โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยพหลโยธิน 49/1 แยก 1 แยก 1-6 และแยก 3-5

งบประมาณ 9,851,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตหลักสี่ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

- รื้อถอนรางระบายน้ำ ค.ส.ล. เดิม พร้อมขนทิ้ง ความยาวประมาณ 414 ม. - รื้อถอนฝารางระบายน้ำ ค.ส.ล. เดิม พร้อมขนทิ้ง ความยาวประมาณ 414 ม. - รื้อถอนคันหินเดิม พร้อมขนทิ้ง เนื้อที่ประมาณ 49 ตร.ม. - รื้อถอนผิวทาง ค.ส.ล. และชั้นรองพื้นทางเดิม พร้อมขนทิ้ง เนื้อที่ประมาณ 1,722 ตร.ม. - สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 1 ม. ตามแบบ มนก.-05 พร้อมฝาบ่อพักในผิวจราจรแบบกลม ตามแบบ มนก.-05 จำนวน 26 บ่อ - สร้างท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 1 ม. ตามแบบ มนก.-05 ความยาวประมาณ 258 ม. - สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. และบ่อพักท่อลอด ตามแบบ มนก.-01 พร้อมฝาบ่อพักแบบที่ 1 จำนวน 19 แห่ง - สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ความยาวประมาณ 244 ม. - สร้างชั้นพื้นฐานหินคลุกบดอัดแน่นใต้รางวี หนา 0.15 ม. ตามแบบ มนก.-01 เนื้อที่ประมาณ 122 ตร.ม. - สร้างบ่อพักเล็ก พร้อมฝาบ่อพักเล็ก ค.ส.ล.และท่อ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ส่งน้ำจากบ่อพักเล็กลงสู่บ่อพักท่อระบายน้ำตามแบบ มนก.-05 จำนวน 10 แห่ง - สร้างคันหินสำเร็จรูป สูง 18.5 ซม. ตามแบบ มทก.-05 (ถนน ค.ส.ล. หนา 0.20 ม.) ความยาวประมาณ 118 ม. - สร้างช่องรับน้ำบนรางตื้น ตามแบบ มทก.-07 จำนวน 10 ช่อง - ปูกระเบื้องทางเท้าซีเมนต์ ขนาด 40x40x3.5 ซม. แบบที่ 1 (แบบผิวพ่น) ตามแบบ มทก.-16 เนื้อที่ประมาณ 247 ตร.ม. - สร้างผิวทาง ค.ส.ล. หนา 0.20 ม. กว้างประมาณ 5-6 ม. หรือตามสภาพ ตามแบบ มทก.-01 ถึง มทก.-03 เนื้อที่ประมาณ 1,658 ตร.ม. - สร้างชั้นพื้นฐานหินคลุกบดอัดแน่น หนา 0.25 ม. ตามแบบ มทก.-02 เนื้อที่ประมาณ 1,658 ตร.ม. - สร้างไหล่ทาง ค.ส.ล. หนา 0.10 ม. พร้อมชั้น

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5848

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
13

ข้อมูลอัปเดตล่าสุด 05-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
อื่นๆ (ตัวชี้วัดงานประจำ)
OKR #99 · ปี 2568 · ดูรายละเอียดตัวชี้วัด →
100.00 0.00 0%
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.26 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 100 · 4 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
15%
ความเร็วเฉลี่ย (ต่อเดือน)
+1.8
ล่าสุด +3.5/เดือน
คาดว่าจะบรรลุเป้าหมาย
18 ธ.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,174 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 31 ม.ค. 67 (92 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 15.00 จากเป้าหมาย 100 (15%) เมื่อ 31 ม.ค. 67
  • ความคืบหน้าเฉลี่ย +1.8 ต่อเดือน (ช่วง 3 รายงานล่าสุด +3.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.16
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 18 ธ.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 10.6 ต่อเดือน (อัตราปัจจุบัน 1.8 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 43 วัน (30 พ.ย. 66 → 12 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 968 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 30 พ.ย. 66 → 12 ม.ค. 67 เปลี่ยน -5.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 12 ม.ค. 67 → 31 ม.ค. 67 (+15.00 ใน 19 วัน)
เป้าหมาย 0.26 · 9 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.2/เดือน
บรรลุเป้าหมายเมื่อ
24 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 98 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 24 มิ.ย. 67 (111 วัน) เฉลี่ยทุก 14 วัน
  • ค่าล่าสุด 0.26 จากเป้าหมาย 0.26 (100%) เมื่อ 24 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.60
  • ถึงเป้าหมายครั้งแรกเมื่อ 24 มิ.ย. 67 (ก่อนหรือตรงกำหนด 98 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 47 วัน (8 พ.ค. 67 → 24 มิ.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 8 พ.ค. 67 → 24 มิ.ย. 67 (+0.26 ใน 47 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (13 ครั้ง)

2024-06-24 +47 วัน
ฝ่ายโยธาสำนักงานเขตหลักสี่ปรับปรุงทางเท้าซอยพหลโยธิน 49-1 แยก 1 แยก 1-6 แยก 3-5 ดำเนินการเสร็จเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-05-08 +7 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

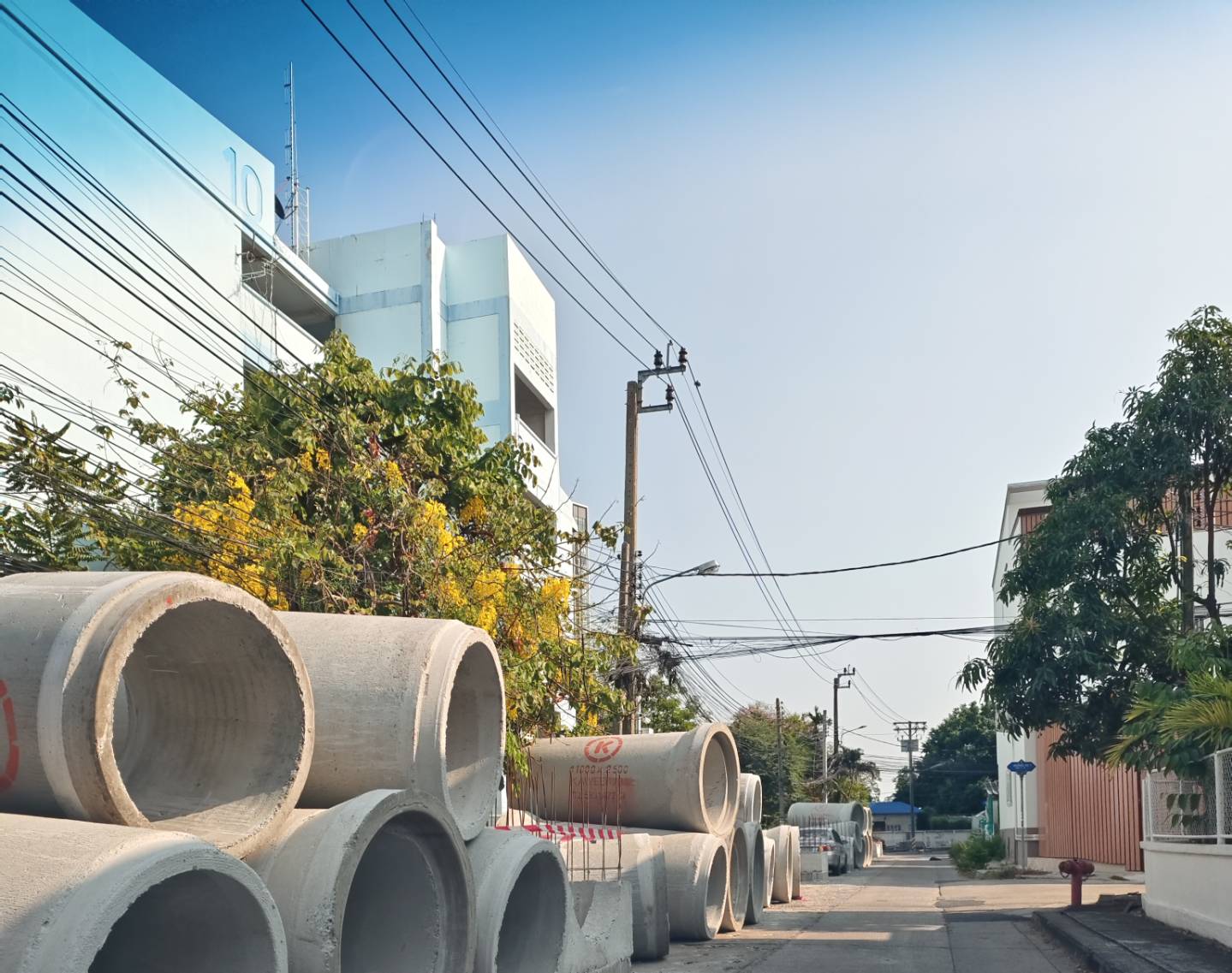

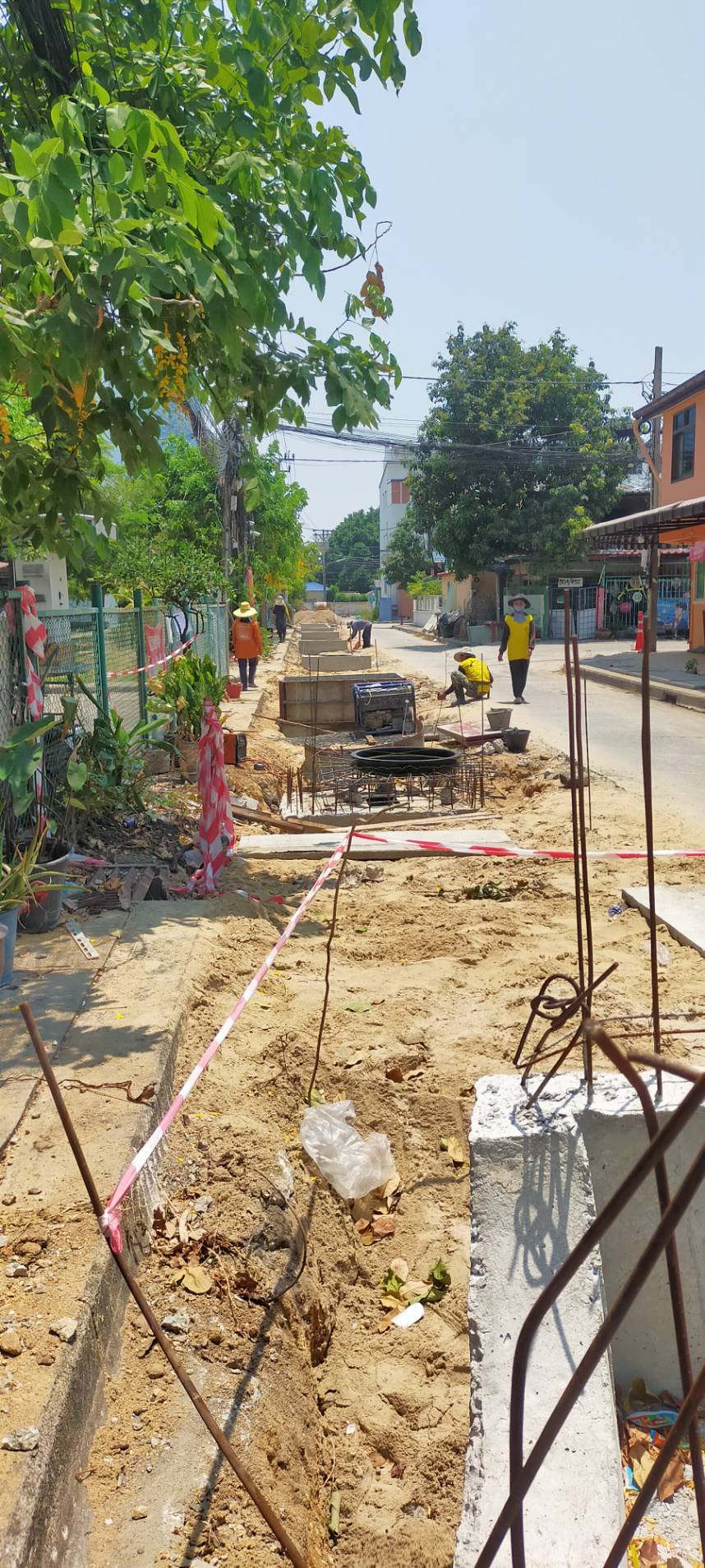

สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. จำนวน 26 บ่อแล้วเสร็จ ผู้รับจ้างอยู่ระหว่างดำเนินการขยายทางเชื่อมลงสู่คลองสาธารณะคลองบางเขน และวางท่อลอดบ่อพักท่อลอด ความคืบหน้าของโครงการ คิดเป็นร้อยละ 25 คาดว่าจะแล้วเสร็จภายใน 29 เดือนมิถุนายน พ.ศ. 2567
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-05-01 +9 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. จำนวน 26 บ่อแล้วเสร็จ ผู้รับจ้างอยู่ระหว่างดำเนินการขยายทางเชื่อมลงสู่คลองสาธารณะคลองบางเขน ความคืบหน้าของโครงการ คิดเป็นร้อยละ 20 คาดว่าจะแล้วเสร็จภายใน 29 เดือนมิถุนายน พ.ศ. 2567
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่

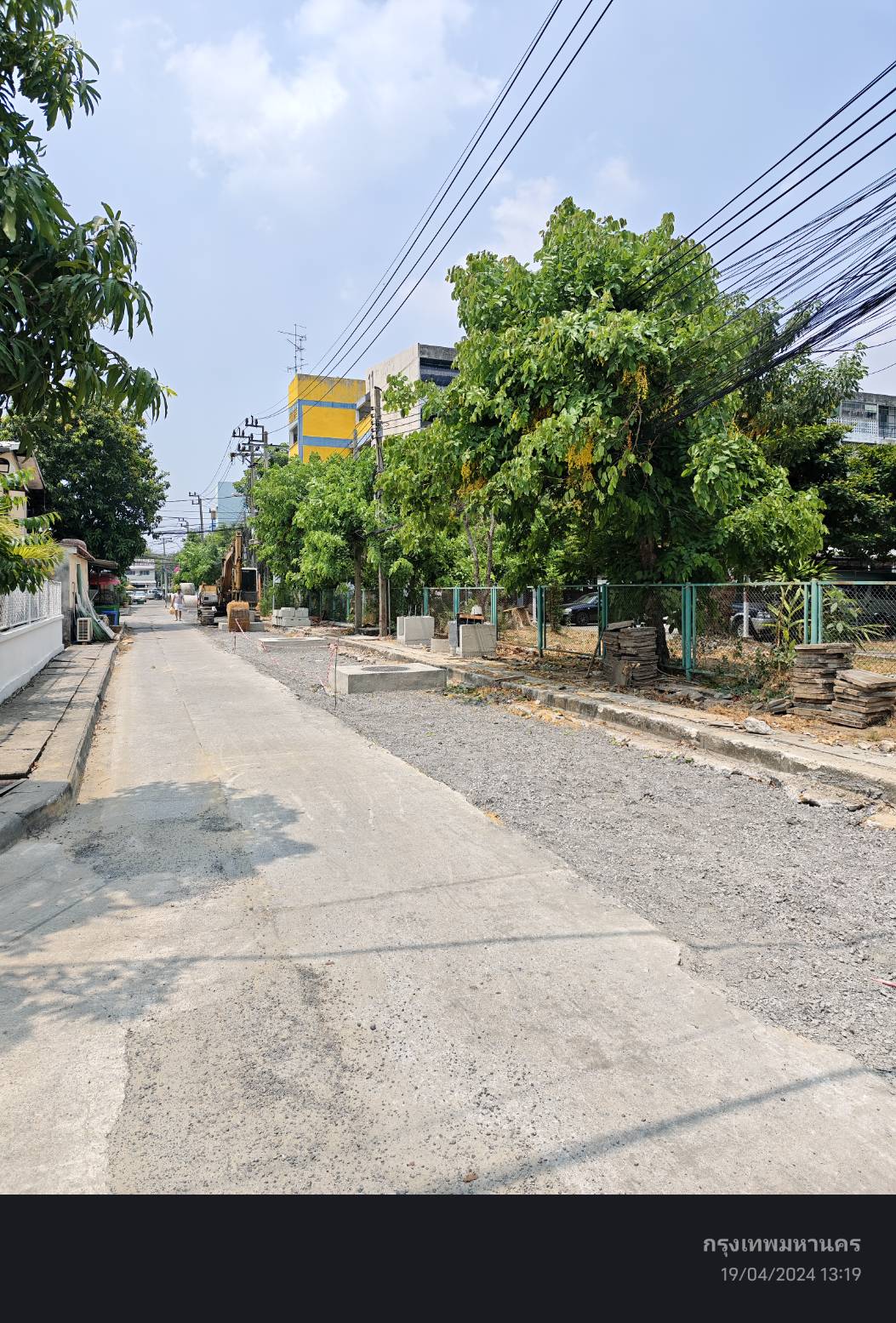

2024-04-22 +19 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-04-03 +9 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-25 +6 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-19 +1 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-18 +13 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-05
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-01-31 +19 วัน
อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-01-12 +43 วัน
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2023-11-30 +30 วัน
ประกาศเอกสารประกวดราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2023-10-31
จัดทำรายละเอียดงานปรับปรุงซอยพหลโยธิน 49/1 แยก 1 แยก 1-6 และแยก 3-5
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
