โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมแก้ไขจุดเสี่ยงน้ำท่วม

งบประมาณ - ความคืบหน้าล่าสุด 70% หน่วยงาน สำนักงานเขตคลองสามวา 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

พื้นที่เขตคลองสามวา ส่วนใหญ่เป็นพื้นที่ราบลุ่ม มีขนาดเนื้อที่ประมาณ 110.686 ตารางกิโลเมตร เดิมมีห้วย หนอง คลอง บึง และลำราง มีที่ว่างซึ่งเป็นพื้นที่เกษตรกรรมจำนวนมาก ประชาชนอาศัยน้ำธรรมชาติเพื่ออุปโภคและบริโภค รวมทั้งการประกอบอาชีพหรือใช้สัญจรไปมาในชีวิตประจำวัน ซึ่งยังไม่มีปัญหาน้ำท่วมในพื้นที่ ต่อมาพื้นที่เขตคลองสามวามีอัตราการขยายตัวของประชาชนและความเจริญก้าวหน้าทางด้านเศรษฐกิจและธุรกิจด้านที่อยู่อาศัยที่เติบโตขึ้นอย่างรวดเร็ว เป็นผลให้สาธารณูปโภครวมทั้งมาตรการต่าง ๆ ตามแผนการระบายน้ำที่วางไว้เดิมไม่สามารถรองรับได้ ประกอบกับพื้นที่เอกชนซึ่งแต่เดิมใช้เป็นแหล่งเก็บกักน้ำได้มีการถมดินเพื่อสร้างที่อยู่อาศัยเป็นจำนวนมาก ทำให้เกิดปัญหาน้ำท่วมในพื้นที่ทวีความรุนแรงมากขึ้น สำนักงานเขตคลองสามวา จึงได้จัดทำแผนป้องกันและแก้ไขปัญหาน้ำท่วมในพื้นที่เขตคลองสามวา ประจำปี 2567

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5936

02ความคืบหน้า

ความคืบหน้าโครงการ
70%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 30-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
7.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 7.00 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
29%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.3
ล่าสุด -0.8/เดือน
คาดว่าจะบรรลุเป้าหมาย
9 ส.ค. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 313 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 30 พ.ค. 67 (216 วัน) เฉลี่ยทุก 27 วัน
  • ค่าล่าสุด 2.00 จากเป้าหมาย 7.00 (29%) เมื่อ 30 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.34
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 9 ส.ค. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1.2 ต่อเดือน (อัตราปัจจุบัน 0.3 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 848 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 28 มี.ค. 67 → 23 เม.ย. 67 เปลี่ยน -3.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 7 มี.ค. 67 → 28 มี.ค. 67 (+4.00 ใน 21 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-05-30 +37 วัน
2.00 ▲ +1.00

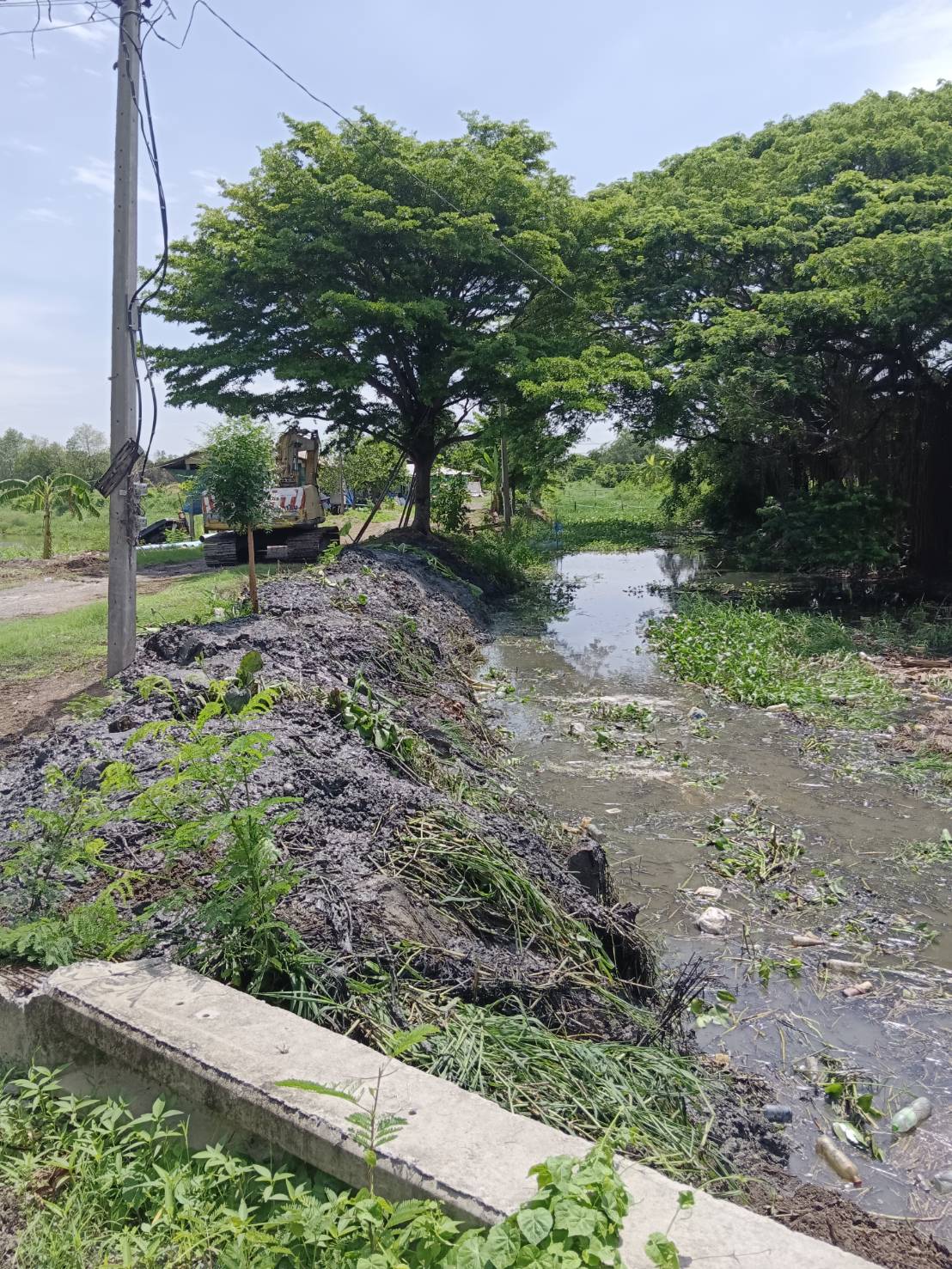

1. หมู่บ้านมโนรมย์ 4 ซอยเลียบคลองสอง 19 ถนนเลียบคลองสอง ซึ่งเป็นพื้นที่ระบบระบายน้ำลงบนลำรางขวาง (ของบปีงบประมาณ 2568) แต่ปัจจุบันดำเนินการเปิดทางน้ำไหล เก็บผักตบชะวา และให้นิติบุคคลที่ดูแลหมู่บ้านดำเนินการขุดลอก และทำความสะอาดท่อระบายน้ำ 2. ซอยหทัยราษฎร์ 8 ถนนหทัยราษฎร์ ดำเนินการขุดลอกท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน
1.00 ▼ -3.00
บริเวณหมู่บ้านเจริญทรัพย์ ซอยเจริญพัฒนา ซึ่งทางหมู่บ้านติดกับลำรางคูคตดำเนินการโดยทำการเปิดทางน้ำไหล จัดเก็บผักตบชะวา และให้ทางนิติหมู่บ้านดำเนินการขุดลอกทำความสะอาดท่อระบายน้ำเพื่อช่วยระบบการระบายน้ำที่ดีขึ้น และติดตั้งเครื่องสูบน้ำเพื่อเตรียมการกรณีที่มีฝนตกหนัก
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28 +21 วัน
4.00 ▲ +4.00
1. บริเวณหมู่บ้านทหารกองหนุน ซอยพระยาสุเรนทร์ 28 ถนนพระยาสุเรนทร์ ดำเนินการขุดลอก คลองผักกะเฉด คลองกีบหมู เพื่อช่วยระบบระบายน้ำ และทำการล้างท่อระบายน้ำ พร้อมติดตั้งเครื่องสูบน้ำเพื่อเตรียมการกรณีที่ฝนตกหนัก 2. บริเวณหมู่บ้านธีรวรรณ ซอยพระยาสุเรนทร์ 2,4 และ 6 ถนนพระยาสุเรนทร์ ดำเนินการขุดลอก คลองก
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-07 +9 วัน
0.00 ● เท่าเดิม
สำนักงานเขตคลองสามวาได้ดำเนินการแก้ไขปัญหาโดยกาติดตั้งเครื่องสูบน้ำ ประจำจุดอ่อนทุกจุด ทั้งนี้ เป็นพื้นที่ของเอกชน 1.หมู่บ้านเจริญทรัพย์ ซอยเจริญพัฒนา 4 ถนนเจริญพัฒนา 2.หมู่บ้านทหารกองหนุน ซอยพระยาสุเรนทร์ 28 ถนนพระยาสุเรนทร์ 3.หมู่บ้านธีรวรรณ ซอยพระยาสุเรนทร์ 2, 4 และ 6 ถนนพระยาสุเรนทร์ 4.หมู่บ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
0.00 ● เท่าเดิม
ดำเนินการแก้ไขจุดเสี่ยงน้ำท่วม ระยะ 3 เดือน แล้วเสร็จ ดำเนินการขุดลอกคลอง และจัดเก็บวัชพืช เปิดทางน้ำไหล
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
0.00 ● เท่าเดิม
ดำเนินการแก้ไขจุดเสี่ยงน้ำท่วม ระยะ 3 เดือน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
0.00 ● เท่าเดิม
กำหนดแผนการแก้ไขปัญหาและประสานหน่วยงานที่เกี่ยวข้องร่วมดำเนินการแก้ไข
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
0.00 ● เท่าเดิม
กำหนดแผนการแก้ไขปัญหาและประสานหน่วยงานที่เกี่ยวข้องร่วมดำเนินการแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
0.00
สำรวจพื้นที่เพื่อกำหนดเป้าหมาย โดยกำหนดจุดเสี่ยงน้ำท่วมจำนวน 7 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
