โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยหทัยราษฎร์ 16

งบประมาณ 11,573,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองสามวา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงซอยหทัยราษฎร์ 16 ให้เป็นถนนแบบมาตรฐาน ค.ส.ล. พร้อมวางท่อระบายน้ำเพื่อให้ประชาชนมีถนนสำหรับใช้สัญจรด้วยความสะดวกและปลอดภัย

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5961

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 31-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
10%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 27 ก.พ. 67 (123 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 10.00 จากเป้าหมาย 100 (10%) เมื่อ 27 ก.พ. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 12.7 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (26 ธ.ค. 66 → 29 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 942 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 5 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
เป้าหมาย 0.69 · 4 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.2
ล่าสุด +0.3/เดือน
บรรลุเป้าหมายเมื่อ
28 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 94 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 28 มี.ค. 67 ถึง 28 มิ.ย. 67 (92 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 0.69 จากเป้าหมาย 0.69 (100%) เมื่อ 28 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.59
  • ถึงเป้าหมายครั้งแรกเมื่อ 28 มิ.ย. 67 (ก่อนหรือตรงกำหนด 94 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 30 พ.ค. 67 → 28 มิ.ย. 67 (+0.69 ใน 29 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

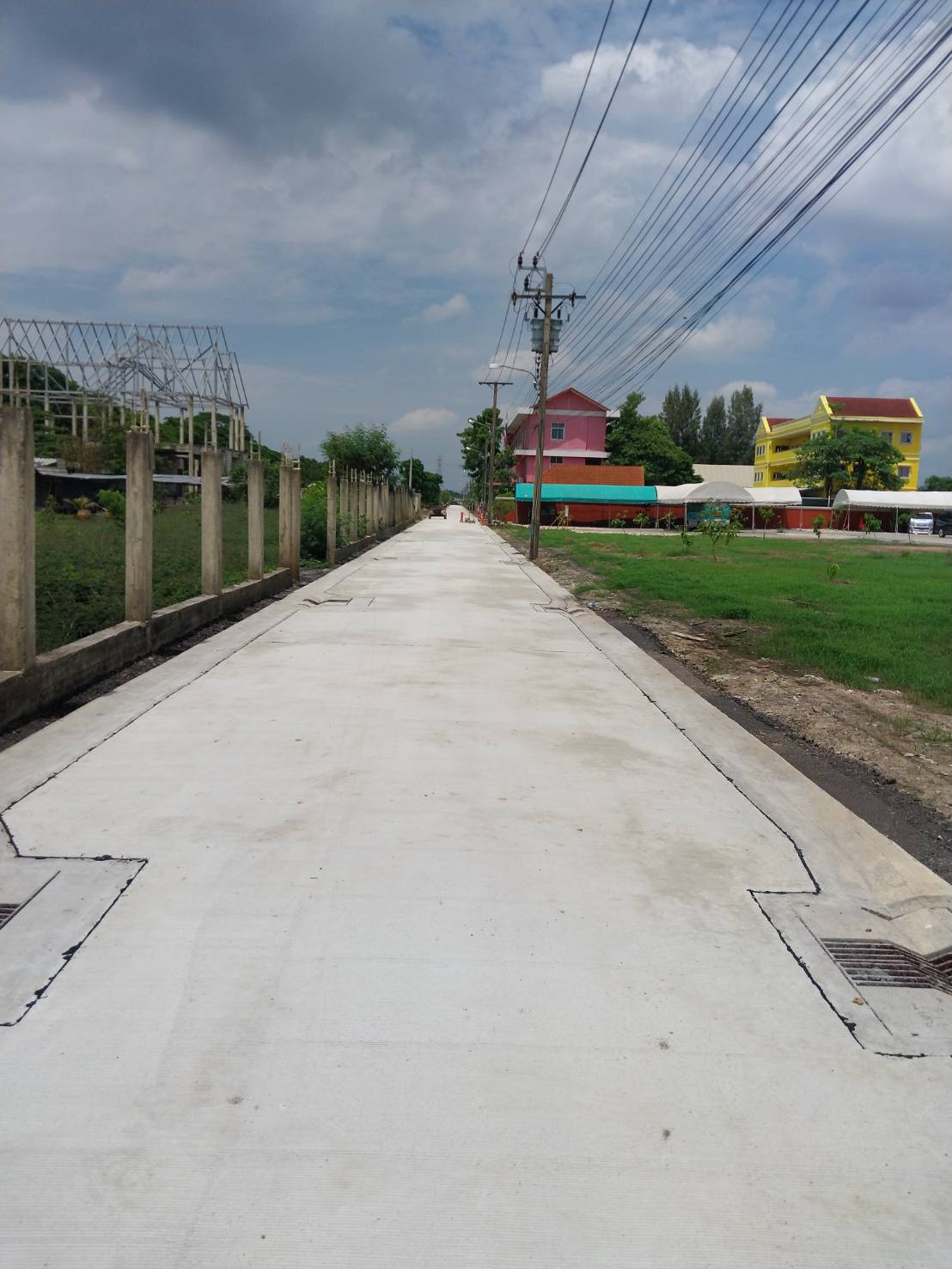

2024-06-28 +29 วัน
ผู้รับจ้างดำเนินงานแล้วเสร็จตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-30 +37 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
เทผิวจราจรได้ประมาณ 300 เมตร สร้างท่อระบายน้ำ ยาง 616 เมตร และสร้างบ่อพักระบายน้ำรางวี จำนวน 58 บ่อ (บริหารสัญญาเดือนที่ 4)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน

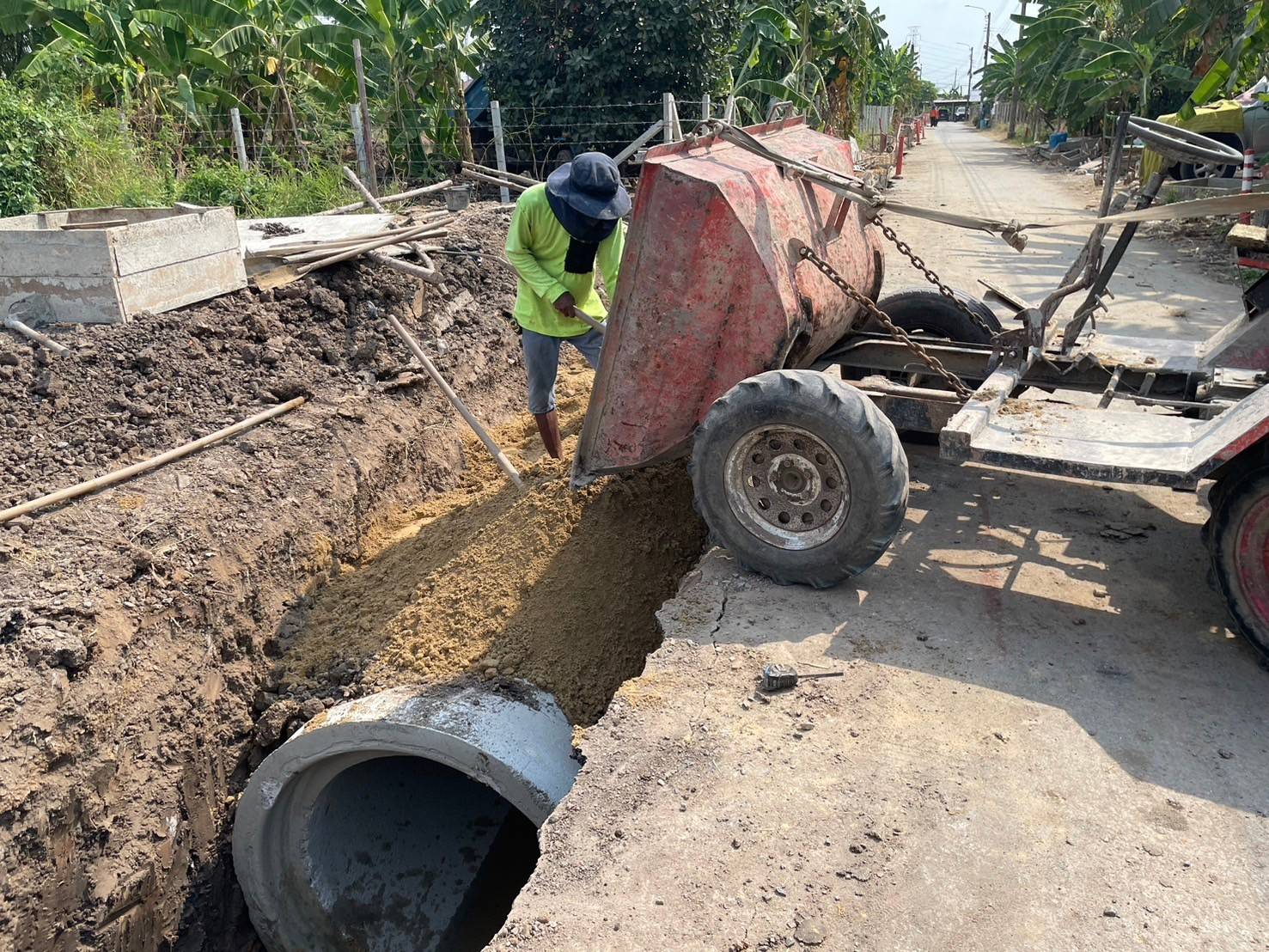

0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

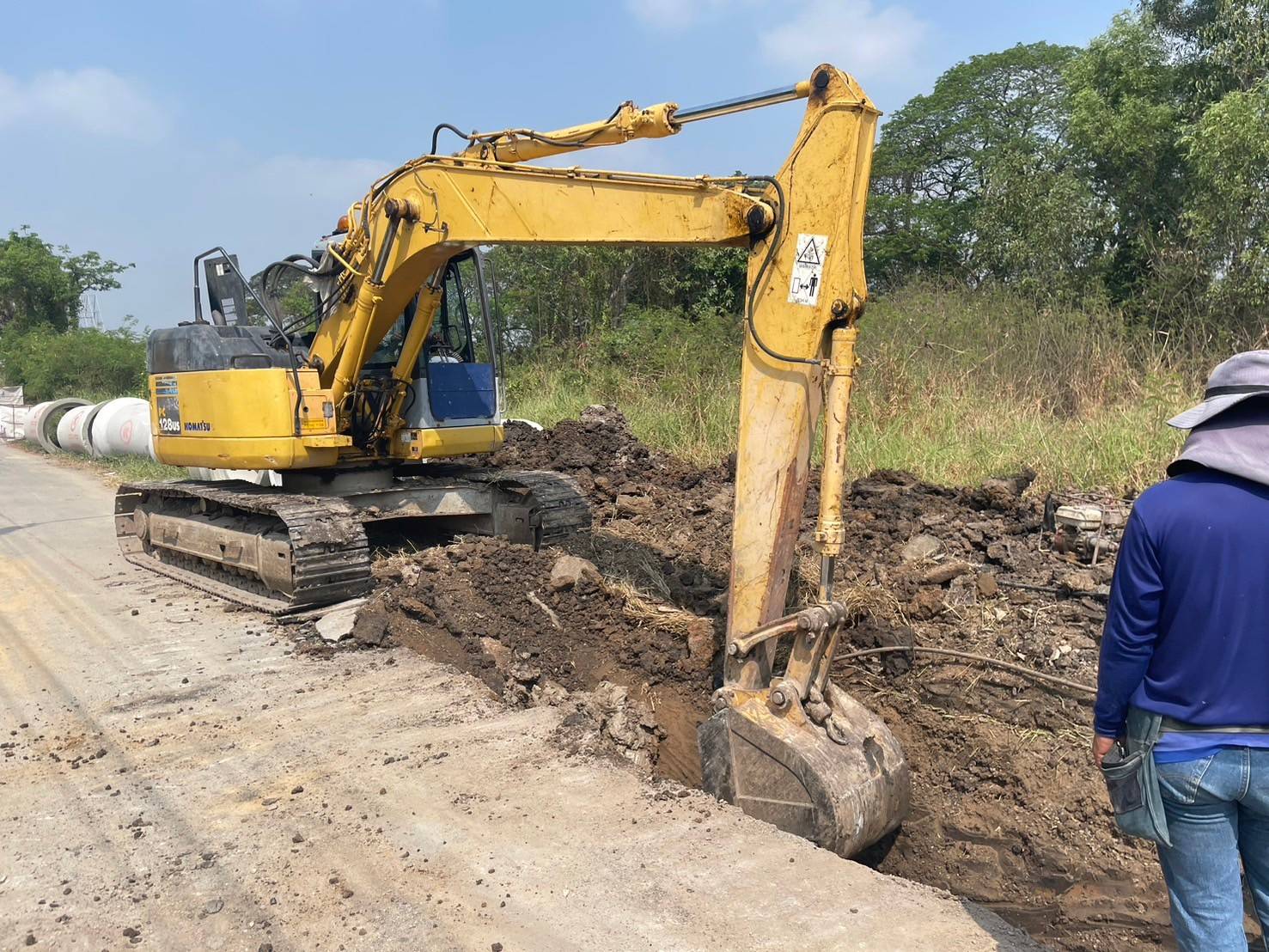

ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำ บดอัดถามดิน (บริหารสัญญาเดือนที่ 3)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28

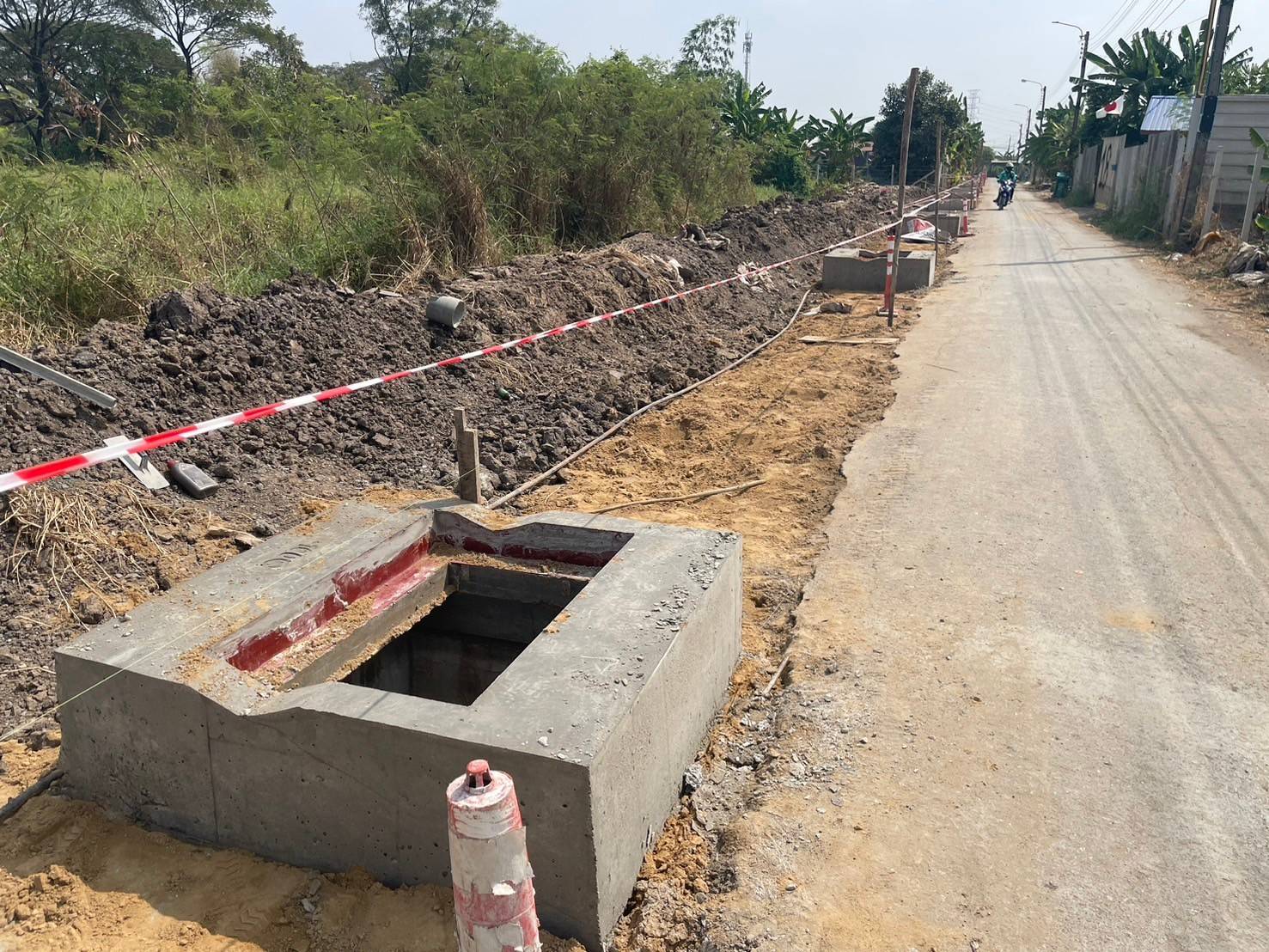

การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง และผู้รับจ้างขุดวางท่อระบายน้ำและก่อสร้างบ่อพักท่อระบายน้ำ (บริหารสัญญา เดือนที่ 2)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
ลงนาสัญญาวันที่ 18 มกราคม 2567 ผู้รับจ้างและผู้ควบคุมงานเข้าพื้นที่ตรวจสอบปัญหาและอุปสรรค
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
ลงนามสัญญาเมื่อวันที่ 18 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
