โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยคู้บอน 40 แยก 6/2

งบประมาณ 6,901,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองสามวา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5963

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 31-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
10%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 27 ก.พ. 67 (123 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 10.00 จากเป้าหมาย 100 (10%) เมื่อ 27 ก.พ. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 12.7 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (26 ธ.ค. 66 → 29 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 941 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 5 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
เป้าหมาย 0.42 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
23 ก.ย. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 358 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 28 มี.ค. 67 ถึง 30 ส.ค. 67 (155 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.42 (0%) เมื่อ 30 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.18
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 23 ก.ย. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 756 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 31 ก.ค. 67 → 30 ส.ค. 67 เปลี่ยน -0.37) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 28 มิ.ย. 67 → 31 ก.ค. 67 (+0.32 ใน 33 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-08-30 +30 วัน
ผู้รับจ้างดำเนินการแล้วเสร็จ ส่งมอบงานและเตรียมดำเนินการตรวจรับมอบงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
ผู้รับจ้างดำเนินการแล้วเสร็จ อยู่ระหว่างการส่งมอบงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-06-28 +29 วัน
ผู้รับจ้างดำเนินการเทพื้นแล้วเสร็จประมาณ 50 เมตร และบดอัดพื้นทางเพื่อเตรียมเทพื้น วางท่อระบายน้ำแล้วเสร็จพร้อมบ่อพักท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-30 +37 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

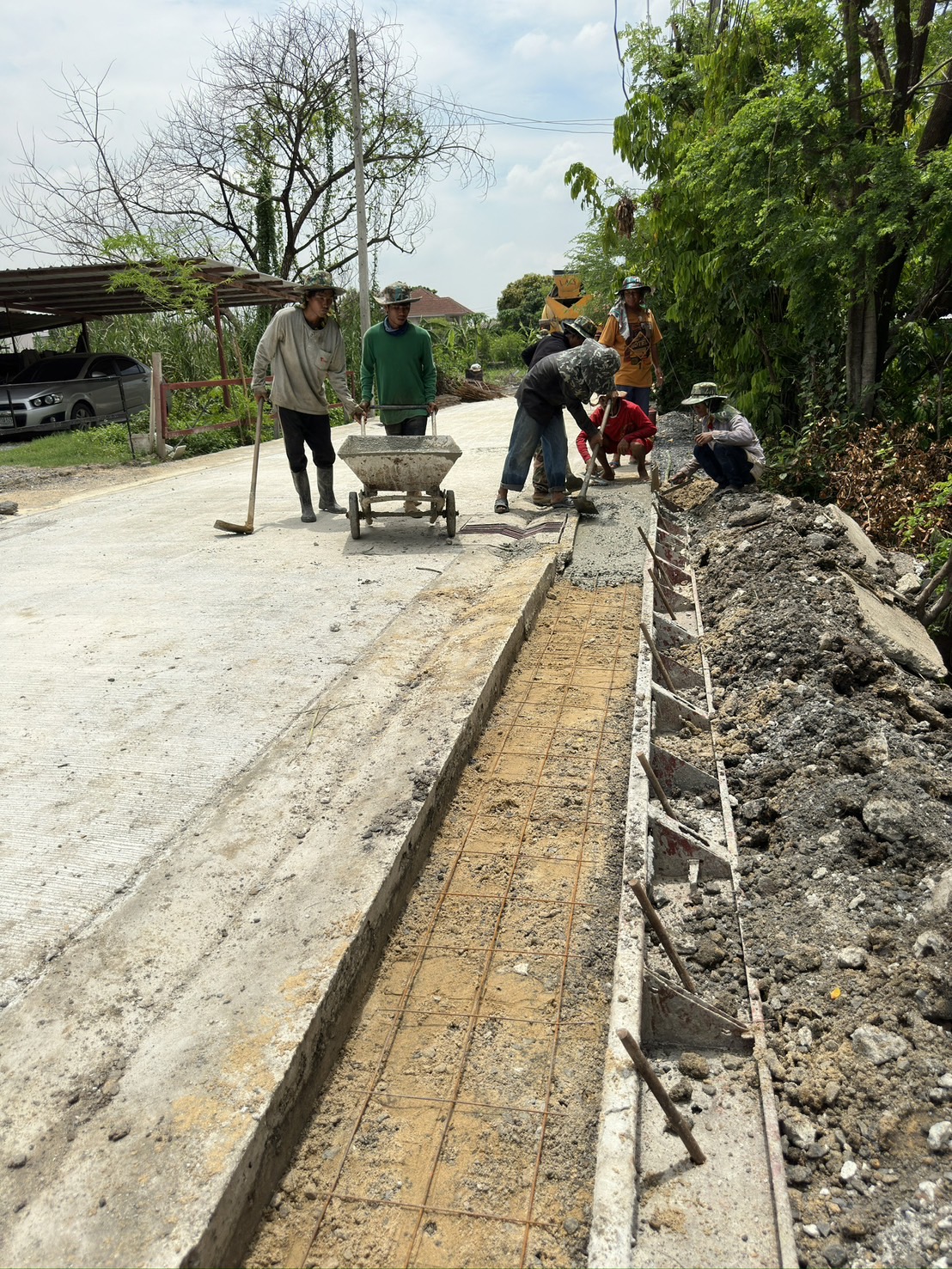

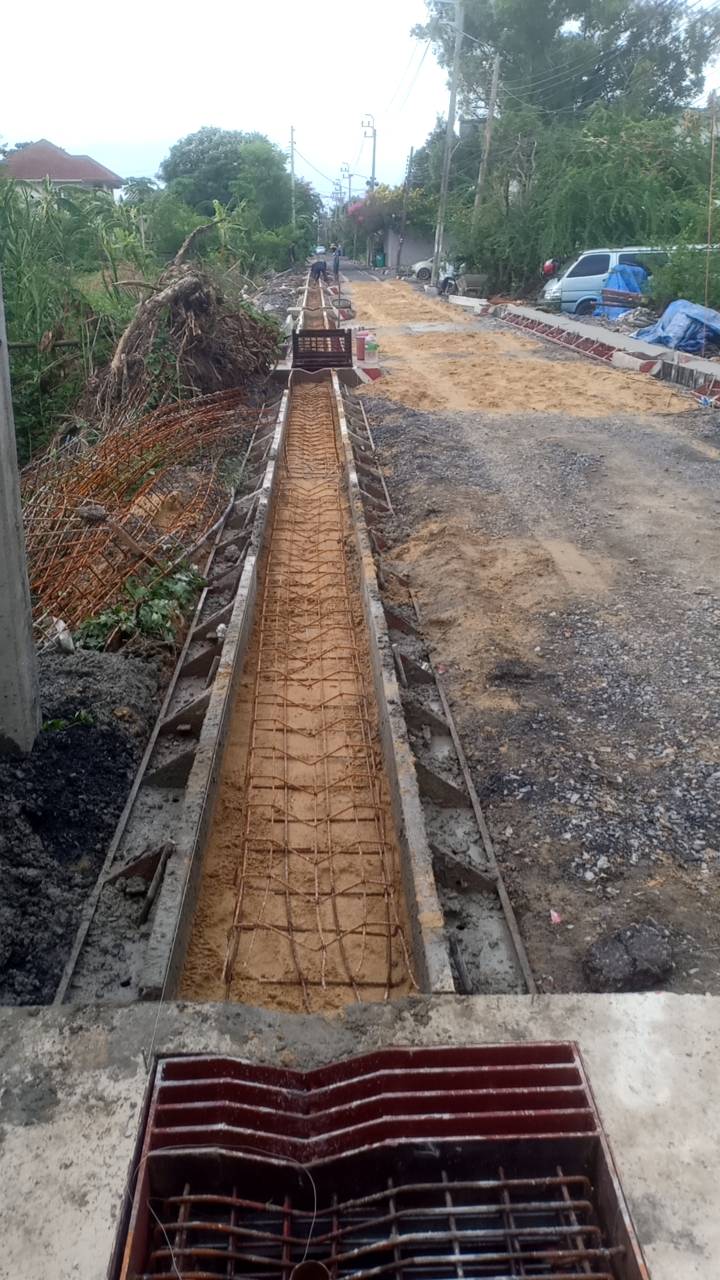

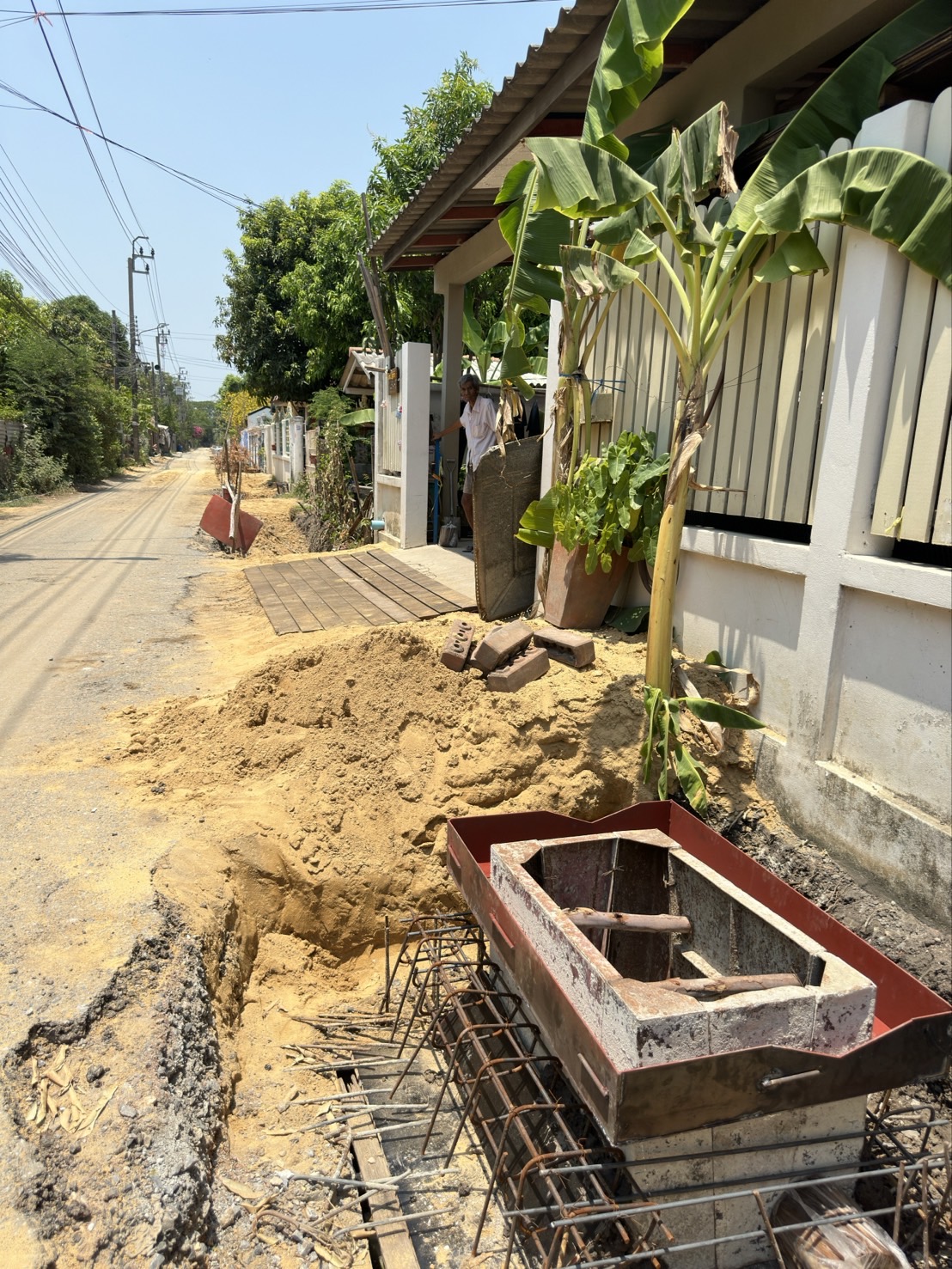

ผู้รับรับจ้างดำเนินการ 1. ปรับพื้นฐานเดิม บดอัดแน่น เนื้อที่ 2,040 ตร.ม. 2. สร้างท่อระบายน้ำ คสล. ความยาว 390 ม. 3. สร้างบ่อพักรางวี จำนวน 38 บ่อ 4. สร้างท่อลอด คสล. ยาว 134 ม. 5. สร้างบ่อพักท่อลอด จำนวน 38 บ่อ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำ บดอัดถามดิน (บริหารสัญญาเดือนที่ 3)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28
การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง ผู้รับจ้างขุดวางท่อระบายน้ำและก่อสร้างบ่อพักท่อระบายน้ำ (บริหารสัญญา เดือนที่ 2)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
ผูู้รับจ้างเข้าพื้นที่ดำเนินการแล้วและลงพื้นที่ตรวสอบหน้างานกับผู้ควบคุมงานแล้ว สัญญาลงวันที่ 25 มกราคม 2567
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
ขออนุมัติเงินงวดและลงนามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
