โครงการ · ปีงบประมาณ 2567

โครงการปรับปรุงซอยอยู่สุดแดน

งบประมาณ 8,366,000 บาท ความคืบหน้าล่าสุด 90% หน่วยงาน สำนักงานเขตคลองสามวา 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการปรับปรุงซอยอยู่สุดแดน ให้เป็นถนนแบบมาตรฐาน ค.ส.ล. พร้อมวางท่อระบายน้ำเพื่อให้ประชาชนมีถนนสำหรับใช้สัญจรด้วยความสะดวกและปลอดภัย

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5965

02ความคืบหน้า

ความคืบหน้าโครงการ
90%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 30-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
15%
ความเร็วเฉลี่ย (ต่อเดือน)
+1.0
ล่าสุด +2.3/เดือน
คาดว่าจะบรรลุเป้าหมาย
27 พ.ค. 74
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 2,430 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 27 ก.พ. 67 (123 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 15.00 จากเป้าหมาย 100 (15%) เมื่อ 27 ก.พ. 67
  • ความคืบหน้าเฉลี่ย +1.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +2.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.49
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 27 พ.ค. 74 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 12.0 ต่อเดือน (อัตราปัจจุบัน 1.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (26 ธ.ค. 66 → 29 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 941 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 29 ม.ค. 67 → 27 ก.พ. 67 (+5.00 ใน 29 วัน)
เป้าหมาย 0.57 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
53%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
28 พ.ค. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 240 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 26 มี.ค. 67 ถึง 30 ก.ย. 67 (188 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 0.30 จากเป้าหมาย 0.57 (53%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.43
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 28 พ.ค. 68 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 28 มิ.ย. 67 → 31 ก.ค. 67 เปลี่ยน -0.07) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 30 ก.ย. 67 (+0.30 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-30 +31 วัน
ผู้รับจ้างดำเนินงานแล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน

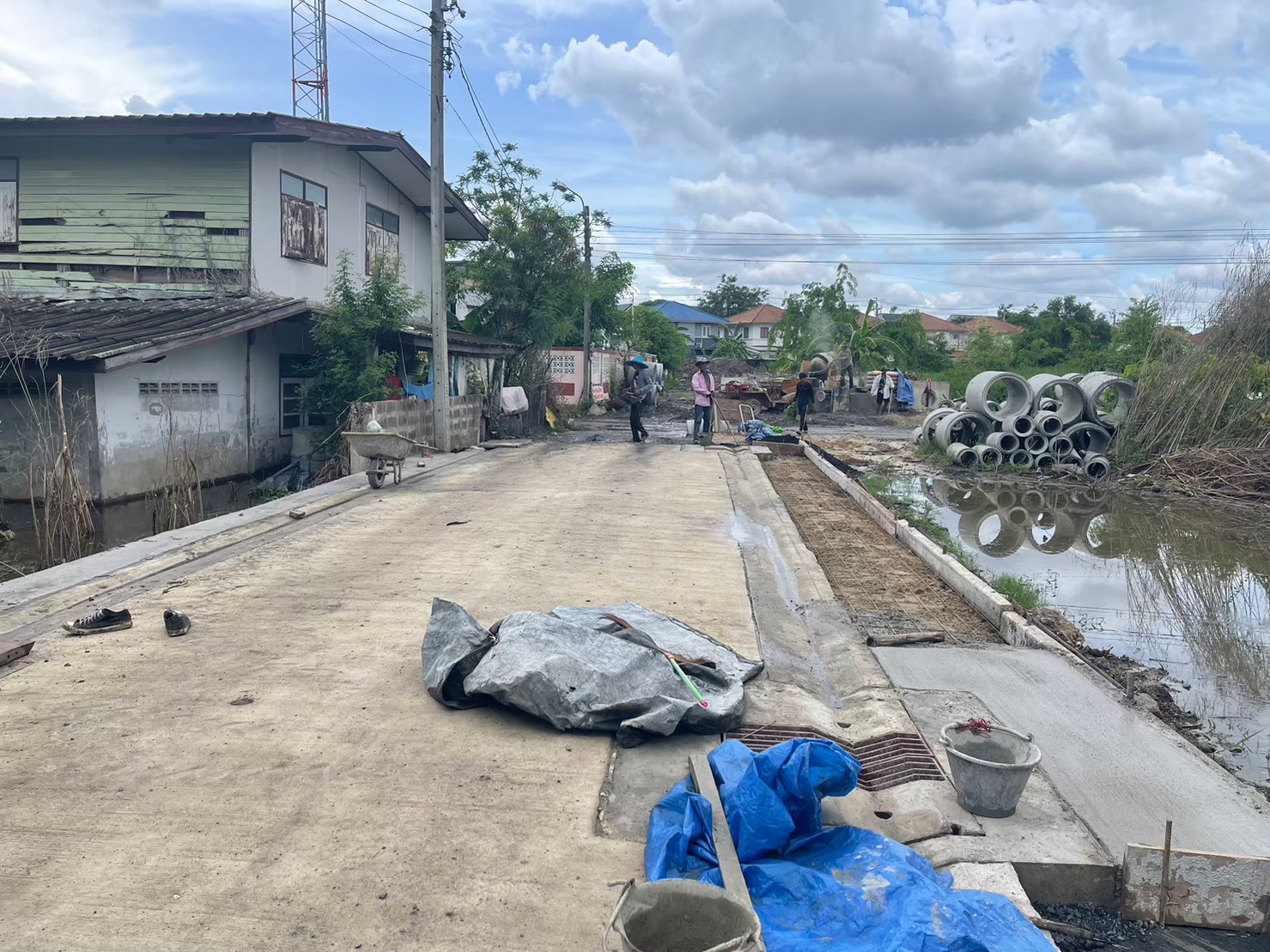

ผู้รับจ้างกำลังดำเนินการวางท่อระบายน้ำเพื่อเตรียมเทผิวจราจร ช่วงที่ 4
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
ผู้รับจ้างดำเนินการเทถนนแล้วเสร็จได้ระยะทางเพิ่มอีกประมาณ 106 เมตร สร้างบ่อพักรางวี สร้างท่อระบายน้ำ อยู่ระหว่างขยายอายุสัญญาเนื่องจากติดปัญหาอุปสรรคงานระบบสาธารณูปโภค งานประปา
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-06-28 +29 วัน
ผู้รับจ้างดำเนินการเทถนนแล้วเสร็จได้ระยะทางประมาณ 170 เมตร สร้างบ่อพักรางวี สร้างท่อระบายน้ำ (บริหารสัญญาเดือน 4) อยู่ระหว่างขยายอายุสัญญาเนื่องจากติดปัญหาอุปสรรค
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-30 +37 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินการเทถนนแล้วเสร็จได้ระยะทางประมาณ 150 เมตร สร้างบ่อพักรางวี สร้างท่อระบายน้ำ เทผิวจราจรได้ประมาณ 300 เมตร (บริหารสัญญาเดือน 4)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +28 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ก่อสร้างท่อระบายน้ำ เทรางวี และปรับระดับพื้น บริหารสัญญาเดือนที่ 3
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-26
บริหารสัญญาเดือนที่ 2 ผู้รับจ้างกำลังดำเนินการขุดวางท่อระบายน้ำ ประมาณ 150 เมตร
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +29 วัน
ลงนามสัญญาวันที่ 18 มกราคม 2567 ผู้รับจ้างพร้อมพร้อมด้วยผู้ควบคุมงานลงพื้นที่ตรวจสอบสภาพหน้างาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
ขออนุมัติเงินงวดและลงนามสัญญา 18 มี.ค. 67 แล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
