โครงการ · ปีงบประมาณ 2567

โครงการปรับปรุงซอยสุเหร่าคลองหนึ่ง 4

งบประมาณ 7,140,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองสามวา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการปรับปรุงซอยคลองหนึ่ง 4 ให้เป็นถนนแบบมาตรฐาน ค.ส.ล. พร้อมวางท่อระบายน้ำเพื่อให้ประชาชนมีถนนสำหรับใช้สัญจรด้วยความสะดวกและปลอดภัย

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5966

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.9
ล่าสุด -1.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 30 ก.ย. 67 (339 วัน) เฉลี่ยทุก 85 วัน
  • ค่าล่าสุด 0.10 จากเป้าหมาย 100 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.9 ต่อเดือน (ช่วง 3 รายงานล่าสุด -1.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.89
  • ช่วงที่ไม่มีรายงานนานที่สุด 216 วัน (27 ก.พ. 67 → 30 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 27 ก.พ. 67 → 30 ก.ย. 67 เปลี่ยน -9.90) ควรตรวจสอบความถูกต้องของข้อมูล
เป้าหมาย 0.43 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
22 ก.ย. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 357 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 28 มี.ค. 67 ถึง 30 ส.ค. 67 (155 วัน) เฉลี่ยทุก 26 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.43 (0%) เมื่อ 30 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.31
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 22 ก.ย. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (23 เม.ย. 67 → 30 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 756 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 27 ส.ค. 67 → 30 ส.ค. 67 เปลี่ยน -0.32) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 31 ก.ค. 67 → 27 ส.ค. 67 (+0.21 ใน 27 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-30 +216 วัน
ผู้รับจ้างดำเนินงานแล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-08-30 +3 วัน
ผู้รับจ้างดำเนินการแล้วเสร็จ และส่งมอบงานตามสัญญาแล้ว (มีการขยายสัญญาเนื่องจากปัญหาอุปสรรคแนวสาธารณูปโภค (แนวท่อประปา))
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-08-27 +27 วัน

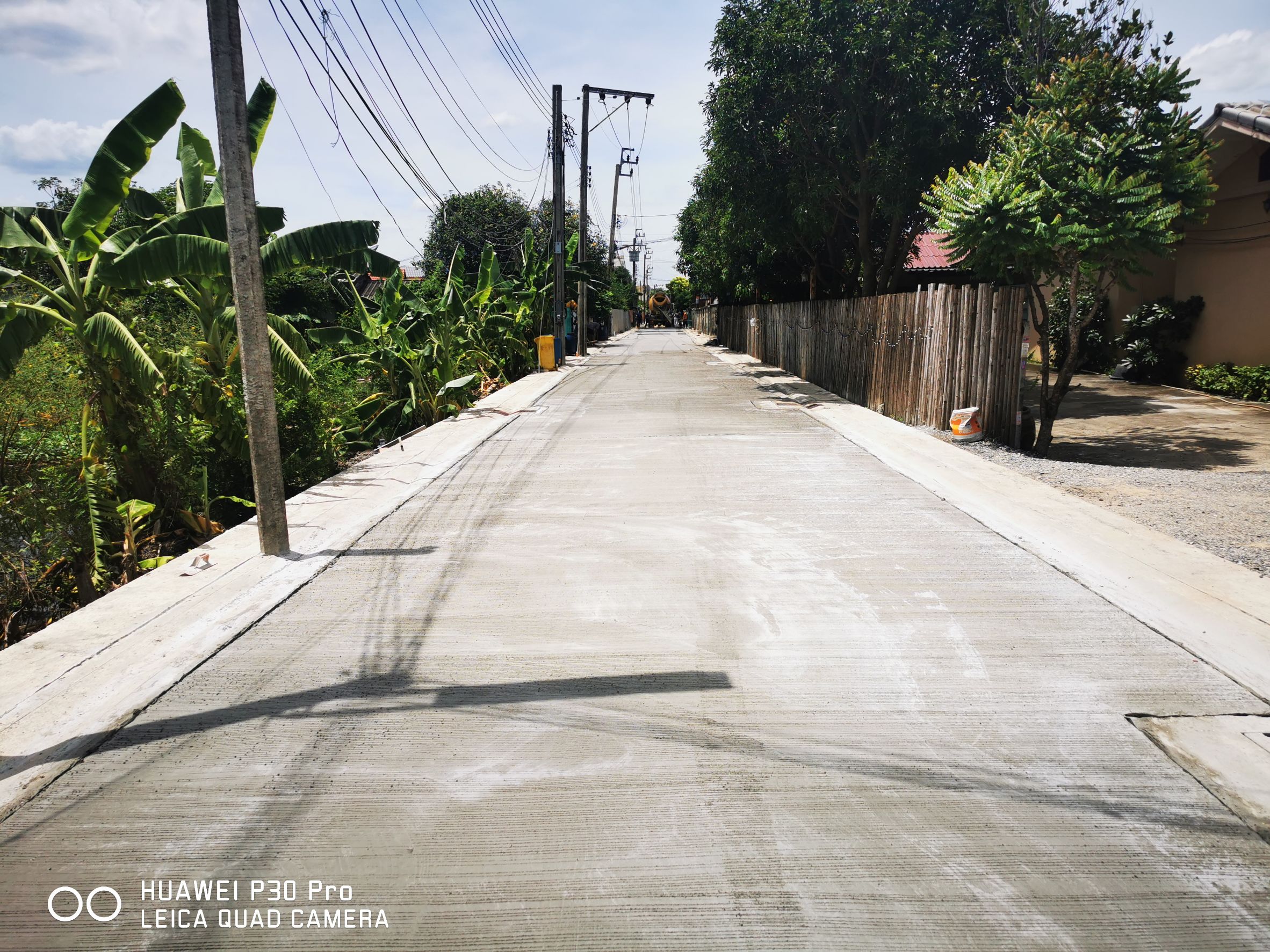

ดำเนินการเทพื้นทางเรียบร้อยแล้ว 0.32 กิโลเมตร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน

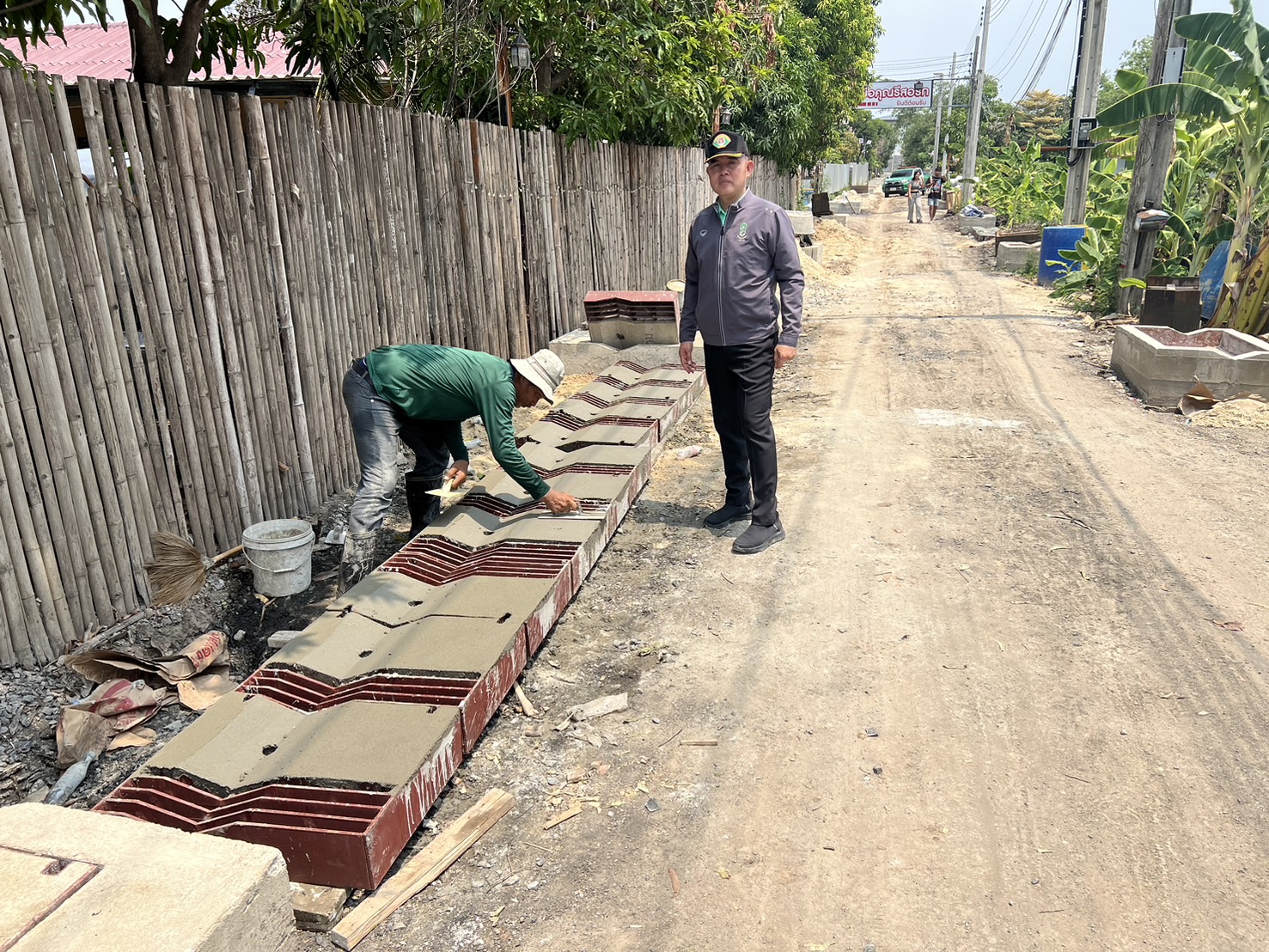

เทรางวี ระยะทางประมาณ 400 เมตร สร้างพื้นทางระยะประมาณ 110 เมตร
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-06-28 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างวางท่อระบายน้ำแล้วเสร็จ พร้อมบ่อพักท่อระบายน้ำ และอยู่ระหว่างบดอัดพื้นทางเพื่อเทพื้น
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-30 +37 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินงาน 1. สร้งท่อระบายน้ำ คสล. ยาว 190 เมตร 2. สร้างบ่อพักท่อระบายน้ำรางวี จำนวน 18 บ่อ 3. สร้างท่อลอด คสล. ยาว 72 เมตร 4. สร้างบ่อพักท่อลอด คสล. พร้อมขอบและฝารางวี จำนวน 18 บ่อ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-04-23 +26 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

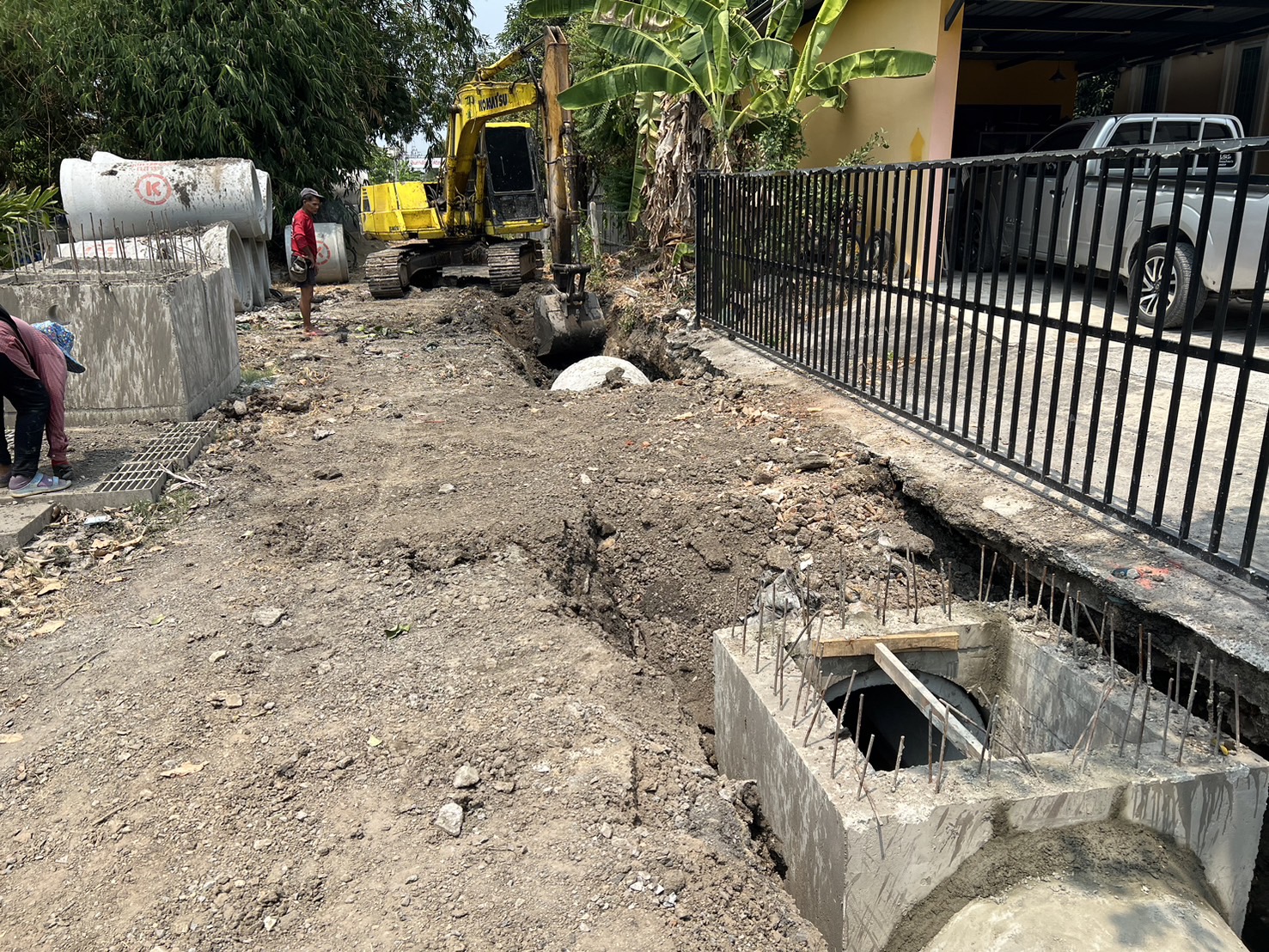

ก่อสร้างบ่อพักท่อระบายน้ำและท่อระบายน้ำ ขนาด 0.80 ม. แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-03-28
การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง (บริหารสัญญา เดือนที่ 2)
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-02-27 +63 วัน

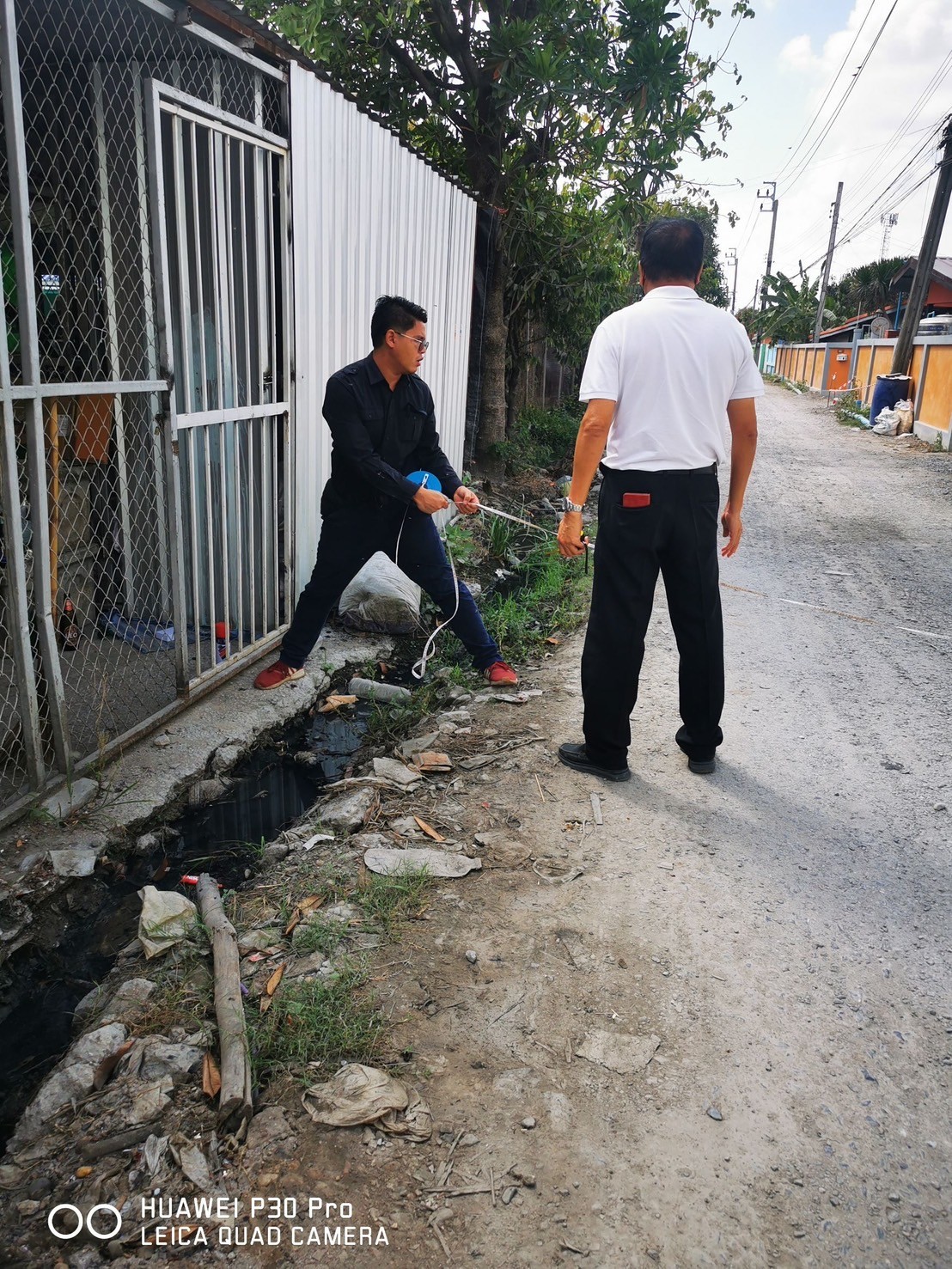

ลงนามสัญญาเมื่อวันที่ 19 มกราคม 2567 ผู้รับจ้างพร้อมผู้ควบคุมงานลงพื้นที่ตรวจสอบสภาพหน้างาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-27 +31 วัน
อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-27
ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
