โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4

งบประมาณ 20,908,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสายไหม 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

- สร้างผิวทาง ค.ส.ล. พร้อมไหล่ทางหนาเฉลี่ย 0.20 ม. กว้างประมาณ 7 - 12.50 ม. หรือตามสภาพ ตามแบบ มทก.-01 ถึง มทก.-03 เนื้อที่ประมาณ 12,076 ตร.ม. - สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 3,468 ม. - เสริมขอบบ่อพักในผิวจราจร ขนาด 0.40 - 0.60 ม. ตามแบบ ขสม.32/65 และฝาบ่อพัก ค.ส.ล. ตามแบบ ท.30/29 จำนวน 163 บ่อ - เสริมขอบบ่อพักท่อระบายน้ำในผิวจราจร ขนาด 0.80 ม. , 1 ม. ตามแบบ ขสม.33/65 และฝาบ่อพัก ค.ส.ล. ตามแบบ ท.30/29 จำนวน 163 บ่อ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6081

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.97 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.97 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
24%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
4 ก.ค. 69
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 642 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 29 ก.พ. 67 ถึง 8 ม.ค. 68 (314 วัน) เฉลี่ยทุก 39 วัน
  • ค่าล่าสุด 0.48 จากเป้าหมาย 1.97 (24%) เมื่อ 8 ม.ค. 68
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.29
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 4 ก.ค. 69 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 100 วัน (30 ก.ย. 67 → 8 ม.ค. 68)
  • ยังไม่มีรายงานใหม่มาแล้ว 626 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 30 ก.ย. 67 → 8 ม.ค. 68 เปลี่ยน -1.01) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 30 ก.ย. 67 (+1.49 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2025-01-08 +100 วัน
0.48 ▼ -1.01
ดำเนินการปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4 แล้วเสร็จทั้งหมด ขณะนี้อยู่ระหว่ารวบรวมเอกสารเบิกจ่าย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-09-30 +31 วัน
1.49 ▲ +1.49
เนื่องจากบริษัท วิชชุคอนสตรัคชั่น จำกัด มีหนังสือแจ้งอุปสรรค เรื่อง เนื้องานในสัญญาจ้างมีความคลาดเคลื่อนกับผังบริเวณ ผู้ควบคุมงานได้ตรวจสอบแล้ว เนื้อเนื้องานจริงมีปริมาณงานมากกว่างานตามสัญญา ผู้อำนวยการเขตสายไหม ปฏิบัติราชการแทนผู้ว่าราชการกรุงเทพมหานคร อนุมัติแก้ไขสัญญาและขยายระยะเวลาทำการ ตามหนังส
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างส่งมอบงานเรียบร้อย อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-07-31 +32 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างส่งมอบงาน อยู่ระหว่างผู้รับจ้างรวบรวมเอกสารเบิกจ่ายเงิน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-06-29 +31 วัน
0.00 ● เท่าเดิม
-
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-05-29 +30 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างสร้างผิวทาง และท่อประปากีดขวางบริเวณพื้นที่ก่อสร้าง - คณะกรรมการตรวจการจ้างประชุมเพื่อแก้ไขสัญญา เมื่อวันที่ 3 พฤษภาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-04-29 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างสร้างบ่อพักท่อลอด ติดปัญหาอุปสรรคเสาไฟฟ้า และท่อประปากีดขวางบริเวณพื้นที่ก่อสร้าง ได้จัดการประชุม เรื่อง เพื่อหาแนวทางการแก้ไขปัญหาอุปสรรคด้านการจราจรงานปรับปรุงซอยสายไหม 56 จากคลองลำหม้อแตก ถึงซอยพหลโยธิน 54/1 แยก 4 ในวันเสาร์ที่ 27 เมษายน 2567 เวลา 13.30 น. ณ ห้องประชุมลมัย ชั้น 2 สำนัก
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
0.00 ● เท่าเดิม

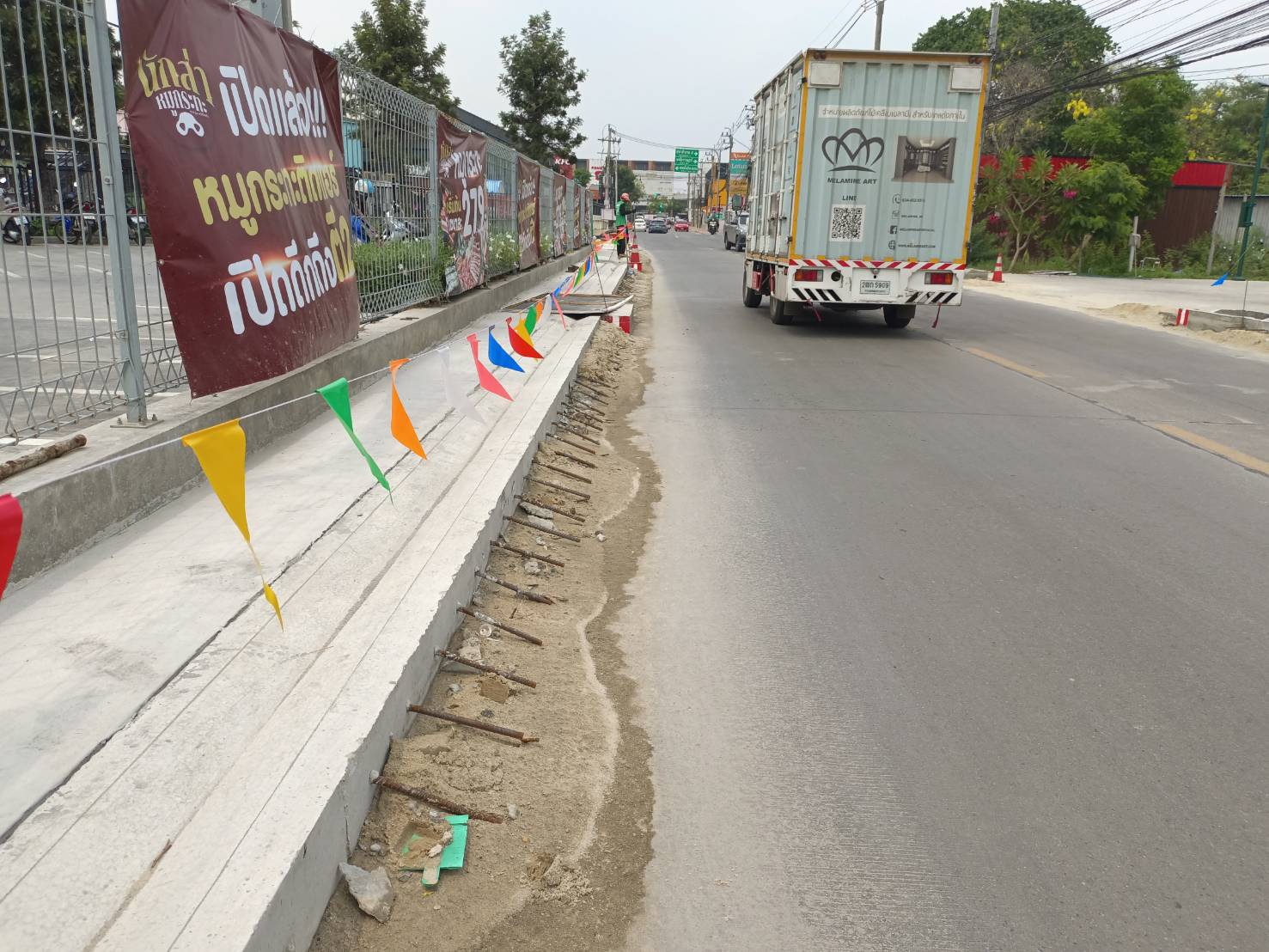

- ยกขอบบ่อพัก เสริมรางระบายน้ำ ติดปัญหาด้านจราจร เนื่องจากเป็นทางลัด ทางเชื่อมระหว่างถนนสายไหม ถนนเพิ่มสิน และถนนสุขาภิบาล 5
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-02-29
0.00

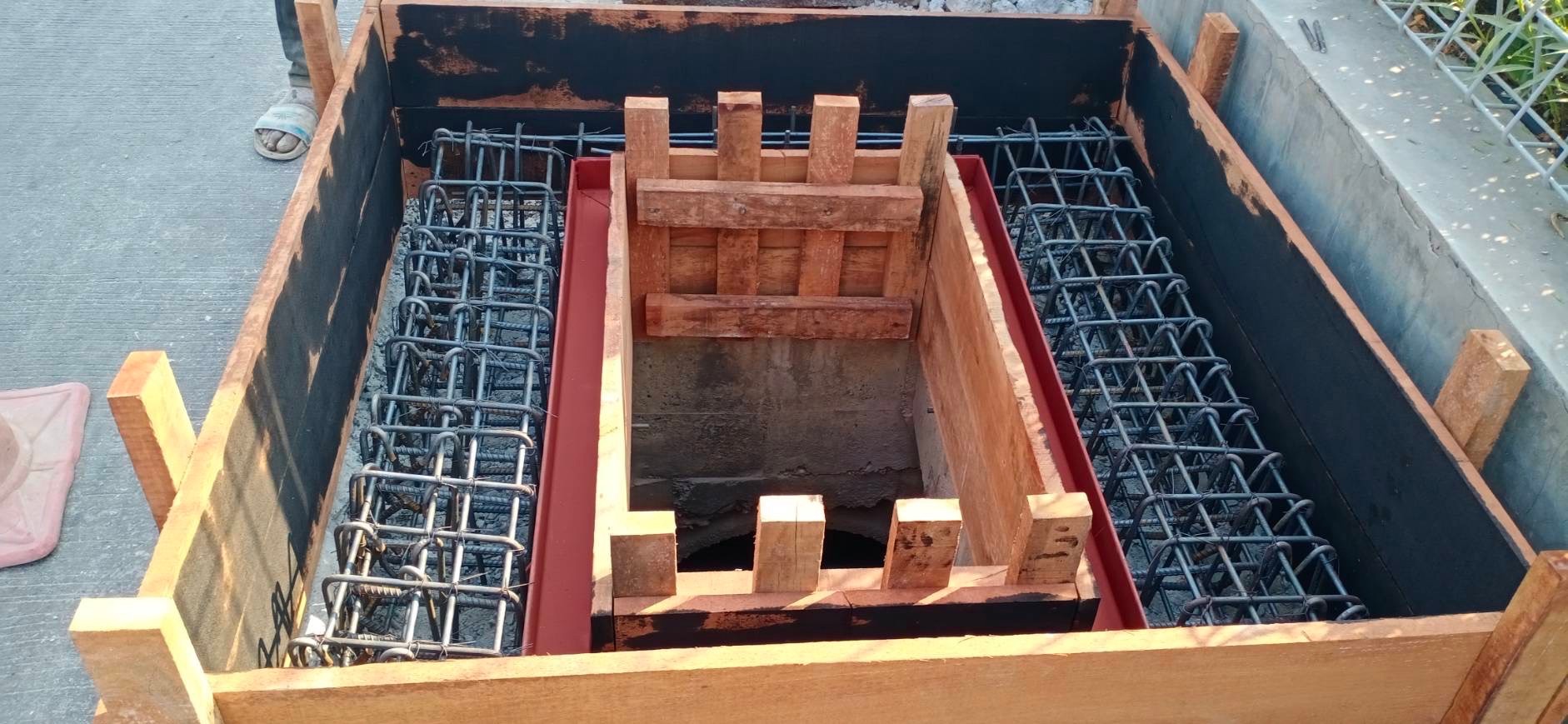

ดำเนินงานตามสัญญา สัญญาเลขที่ 3/2567 ลงวันที่ 27 ธันวาคม 2566 สิ้นสุด 2 พฤษภาคม 2567 ระยะเวลาดำเนินงาน 150 วัน วงเงินตามสัญญา 15,412,90000 บาท ผู้รับจ้างได้แก่ บริษัท วิชชุ คอนสตรัคชั่น จำกัด อยู่ระหว่างเสริมขอบบ่อ
