โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยสุขาภิบาล 5 ซอย 50 แยก 1 และซอยจตุโชติ 4 แยก 2-2 จากซอยสุขาภิบาล 5 ซอย 50 ถึงซอยจตุโชติ 4 แยก 2

งบประมาณ 13,654,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสายไหม 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

- ปรับเกลี่ยพื้นฐานเดิมพร้อมปรับระดับ และบดอัดแน่น เนื้อที่ประมาณ 3,764 ตร.ม. - สร้างท่อระบายน้ำชนิดปากระฆัง ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 ยาวประมาณ 678 ม. - สร้างบ่อพักท่อระบายน้ำ ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 พร้อมฝาบ่อพักรางวี แบบที่ 1 ตามแบบ มนก.-01 จำนวน 82 บ่อ - สร้างชั้นพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.25 ม. ตามแบบ มทก.-02 เนื้อที่ประมาณ 3,696 ตร.ม. - สร้างผิวทางหรือไหล่ทาง ค.ส.ล. หนาเฉลี่ย 0.20 ม. (ติดรางวี) กว้างประมาณ 5.50 ม. หรือตามสภาพ ตามแบบ มทก.-01 ถึง มทก.-03 เนื้อที่ประมาณ 3,018 ตร.ม. - สร้างรางวี ค.ส.ล. สำหรับผิวทางหนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 678 ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6094

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 29-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.40 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.40 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 29 ก.พ. 67 ถึง 29 ก.ย. 67 (213 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.40 (0%) เมื่อ 29 ก.ย. 67
  • ความคืบหน้าเฉลี่ย 0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.01
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 12.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 32 วัน (28 มี.ค. 67 → 29 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 726 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 4 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 29 พ.ค. 67 → 29 มิ.ย. 67 เปลี่ยน -0.40) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 29 เม.ย. 67 → 29 พ.ค. 67 (+0.40 ใน 30 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-09-29 +30 วัน
0.00 ● เท่าเดิม
เบิกจ่ายเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขั้นตอนการเบิกจ่ายเงิน งวดที่ 2 (สุดท้าย)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-07-31 +32 วัน
0.00 ● เท่าเดิม
- ผู้รับจ้างส่งมอบงานงวดที่ 2 (สุดท้าย) เมื่อวันที่ 24 พฤษภาคม 2567 คณะกรรมการตรวจรับเมือ่วันที่ 29 พฤษภาคม 2567 ขณะนี้อยู่ผู้ควบคุมงานรวบรวมเอกสารการเบิกจ่าย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-06-29 +31 วัน
0.00 ▼ -0.40
-
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-05-29 +30 วัน
0.40 ▲ +0.40
- ฝ่ายโยธาจัดทำใบขอเบิก เมื่อวันที่ 15 พฤษภาคม 2567 แต่เนื่องจากขาดเอกสารยืนยันค้ำจากธนาคาร ฝ่ายการคลัง จังไม่สามารถ ทำการเบิกจ่ายให้ผู้รับจ้างได้ ผู้รับจ้างส่งมอบงานงวดที่ 2 (สุดท้าย) เมื่อวันที่ 24 พฤษภาคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-04-29 +32 วัน
0.00 ● เท่าเดิม

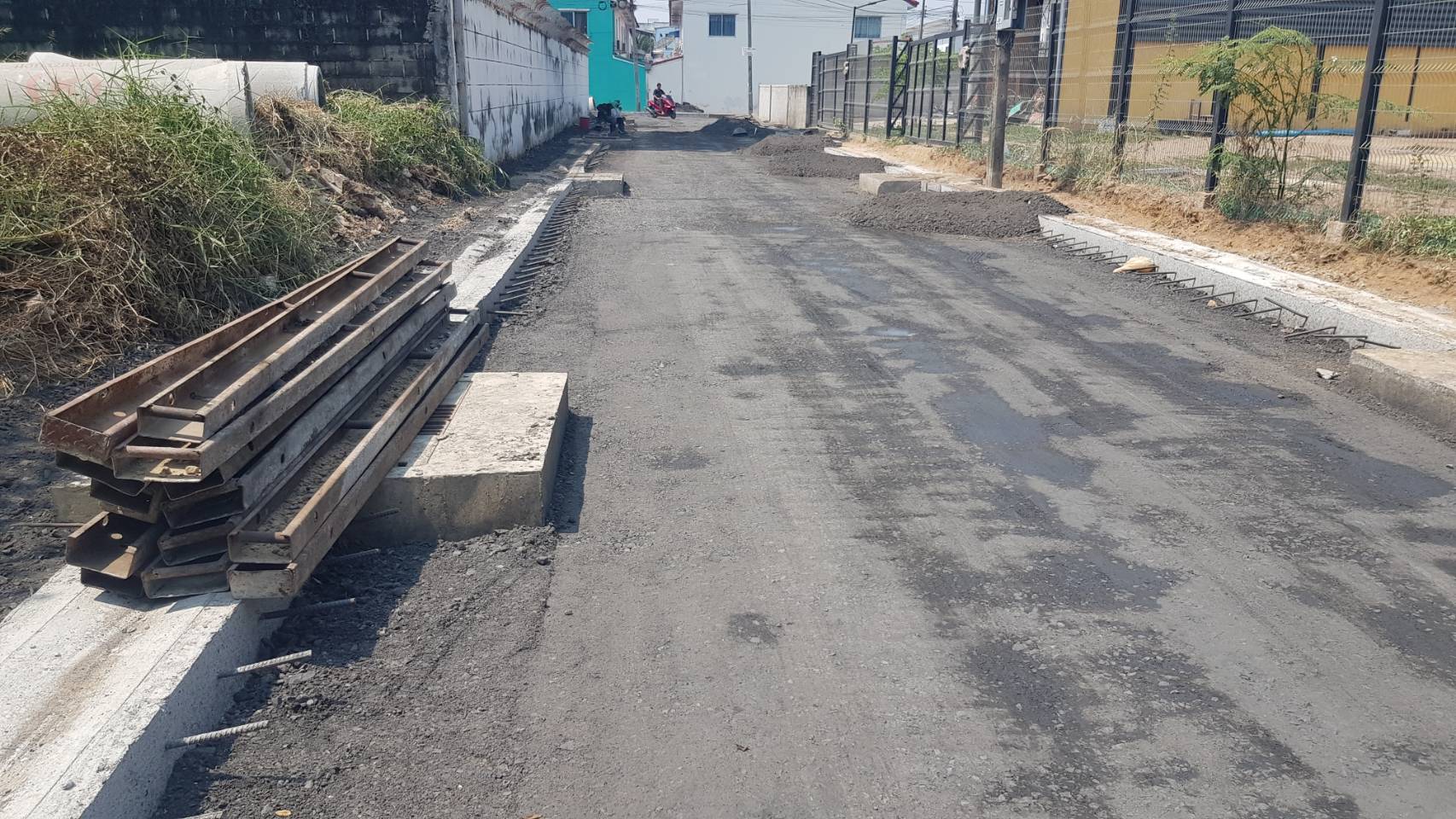

- อยู่ระหว่างลงหินคลุก
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
0.00 ● เท่าเดิม
ส่งมอบงาน และตรวจรับงานงวดที่ 1 เรียบร้อยแล้ว อยู่ระหว่างรอการประปาดำเนินการวางท่อประปาถาวร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-02-29
0.00
ดำเนินงานตามสัญญา สัญญาเลขที่ 2/2567 ลงวันที่ 27 ธันวาคม 2566 สิ้นสุด 2 พฤษภาคม 2567 ระยะเวลาดำเนินงาน 150 วัน วงเงินตามสัญญา 10,348,940.00 บาท ผู้รับจ้างได้แก่ ห้างหุ้นส่วนจำกัด โชควิโรจน์ก่อสร้าง ขณะนี้อยู่ระหว่างเทบ่อพักคอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
