โครงการ · ปีงบประมาณ 2567

ขุดลอกคลองหนองควายหาย

งบประมาณ 1,802,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสายไหม 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

- ขุดลอกคลอง กว้างประมาณ 6 - 8 ม. หรือตามสภาพ ยาวประมาณ 2,730 ม. ลึกจากระดับท้องคลองเดิม ถึงระดับขุดลอกเฉลี่ย 1 ม. ระดับขุดลอก -2 ม.รทก. ปริมาณดินประมาณ 5,958 ลบ.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6111

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
5

ข้อมูลอัปเดตล่าสุด 29-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.68 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.68 · 5 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.3
ล่าสุด +0.9/เดือน
คาดว่าจะบรรลุเป้าหมาย
30 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 92 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 29 ก.พ. 67 ถึง 29 มิ.ย. 67 (121 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 2.67 จากเป้าหมาย 2.68 (100%) เมื่อ 29 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.22
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 30 มิ.ย. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.3 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (26 เม.ย. 67 → 29 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 819 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 28 มี.ค. 67 → 26 เม.ย. 67 เปลี่ยน -0.80) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 29 พ.ค. 67 → 29 มิ.ย. 67 (+2.67 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (5 ครั้ง)

2024-06-29 +31 วัน
2.67 ▲ +2.67
เบิกจ่ายเรียบร้อยแล่ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-05-29 +33 วัน
0.00 ▼ -0.81
ผู้รับจ้างส่งมอบงานเมื่อวันที่ 17 เมษายน 2567 ตรวจรับเมื่อวันที่ 19 เมษายน 2567 - ผู้รับจ้างมีหนังสือขอเบิกเงิน ลงวันที่ 30 พฤษภาคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-04-26 +29 วัน
0.81 ▼ -0.80
- ผู้รับจ้างส่งมอบงานเมื่อวันที่ 17 เมษายน 2567 ตรวจรับเมื่อวันที่ 19 เมษายน 2567 - อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
1.61 ▲ +1.34

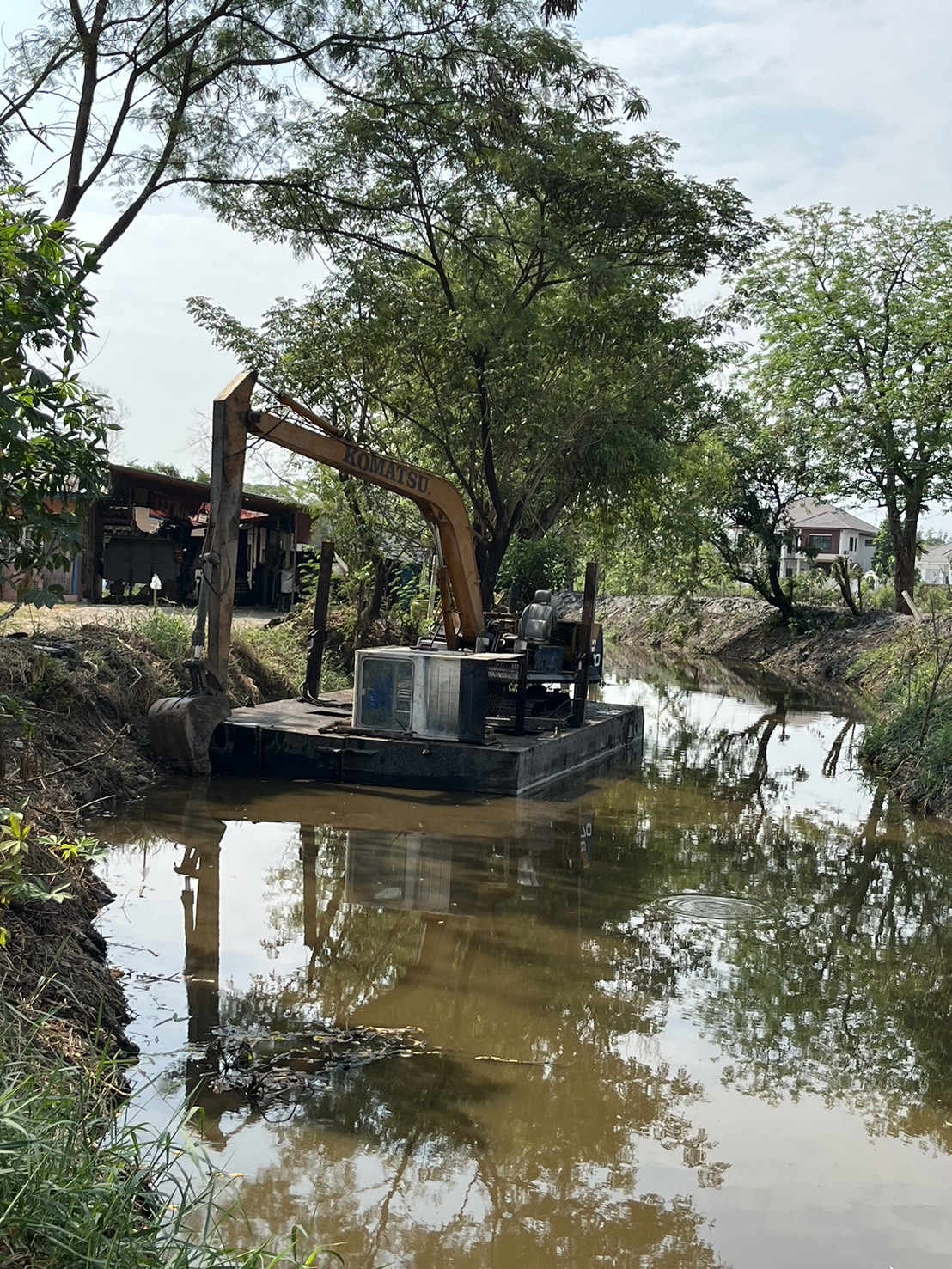

ผู้รับจ้างดำเนินการขุดลอกแล้ว ระยะทาง 1.875 ม.
📍 ที่ตั้งหน่วยงาน: 13.894708, 100.660732
🗺 ดูข้อมูลแผนที่
2024-02-29
0.27
ดำเนินงานตามสัญญา สัญญาเลขที่ 5/2567 ลงวันที่ 9 มกราคม 2567 สิ้นสุด 8 เมษายน 2567 ระยะเวลาดำเนินงาน 90 วัน วงเงินตามสัญญา 843,057.00 บาท ผู้รับจ้างได้แก่ บริษัท วรประสิทธิ์ก่อสร้าง จำกัด ขณะนี้อยู่ผู้รับจ้างยังไม่เข้าดำเนินการ และได้ทำหนังสือเร่งรัด จำนวน
