โครงการ · ปีงบประมาณ 2567

เพิ่มสวน 15 นาที (แห่ง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางกอกใหญ่ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6262

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 09-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
3. เพิ่มสวน 15 นาที (แห่ง) : OKR 4.1.05
OKR #3 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
3.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 3.00 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
33%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด -0.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
14 ส.ค. 69
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 683 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 9 ส.ค. 67 (283 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 3.00 (33%) เมื่อ 9 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.32
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 14 ส.ค. 69 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1.2 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 38 วัน (13 มี.ค. 67 → 20 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 778 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 20 เม.ย. 67 → 27 พ.ค. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 13 มี.ค. 67 → 20 เม.ย. 67 (+1.00 ใน 38 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-08-09 +14 วัน
1.00 ▲ +1.00

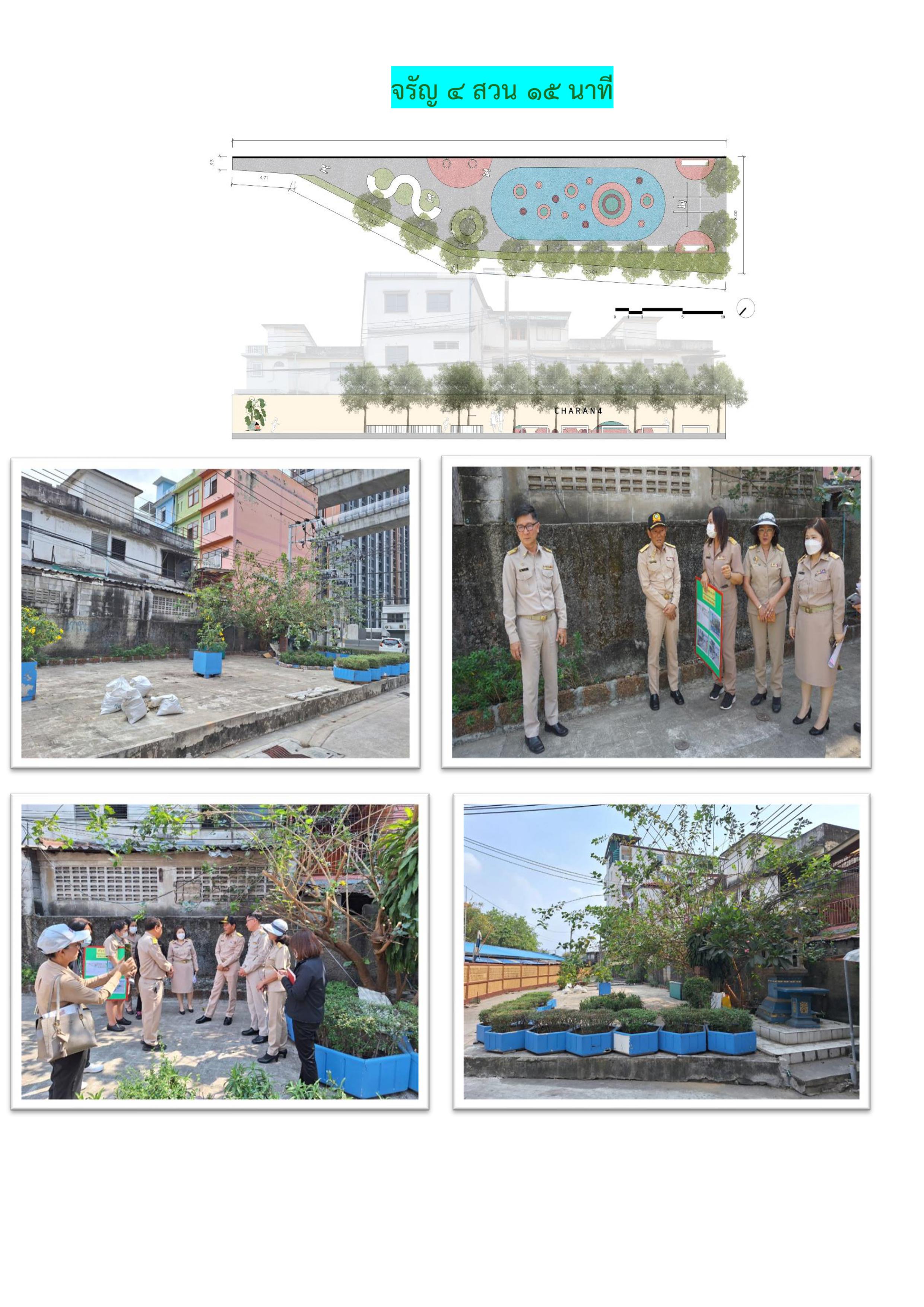

ในวันที่ 9 สิงหาคม 2567 ทำพิธีเปิด ริมคลองบางหลวงสวน15 นาที แห่งที่ 3 มีขนาดพื้นที่ 400 ตารางเมตร บริเวณหลังตึกรักษาความสะอาดฯ ตามนโยบายสิ่งแวดล้อมดี สวน 15 นาทีทั่วกรุงกำหนดเป้าหมายการเข้าถึงของประชาชนภายในระยะ 800 เมตร โดยนายสรสิช เหลืองรุ่งเกียรติ ผู้อำนวยบางกอกใหญ่ นางปาณิสรา เนตรธารธร ผู้ช่วยผู
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-07-26 +28 วัน
0.00 ▼ -1.00
เริ่มดำเนินการปรับปรุงพื้นที่ สวน 15 นาที แห่งที่3 (ริมคลองบางหลวง) มีขนาดพื้นที่ 400 ตรม. เริ่มดำเนินการปรับปรุงภูมิทัศน์ นำม้านั่ง2ชุดจัดวางในสวน เพื่อเป็นที่นั่งพักผ่อน จัดสวนตัดแต่งต้นไม้ใหญ่ที่บดบังวิสัยทัศน์ให้เกิดความสวยงาม นำต้นกล้วยไม้ประดับ 100 ต้น ต้นหงอนไก่ 100 ต้น ต้นยี่โถ 100 ต้น ต้นเฟ
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-06-28 +32 วัน
1.00 ▲ +1.00

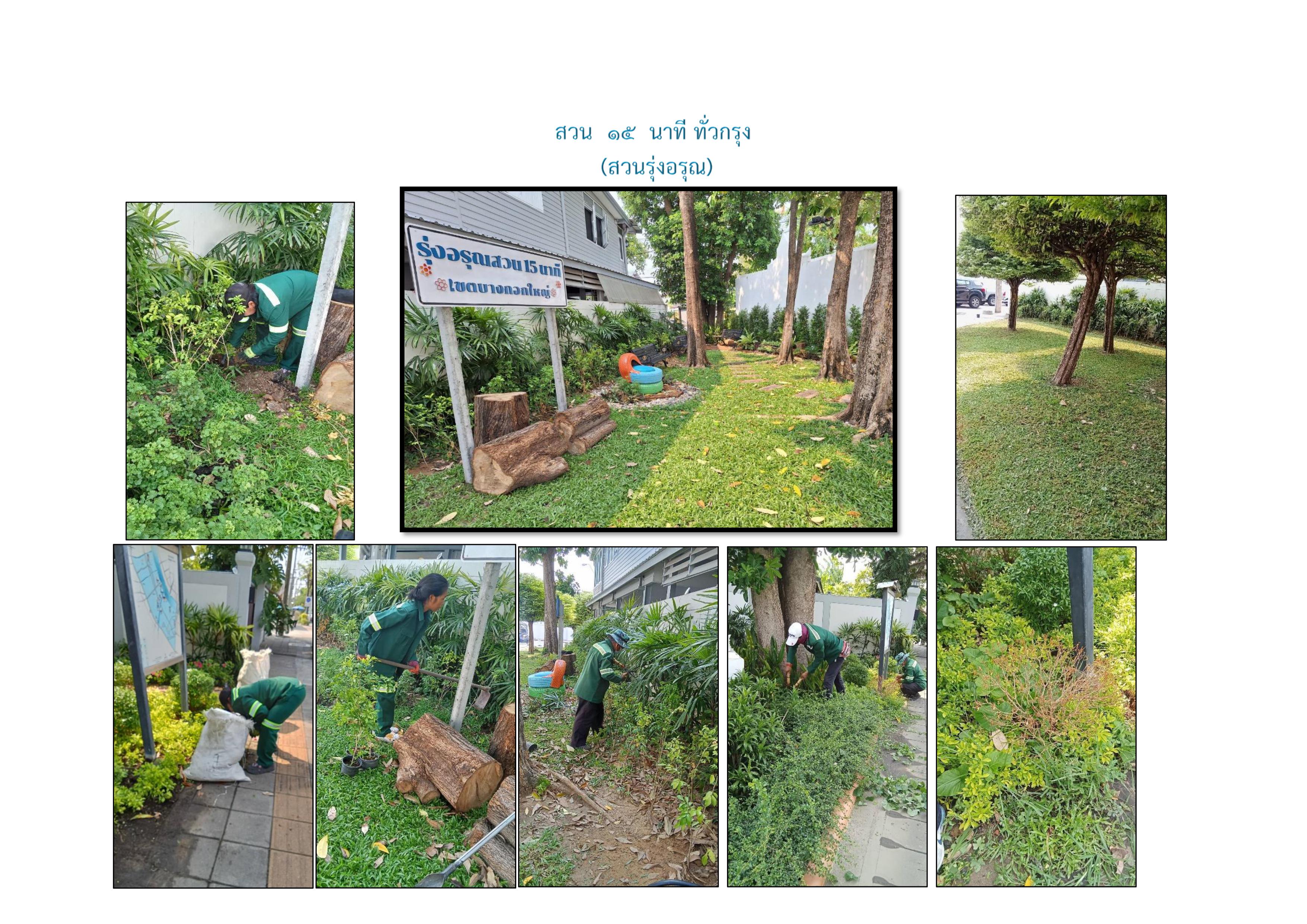

เดือนมิถุนายน 2567 ผลดำเนินการดังนี้ 1. สวนรุ่งอรุณ (สวนใหม่) ขนาดพื้นที่ 184 ตร.ม. ซึ่งเป็นสวนที่สำนักงานเขตดำเนินการแล้วเสร็จ เมื่อวันที่ 31 มีนาคม 2567 - ดำเนินการตัดแต่งถอนวัชพืช ดูแล บำรุงรักษา พรวนดินและรดน้ำต้นไม้ - เพื่อดูแลรักษาการเจริญเติบโตและยังคงสภาพความสวยงานร่มรื่น 2. สวนสยาม - บางกอก
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-05-27 +37 วัน
0.00 ▼ -1.00
เดือนพฤษภาคม 2567 ผลดำเนินการดังนี้ 1. สวนรุ่งอรุณ (สวนใหม่) ขนาดพื้นที่ 184 ตร.ม. ซึ่งเป็นสวนที่สำนักงานเขตดำเนินการแล้วเสร็จ เมื่อวันที่ 31 มีนาคม 2567 - ดำเนินการตัดแต่งถอนวัชพืช ดูแล บำรุงรักษา พรวนดินและรดน้ำต้นไม้ - เพื่อดูแลรักษาการเจริญเติบโตและยังคงสภาพความสวยงานร่มรื่น 2. สวนสยาม - บางกอกใ
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่

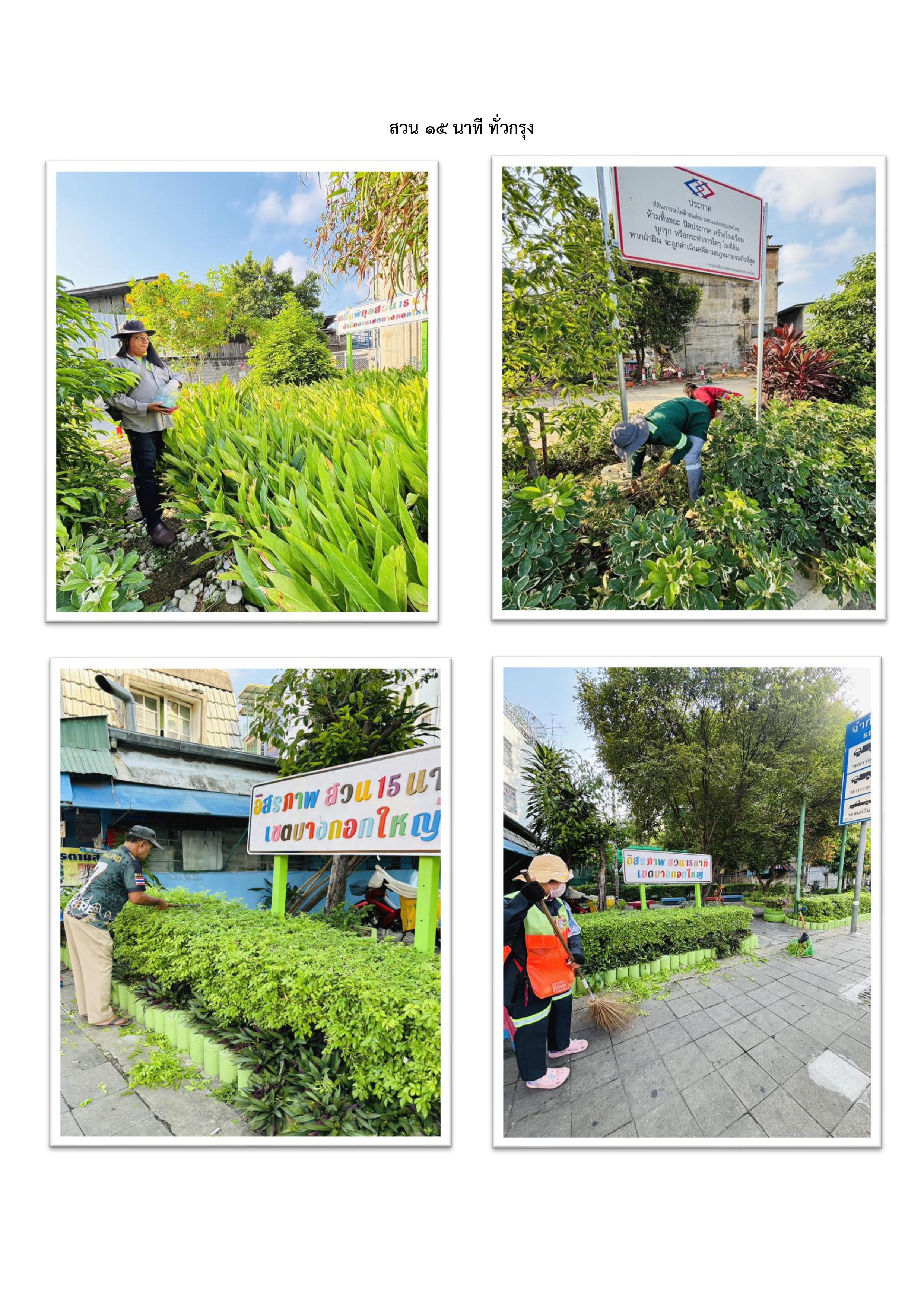

2024-04-20 +38 วัน
1.00 ▲ +1.00
เดือนเมษายน 2567 ผลดำเนินการดังนี้ 1. สวนรุ่งอรุณ (สวนใหม่) ขนาดพื้นที่ 184 ตร.ม. ซึ่งเป็นสวนที่สำนักงานเขตดำเนินการแล้วเสร็จ เมื่อวันที่ 31 มีนาคม 2567 - ดำเนินการตัดแต่งถอนวัชพืช ดูแล บำรุงรักษา พรวนดินและรดน้ำต้นไม้ - เพื่อดูแลรักษาการเจริญเติบโตและยังคงสภาพความสวยงานร่มรื่น 2. สวนสยาม - บา
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-03-13 +14 วัน
0.00 ● เท่าเดิม
ท่านรองจักกพันธุ์ ผิวงาม รองผู้ว่าฯกทม. ได้ลงมาพื้นที่ตรวจความคืบหน้าติดตามนโยบายฯ สวน 15 นาทีร่วมกับเจ้าหน้าที่ ที่สำนักงานเขตบางกอกใหญ่ 1.จรัญ 4 สวน 15 นาที 2.สวนบางกอกใหญ่ภิรมย์ 3.สวนสยาม-บางกอกใหญ่
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-02-28 +32 วัน
0.00 ● เท่าเดิม
ดำเนินการดูแล บำรุงรักษา ตัดแต่งหญ้าและพุ่มไม้ ตามรูปทรง พร้อมพรวนดินใส่ปุ๋ยบำรุงเร่งต้น รดน้ำต้นไม้ คงสภาพความสวยงามเป็นระเบียบเรียบร้อย เป็นถานที่ออกกำลังกายให้กับประชาชนในพื้นที่
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2024-01-27 +33 วัน
0.00 ● เท่าเดิม
ดำเนินการดูแล บำรุงรักษา ตัดแต่งหญ้าและพุ่มไม้ ตามรูปทรง พร้อมพรวนดินใส่ปุ๋ยบำรุงเร่งต้น รดน้ำต้นไม้ คงสภาพความสวยงามเป็นระเบียบเรียบร้อย
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2023-12-25 +28 วัน
0.00 ● เท่าเดิม
ดำเนินการตัดแต่งถอนวัชพืช ดูแล บำรุงรักษา พรวนดิน และรดน้ำต้นไม้ เพื่อดูแลรักษาการเจริญเติบโตและยังคงสภาพความสวยงานร่มรื่น ร่มเย็น เป็นสถานที่ออกกำลังกายให้กับประชาชนในพื้นที่ ปลูกต้นข่อย บริเวณตอม่อรถไฟฟ้า 380 ต้น
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2023-11-27 +27 วัน
0.00 ● เท่าเดิม

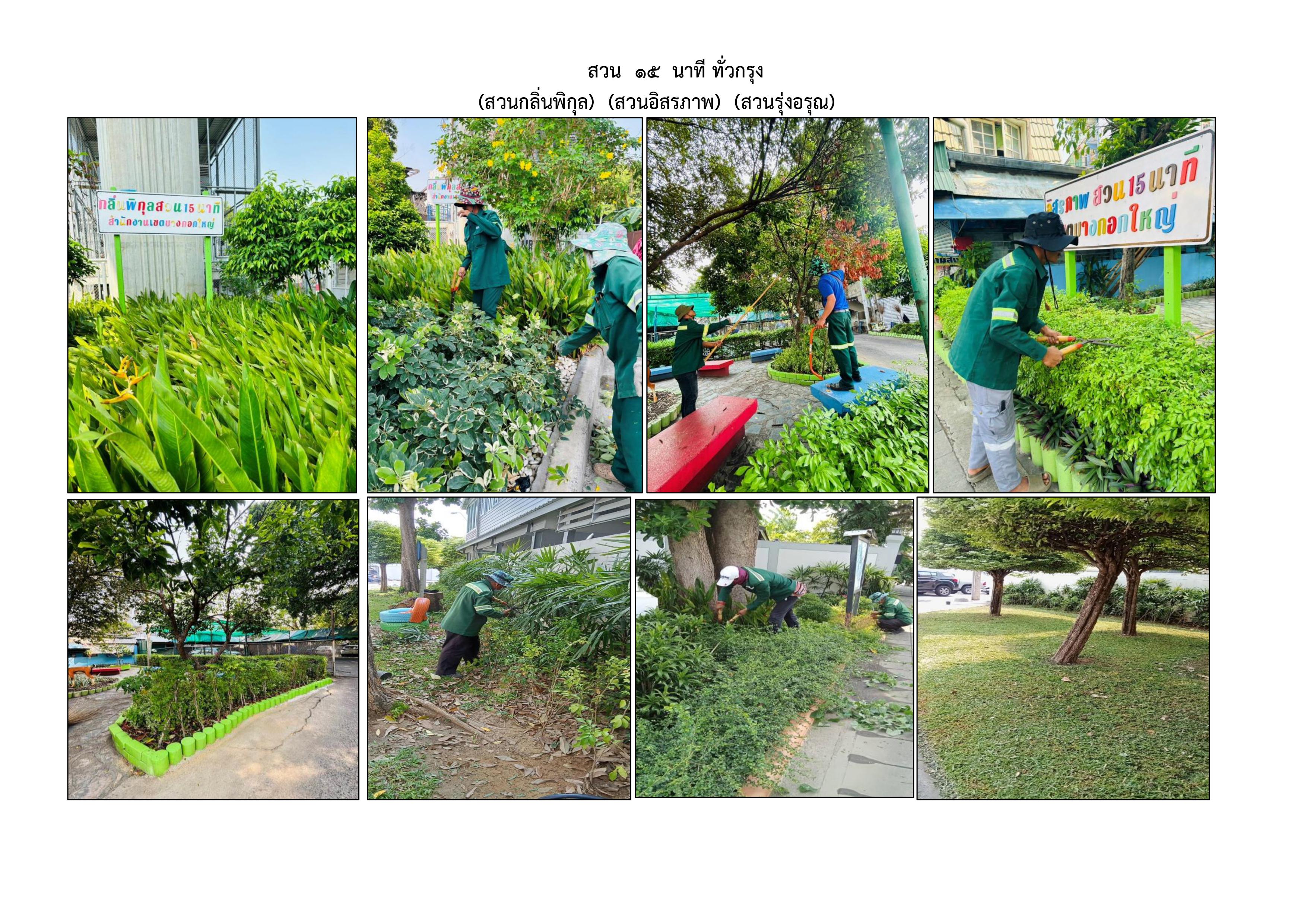

สวนกลิ่นพิกุล (ใต้สถานีรถไฟฟ้าแยกท่าพระ) ดำเนินการตัดแต่งถอนวัชพืช ดูแลบำรุงรักษา พรวนดิน มีการปลูกซ่อมแซมต้นทองอุไรที่ตายแล้วจำนวน1ต้น สวนอิสรภาพ ดำเนินการตัดแต่ง ดูแล บำรุงรักษา พรวนดินและรดน้ำต้นไม้
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.723443, 100.476239
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
ลงพื้นที่ สำรวจพื้นที่ว่าง ใกล้แหล่งชุมชน เพื่อให้ประชาชนมีพื้นที่สีเขียวไว้ให้พักผ่อนหย่อนใจ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
