ปรับปรุงโรงเรียนในสังกัดกรุงเทพมหานคร

งบประมาณ 5,002,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองเตย 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1. ปรับปรุงโรงเรียนวัดสะพาน 1,352,000 บาท - ปรับปรุงห้องประชุมชั้น 1 อาคารเรียน 1 - ปรับปรุงหลังคาอาคารเรียน 3 - ก่อสร้างเวทีหน้าเสาธง ตามแบบเลขที่ ขคล. 1/2567 2. ปรับปรุงโรงเรียนวัดคลองเตย 1,668,000 บาท - ปรับปรุงอาคารเรียน 3 - ปรับปรุงกันสาดคลุมพื้นที่บริเวณด้านข้างโรงอาหาร หลังอาคารเรียน 3 - ปรับปรุงห้องสมุด ชั้น 1 อาคารเรียน 2 ตามแบบเลขที่ ขคล. 3/2567 - ครุภัณฑ์ 3. ปรับปรุงโัรงเรียนศูนย์รวมน้ำใจ 290,000 บาท - ติดตั้งมุ้งลอดช่องระบายอากาศหน้าห้องเรียน ชั้น 2-4 อาคารเรียน 1 - ติดตั้งแผงบังตาบริเวณรั้วโรงเรียน - ติดตั้งกันสาดบริเวณอ่างล้างมือหลังห้องน้ำนักเรียนอนุบาล - ปรับปรุงอาคารเรียน 3 - สร้างหลังคาคลุมทางเดินเชื่อมอาคารเรียนกับห้องน้ำนักเรียน ตามแบบเลขที่ ขคล. 5/2567 4. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา 1,692,000 บาท - ปรับปรุงหลังคาอาคารเรียน 3 - ปรับปรุงหลังคาอาคารเรียน 4 ตามแบบ ขคล. 12/2567

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6358

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 31-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.00 · 11 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
200%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.2
ล่าสุด +2.0/เดือน
บรรลุเป้าหมายเมื่อ
29 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 1 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 30 พ.ย. 66 ถึง 29 ก.ย. 67 (304 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 4.00 จากเป้าหมาย 2.00 (200%) เมื่อ 29 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +2.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.25
  • ถึงเป้าหมายครั้งแรกเมื่อ 29 ก.ย. 67 (ก่อนหรือตรงกำหนด 1 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 49 วัน (11 มี.ค. 67 → 29 เม.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 29 ก.ย. 67 (+4.00 ใน 30 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-09-29 +30 วัน

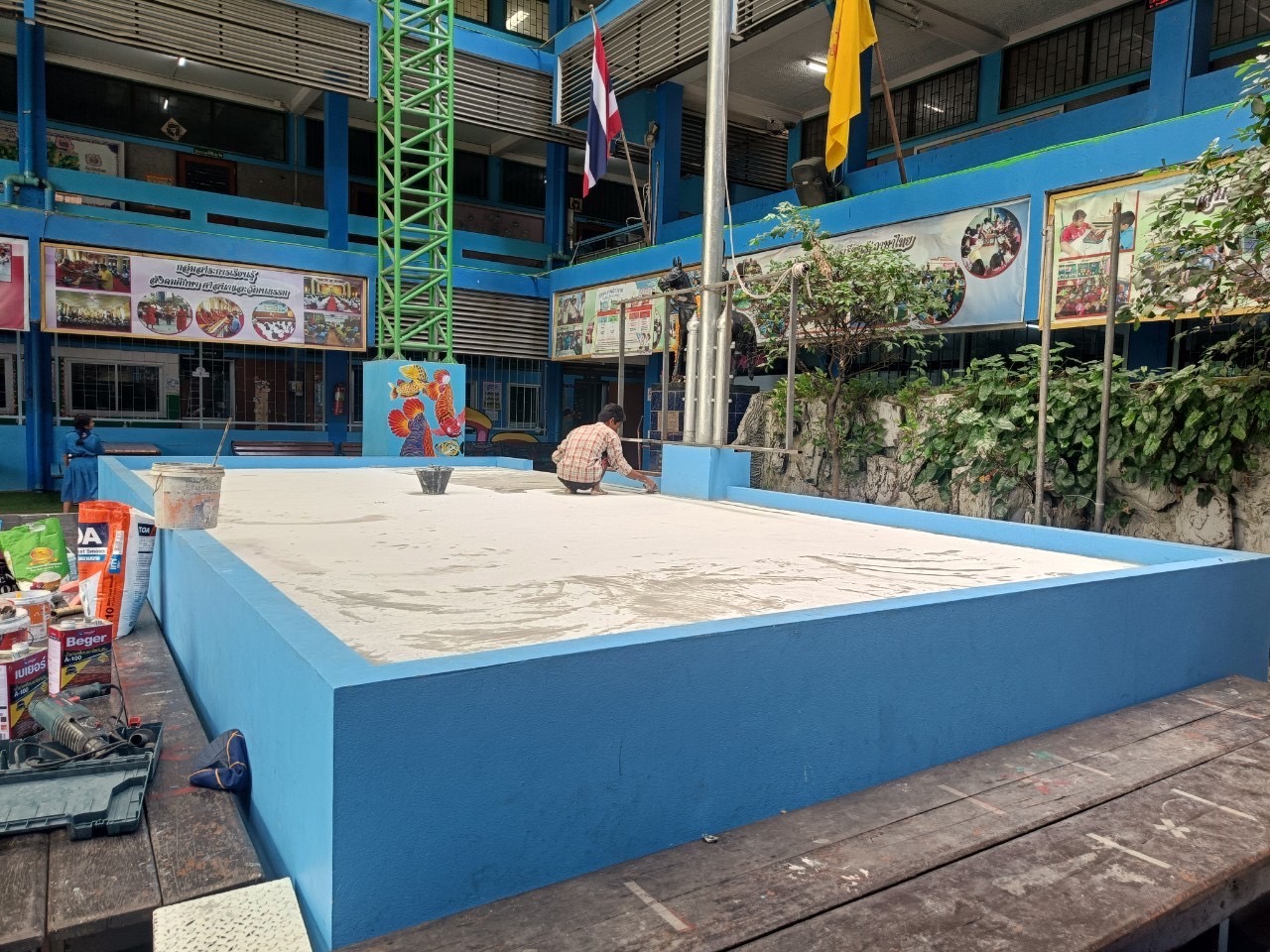

4.00 ▲ +4.00
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ดำเนินการเรียบร้อยแล้ว คิดเป็นร้อยละ 100 ของการดำเนินการทั้งหมด 2. ปรับปร
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน คิดเป็นร้อยละ 90 ของการดำเนินกา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน คิดเป็นร้อยละ 90 ของการดำเนินกา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-06-28 +28 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน คิดเป็นร้อยละ 90 ของการดำเนินกา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-05-31 +32 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างตรวจรับงาน คิดเป็นร้อยละ 90 ของการดำเนินการทั้งหมด 2. ปร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-04-29 +49 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างตรวจรับงาน คิดเป็นร้อยละ 90 ของการดำเนินการทั้งหมด 2. ปร
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-03-11 +12 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างดำเนินการตามสัญญา คิดเป็นร้อยละ 5 ของการดำเนินการทั้งหมด
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-02-28 +28 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน ขณะนี้อยู่ระหว่างดำเนินการตามสัญญา 2. ปรับปรุงโรงเรียนวัดคลองเตย ได้บริ
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2024-01-31 +34 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญกรุง81 การโยธา กรุงเทพฯ จำกัด จำนวนเงิน 1,400,000 บาท สัญญาเลขที่ 22-3-67 ลงวันที่ 17 มกราคม 2567 เริ่มวันที่ 18 ม.ค. - 16 พ.ค.2567 ระยะเวลา 120 วัน 2. ปรับปรุงโรงเรียนวัดคลองเตย ได้บริษัทรับจ้างแล้ว ได้แก่ บริษัท เจริญก
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2023-12-28 +28 วัน
0.00 ● เท่าเดิม
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา อยู่ระหว่างพิจารณาผู้เสนอราคา 2. ปรับปรุงโรงเรียนวัดคลองเตย อยู่ระหว่างพิจารณาผู้เสนอราคา 3. ปรับปรุงโรงเรียนศูนย์รวมน้ำใจ อยู่ระหว่างพิจารณาผู้เสนอราคา 4. ปรับปรุงโรงเรียนวัดสะพาน อยู่ระหว่างพิจารณาผู้เสนอราคา
📍 ที่ตั้งหน่วยงาน: 13.708450, 100.583514
🗺 ดูข้อมูลแผนที่
2023-11-30
0.00
1. ปรับปรุงโรงเรียนชุมชนหมู่บ้านพัฒนา อยู่ระหว่างเปิดให้ยื่นเสนอราคา 2. ปรับปรุงโรงเรียนวัดคลองเตย อยู่ระหว่างเปิดให้ยื่นเสนอราคา 3. ปรับปรุงโรงเรียนศูนย์รวมน้ำใจ อยู่ระหว่างเปิดให้ยื่นเสนอราคา 4. ปรับปรุงโรงเรียนวัดสะพาน อยู่ระหว่างเปิดให้ยื่นเสนอราคา
