หน้าแรก› เขตของฉัน› โครงการย้อนหลัง
โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมปรับปรุงโรงเรียนคลองบางพรหม

งบประมาณ 3,694,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตทวีวัฒนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6441

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 26-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 11 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
26 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 35 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 1 พ.ย. 66 ถึง 26 ส.ค. 67 (299 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 26 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.25
  • ถึงเป้าหมายครั้งแรกเมื่อ 26 ส.ค. 67 (ก่อนหรือตรงกำหนด 35 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (27 มี.ค. 67 → 30 เม.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 26 ส.ค. 67 (+1.00 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-08-26 +31 วัน
1.00 ▲ +1.00
รร. คลองบางพรหม ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งมอบงานวันที่ 14 สิงหาคม 2567 คณะกรรมการได้ทำการตรวจรับงาน วันที่ 23 สิงหาคม 2567 ผลงานที่ได้ 100% ขั้นตอนอยู่ระหว่างพิจารณาต่ออายุสัญญาจากการติดอุปสรรค
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-07-26 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างรอคอนกรีตเซ็ทตัวเพื่อขึ้นโครงเหล็ก ผลงานที่ได้ 51%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-06-27 +31 วัน
0.00 ● เท่าเดิม

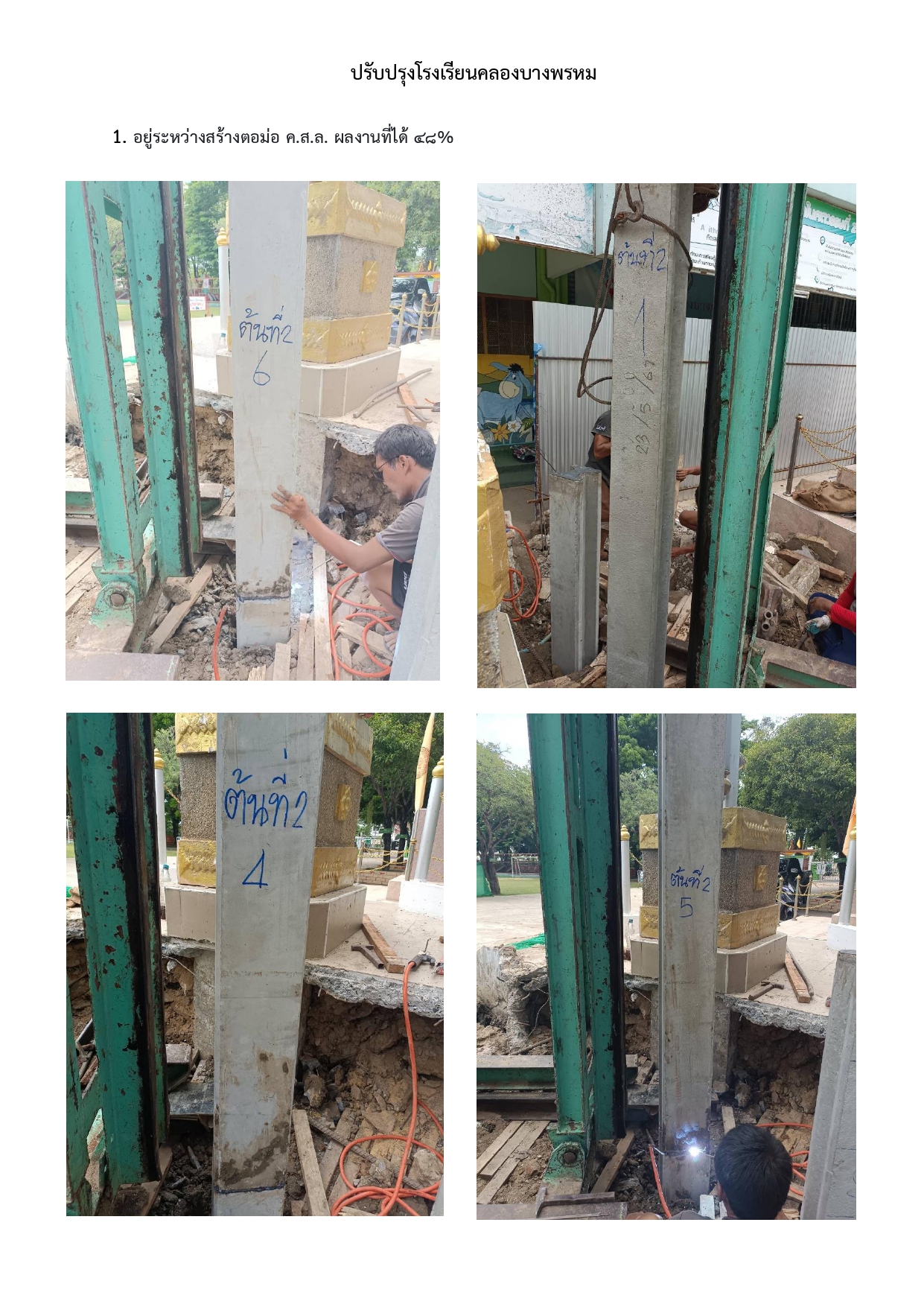

อยู่ระหว่างสร้างตอม่อ ค.ส.ล. ผลงานที่ได้ 48%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-27 +27 วัน
0.00 ● เท่าเดิม

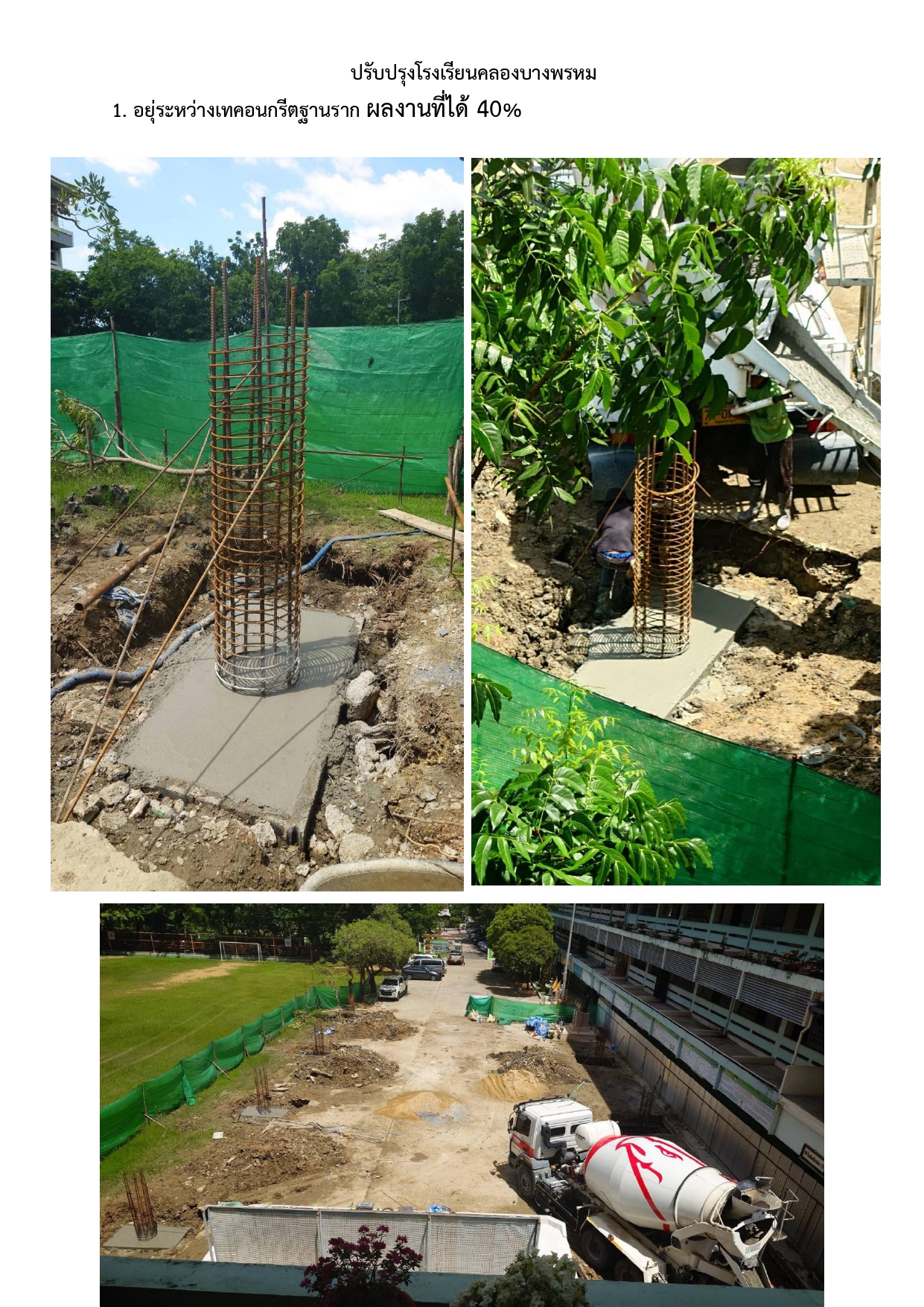

อยู่ระหว่างเทคอนกรีตฐานราก ผลงานที่ได้ 40%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-04-30 +34 วัน
0.00 ● เท่าเดิม
- อยู่ระหว่างดำเนินการผลิตโครงสร้างหลังคา - กำหนดผังก่อสร้าง อยู่ระหว่างเตรียมพื้นที่ ผลงานที่ 25%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-27 +33 วัน
0.00 ● เท่าเดิม

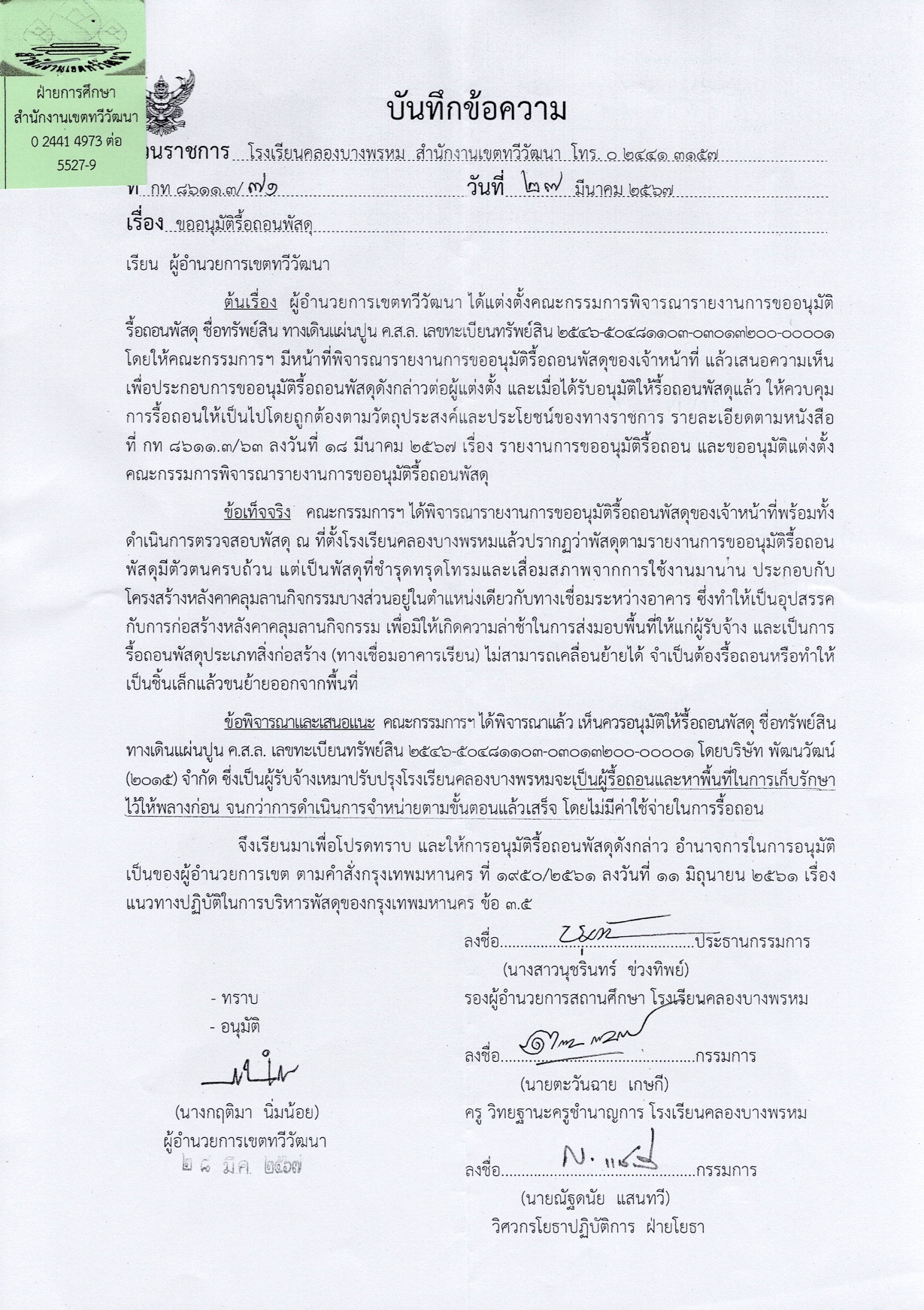

อยู่ระหว่างรอการอนุมัติรื้อถอนทางเชื่อมอาคาร (ตามปัญหาอุปสรรคของสถานที่ก่อสร้าง) ผลงานที่ได้ 10%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-23 +29 วัน
0.00 ● เท่าเดิม
ลงนามสัญญาวันที่ 26 มกราคม 2567 สัญญาเริ่มวันที่ 30 มกราคม 2567 สิ้นสุดวันที่ 29 พฤษภาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-01-25 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการลงนามสัญญาวันที่ 26 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-12-28 +28 วัน
0.00 ● เท่าเดิม
ดำเนินการหาตัวผู้รับจ้างใหม่ ซึ่งได้ตัวผู้รับแล้ว อยู่ระหว่างขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-11-30 +29 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2023-11-01
0.00
อยู่ระหว่างประกาศเชิญชวนเสนอราคาตั้งแต่วันที่ 26 ตุลาคม 2566 ถึงวันที่ 2 พฤศจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
