โครงการ · ปีงบประมาณ 2567

การติดตั้ง/ซ่อมแซมไฟฟ้าส่องสว่างในพื้นที่เขตหนองแขม

งบประมาณ 500,000 บาท ความคืบหน้าล่าสุด 80% หน่วยงาน สำนักงานเขตหนองแขม 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6474

02ความคืบหน้า

ความคืบหน้าโครงการ
80%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 22-04-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
5. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง) : OKR 2.1.20
OKR #5 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
265.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 265 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
22%
ความเร็วเฉลี่ย (ต่อเดือน)
-5.1
ล่าสุด -52.5/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 1 ธ.ค. 66 ถึง 25 ก.ย. 67 (299 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 58.00 จากเป้าหมาย 265 (22%) เมื่อ 25 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -5.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -52.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.07
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1,260.1 ต่อเดือน (อัตราปัจจุบัน 5.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (24 ก.ค. 67 → 27 ส.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 733 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 6 ครั้ง (เช่น 25 ธ.ค. 66 → 25 ม.ค. 67 เปลี่ยน -2.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 25 ม.ค. 67 → 23 ก.พ. 67 (+142 ใน 29 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-09-25 +29 วัน
58.00 ▼ -38.00
- ซ่อมแซม ตค.66 – สค 67 = 935 ดวง (เดือน กย. 67 ซ่อมแซมเพิ่มอีก 58 ดวง) รวมซ่อมแซม = 993 ดวง - ติดตั้ง ต.ค.66 – สค.67 = 115 ดวง (เดือน กย.67 ติดตั้งเพิ่ม - ดวง ) รวมติดตั้ง = 115 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 1,108 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-08-27 +34 วัน
96.00 ▼ -70.00
- ซ่อมแซม ตค.66 – กค.67 = 753 ดวง (เดือน สค. 67 ซ่อมแซมเพิ่มอีก 78 ดวง) รวมซ่อมแซม = 935 ดวง - ติดตั้ง ต.ค.66 – กค.67 = 97 ดวง (เดือน สค.67 ติดตั้งเพิ่ม 18 ดวง ) รวมติดตั้ง = 115 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 1,050 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-07-24 +29 วัน
166.00 ▲ +126
- ซ่อมแซม ตค.66 – มิย. = 753 ดวง (เดือน กค. 67 ซ่อมแซมเพิ่มอีก 104 ดวง) รวมซ่อมแซม = 857 ดวง - ติดตั้ง ต.ค.66 – มิย.67 = 35 ดวง (เดือน กค67 ติดตั้งเพิ่ม 62 ดวง ) รวมติดตั้ง = 97 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 954 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-06-25 +32 วัน
40.00 ▲ +12.00
- ซ่อมแซม ตค.66 – พค.67 = 716 ดวง (เดือน มิย.67 ซ่อมแซมเพิ่มอีก 37 ดวง) รวมซ่อมแซม = 753 ดวง - ติดตั้ง ต.ค.66 – พค.67 = 32 ดวง (เดือน มิย67 ติดตั้งเพิ่ม 3 ดวง ) รวมติดตั้ง = 35 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 788ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-05-24 +32 วัน
28.00 ▼ -33.00
- ซ่อมแซม ตค.66 – เม.ย.67 = 688 ดวง (เดือน พ.ค.67 ซ่อมแซมเพิ่มอีก 28 ดวง) รวมซ่อมแซม = 716 ดวง - ติดตั้ง ต.ค.66 – เม.ย.67 = 32 ดวง (เดือน พ.ค.67 ไม่มีการติดตั้ง) รวมติดตั้ง = 32 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 748 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่

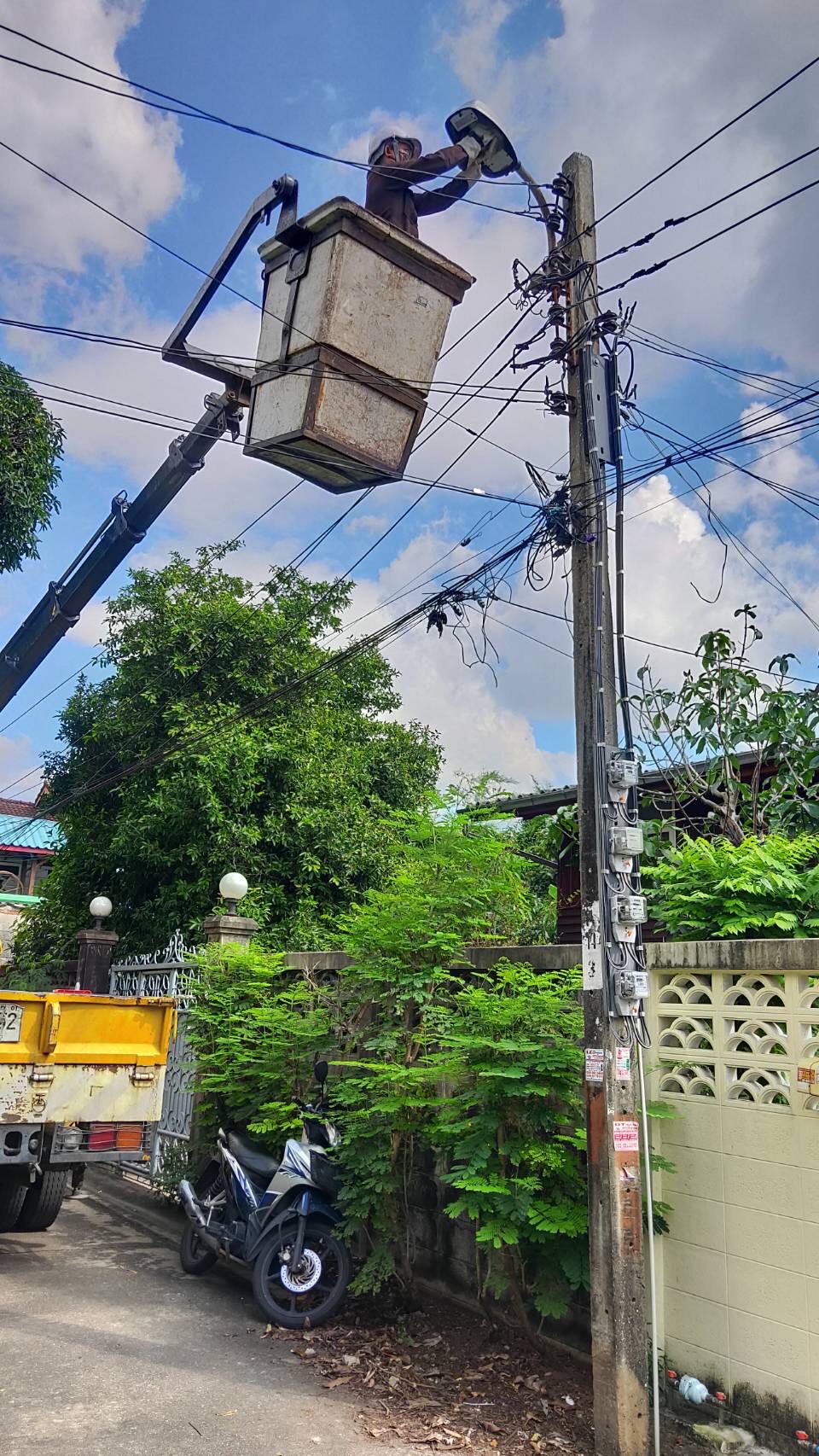

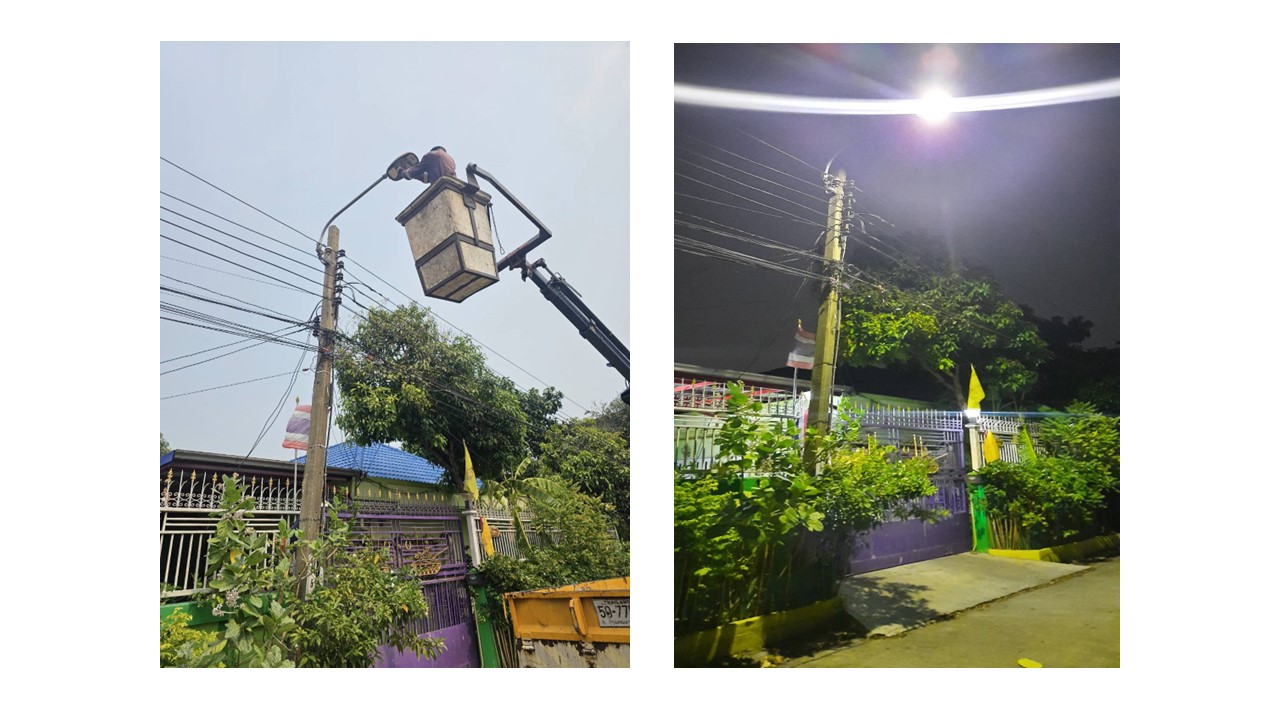

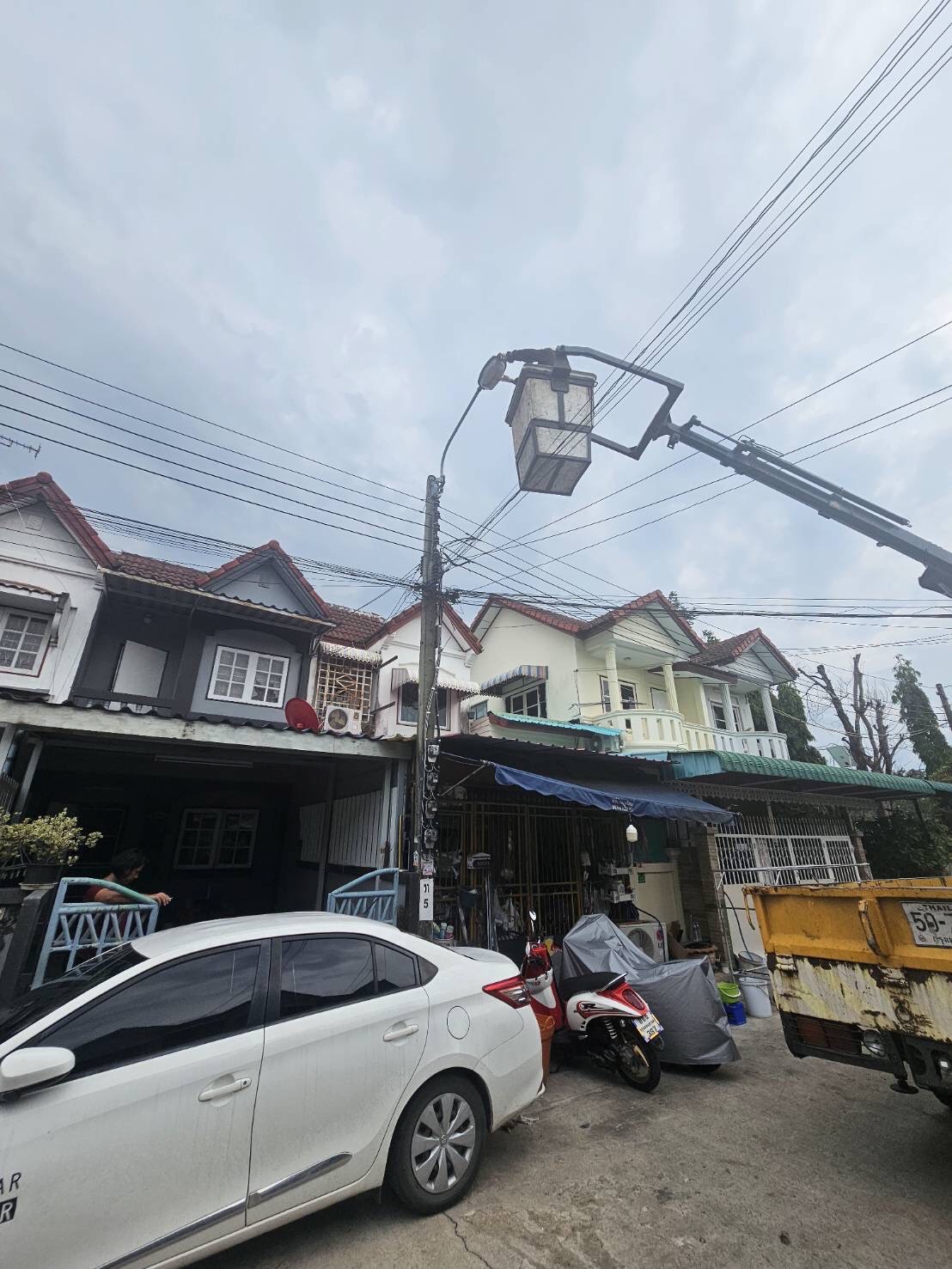

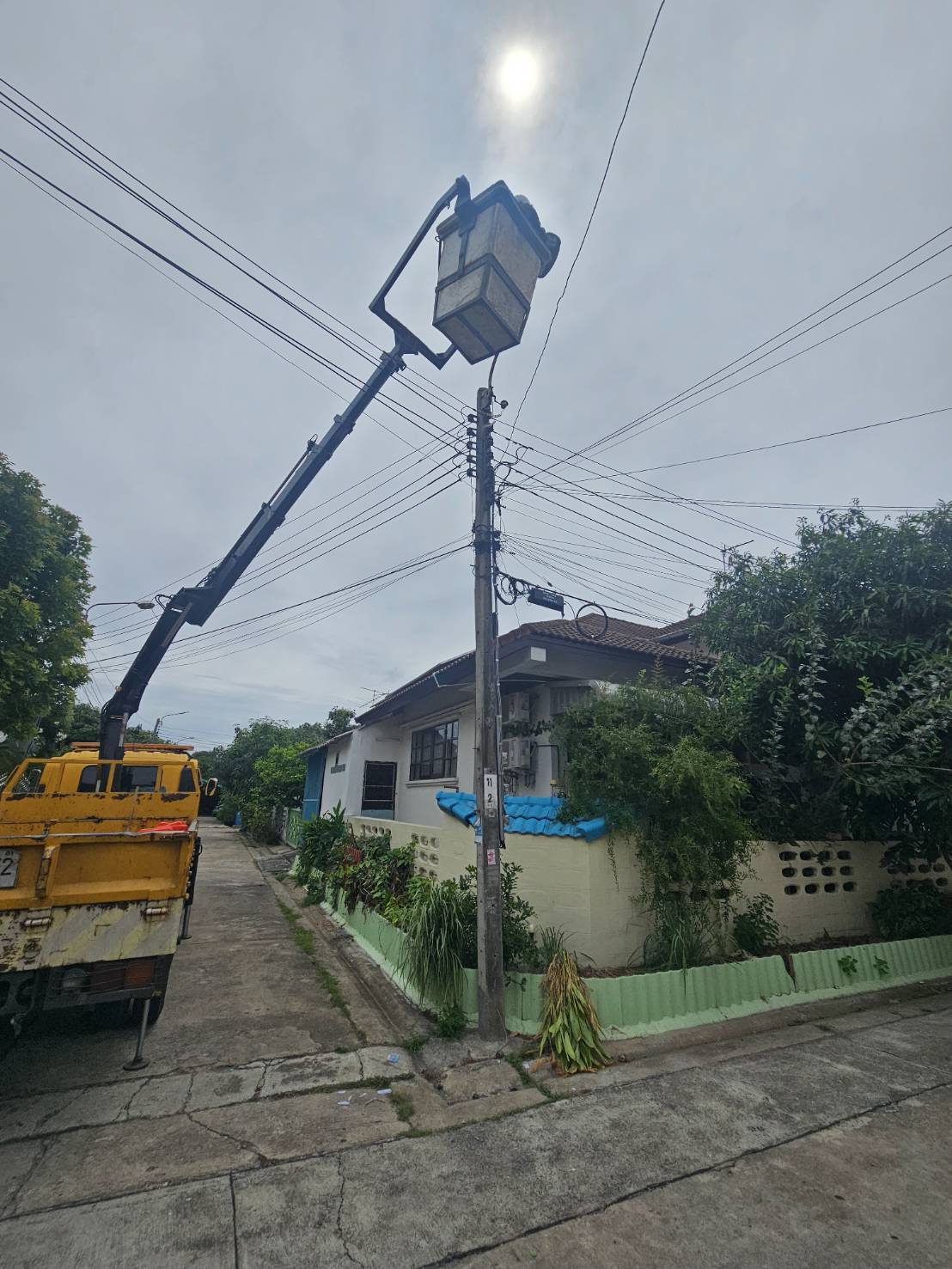

2024-04-22 +28 วัน
61.00 ▼ -40.00
ผลการดำเนินการ - ซ่อมแซม ตค.66 - มีค.67 = 628 ดวง (เดือน เม.ย.67 ซ่อมแซมเพิ่มอีก 60ดวง) รวมซ่อมแซม = 688 ดวง - ติดตั้ง ต.ค.66 - มีค.67 = 31 ดวง (เดือน เม.ย..67 ติดตั้งเพิ่มอีก 1 ดวง) รวมติดตั้ง = 32 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 720 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-03-25 +31 วัน
101.00 ▼ -147
ผลการดำเนินการ - ซ่อมแซม ตค.66 = 96 ดวง, พ.ย.66 = 108 ดวง, ธ.ค.66 = 106, มค.67 = 131 กพ.67 = 108 มีค.67 =79 รวมติดตั้ง = 628 ดวง - ติดตั้ง 9 ดวง เดือน มี.ค.67 = 22 ดวง รวม 31 ดวง รวมติดตั้งและซ่อมแซมทั้งสิ้น 659 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-02-23 +29 วัน
248.00 ▲ +142
ผลการดำเนินการซ่อมแซม ตค.66 = 96 ดวง, พ.ย.66 = 108 ดวง, ธ.ค.66 = 106, มค.67 ซ่อม = 131 ติดตั้ง 1 ณ วันที่ 22 กพ.67 ซ่อมแซม 108 ติดตั้ง 8 รวมซ่อมแซมแล้วทั้งส้ิน 549 ดวง ติดตั้ง 9 รวมติดตั้งและซ่อมแซมทั้งสิ้น 558 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-01-25 +31 วัน
106.00 ▼ -2.00
ผลการดำเนินการซ่อมแซม ตค.66 = 96 ดวง, พ.ย.66 = 108 ดวง, ธ.ค.66 = 106 รวมซ่อมแซมแล้วทั้งส้ิน 310 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2023-12-25 +24 วัน
108.00 ▲ +12.00
ผลการดำเนินการซ่อมแซม ตค.66 = 96 ดวง, พ.ย.66 = 108 ดวง รวมซ่อมแซมแล้วทั้งส้ิน 204 ดวง
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2023-12-01
96.00
ผลการดำเนินการซ่อมแซม ตค.66 = 96ดวง รวมซ่อมแซมแล้วทั้งส้ิน 96ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
