โครงการ · กิจกรรม · ปีงบประมาณ 2567

โครงการปรับปรุงซอยทุ่งมังกร 12 จากถนนทุ่งมังกรถึงสุดเขตทางสาธารณะ (แก้ไขจุดเสี่ยงน้ำท่วม (จุด))

งบประมาณ 17,998,978 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตตลิ่งชัน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตตลิ่งชัน
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
690

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
26

ข้อมูลอัปเดตล่าสุด 23-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.69 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
3 ก.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,006 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 5 ก.ย. 67 (314 วัน) เฉลี่ยทุก 26 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 5 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.14
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 3 ก.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1.2 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 40 วัน (4 เม.ย. 67 → 14 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 750 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 22 ส.ค. 67 → 5 ก.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 5 ส.ค. 67 → 22 ส.ค. 67 (+1.00 ใน 17 วัน)
เป้าหมาย 0.69 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 6 มี.ค. 67 ถึง 22 ส.ค. 67 (169 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.69 (0%) เมื่อ 22 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.5 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 64 วัน (4 เม.ย. 67 → 7 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 764 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 7 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (26 ครั้ง)

2024-09-05 +14 วัน
มีหนังสือสำนักงานเขตตลิ่งชัน กท 5903/2322 ลงวันที่ 27 สิงหาคม 2567 รายงานผลดำเนินการตัวชี้วัดตามแผนปฏิบัติราชการประจำปีงบประมาณ พ.ศ. 2567 เรียนปลัดกรุงเทพมหานคร เรียบร้อยตามแนบ
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-22 +17 วัน

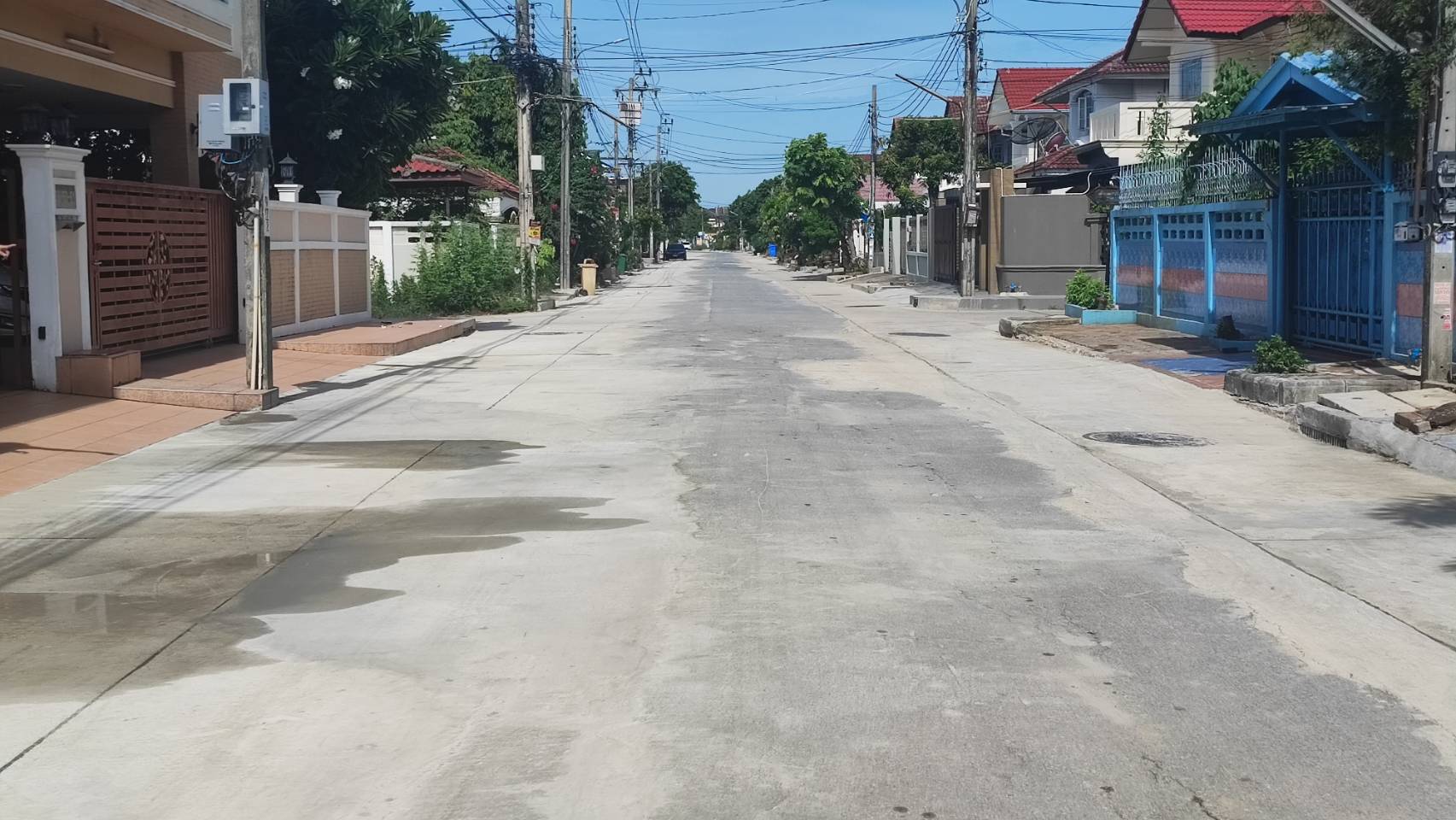

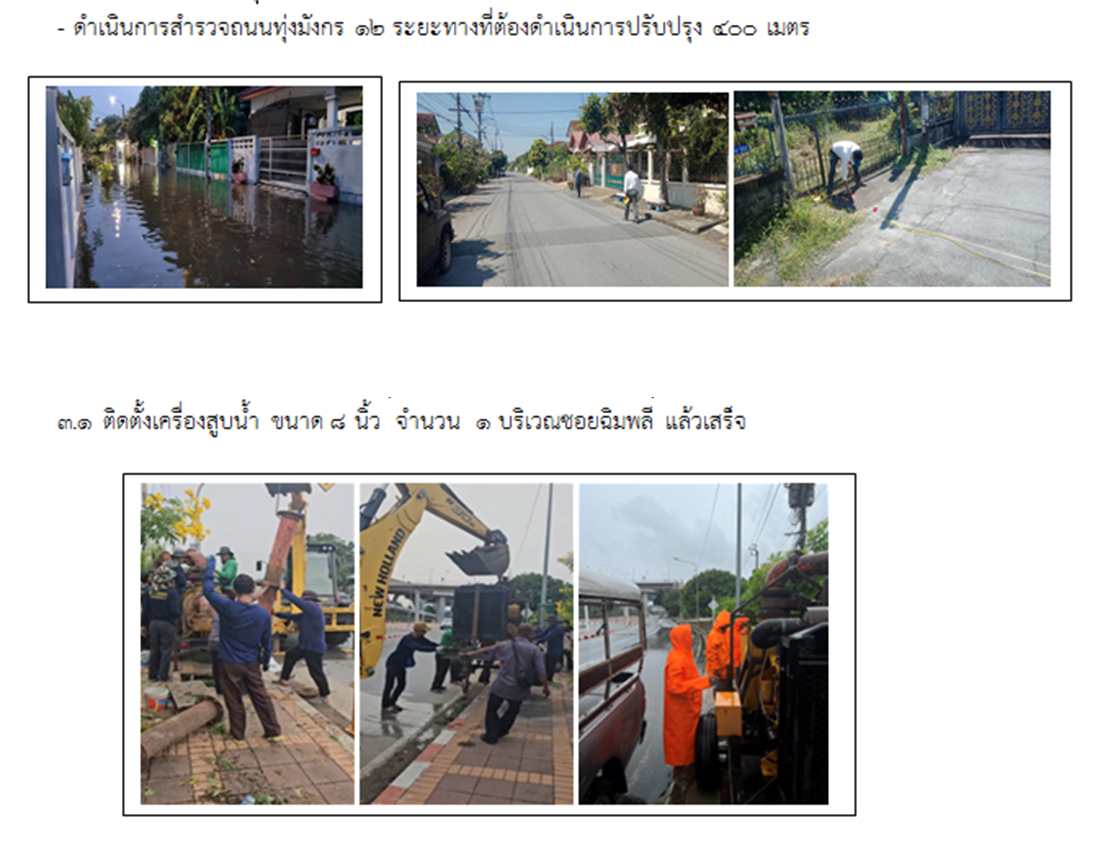

ดำเนินการแก้ไขจุดเสี่ยงเรียบร้อย ติดตั้งเครื่องสูบน้ำ ขนาด 8 นิ้ว จำนวน 1 บริเวณซอยฉิมพลี แล้วเสร็จ ก่อสร้างรางระบายน้ำ บริเวณซอยทุ่งมังกร 12 แล้วเสร็จ การสำรวจความพึงพอใจของประชาชน สำรวจความพึงพอใจของประชาชน จำนวน 136 คน คนสรุปผลความพึงพอใจ คิดเป็นร้อยละ ๘๑.๒ ข้อเสนอแนะที่ได้รับจากประชา
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-22 +0 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

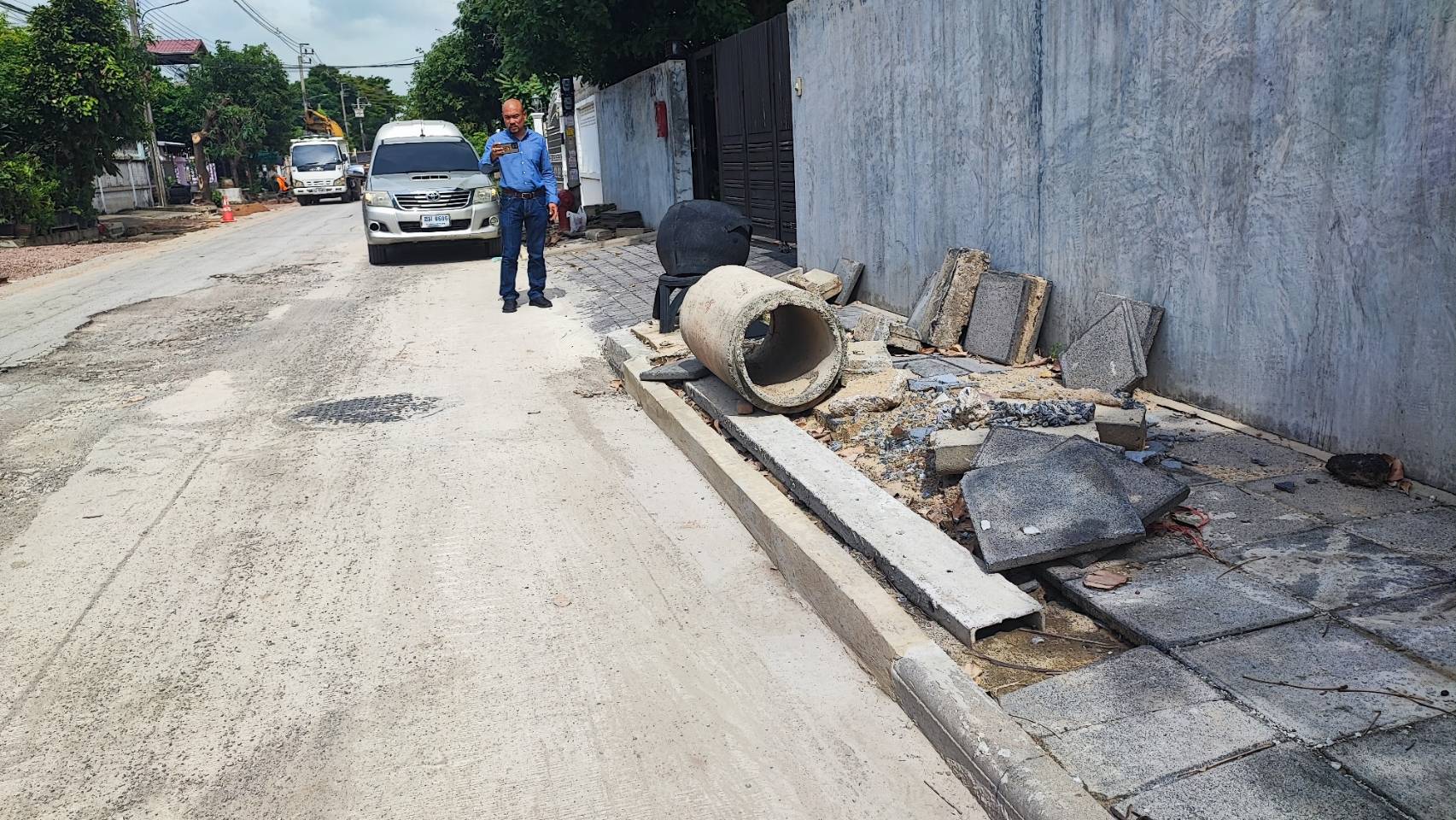

ดำเนินการตรวจสอบและส่งมอบงานเรียบร้อย
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-22 +0 วัน
ดำเนินการส่งมอบงานเรียบร้อย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-22 +0 วัน
ดำเนินการส่งมอบงานตรวจรับเรียบร้อย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-22 +17 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ดำเนินการส่งงานงานเรียบร้อย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-05 +0 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างปรับปรุงได้ 91 % อยูระหว่างผู้รับจ้างขุดวางท่อระบายน้ำอีกฝั่ง
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-05 +24 วัน
อยู่ระหว่างปรับปรุงได้ 91 % ติดตั้งเครื่องสูบน้ำเรียบร้อย แจกแบบสอบถามประชาชนพื้นที่และโดยรอบ
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-05 +24 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างปรับปรุงได้ 80 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-07-12 +35 วัน
อยู่ระหว่างปรับปรุงได้ 70 % ติดตั้งเครื่องสูบน้ำเรียบร้อย อยู่ระหว่างแจกแบบสอบถามประชาชนพื้นที่
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-07-12 +35 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับเจ้าดำเนินการขุดวางท่อระบายน้ำตามแผน ผลดำเนินการประมาณ 70 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-06-07 +64 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับเจ้าดำเนินการขุดวางท่อระบายน้ำตามแผน ผลดำเนินการประมาณ 52 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-06-07 +24 วัน
ผู้รับเจ้าดำเนินการขุดวางท่อระบายน้ำตามแผน ผลดำเนินการประมาณ 52 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-05-14 +40 วัน
ดำเนินการติดตั้งเครื่องสูบน้ำซอยฉิมพลี 12 เพื่อถึงน้ำลงถนนบรมราชชนนี ลงคลองบางระมาด ตามลำดับ
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-04-04 +16 วัน

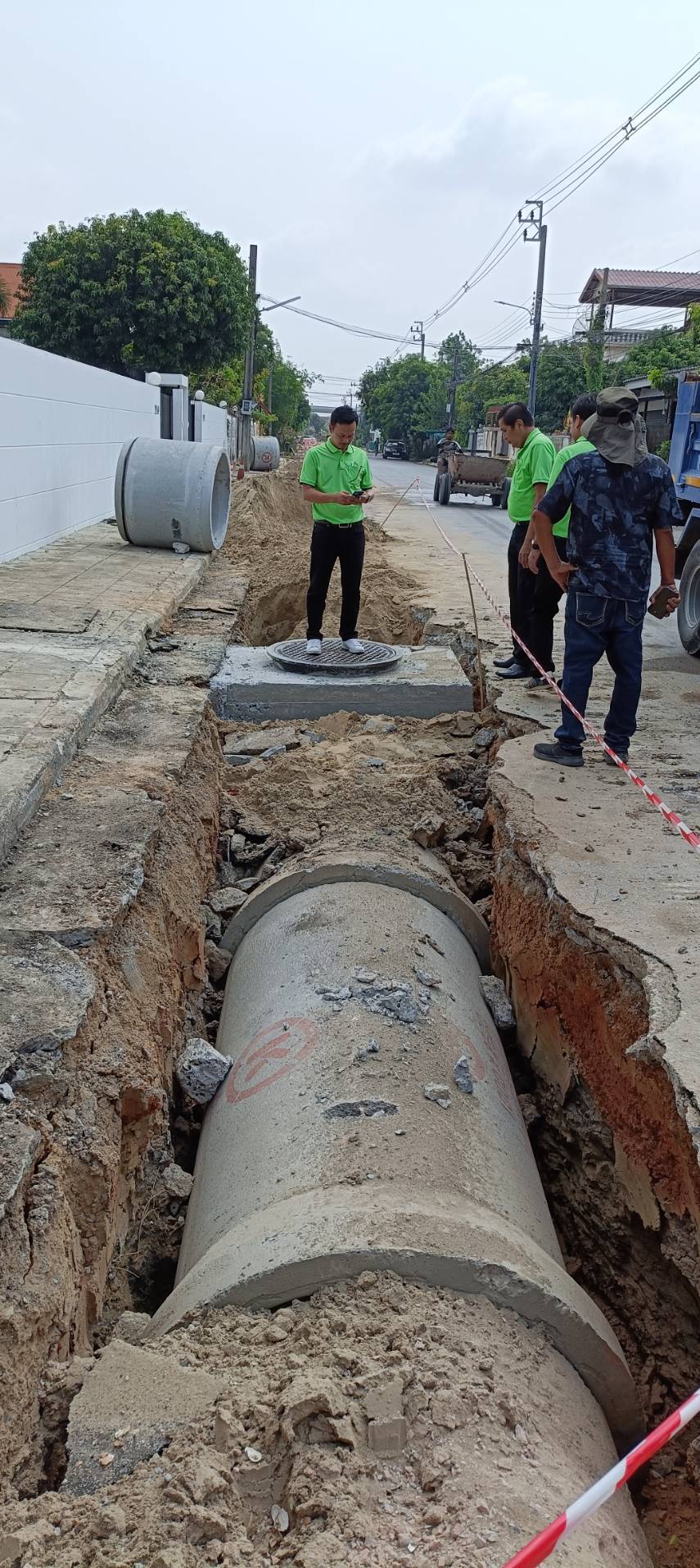

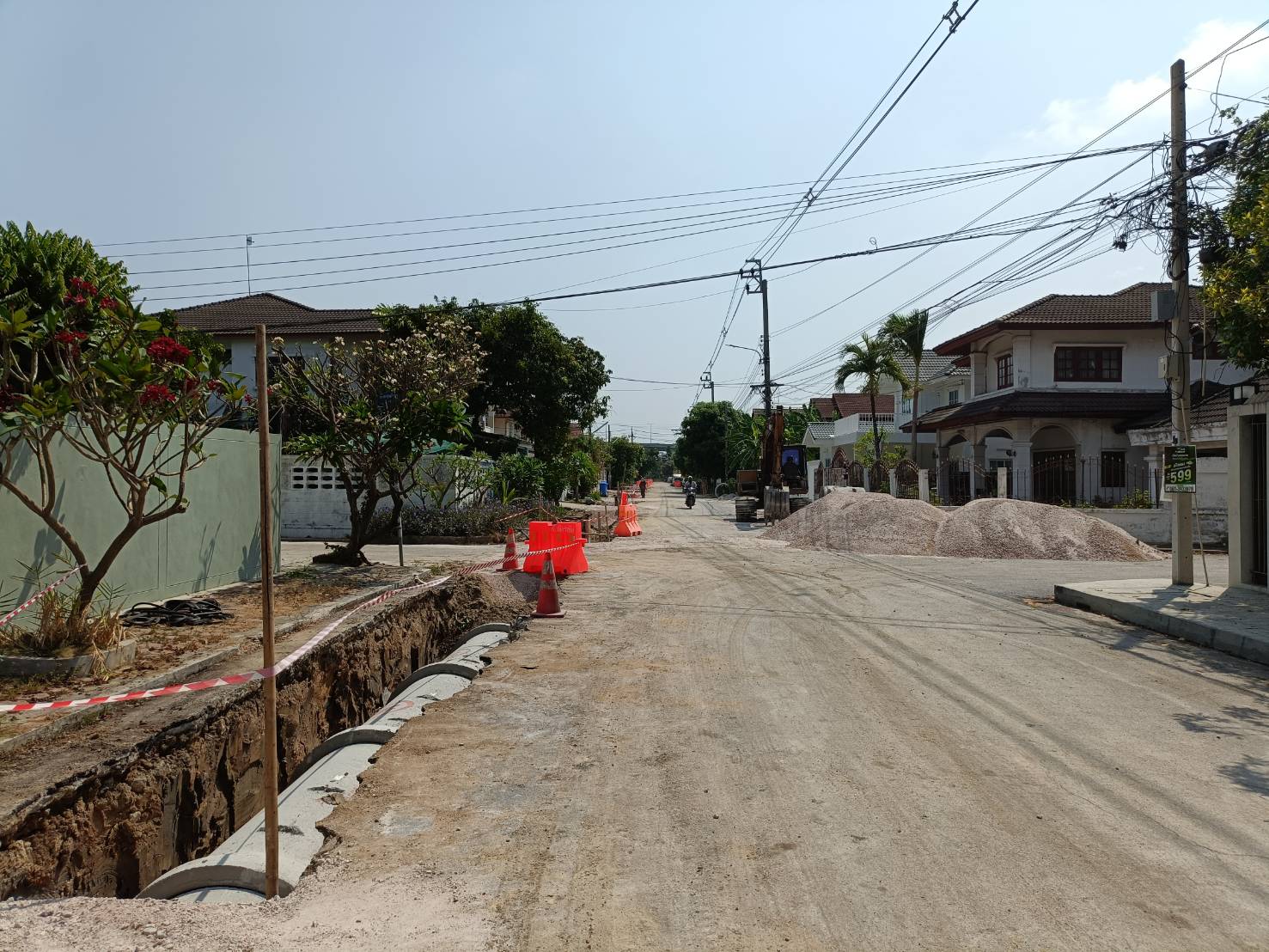

ปรับปรุงซอยทุ่งมังกร 12 อยู่ระหว่างขุดวางท่อระบายน้ำ ความคืบหน้า 40% งบประมาณ 17,998,978 - สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาดเส้นผ่า ศูนย์กลาง 1.00 ม. - สร้างช่องรับน้ำตะแกรงแนวตั้ง 1. ลอกท่อระบายน้ำ 2. ติดตั้งเครื่องสูบน้ำ จำนวน 1 เครื่อง บริเวณปากซอยฉิมพลี 12
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-04-04 +16 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างขุดวางท่อระบายน้ำ ความคืบหน้า 40 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-03-19 +13 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างผู้รับจ้างดำเนินการปรับปรุงขุดวางท่อระบายน้ำ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-03-19 +39 วัน
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญา ปัจจุบันดำเนินการขุดวางท่อระบายน้ำได้เนื้องาน 20 %
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-03-06

ลงนามสัญญาจ้าง หจก.ช.อัครชัยการโยธา ลงนามสัญญา 31 มกราคม 2567 สิ้นสุดสัญญา 29 มิถุนายน 2567 ขณะนี้อยู่ระหว่างดำเนินการทุบรื้อทางเท้า
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-02-09 +21 วัน
31 มกราคม 2567 ลงนามสัญญาจ้าง สิ้นสุดสัญญา 29 มิถุนายน 2567 ระยะเวลาดำเนินการ 150 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-01-19 +37 วัน
ได้ตัวผู้รับจ้าง หจก ช.อัครชัยการโยธา อยู่ระหว่าง รอสำนักงบ อนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-12-13 +21 วัน
เผยแพร่ประกาศและเอกสารประกวดราคา (1-21 ธ.ค.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-11-22 +0 วัน
เผยแพร่ประกาศและเอกสารประกวดราคา (22 พ.ย.-11 ธ.ค.66 ) 12 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-11-22 +0 วัน
เผยแพร่ประกาศและเอกสารประกวดราคา (22 พ.ย.-11 ธ.ค.66 ) 12 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-11-22 +26 วัน
เผยแพร่ประกาศและเอกสารประกวดราคา (22 พ.ย.-11 ธ.ค.66 ) 12 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-10-27
อยู่ระหว่างจัดทำราคากลาง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
