โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงทางเท้าซอยรามอินทรา 14 ช่วงจากถนนรามอินทราถึงแนวสุดเขต

งบประมาณ 496,800 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

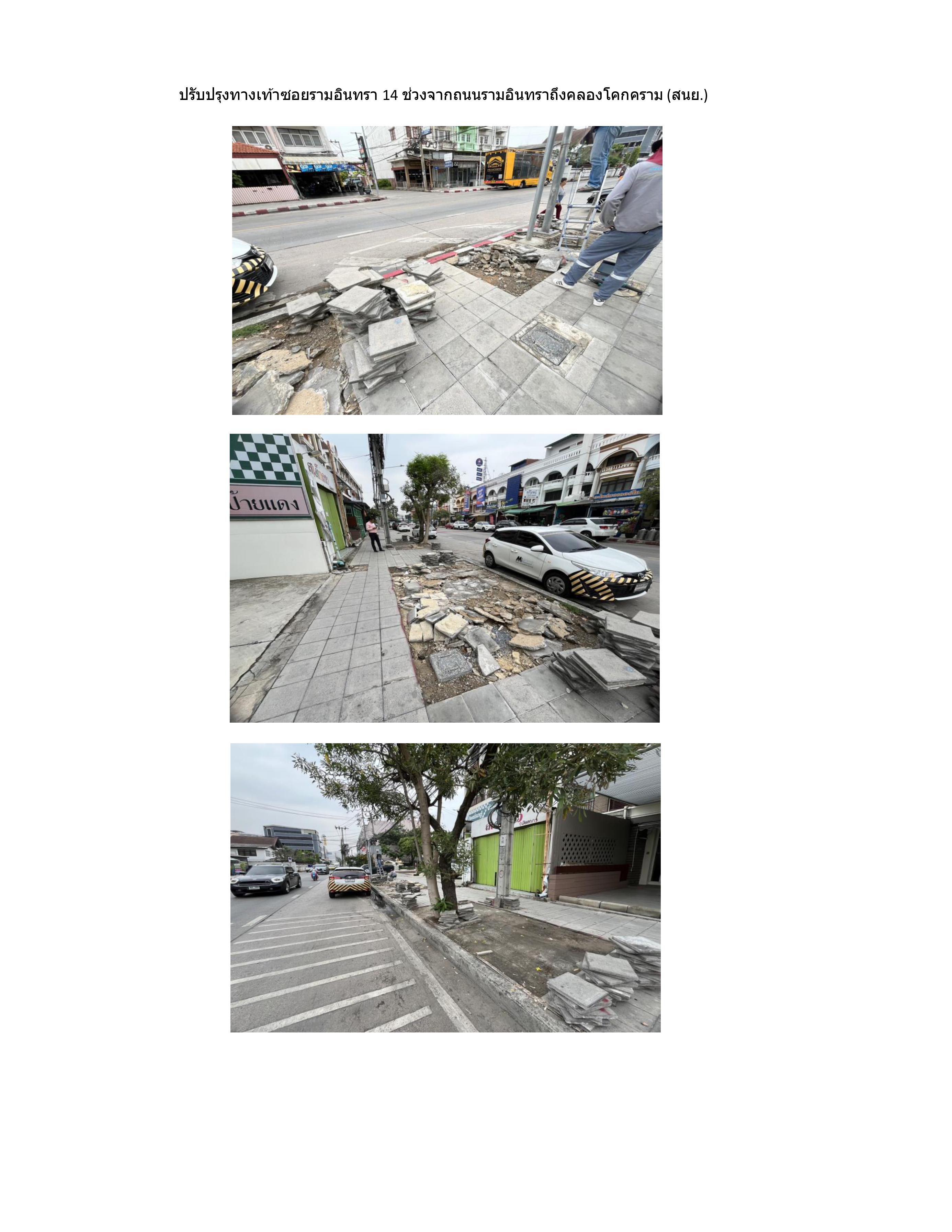

ปรับปรุงทางเท้าซอยรามอินทรา 14 ช่วงจากถนนรามอินทราถึงคลองโคกคราม ขอจัดสรรงบประมาณเพิ่มเติม ประจำปี พ.ศ. 2567

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6923

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 19-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.1 ปรับปรุงทางเท้า (กม.) : OKR 1.1.05
OKR #4 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.40 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.40 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด -0.6/เดือน
คาดว่าจะบรรลุเป้าหมาย
17 ม.ค. 69
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 474 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 21 พ.ค. 67 (203 วัน) เฉลี่ยทุก 23 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.40 (0%) เมื่อ 21 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.15
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 17 ม.ค. 69 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.3 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 41 วัน (12 ธ.ค. 66 → 22 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 858 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 28 เม.ย. 67 → 21 พ.ค. 67 เปลี่ยน -1.40) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 23 เม.ย. 67 → 28 เม.ย. 67 (+1.40 ใน 5 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-05-21 +23 วัน
0.00 ▼ -1.40

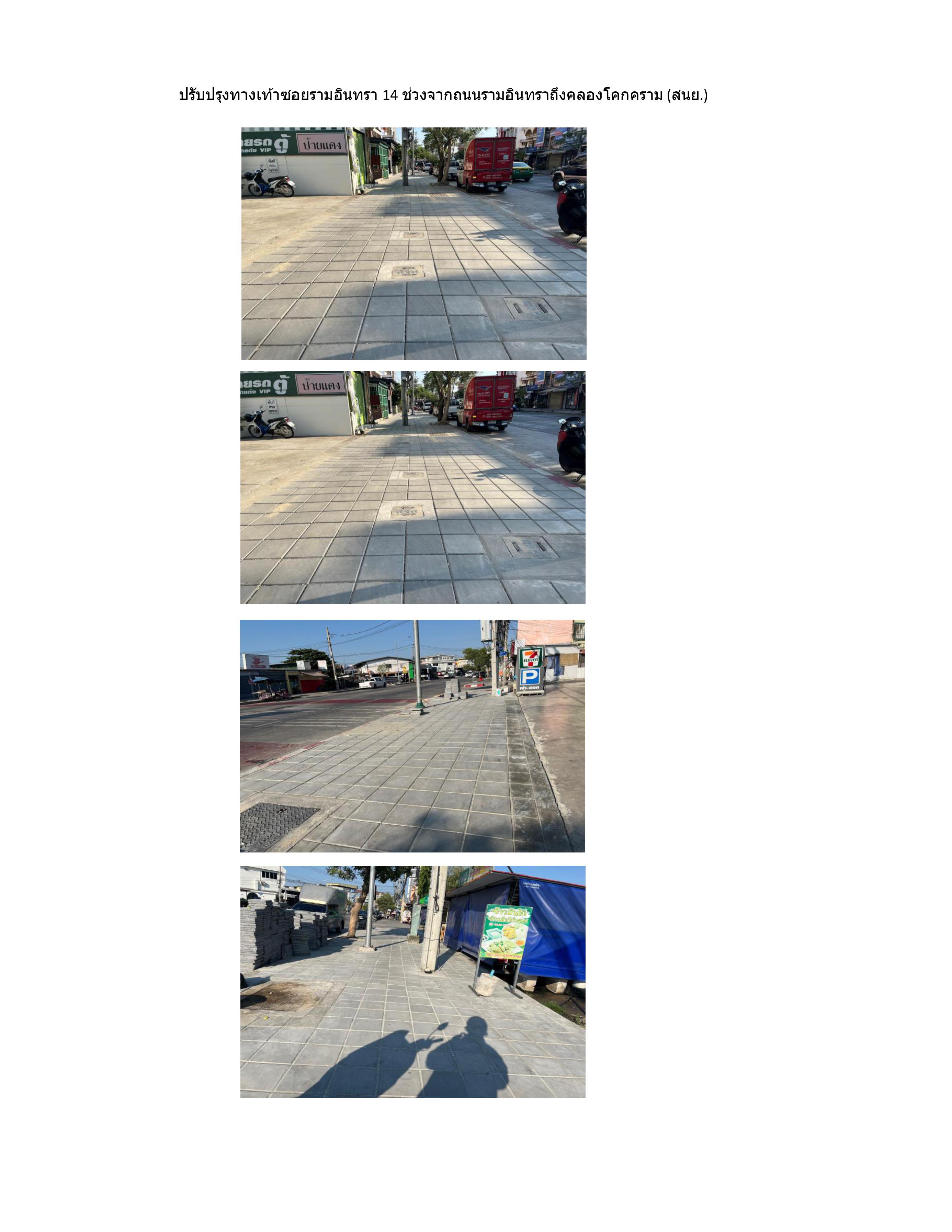

ดำเนินการปรับปรุงแล้วเสร็จ ตามสัญญา เลขที่ 6/2567 โดย หจก.รัชเพิ่มพูล ส่งงานเมื่อวันที่ 25 มี.ค.67
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-28 +5 วัน
1.40 ▲ +1.40
1.ดำเนินการปรับปรุงซอยรามอินทรา 14 จากถนนรามอินทราถึงสุดแนวเขต ความยาว 1.4 กิโลเมตร เสร็จเรียบร้อยแล้ว 2.อยู่ระหว่างการดำเนินการทอดแบบสอบถามความพึงพอใจของประชาชน (รอแบบสอบถามจากสำนักการโยธา)
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-23 +32 วัน
0.00 ● เท่าเดิม
ดำเนินการปรับปรุงทางเท้า ดำเนินการตามสัญญาจ้างเลขที่ 6/2567 ลงวันที่ 25 มกราคม 2567 1. ดำเนินการปรับปรุงซอยรามอินทรา 14 จากถนนรามอินทราถึงสุดแนวเขต ความยาว 1.4 กิโลเมตร 2. อยู่ระหว่างการดำเนินการทอดแบบสอบถามความพึงพอใจของประชาชน (รอแบบสอบถามจากสำนักการโยธา)
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-22 +32 วัน
0.00 ● เท่าเดิม
1.ดำเนินการปรับปรุงซอยรามอินทรา 14 จากถนนรามอินทราถึงสุดแนวเขต ความยาว 1.4 กิโลเมตร ดำเนินการรื้อแผ่นทางเท้าของเก่าออก ดำเนินการตามสัญญาจ้างเลขที่ 6/2567 ลงวันที่ 25 มกราคม 2567 2.อยู่ระหว่างการดำเนินการทอดแบบสอบถามความพึงพอใจของประชาชน (รอแบบสอบถามจากสำนักการโยธา)
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-02-19 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างรอเข้าดำเนินการตามสัญญาจ้างเลขที่ 6/2567 ลงวันที่ 25 มกราคม 2567
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-01-22 +41 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขอจัดสรรงบประมาณ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-12-12 +14 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขอจัดสรรงบประมาณ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-28 +3 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการสำรวจพื้นที่บริเวณทางเท้าซอยรามอินทรา 14 เพื่อทำการปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-25 +25 วัน
0.00 ● เท่าเดิม
ดำเนินการออกแบบและประเมินราคา เพื่อขอจัดสรรงบประมาณพิ่มเติมในปี 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
จัดทำแผนการปรับปรุงทางเท้าของสำนักงานเขตบางเขน ซอยรามอินทรา 14 จากถนนรามอินทราถึงสุดแนวเขต และสำรวจพื้นที่เพื่อขอจัดสรรงบประมาณเพิ่มเติม ประจำปี พ.ศ.2567
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
