โครงการ · กิจกรรม · ปีงบประมาณ 2567

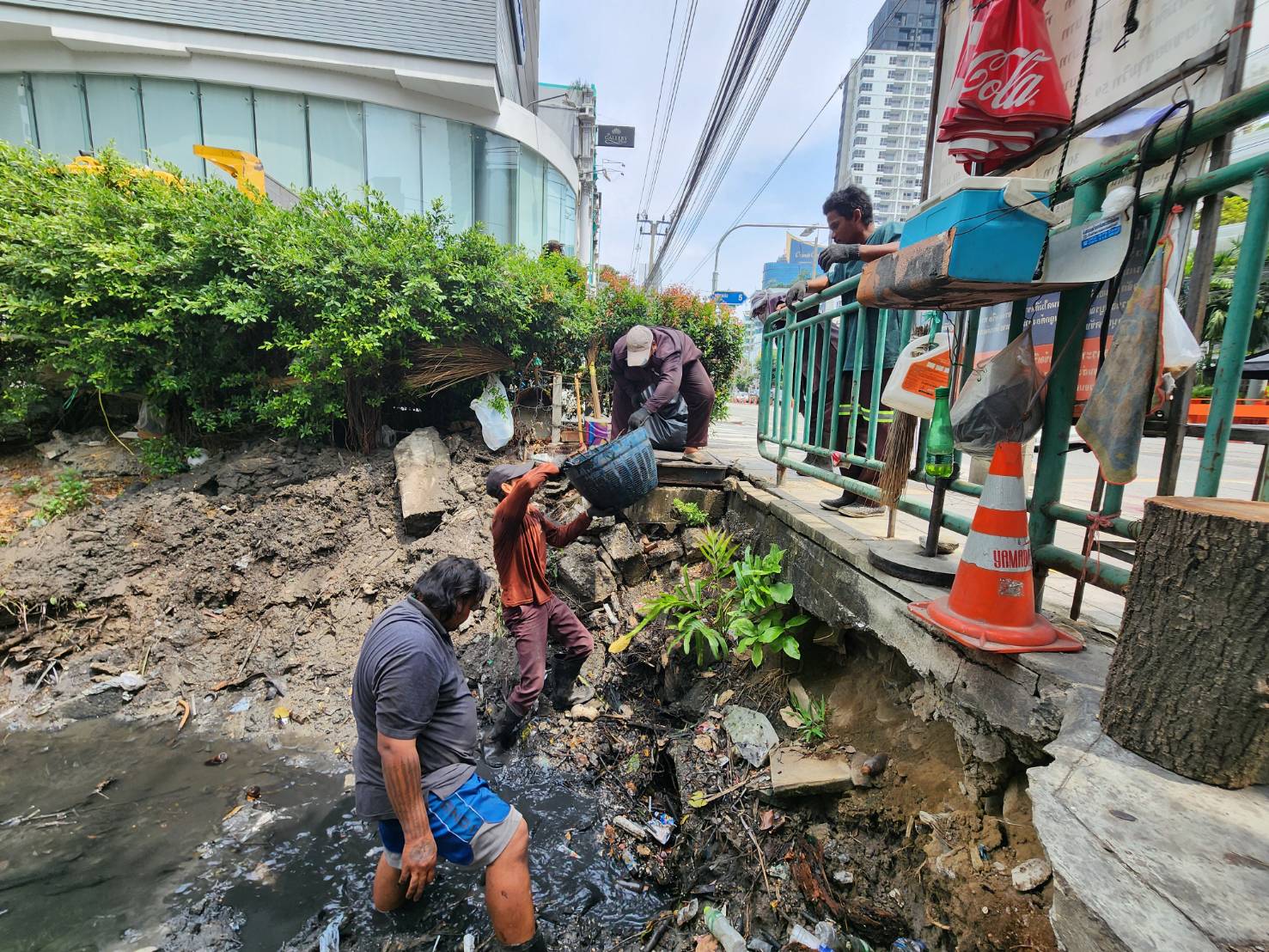

ล้างทำความสะอาดท่อระบายน้ำ

งบประมาณ 2,000,000 บาท ความคืบหน้าล่าสุด - หน่วยงาน สำนักงานเขตวัฒนา 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
6981

02ความคืบหน้า

ความคืบหน้าโครงการ
-
จำนวนรายงานทั้งหมด
5

ข้อมูลอัปเดตล่าสุด 31-10-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
21. ขุดลอก/ทำความสะอาดท่อระบายน้ำ (กม) : OKR 1.4.06
OKR #22 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
41.48 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 41.48 · 5 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-1.6
ล่าสุด -1.3/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ธ.ค. 66 ถึง 18 ก.ย. 67 (266 วัน) เฉลี่ยทุก 67 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 41.48 (0%) เมื่อ 18 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -1.6 ต่อเดือน (ช่วง 3 รายงานล่าสุด -1.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.90
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 105.2 ต่อเดือน (อัตราปัจจุบัน 1.6 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 110 วัน (31 พ.ค. 67 → 18 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 737 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 3 ครั้ง (เช่น 31 ม.ค. 67 → 29 ก.พ. 67 เปลี่ยน -6.08) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 27 ธ.ค. 66 → 31 ม.ค. 67 (+2.55 ใน 35 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (5 ครั้ง)

2024-09-18 +110 วัน
0.00 ▼ -5.11
หนังสือรายงานผลการดำเนินที่ปลัดกรุงเทพมหานครรับทราบแล้ว
📍 ที่ตั้งหน่วยงาน: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
2024-05-31 +92 วัน
5.11 ▼ -3.81
ภาพรวมทั้งหมด ดำเนินการเอง 10.696 กม. จ้างราชฑัณณ์ 30.781 กม. ดำเนินการเสร็จสิ้นบรรลุตามเป้าหมายที่กำหนดแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
2024-02-29 +29 วัน
8.92 ▼ -6.08
ภาพรวมทั้งหมด ดำเนินการเอง 5.593 กม. อยู่ระหว่างดำเนินการ 10 ซอย ระยะทาง 5.103 กทม. จ้างราชฑัณณ์ 30.781 กม. ดำเนินการเสร็จสิ้นแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
2024-01-31 +35 วัน
15.00 ▲ +2.55
ดำเนินการเอง 5 กม. จ้างราชฑัณณ์ 10 กม.
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
2023-12-27
12.45
📍 ที่ตั้งหน่วยงาน: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
