2024-09-20 +0 วัน
0.00
● เท่าเดิม

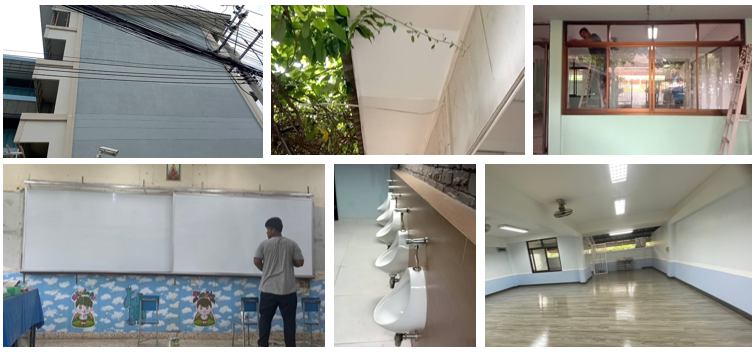

โรงเรียนวัดประสาท ดำเนินการซ่อมแซมผนังตึก อาคาร 2 (ด้านทิศใต้) ซ่อมแซมห้องพลศึกษา (อาคารเอนกประสงค์) ซ่อมแซมฝ้าเพดานกระเบื้องซีเมนต์ ซ่อมแซมกระดานไวท์บอร์ด และซ่อมแซมอุปกรณ์ต่างๆ ภายในห้องเรียน และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 499,960 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม
โรงเรียนวัดชัยพฤกษมาลา (นนทสิริราษฎร์บำเพ็ญ) ดำเนินการซ่อมแซมบริเวณรอบโรงอาหาร ห้องน้ำนักเรียนชายและห้องน้ำนักเรียนหญิง และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 494,295 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม

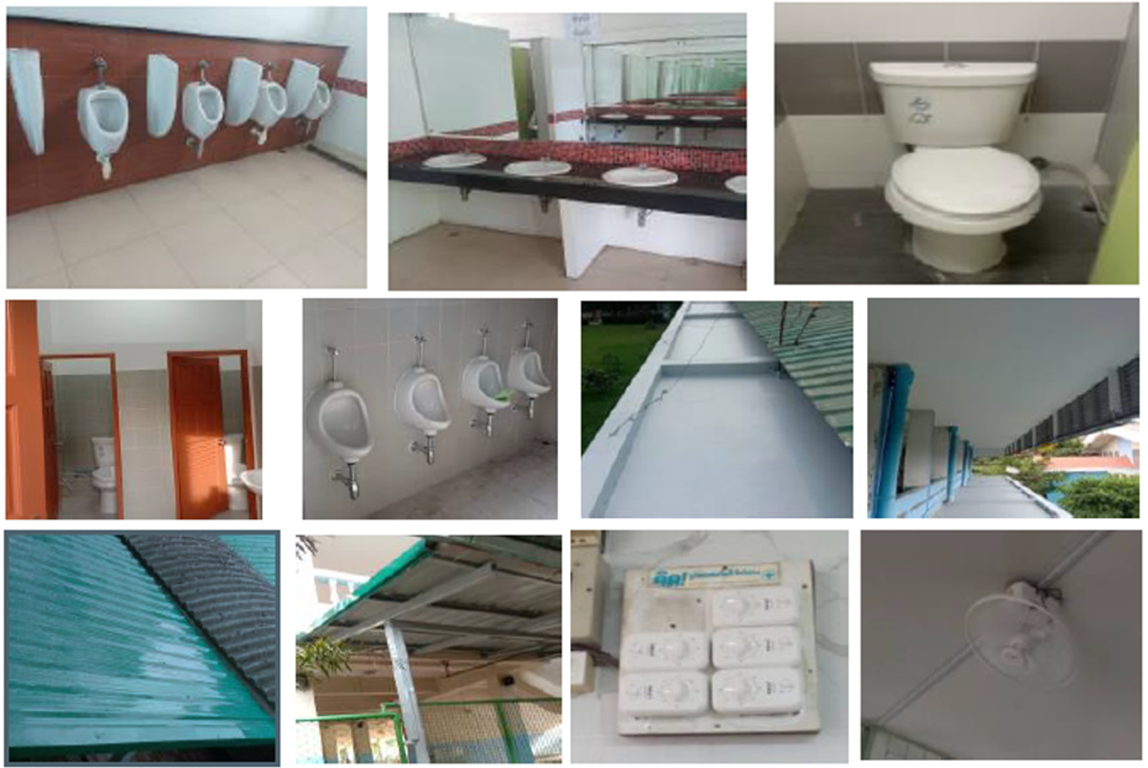

โรงเรียนวัดรัชฎาธิฐาน ดำเนินการซ่อมแซมถังเก็บน้ำและระบบท่อเมนส่งน้ำประปาและปั๊ม ห้องน้ำอาคารเรียน 3 และซ่อมประตูกระจกห้องธุรการ และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 499,991 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม

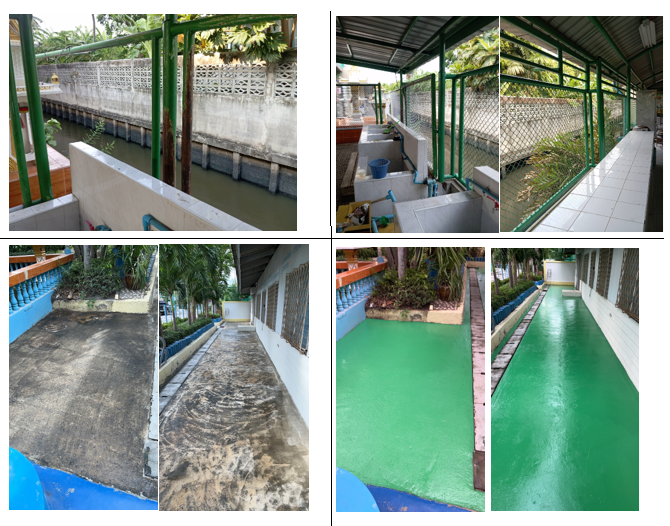

โรงเรียนวัดโพธิ์ (ราษฎร์ผดุงผล) ดำเนินการซ่อมแซมรั้ว และพื้นบริเวณประตูรั้วฝั่งริมคลองวัดโพธิ์ สนามเด็กเล่น ห้องน้ำนักเรียน ซ่อมแซมหลังคากันสาดแผ่นโพลีคาร์บอเนต และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 487,582 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม

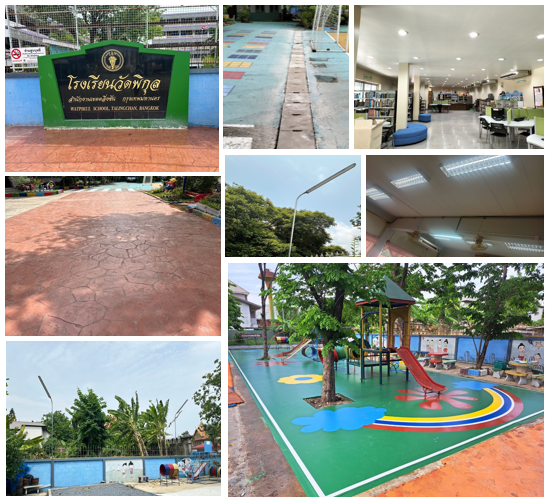

โรงเรียนวัดพิกุล ดำเนินการซ่อมแซมถนนคอนกรีต ซ่อมแซมฝารางระบายน้ำ ซ่อมแซมพื้นยางสนามเด็กเล่น ซ่อมแซมไฟส่องสว่างบริเวณรั้วด้านหน้า ภายในห้องเรียน และห้องสมุด และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 485,536 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม
โรงเรียนวัดมะกอก (วิสุทธิวิทยาคาร) ดำเนินการซ่อมแซมอาคารเรียน 1 อาคารเรียน 2 ห้องสมุดเฉลิมพระเกียรติ 60 พรรษา และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 499,480 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม
โรงเรียนวัดไก่เตี้ย (สวัสดิ์ประชานุกูล) ดำเนินการซ่อมแซมสีบริเวณอาคาร 2 ซ่อมแซมพื้นที่บริเวณด้านข้างสนามเด็กเล่น ซ่อมแซมบานจับหน้าต่างภายในห้องเรียน และซ่อมแซมประตูรั้วสแตนเลส และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 456,421 บาท
2024-09-20 +0 วัน
0.00
● เท่าเดิม

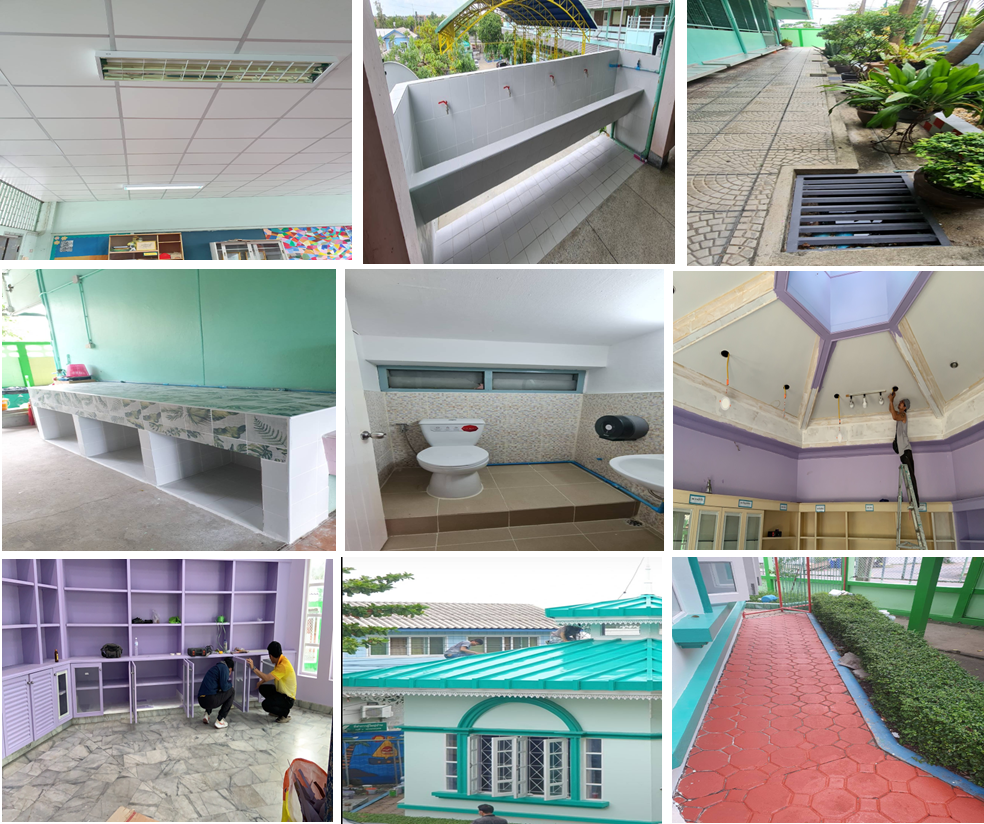

โรงเรียนวัดเกาะ ดำเนินการซ่อมแซมรั้วกำแพง ค.ส.ล. รอบโรงเรียน (ด้านใน-ด้านนอก) รั้วตะแกรงเหล็กรอบโรงเรียน ซ่อมแซมอาคาร 1 และอาคาร 2 และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 409,220 บาท
2024-09-20 +8 วัน
0.00
● เท่าเดิม
โรงเรียนชุมทางตลิ่งชัน ดำเนินการซ่อมแซมอาคารพลศึกษา ซ่อมแซมหลังคาทางเดินเชื่อมอาคารพลศึกษากับโรงอาหาร และซ่อมแซมระบบระบายอากาศห้องครัว และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 498,930 บาท
2024-09-12 +0 วัน
0.00
● เท่าเดิม

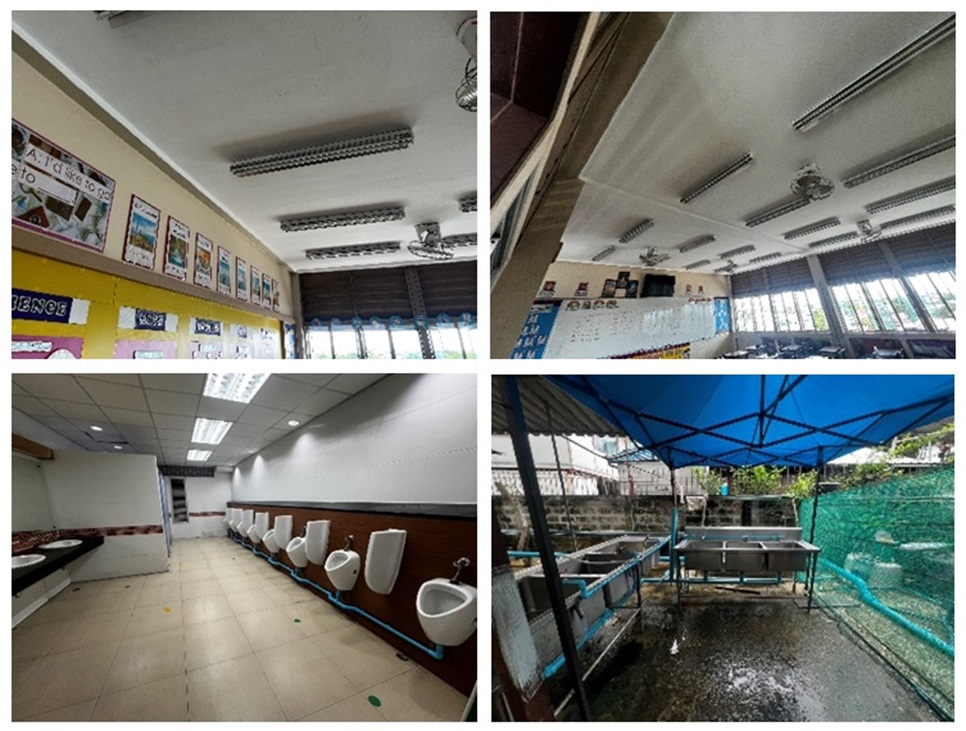

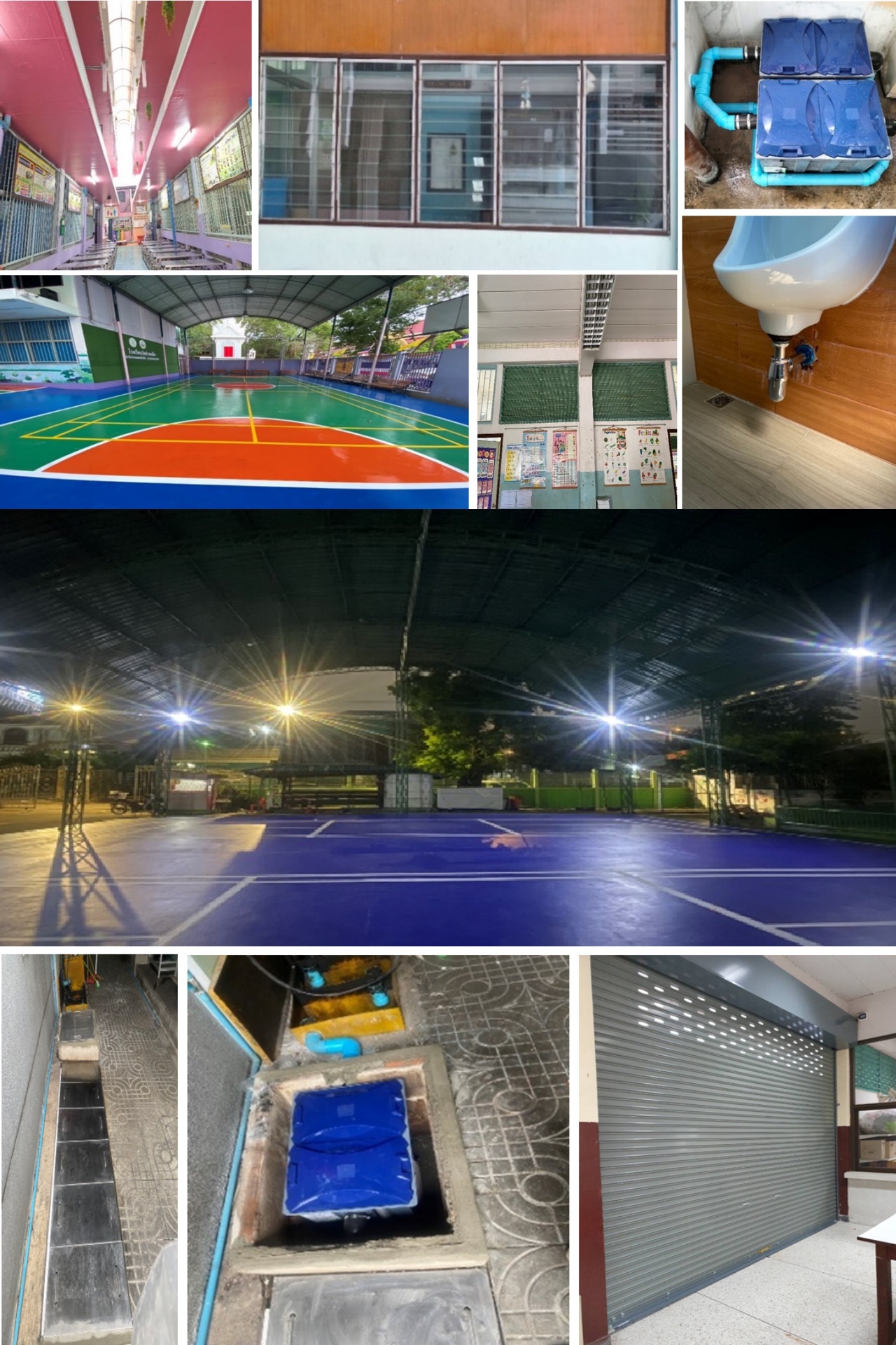

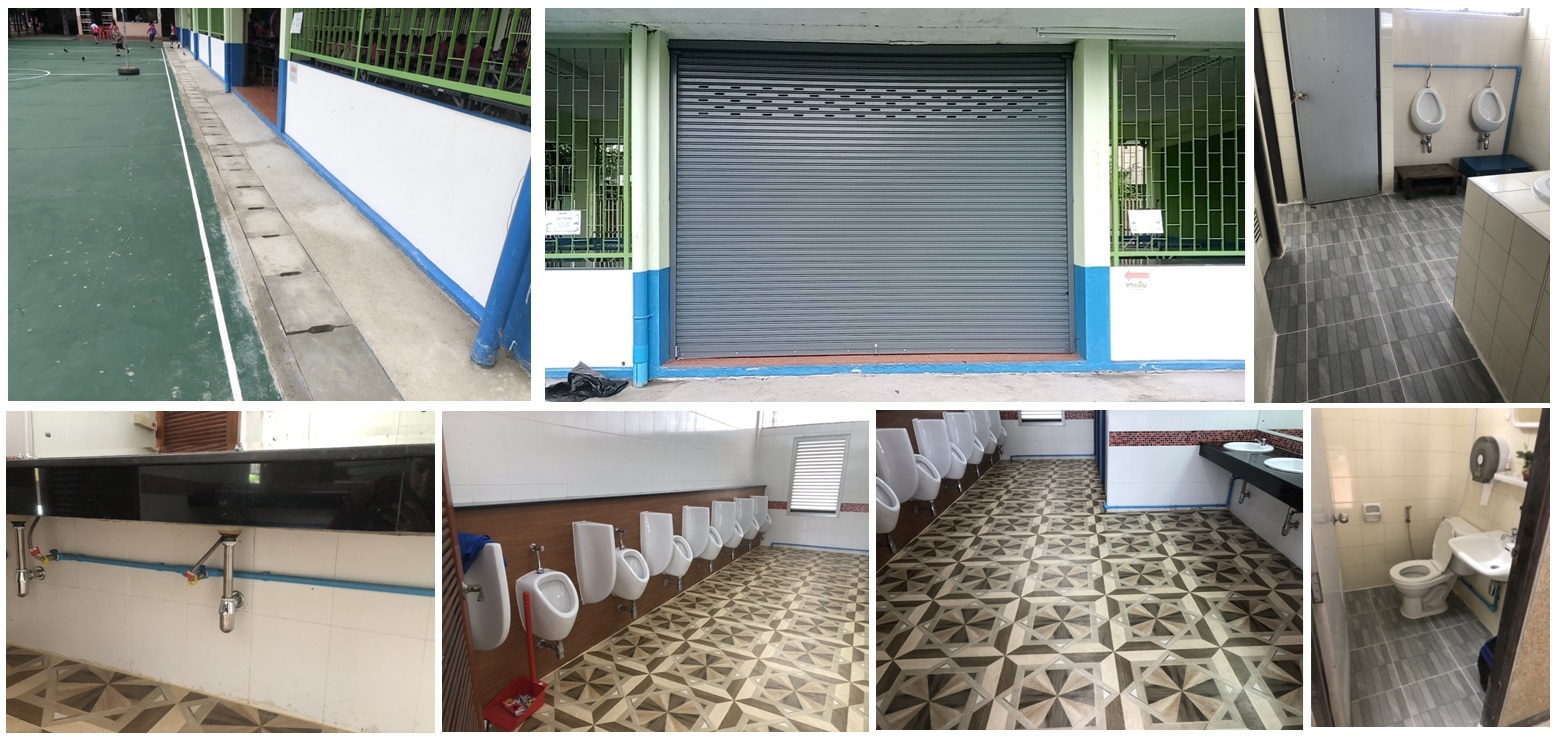

โรงเรียนฉิมพลี ดำเนินการซ่อมแซมอาคาร 4 ซ่อมแซมระบบท่อน้ำทิ้งห้องน้ำชาย ทางเดินอาคาร 4 อุปกรณ์ล็อคประตูห้องสำเร็จรูป ประตูบริเวณอาคาร 3 และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 349,118 บาท
2024-09-12 +0 วัน
0.00
● เท่าเดิม

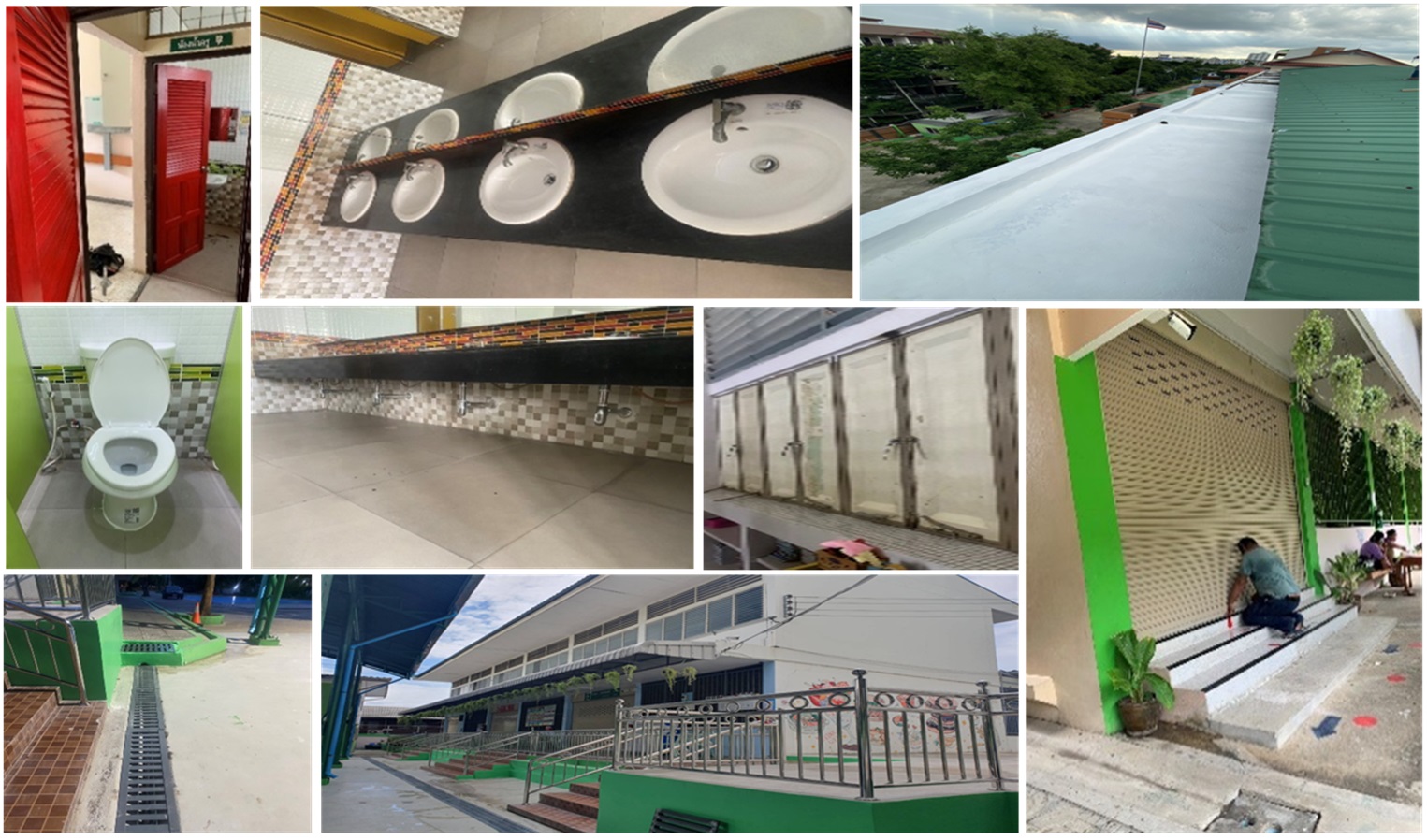

โรงเรียนวัดตลิ่งชัน (ปิ่นทองสัณฐาคาร) ดำเนินการซ่อมแซมอาคารเรียน 3 ชั้น อาคารเรียน 5 ชั้น ซ่อมแซมพื้นและกระเบื้อง ราวกันตกบริเวณลานข้างอาคารเรียน 5 ชั้น ซ่อมแซมและติดตั้งตะแกรงท่อระบายน้ำ และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 498,770 บาท
2024-09-12 +0 วัน
0.00
● เท่าเดิม
โรงเรียนวัดช่างเหล็กดำเนินการซ่อมแซมอาคารเรียน 1 และอาคารเรียน 2 ทาสีพื้นสนาม Epoxy และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 407,051 บาท
2024-09-12 +0 วัน
0.00
● เท่าเดิม

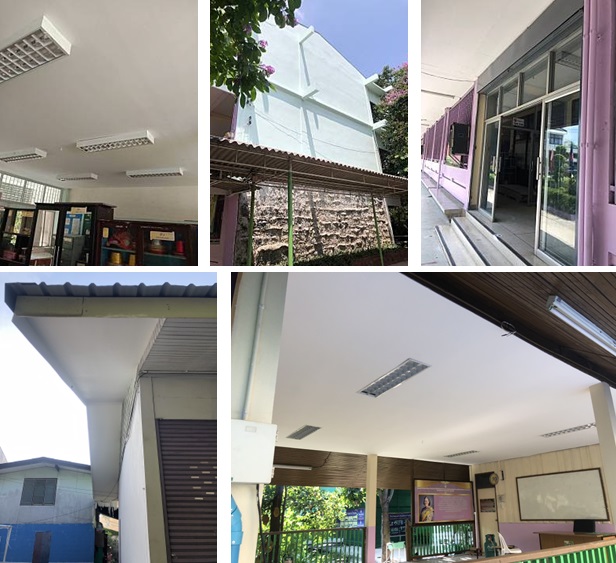

โรงเรียนวัดทอง (อุดมศิลปวิทยาคาร) ดำเนินการซ่อมแซมประตูบานเลื่อนเหล็ก ฝาปิดท่อ ระบบถังดักไขมันในโรงอาหาร รอยแยกแตกร้าวระหว่างรอยต่ออาคารเรียน 2 ซ่อมแซมสนามกีฬา และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 498,690 บาท
2024-09-12 +8 วัน
0.00
● เท่าเดิม
โรงเรียนวัดกระโจมทอง ดำเนินการซ่อมแซมและติดตั้งรั้วตาข่ายในรูปแบบเดิม ขัดล้างทำความสะอาด และทาสีกำแพงรั้ว ซ่อมแซมทางเดินรอบอาคาร ทาสี Epoxy และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 281,555 บาท
2024-09-04 +0 วัน
0.00
● เท่าเดิม
โรงเรียนวัดอินทราวาส ดำเนินการซ่อมแซมอาคาร 1 อาคารพละ และอาคารเกษตร และเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 498,519 บาท
2024-09-04 +15 วัน
0.00
▼ -4.00

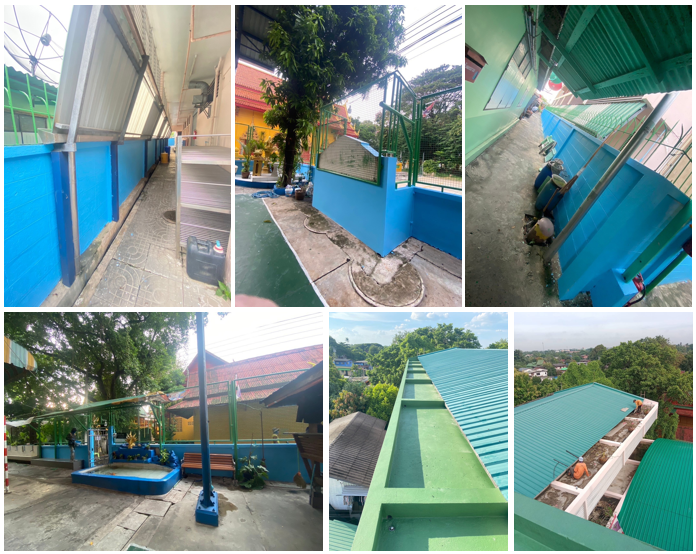

โรงเรียนวัดปากน้ำฝั่งเหนือ ดำเนินการซ่อมแซมโครงหลังคาลานอเนกประสงค์ ซ่อมแซมหลังคาโรงอาหาร ซ่อมแซมกันสาด ค.ส.ล. อาคาร 2 ซ่อมแซมหน้าต่าง-ประตูห้องอนุบาล1 และอนุบาล2 และดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 446,480 บาท
2024-08-20 +27 วัน
4.00
▲ +4.00
ขณะนี้สำนักงานเขตตลิ่งชันมีโรงเรียนในสังกัดที่ได้ดำเนินการซ่อมแซมในกิจกรรมปรับปรุงกายภาพโรงเรียนและเบิกจ่ายเงินเรียบร้อยแล้ว จำนวน 11 โรงเรียน โรงเรียนที่อยู่ระหว่างดำเนินการเบิกจ่ายเงิน จำนวน 3 โรงเรียน และโรงเรียนที่อยู่ระหว่างดำเนินการซ่อมแซมฯ จำนวน 2 โรงเรียน
2024-07-24 +30 วัน
0.00
● เท่าเดิม
ขณะนี้มีโรงเรียนที่ดำเนินการซ่อมแซมในกิจกรรมปรับปรุงกายภาพโรงเรียนเรียบเสร็จสิ้นและเบิกจ่ายเงินเรียบร้อยแล้ว เพิ่มอีก 2 แห่ง คือ โรงเรียนวัดมะกอก ใช้งบประมาณ 499,480 บาท และโรงเรียนชุมทางตลิ่งชัน ใช้งบประมาณ 498,930 บาท ส่วนโรงเรียนที่อยู่ระหว่างการซ่อมแซมเพิ่มเติม จำนวน 2 โรงเรียน คือ โรงเรียนวัดปร
2024-06-24 +31 วัน
0.00
▼ -8.00
ขณะนี้มีโรงเรียนอยู่ระหว่างดำเนินการซ่อมแซมในกิจกรรมปรับปรุงกายภาพโรงเรียน จำนวน 4 โรงเรียน คือ โรงเรียนวัดรัชฎาธิฐาน โรงเรียนวัดชัยพฤกษมาลา โรงเรียนวัดโพธิ์ และโรงเรียนวัดมะกอก ส่วนโรงเรียนดำเนินการซ่อมแซม และเบิกจ่ายเรียบร้อยแล้ว จำนวน 7 โรงเรียน คือ โรงเรียนฉิมพลี ใช้งบประมาณ 349,118.00 บาท โรงเร
2024-05-24 +30 วัน
8.00
▲ +7.00
ขณะนี้มีโรงเรียนอยู่ระหว่างดำเนินการซ่อมแซมในกิจกรรมปรับปรุงกายภาพโรงเรียน จำนวน 8 โรงเรียน คือ โรงเรียนวัดรัชฎาธิฐาน โรงเรียนวัดชัยพฤกษมาลา โรงเรียนวัดโพธิ์ โรงเรียนวัดช่างเหล็ก โรงเรียนวัดตลิ่งชัน โรงเรียนวัดทอง โรงเรียนวัดพิกุล และโรงเรียนวัดมะกอก และมีโรงเรียนดำเนินการซ่อมแซมเรียบร้อยแล้ว ขณะนี้
2024-04-24 +5 วัน
1.00
▼ -1.00
มีโรงเรียนที่จะดำเนินการซ่อมแซมโรงเรียนตามกิจกรรมปรับปรุงกายภาพโรงเรียน เพิ่มเติม อีก 1 โรงเรียน คือ โรงเรียนฉิมพลี โดยจะมีการซ่อมแซมท่อน้ำทิ้งห้องน้ำชาย ทาสีฝ้าอาคาร 3 ชั้น 5 บ่อดักไขมันโรงอาหาร ทางเดินหน้าอาคาร 4 อุปกรณ์ล็อกประตูห้องน้ำสำเร็จรูป ท่อน้ำทิ้งอ่างล้างหน้าห้องน้ำชาย และประตูอาคาร 3 ซึ่
2024-04-19 +25 วัน
2.00
▲ +2.00
โรงเรียนวัดอินทราวาส ดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว เป็นเงิน 498,519 บาท /อยู่ระหว่างดำเนินการซ่อมแซม จำนวน 2 โรงเรียน คือ 1) โรงเรียนวัดรัชฎาธิฐาน ซ่อมแซมอาคารเรียน 2 และห้องน้ำอาคารเรียน 3 2)โรงเรียนวัดชัยพฤกษมาลา ซ่อมแซมบริเวณโดยรอบโรงอาหาร ห้องน้ำอาคาร 2 ห้องน้ำอาคาร 4 และห้องน้ำอาคาร 5
2024-03-25 +35 วัน
0.00
● เท่าเดิม
โรงเรียนวัดอินทราวาสได้ดำเนินการซ่อมแซมโรงเรียน จำนวน 3 อาคาร คือ อาคาร 1 อาคารพละ และอาคารเกษตร ขณะนี้อยู่ระหว่างรวบรวมเอกสารประกอบการเบิกจ่ายเงิน
2024-02-19 +25 วัน
0.00
▼ -1.00
ดำเนินการจัดทำประมาณราคาการซ่อมแซมโรงเรียนเพิ่มเติมแล้ว จำนวน 11 โรงเรียน
2024-01-25 +35 วัน
1.00
▲ +1.00
ดำเนินการจัดทำประมาณราคาและทำสัญญาจ้างซ่อมโรงเรียนในสังกัดแล้ว 1 แห่ง อยู่ระหว่างการสำรวจรายการซ่อมแซมโรงเรียนในสังกัด 3 แห่ง
2023-12-21 +28 วัน
0.00
● เท่าเดิม
โรงเรียนในสังกัดทุกแห่งจัดส่งรายการที่ขอซ่อมแซมเรียบร้อยแล้ว อยู่ระหว่างการจัดทำแผนการสำรวจรายการซ่อมแซมโรงเรียนที่เหลือ
2023-11-23 +22 วัน
0.00
● เท่าเดิม
ฝ่ายโยธาและฝ่ายการศึกษาออกสำรวจรายการซ่อมแซมของโรงเรียนในสังกัดตามที่โรงเรียนส่งมา จำนวน 2 แห่ง
