โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงกายภาพในโรงเรียนสังกัดสำนักงานเขตธนบุรี

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตธนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7142

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
16

ข้อมูลอัปเดตล่าสุด 27-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
10.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 10.00 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 28 พ.ย. 66 ถึง 19 ส.ค. 67 (265 วัน) เฉลี่ยทุก 33 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 10.00 (0%) เมื่อ 19 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.06
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 7.2 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 57 วัน (31 ม.ค. 67 → 28 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 767 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 28 มี.ค. 67 → 29 เม.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 31 ม.ค. 67 → 28 มี.ค. 67 (+1.00 ใน 57 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (16 ครั้ง)

2024-08-19 +0 วัน
0.00 ● เท่าเดิม

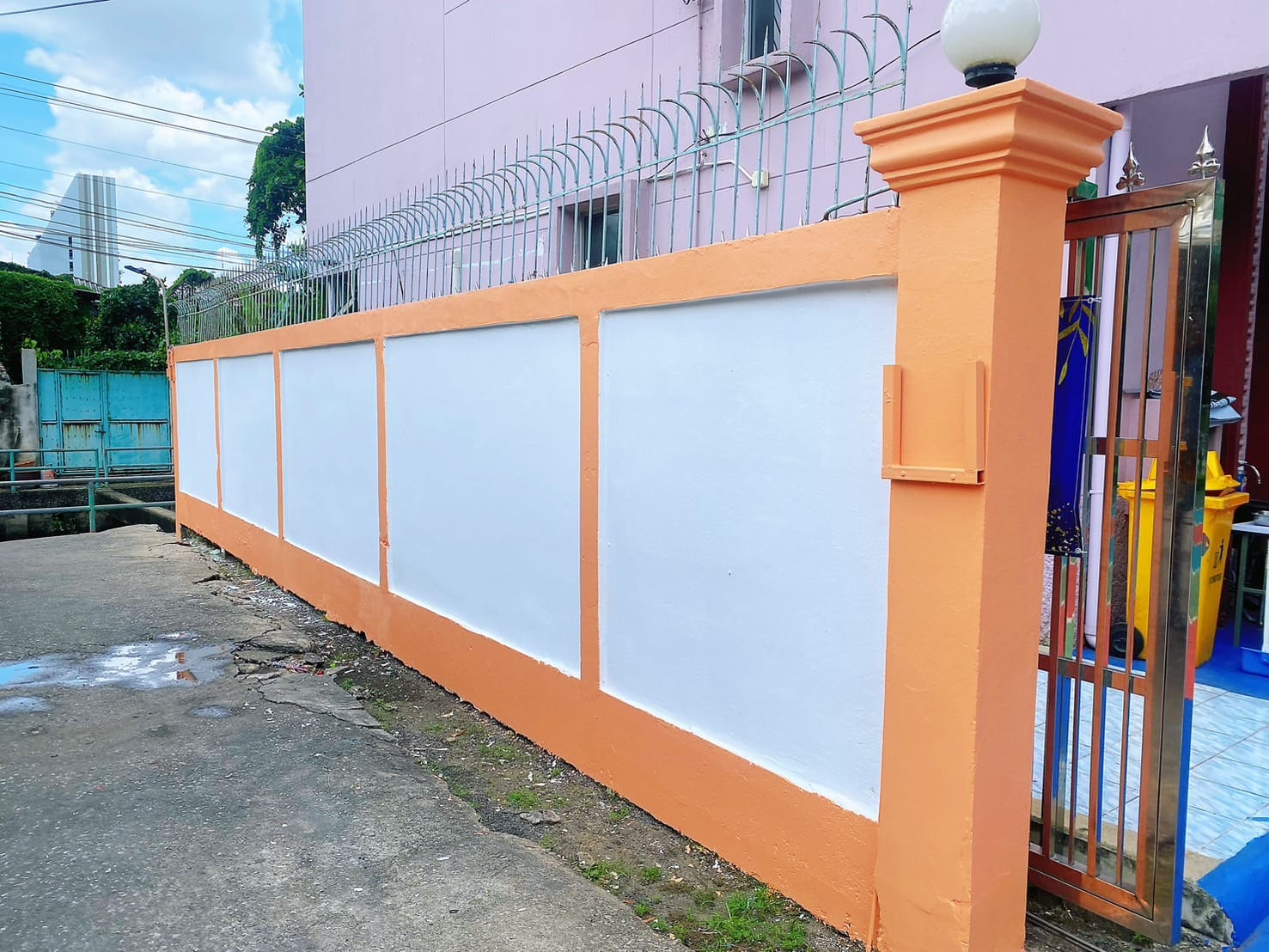

การปรับภูมิทัศน์บริเวณพื้นผิวถนนหน้าประตู กำแพงด้านหน้าโรงเรียนวัดกระจับพินิจ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-08-19 +0 วัน
0.00 ● เท่าเดิม
การปรับภูมิทัศน์บริเวณพื้นผิวถนนหน้าประตู กำแพงด้านหน้าโรงเรียนวัดกระจับพินิจ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-08-19 +19 วัน
0.00 ▼ -1.00
การปรับภูมิทัศน์บริเวณพื้นผิวถนนหน้าประตู กำแพงด้านหน้าโรงเรียนวัดกระจับพินิจ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
1.00 ▲ +1.00
ซ่อมแซมปรับปรุงโรงเรียน (งบปรับปรุง 500,000) โรงเรียนวัดใหม่ยายนุ้ย
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-06-28 +0 วัน
0.00 ▼ -13.00

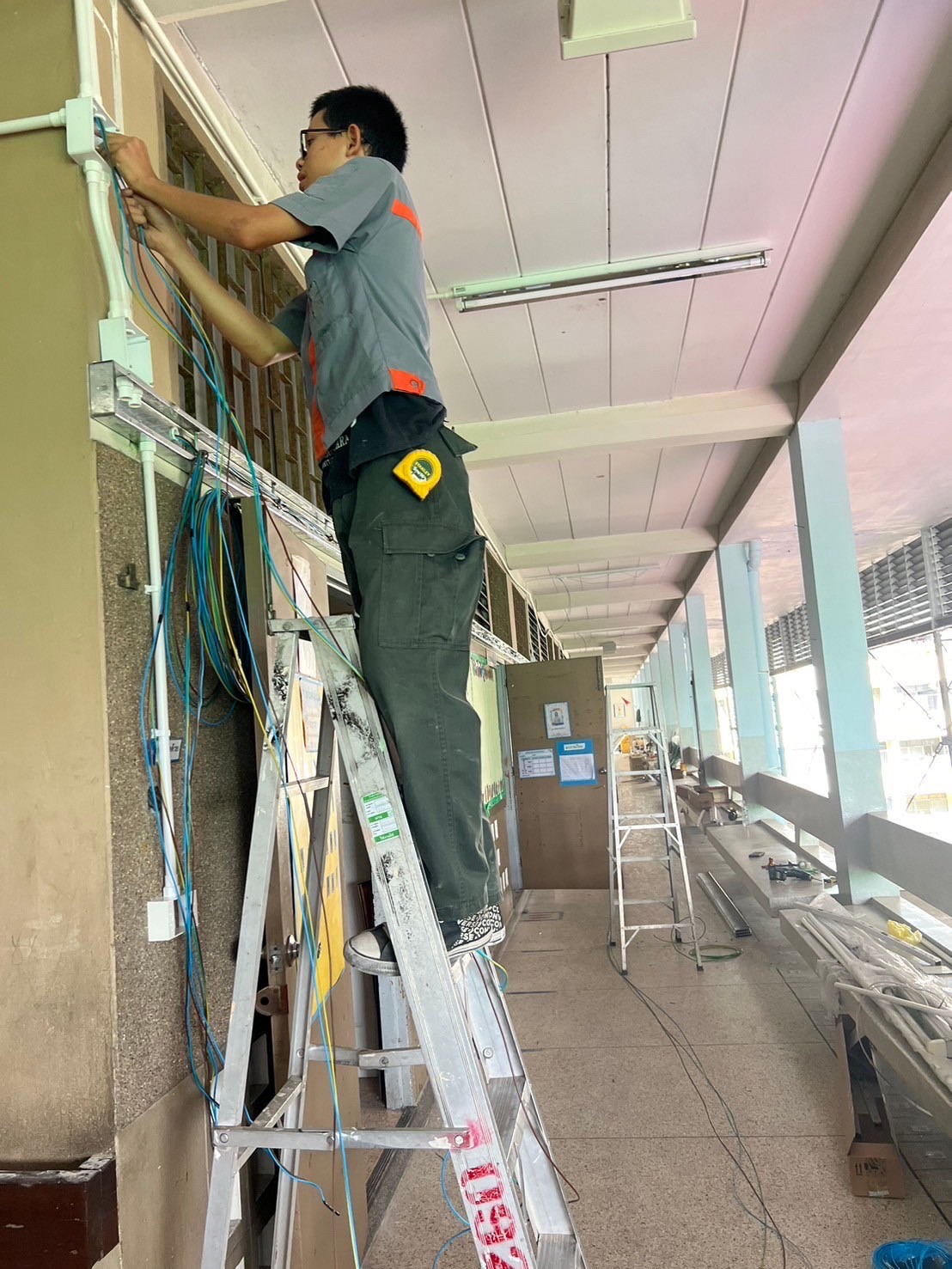

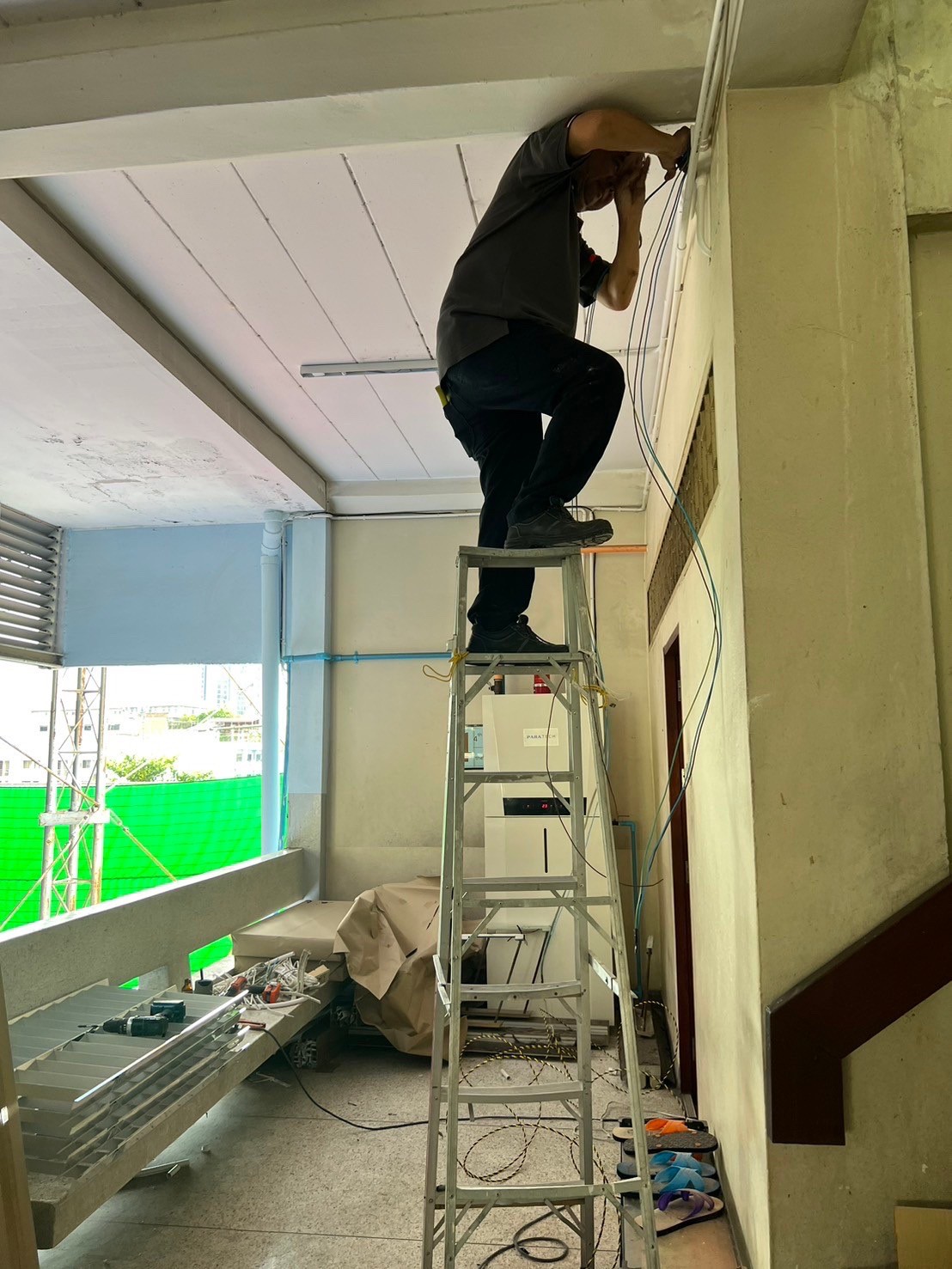

โรงเรียนวัดกระจับพินิจ ได้รับงบประมาณ กทม. (กรณีฉุกเฉิน : งบเร่งด่วน) ปรับปรุงสายไฟฟ้าทุกอาคารเรียน 3,607,000 บาท (การไฟฟ้านครหลวงเป็นผู้รับผิดชอบดำเนินการ)
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-06-28 +0 วัน
13.00 ▲ +13.00
ผู้รับเหมาเข้าซ่อมแซมโรงเรียน จำนวน 13 โรงเรียน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-06-28 +29 วัน
0.00 ● เท่าเดิม
โรงเรียนวัดกระจับพินิจ ได้รับงบประมาณ กทม. (กรณีฉุกเฉิน : งบเร่งด่วน) ปรับปรุงสายไฟฟ้าทุกอาคารเรียน 3,607,000 บาท (การไฟฟ้านครหลวงเป็นผู้รับผิดชอบดำเนินการ)
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-05-30 +31 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-29 +32 วัน
0.00 ▼ -1.00
อยู่ระหว่างการดำเนินโครงการ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +57 วัน
1.00 ▲ +1.00
โรงเรียนวัดบางน้ำชนได้รับงบประมาณ กทม. (กรณีฉุกเฉิน : งบเร่งด่วน) ปรับปรุงสายไฟฟ้าทุกอาคารเรียน 2,220,000 บาท (การไฟฟ้านครหลวงเป็นผู้รับผิดชอบดำเนินการ)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-31 +35 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-12-27 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-11-28
0.00
อยู่ระหว่างการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
