กิจกรรมขุดลอกท่อระบายน้ำในพื้นที่เขตป้อมปราบศัตรูพ่าย

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตป้อมปราบศัตรูพ่าย 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ขุดลอกท่อระบายน้ำในพื้นที่เขตป้อมปราบศัตรูพ่าย เพื่อเพิ่มประสิทธิภาพการระบายน้ำในพื้นที่เขต

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7177

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
3

ข้อมูลอัปเดตล่าสุด 12-03-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
21. ขุดลอก/ทำความสะอาดท่อระบายน้ำ (กม) : OKR 1.4.06
OKR #22 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
16.20 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 16.20 · 3 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
16%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.4
ล่าสุด -0.4/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 3 ครั้ง ตั้งแต่ 11 มี.ค. 67 ถึง 13 ก.ย. 67 (186 วัน) เฉลี่ยทุก 93 วัน
  • ค่าล่าสุด 2.63 จากเป้าหมาย 16.20 (16%) เมื่อ 13 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.06
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 24.3 ต่อเดือน (อัตราปัจจุบัน 0.4 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 143 วัน (23 เม.ย. 67 → 13 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 742 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 23 เม.ย. 67 → 13 ก.ย. 67 เปลี่ยน -8.81) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 11 มี.ค. 67 → 23 เม.ย. 67 (+9.31 ใน 43 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (3 ครั้ง)

2024-09-13 +143 วัน
2.63 ▼ -8.81

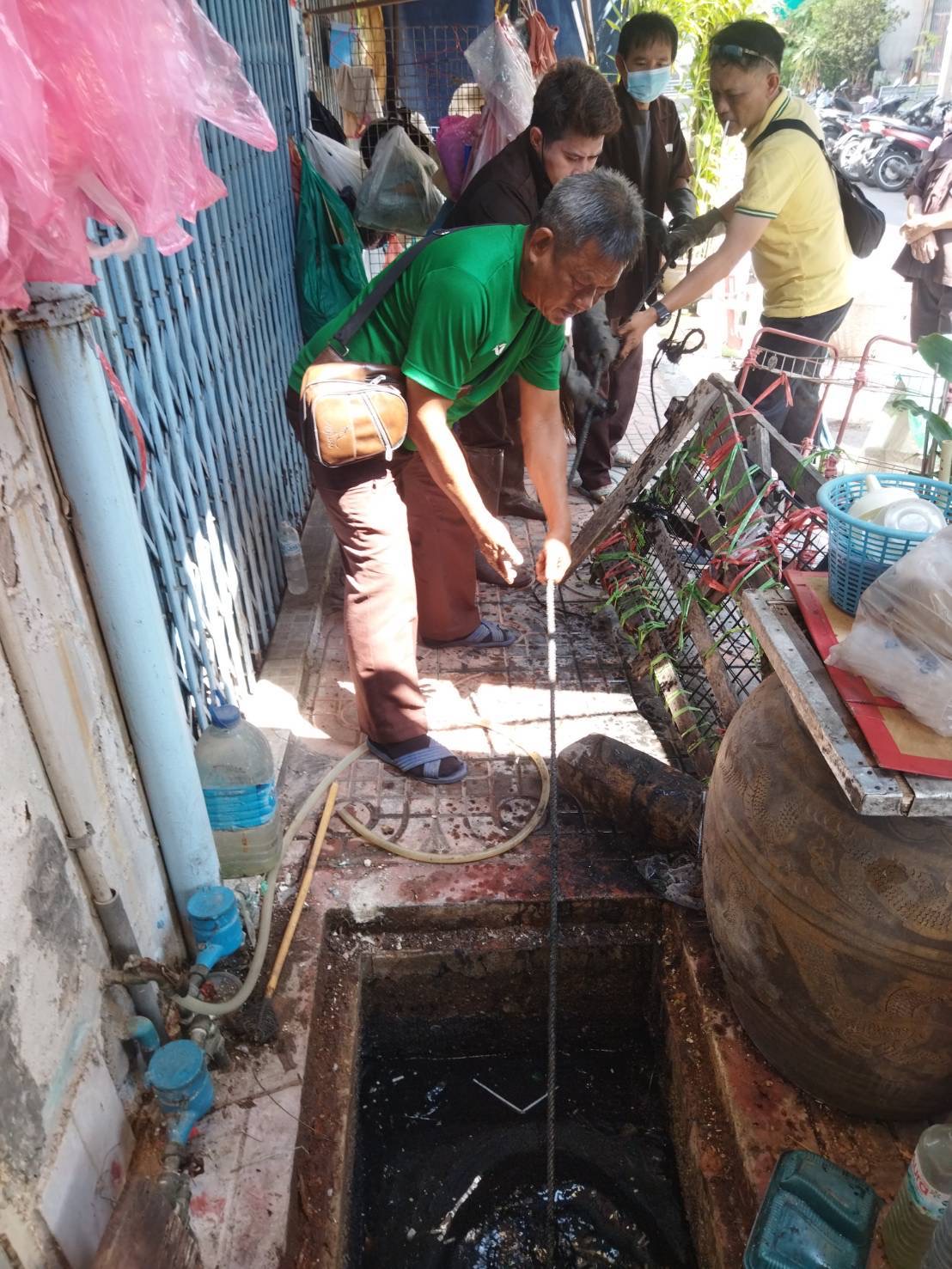

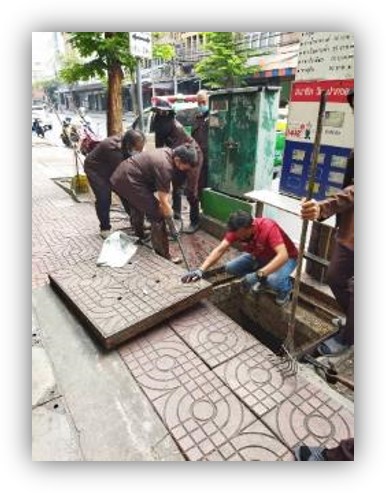

ดำเนินการลอกท่อระบายน้ำโดยแรงงานเขต ทั้งหมด จำนวน 16 ซอย จากแผนจำนวน 16 ซอย
📍 ที่ตั้งหน่วยงาน: 13.758079, 100.513264
🗺 ดูข้อมูลแผนที่
2024-04-23 +43 วัน
11.44 ▲ +9.31
ดำเนินการทำความสะอาดท่อระบายน้ำ เพิ่มเติมตามแผน - แรงงานเขต จำนวน 2 ซอย ระยะทาง 0.15 กม. คิดเป็นร้อยละ 100 - จ้างเหมากรมราชทัณฑ์ จำนวน 37 ซอย ระยะทาง 11.292 กม. คิดเป็นร้อยละ 100
📍 ที่ตั้งหน่วยงาน: 13.758079, 100.513264
🗺 ดูข้อมูลแผนที่
2024-03-11
2.13
ดำเนินการลอกท่อระบายน้ำโดยแรงงานเขต ทั้งหมด จำนวน 14 ซอย จากแผนจำนวน 16 ซอย
