โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยกรุงเทพ-นนทบุรี 56 (ซอยสิทธิชัย 6)

งบประมาณ 7,713,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางซื่อ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7813

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 27-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.40 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.40 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
7 พ.ค. 71
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,315 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 27 ก.พ. 67 ถึง 30 ก.ย. 67 (216 วัน) เฉลี่ยทุก 27 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.40 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.20
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 7 พ.ค. 71 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 55 วัน (5 มี.ค. 67 → 29 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 27 ก.ย. 67 → 30 ก.ย. 67 เปลี่ยน -0.17) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 27 ก.ย. 67 (+0.17 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-09-30 +3 วัน
0.00 ▼ -0.17
ติดอุปสรรคกีดขวาง เนื่องจากแนวท่อประปา กันเงินเหลื่อมปี
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-09-27 +28 วัน
0.17 ▲ +0.17
ส่งมอบงานแล้ว (บางส่วน 0.167 กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-08-30 +36 วัน
0.00 ● เท่าเดิม

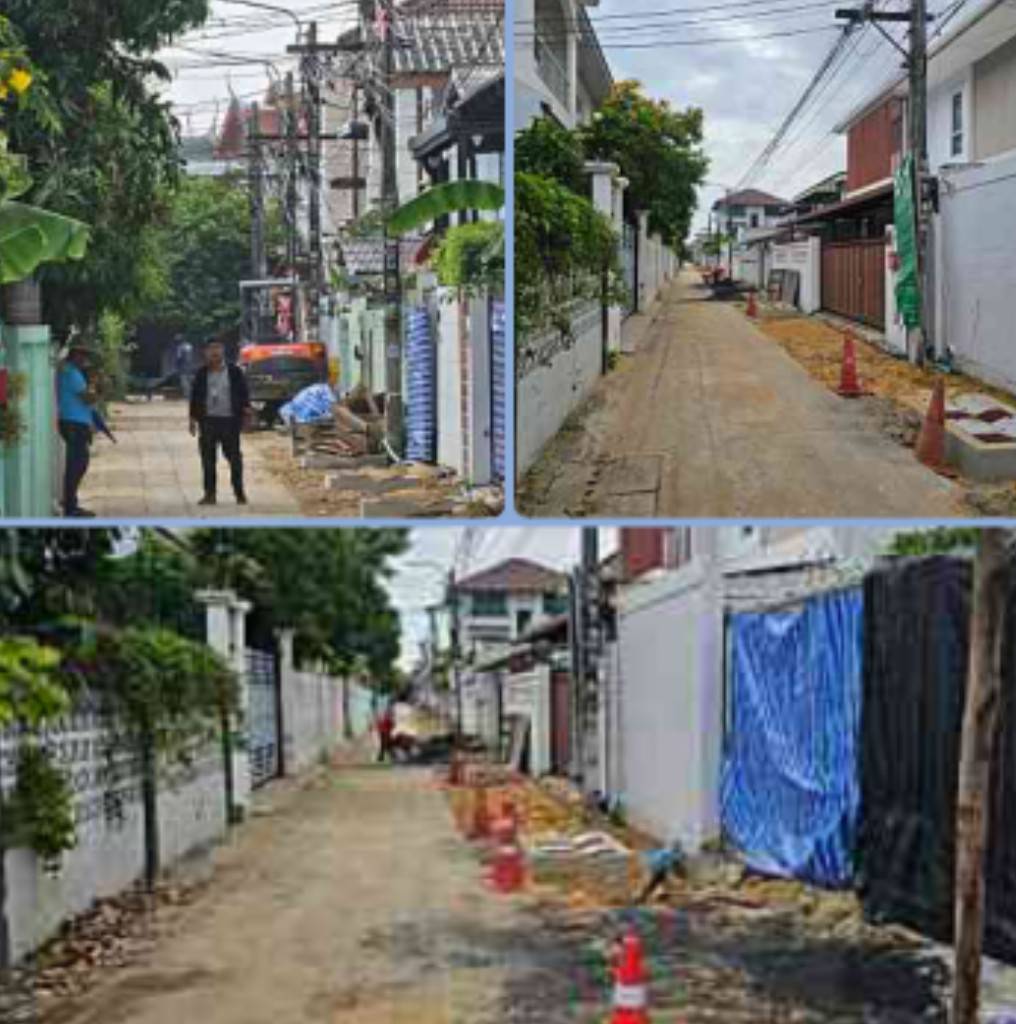

งานปรับปรุงซอยกรุงเทพ-นนทบุรี 56 (ซอยสิทธิชัย 6) ประมาณ 50% ติดอุปสรรคกีดขวาง เนื่องจากแนวท่อประปา กำลังย้ายท่อประปาอยู่
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-07-25 +33 วัน
0.00 ● เท่าเดิม
ตรวจงานปรับปรุงซอยกรุงเทพ-นนทบุรี 56 (ซอยสิทธิชัย 6) 18 ก.ค. 2567
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-06-22 +29 วัน
0.00 ● เท่าเดิม
ตรวจงานปรับปรุงซอยกรุงเทพ-นนทบุรี 56 (ซอยสิทธิชัย 6)
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-05-24 +25 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับเหมาดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-04-29 +55 วัน
0.00 ● เท่าเดิม
ลงนามสัญญาแล้ว อยู่ระหว่างผู้รับเหมาดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-03-05 +7 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 27 ก.พ. 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-02-27
0.00
อยู่ระหว่างรอเซ็นสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
