2024-06-27 +31 วัน
0.41
▲ +0.41

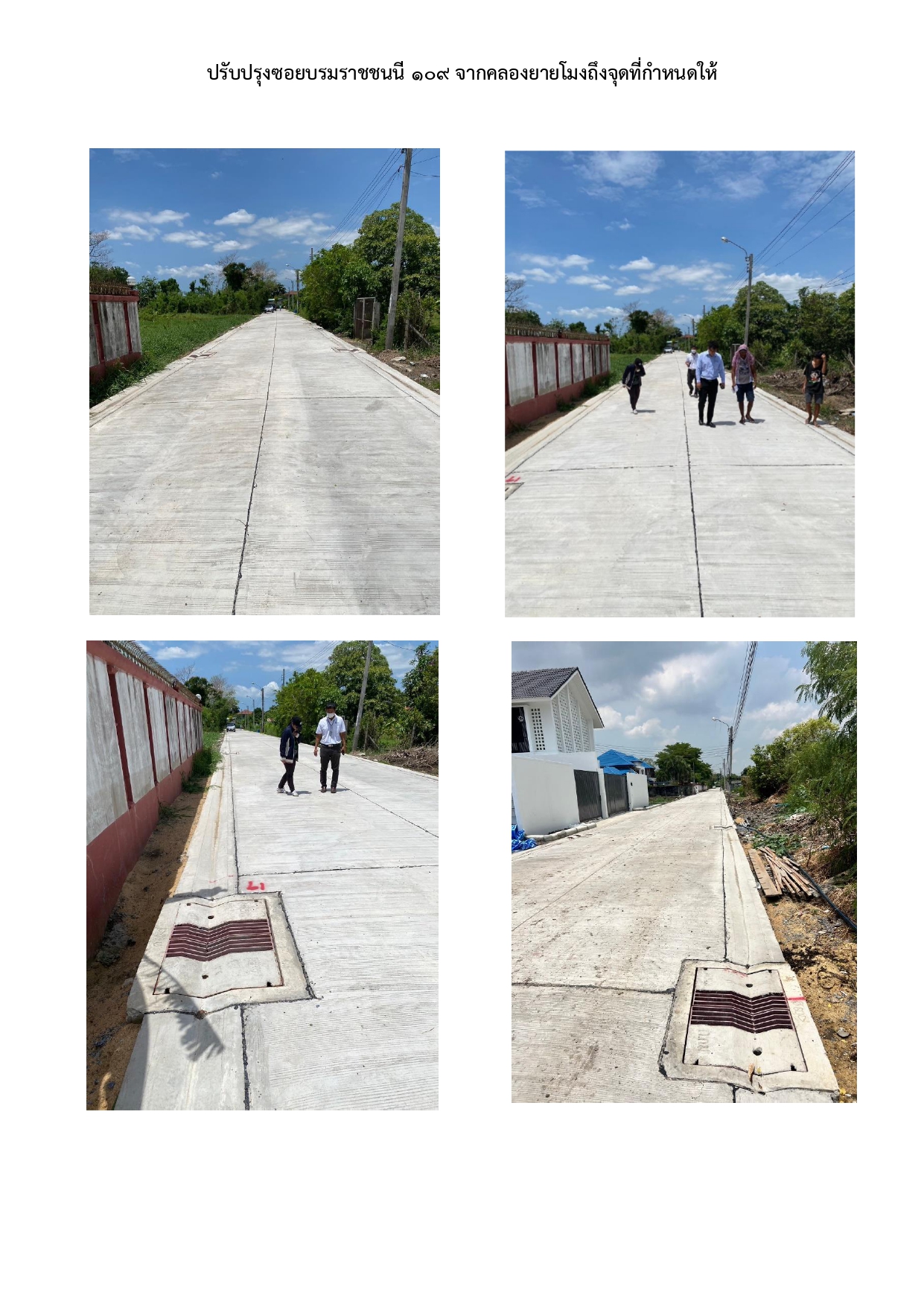

ดำเนินการแล้วเสร็ต คณะกรรมการตรวจรับงานเรียบร้อยแล้ว เมื่อวันที่ 4 มิถุนายน 2567
2024-05-27 +32 วัน
0.00
● เท่าเดิม

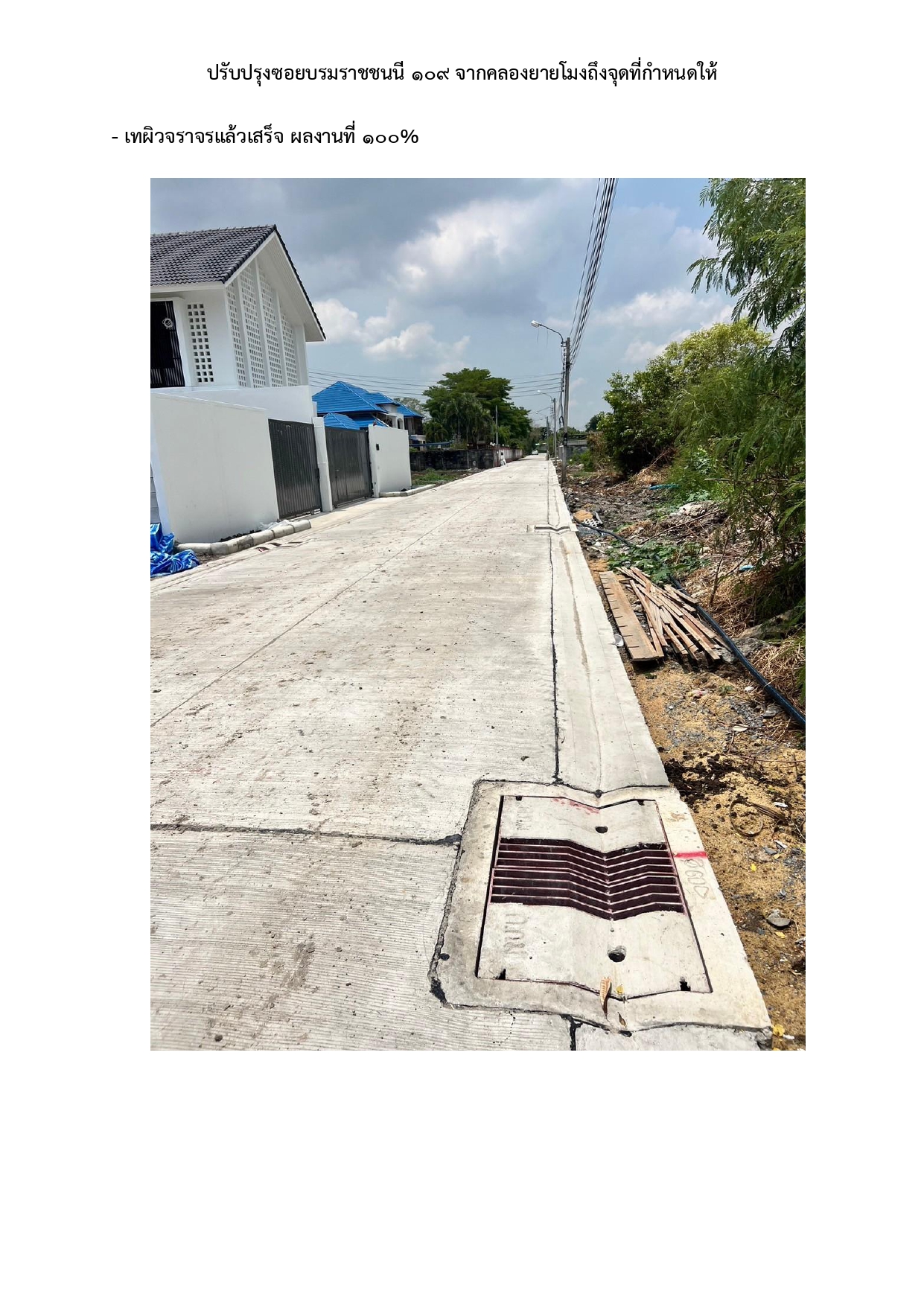

เทผิวจราจรแล้วเสร็จ อยู่ระหว่างนัดตรวจรับงาน ผลงานที่ไดั 95%
2024-04-25 +29 วัน
0.00
● เท่าเดิม

อยู่ระหว่างปรับระดับพื้นฐานรางวี, ผูกเหล็กรางวี ผลงานที่ได้ 82%
2024-03-27 +27 วัน
0.00
● เท่าเดิม
อยู่ระหว่างขุดวางท่อและบ่อพักท่อระบายน้ำ ผลงานที่ได้ 40%
2024-02-29 +0 วัน
0.00
● เท่าเดิม
- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
2024-02-29 +0 วัน
0.00
● เท่าเดิม
- วันที่ 22 ธันวาคม 2567 บริษัท วัฒนพัฒนา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 5,679,000.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติเงินประจำงวด
2024-02-29 +0 วัน
0.00
● เท่าเดิม
- วันที่ 14 ธันวาคม 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 6 ราย บริษัท วัฒนพัฒนา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 5,679,000.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติจ้างบริษัท วัฒนพัฒนา จำกัด
2024-02-29 +0 วัน
0.00
● เท่าเดิม
- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566
2024-02-29
0.00
- ลงนามสัญญาเมื่อวันที่ 26 มกราคม 2567 สิ้นสุดสัญญาวันที่ 28 พฤษภาคม 2567 ระยะเวลาดำเนินการ 120 วัน - วันที่ 27 กุมภาพันธ์ 2566 อยู่ระหว่างวางท่อและบ่อพัก ผลงาน 2%
