โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยคงภักดี จากถนนลัดนิ่มไสวถึงจุดที่กำหนดให้

งบประมาณ 5,889,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตทวีวัฒนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7819

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 27-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.35 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.35 · 4 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
101%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.2/เดือน
บรรลุเป้าหมายเมื่อ
27 พ.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 126 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 27 พ.ค. 67 (89 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.35 จากเป้าหมาย 0.35 (101%) เมื่อ 27 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.63
  • ถึงเป้าหมายครั้งแรกเมื่อ 27 พ.ค. 67 (ก่อนหรือตรงกำหนด 126 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 32 วัน (25 เม.ย. 67 → 27 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 25 เม.ย. 67 → 27 พ.ค. 67 (+0.35 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-05-27 +32 วัน
0.35 ▲ +0.35
ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ คณะกรรมการได้ทำการตรวจรับงานไว้เรียบร้อยแล้ว เมื่อวันที่ 8 พฤษภาคม 2567 ผลงานที่ได้ 100%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-04-25 +29 วัน
0.00 ● เท่าเดิม

อยู่ระหว่างเทผิวจราจรคอนกรีต ผลงานที่ได้ 75%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-27 +28 วัน
0.00 ● เท่าเดิม
วันที่ 25 มีนาคม 2567 วางท่อและบ่อพักแล้วเสร็จ อยู่ระหว่างสร้างขอบบ่อพักท่อระบายน้ำ ผลงานที่ได้ 50%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม

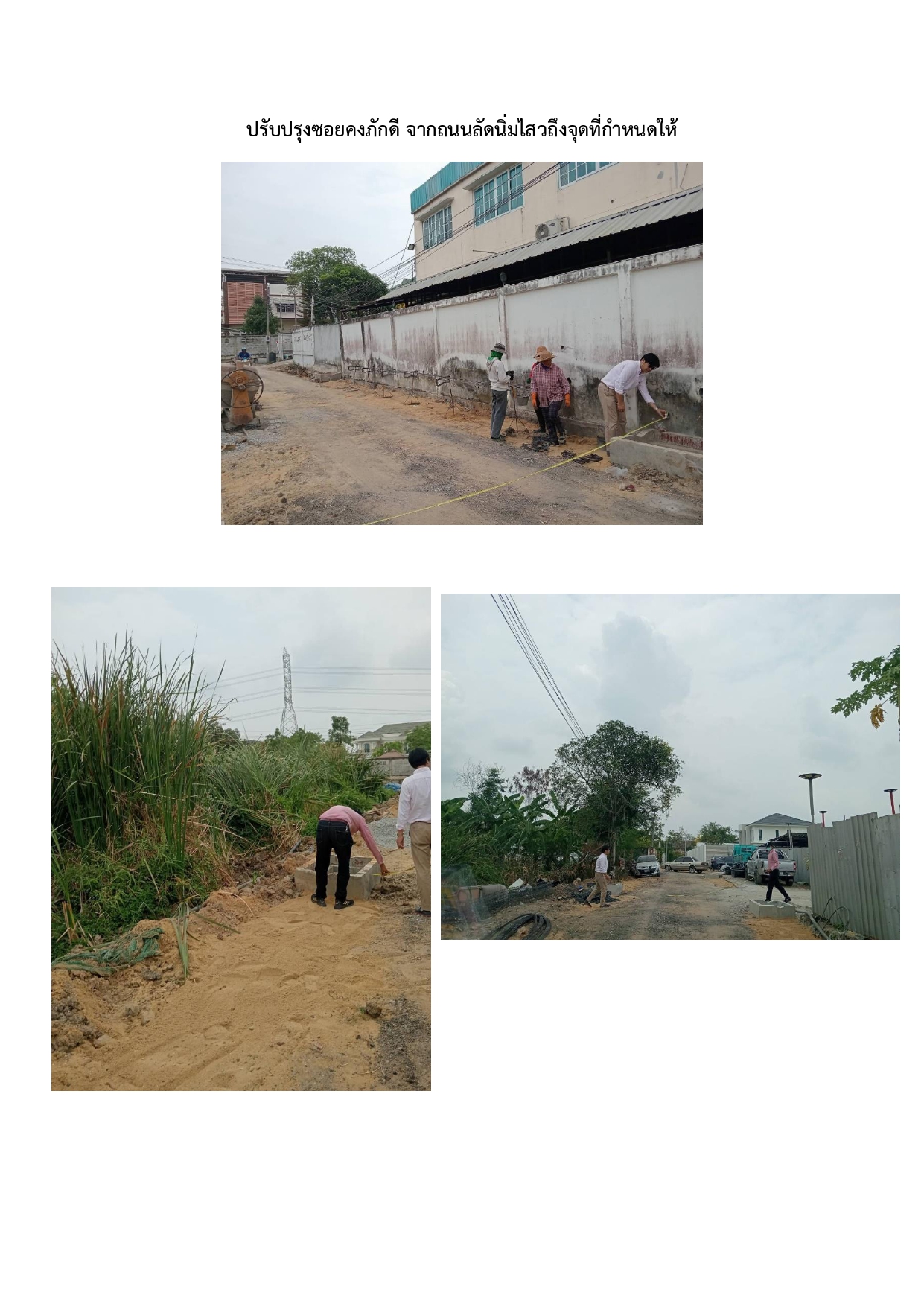

- ลงนามสัญญาเมื่อวันที่ 26 มกราคม 2567 สิ้นสุดสัญญาวันที่ 5 พฤษภาคม 2567 ระยะเวลาดำเนินการ 90 วัน - วันที่ 27 กุมภาพันธ์ 2566 อยู่ระหว่างวางท่อและบ่อพัก ผลงาน 20%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- วันที่ 18 ธันวาคม 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 5 ราย บริษัท เสริฐการโยธา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 4,169,745.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติจ้างบริษัท เสริฐการโยธา จำกัด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 29 พฤศจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28
0.00
- วันที่ 22 ธันวาคม 2567 บริษัท เสริฐการโยธา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 4,169,745.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
