โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยพุทธมณฑลสาย 2 ซอย 26 จากถนนพุทธมณฑลสาย 2 ถึงจุดที่กำหนดให้

งบประมาณ 18,606,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตทวีวัฒนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7821

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 10-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.85 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.85 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
19%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
21 ต.ค. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 386 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 10 ก.ย. 67 (195 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 0.16 จากเป้าหมาย 0.85 (19%) เมื่อ 10 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.50
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 21 ต.ค. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1.1 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 32 วัน (25 เม.ย. 67 → 27 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 745 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 26 ส.ค. 67 → 10 ก.ย. 67 เปลี่ยน -0.34) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 26 ส.ค. 67 (+0.40 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-10 +15 วัน
0.16 ▼ -0.34
- ดำเนินการแล้วเสร็จ คณะกรรมการตรวจรับงานเมื่อวันที่ 6 กันยายน 2567 เรียบร้อยแล้ว - ลงนามสัญญา 31 ม.ค. 67 สิ้นสุดสัญญา 4 ก.ค. 67ระยะเวลาดำเนินการ 150 วัน ล่าช้าเนื่องจากติดอุปสรรคจากการประปานครหลวง ตามหนังสือที่ สกสกรรสสบ 1996/2567 ลว. 8 สิงหาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-08-26 +31 วัน
0.50 ▲ +0.40
- ปูพิ้นทางเท้า ผลงานที่ได้ 85%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-07-26 +29 วัน
0.10 ● เท่าเดิม
อยู่ระหว่างสร้างบ่อพักท่อระบายน้ำในทางเท้าและสร้างชั้นทรายถมหลังท่อระบายน้ำ ขนาด 0.60 ม. และ 0.80 ม. และสร้างคันหินรางตื้น ผลงานที่ได้ 75%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-06-27 +31 วัน
0.10 ▲ +0.10

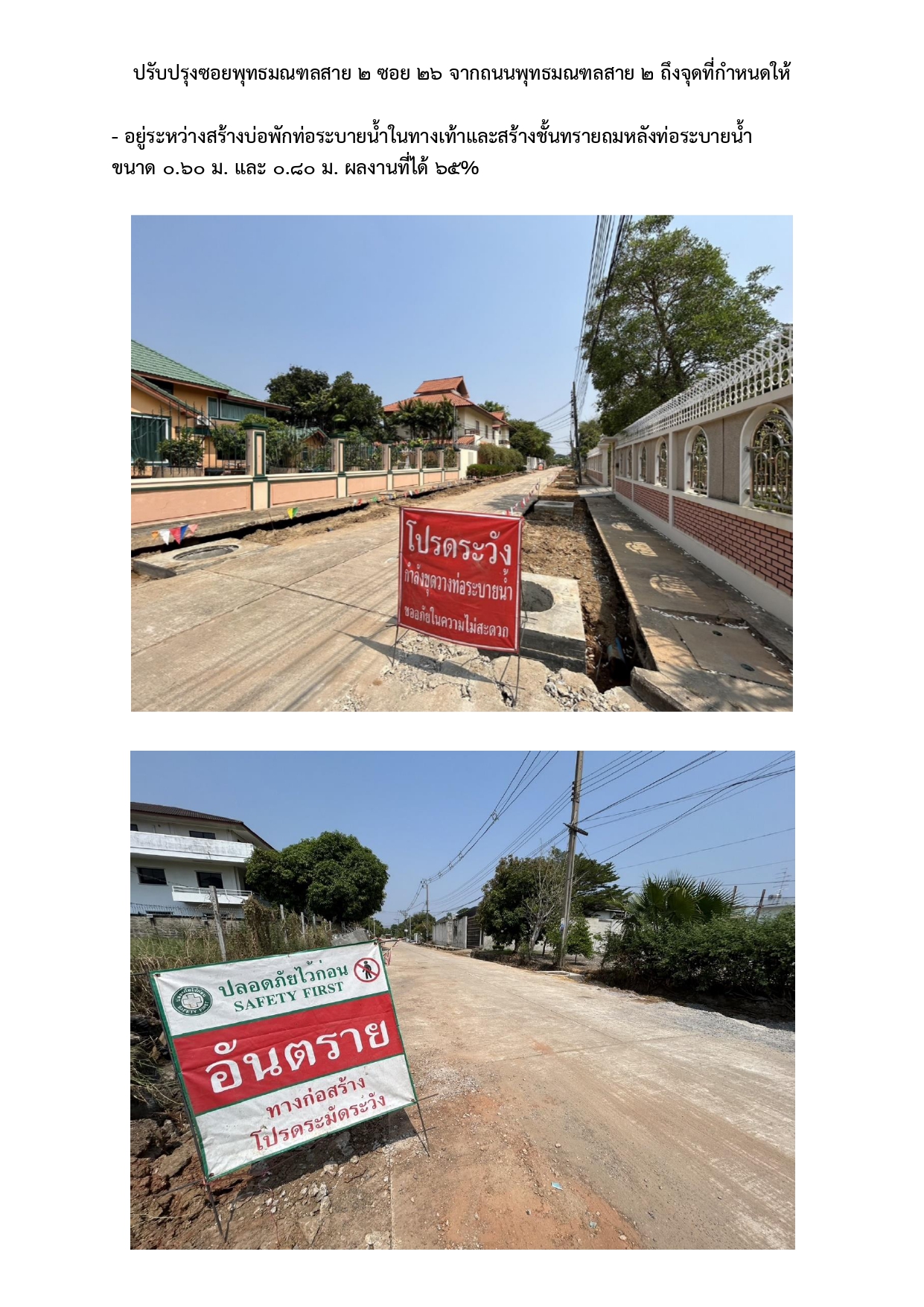

อยู่ระหว่างสร้างบ่อพักท่อระบายน้ำในทางเท้าและสร้างชั้นทรายถมหลังท่อระบายน้ำ ขนาด 0.60 ม. และ 0.80 ม. ผลงานที่ได้ 65%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-27 +32 วัน
0.00 ● เท่าเดิม

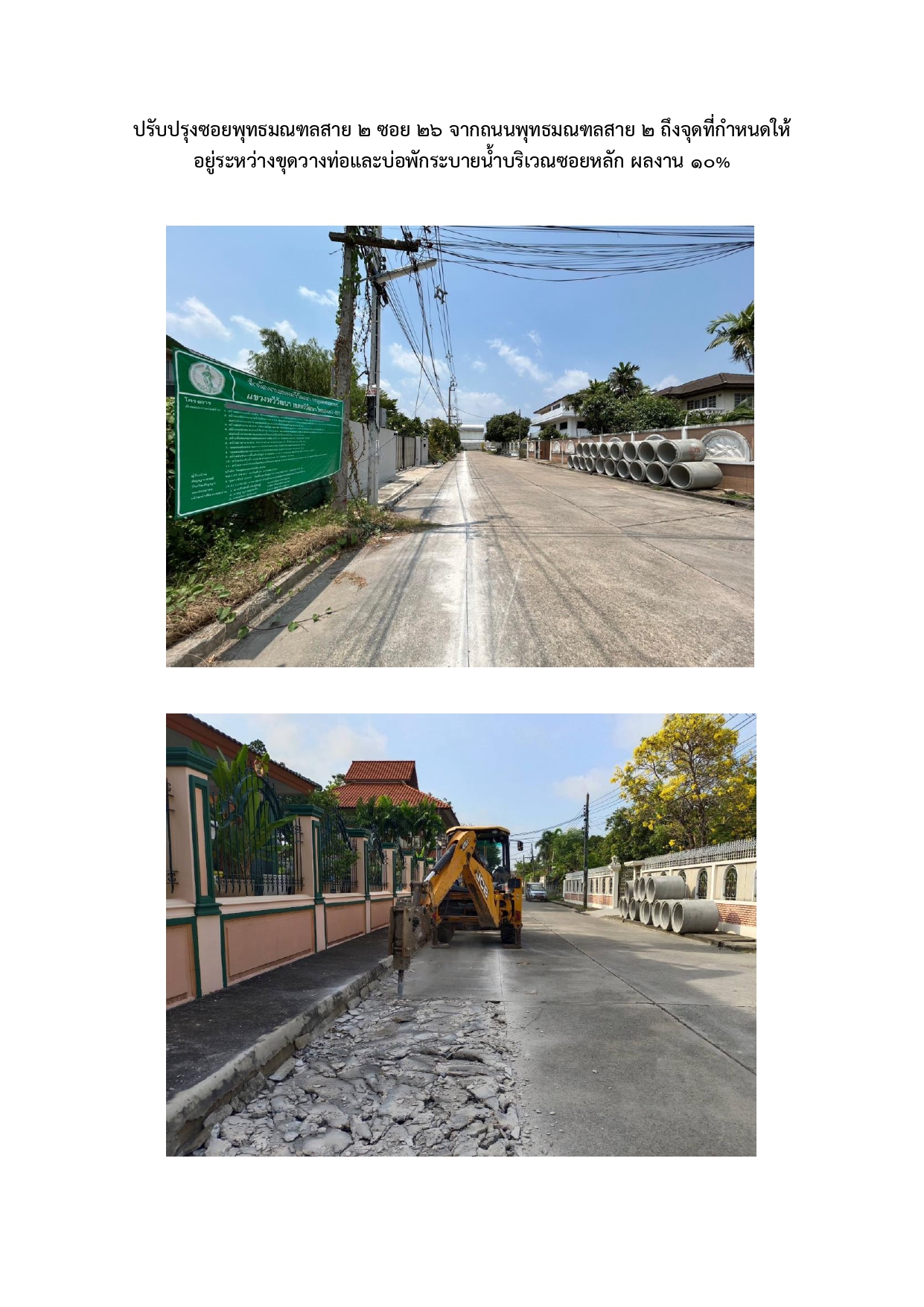

อยู่ระหว่างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงาน 50%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-04-25 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างสร้างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงานที่ได้ 22%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-27 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างสร้างขุดวางท่อและบ่อพักท่อระบายน้ำบริเวณซอยหลัก ผลงานที่ได้ 10%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 4 ธันวาคม 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567 สิ้นสุดสัญญาวันที่ 4 กรกฎาคม 2567 ระยะเวลาดำเนินการ 150 วัน - วันที่ 20 กุมภาพันธ์ 2566 ติดตั้งป้าและขนวัสดุเข้าหน้างาน ผลงาน 2%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- วันที่ 5 มกราคม 2567 บริษัท วิชชุคอนสตรัคชั่น จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 15,517,250.00 บาท - วันที่ 5 มกราคม 2567 ขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28
0.00
- วันที่ 25 ธันวาคม 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 4 ราย บริษัท วิชชุคอนสตรัคชั่น จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 15,517,250.00 บาท - วันที่ 5 มกราคม 2567 ขออนุมัติจ้างบริษัท วิชชุคอนสตรัคชั่น จำกัด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
