โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยสุขาภิบาลบางระมาด 5

งบประมาณ 3,998,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตทวีวัฒนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7822

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 27-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.22 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.22 · 5 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
บรรลุเป้าหมายเมื่อ
27 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 95 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 27 มิ.ย. 67 (120 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.22 จากเป้าหมาย 0.22 (100%) เมื่อ 27 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.52
  • ถึงเป้าหมายครั้งแรกเมื่อ 27 มิ.ย. 67 (ก่อนหรือตรงกำหนด 95 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 32 วัน (25 เม.ย. 67 → 27 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 27 พ.ค. 67 → 27 มิ.ย. 67 (+0.22 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-06-27 +31 วัน
0.22 ▲ +0.22

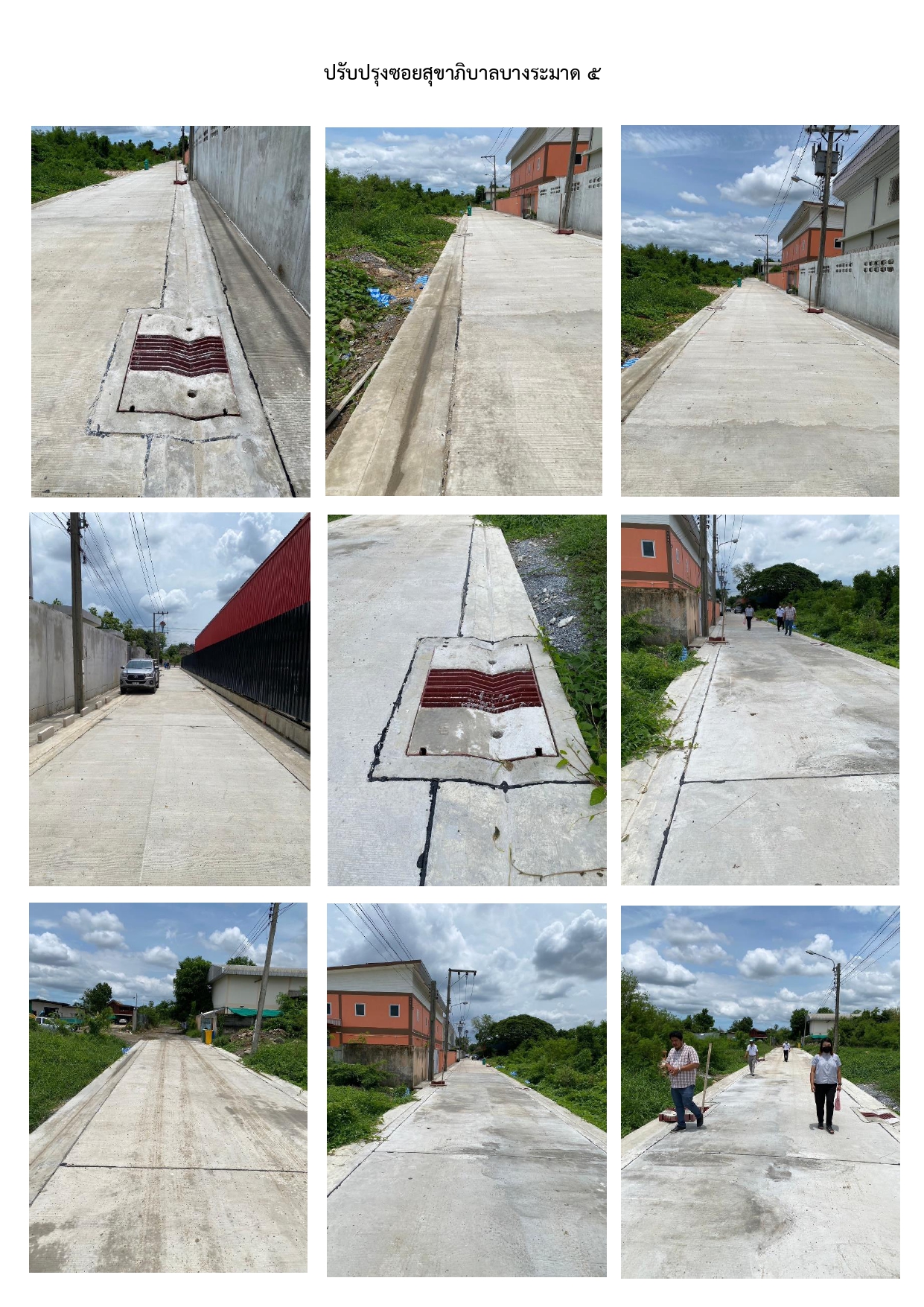

ดำเนินการแล้วเสร็จ คณะกรรมการตรวจรับงานเมื่อวันที่ 31 พฤษภาคม 2567 เรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-05-27 +32 วัน
0.00 ● เท่าเดิม
เทผิวจราจรแล้วเสร็จ อยู่ระหว่างนัดตรวจรับงาน ผลงาน 95%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-04-25 +29 วัน
0.00 ● เท่าเดิม

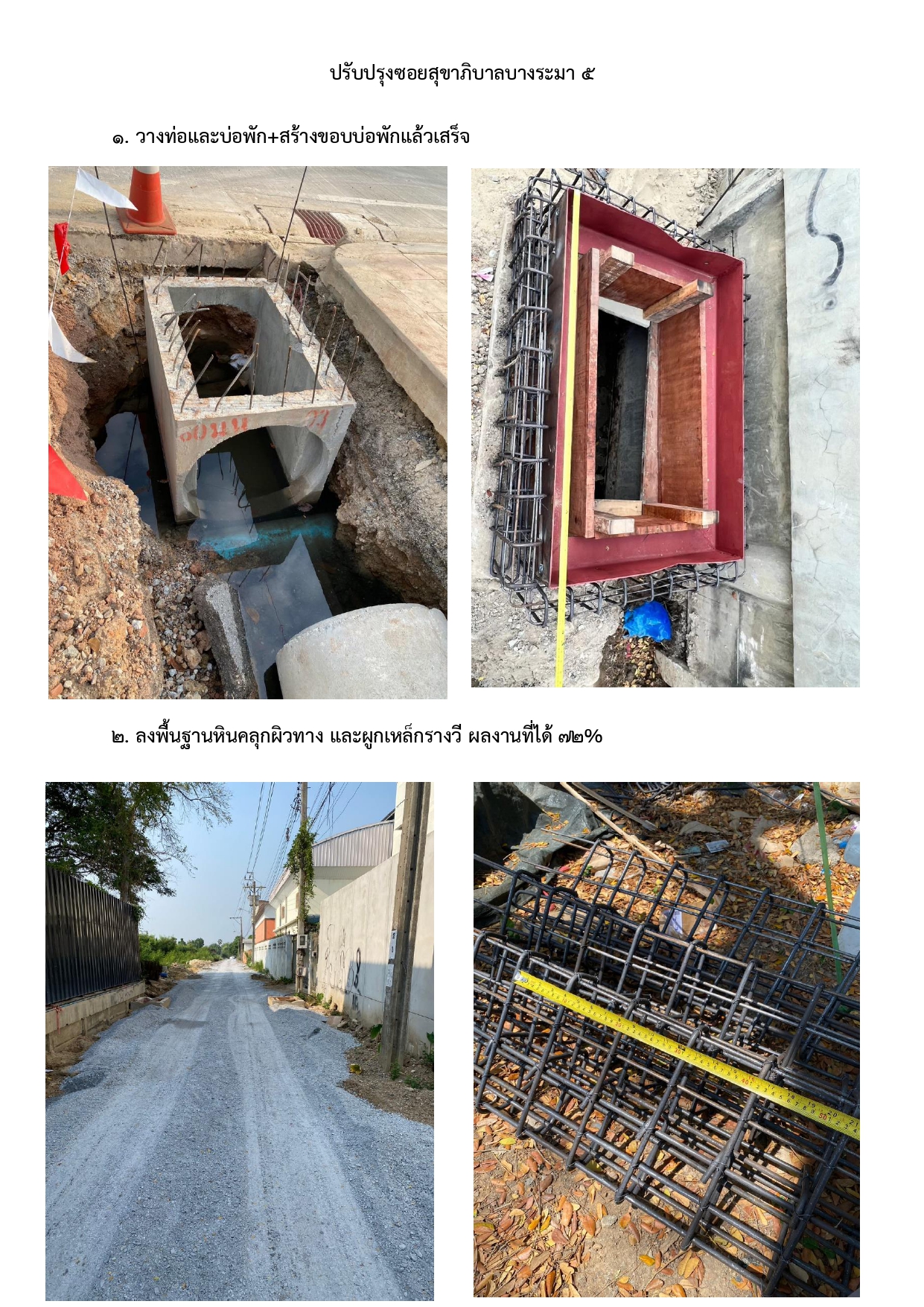

- วางท่อและบ่อพัก+สร้างขอบบ่อพักแล้วเสร็จ - ลงพื้นฐานหินคลุกผิวทางและผูกเหล็กรางวี ผลงานที่ได้ 72%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-03-27 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างสร้างขอบบ่อพักท่อระบายน้ำ ผลงานที่ได้ 50%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 17 ธันวาคม 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม

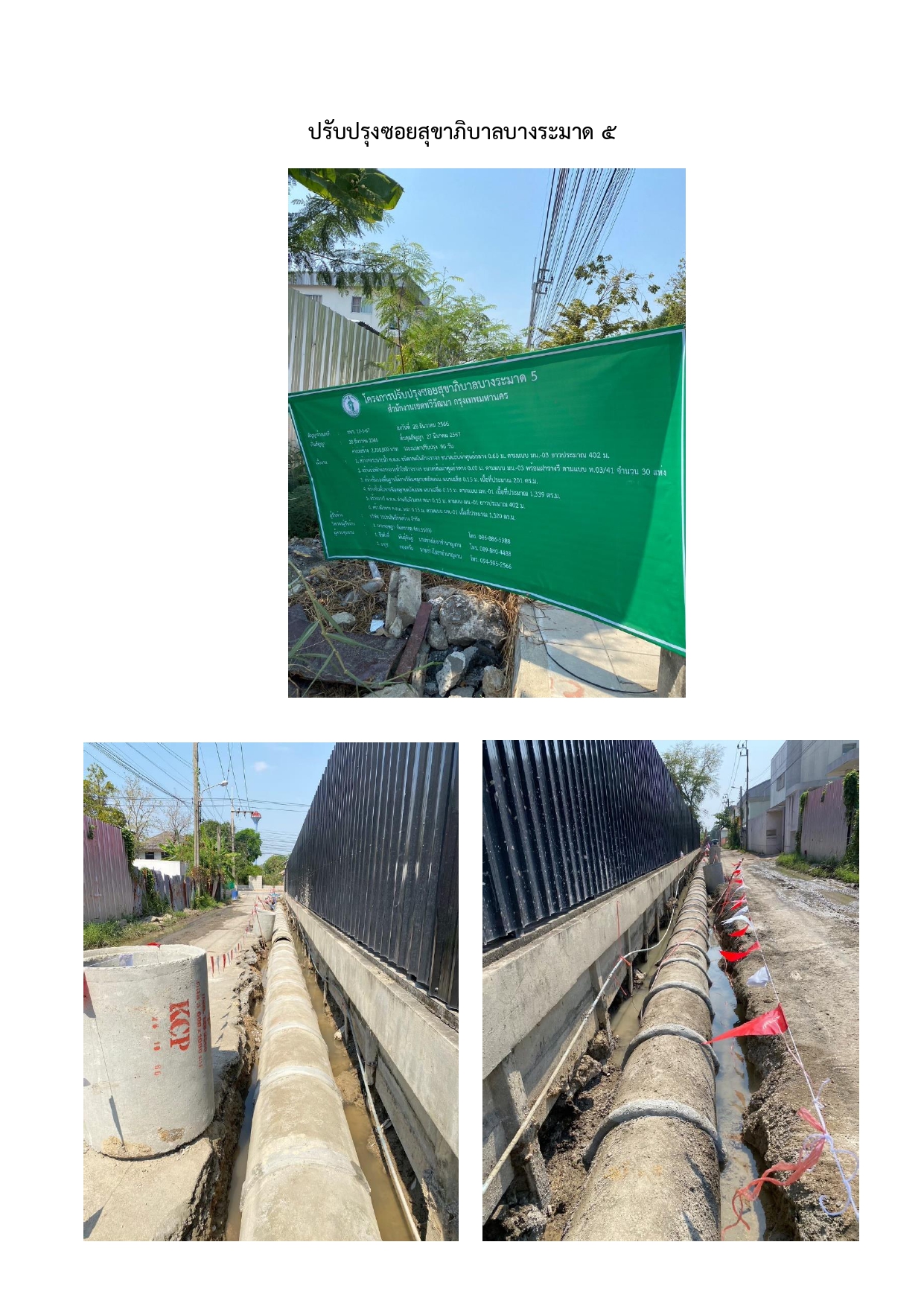

- ลงนามสัญญาเมื่อวันที่ 28 ธันวาคม 2566 สิ้นสุดสัญญาวันที่ 27 มีนาคม 2567 ระยะเวลาดำเนินการ 90 วัน - วันที่ 27 กุมภาพันธ์ 2566 อยู่ระหว่างวางท่อและวางบ่อพัก ผลงาน 30%
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28 +0 วัน
0.00 ● เท่าเดิม
- วันที่ 8 ธันวาคม 2566 บริษัท วรประสิทธิ์ก่อสร้าง จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 2,700,000.00 บาท - วันที่ 8 ธันวาคม 2566 ขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
2024-02-28
0.00
- วันที่ 27 พฤศจิกายน 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 9 ราย บริษัท วรประสิทธิ์ก่อสร้าง จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 2,700,000.00 บาท - วันที่ 8 ธันวาคม 2566 ขออนุมัติจ้างบริษัท วรประสิทธิ์ก่อสร้าง จำกัด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่
