โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอย(กม.)

งบประมาณ 779,220,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสาทร 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงซอย 21 แห่ง

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7824

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
7

ข้อมูลอัปเดตล่าสุด 22-03-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
5.64 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 5.64 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
3%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.1
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 22 ก.พ. 67 ถึง 30 ก.ย. 67 (221 วัน) เฉลี่ยทุก 37 วัน
  • ค่าล่าสุด 0.15 จากเป้าหมาย 5.64 (3%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.02
  • ช่วงที่ไม่มีรายงานนานที่สุด 61 วัน (31 ก.ค. 67 → 30 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 31 พ.ค. 67 → 28 มิ.ย. 67 เปลี่ยน -2.82) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 เม.ย. 67 → 31 พ.ค. 67 (+1.71 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (7 ครั้ง)

2024-09-30 +61 วัน
0.15 ▼ -0.18

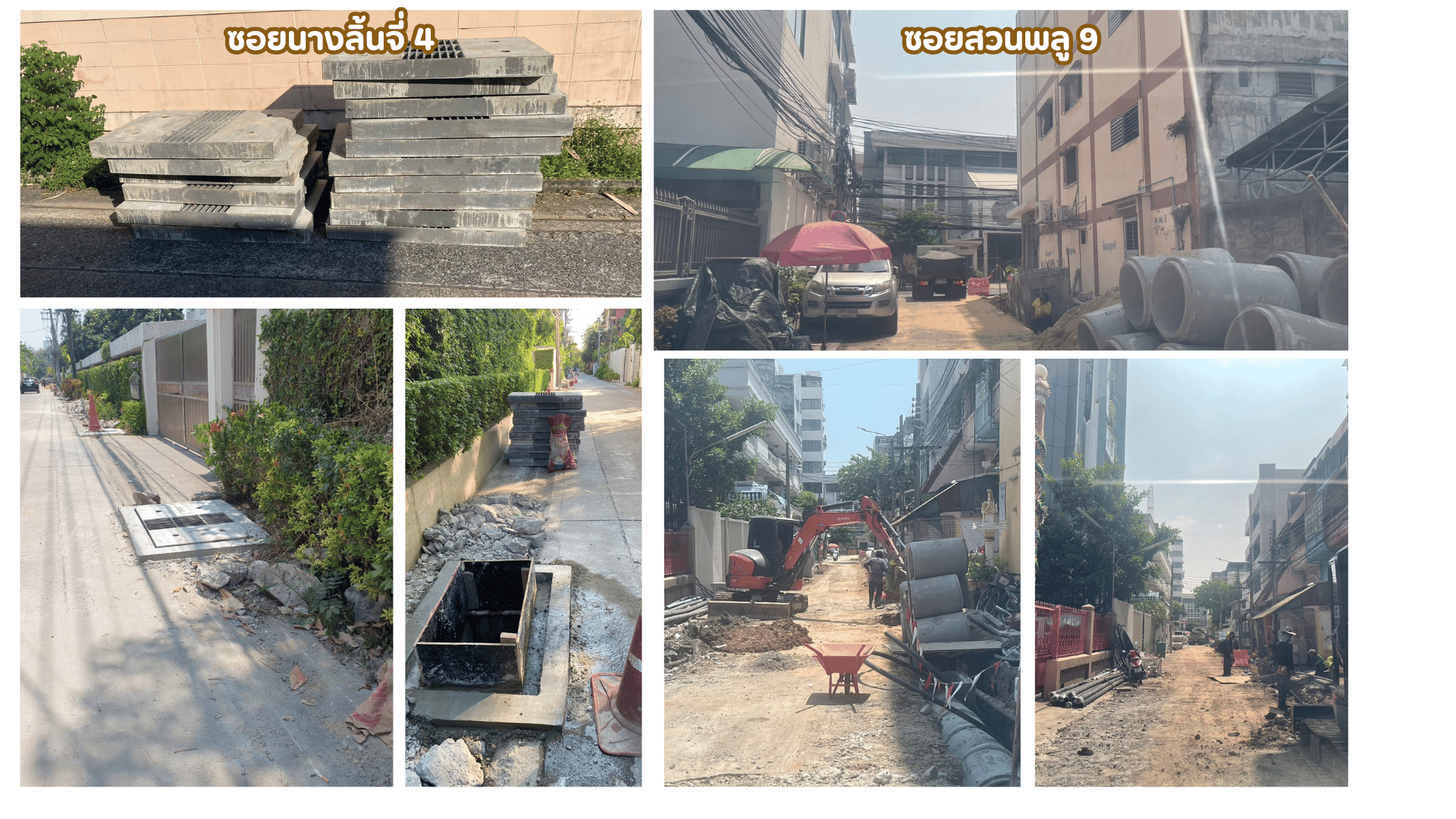

ปรับปรุง 21 ซอย เดือน สิงหาคม-กันยายน 2567 (ยอดสะสม) -ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.176 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 43 แยก 17 ดำเนินการแล้ว 0.195 กม (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.145 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำ
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
0.33 ▲ +0.21
ปรับปรุง 21 ซอย เดือน กรกฎาคม 2567 (ยอดสะสม) -ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.176 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 43 แยก 17 ดำเนินการแล้ว 0.195 กม (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.145 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำเนินการแ
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-06-28 +28 วัน
0.12 ▼ -2.82
ปรับปรุง 21 ซอย เดือนมิถุนายน 2567 (ยอดสะสม) -ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.176 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 43 แยก 17 ดำเนินการแล้ว 0.195 กม (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.145 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำเนินการแ
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-05-31 +31 วัน
2.94 ▲ +1.71
ปรับปรุง 21 ซอย เดือนพฤษภาคม 2567 (ยอดสะสม) -ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.176 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 43 แยก 17 ดำเนินการแล้ว 0.195 กม (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.145 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำเนินการแล
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-04-30 +47 วัน
1.23 ▲ +0.60

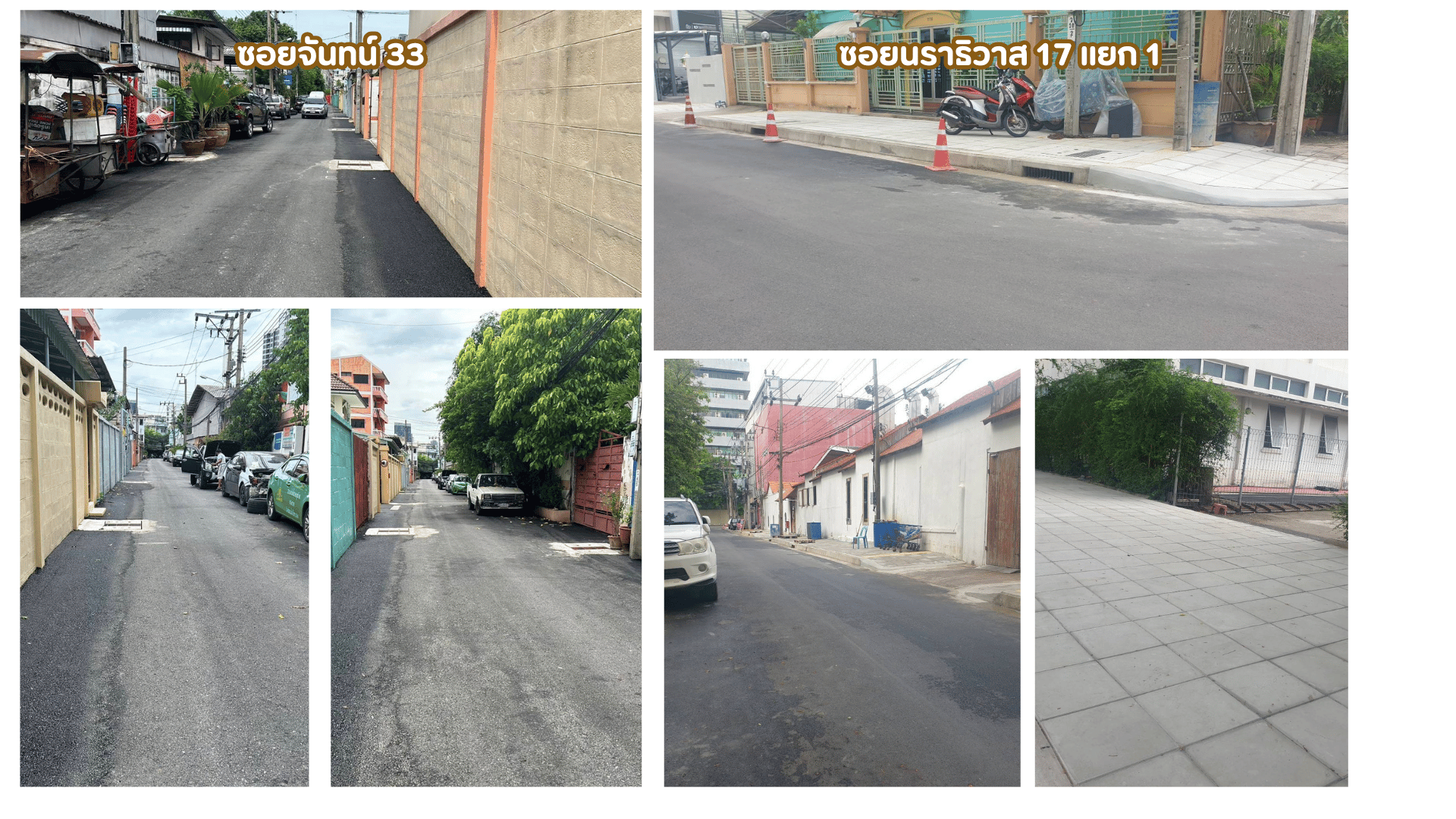

ปรับปรุง 21 ซอย เดือนเมษายน 2567 (ยอดสะสม) -ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.176 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 43 แยก 17 ดำเนินการแล้ว 0.195 กม (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.145 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำเนินการแล้
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-03-14 +21 วัน
0.63 ▲ +0.38

-ปรับปรุงซอยจันทน์ 43 แยก 19 ดำเนินการแล้ว 0.009 กม. (เป้าหมาย 0.176 กม.) -ปรับปรุงซอยจันทน์ 34 ดำเนินการแล้ว 0.087 กม. (เป้าหมาย 0.145 กม.) -ปรับปรุงซอยจันทน์เก่า 4 ดำเนินการแล้ว 0.024 กม. (เป้าหมาย 0.08 กม.) -ปรับปรุงซอยนราธิวาสราชนครินทร์ 17 แยก 7 ดำเนินการแล้ว 0.114 กม. (เป้าหมาย 0.380 กม.)
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
2024-02-22
0.25

-ปรับปรุงซอยจันทน์ 43 แยก 17 ระยะทาง 0.195 กม. (เป้าหมาย 0.195 กม.) -ปรับปรุงซอยจันทน์ 18/7 แยก 16 ระยะทาง 0.054 กม. (เป้าหมาย 0.108 กม.) รวมดำเนินการ ระยะทาง 0.25 กม. (เป้าหมาย 5.644 กม.)
📍 ที่ตั้งหน่วยงาน: 13.708115, 100.526302
🗺 ดูข้อมูลแผนที่
