โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยหัวหมาก 7 จากถนนหัวหมาก ถึงบ้านเลขที่ 109

งบประมาณ 3,438,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางกะปิ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7878

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 07-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.18 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.18 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
98%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
12 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 18 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 7 ก.ย. 67 (186 วัน) เฉลี่ยทุก 21 วัน
  • ค่าล่าสุด 0.18 จากเป้าหมาย 0.18 (98%) เมื่อ 7 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.42
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 12 ก.ย. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (4 ส.ค. 67 → 7 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 748 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 4 ส.ค. 67 → 7 ก.ย. 67 (+0.18 ใน 34 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-09-07 +34 วัน
0.18 ▲ +0.18
ดำเนินการแล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่

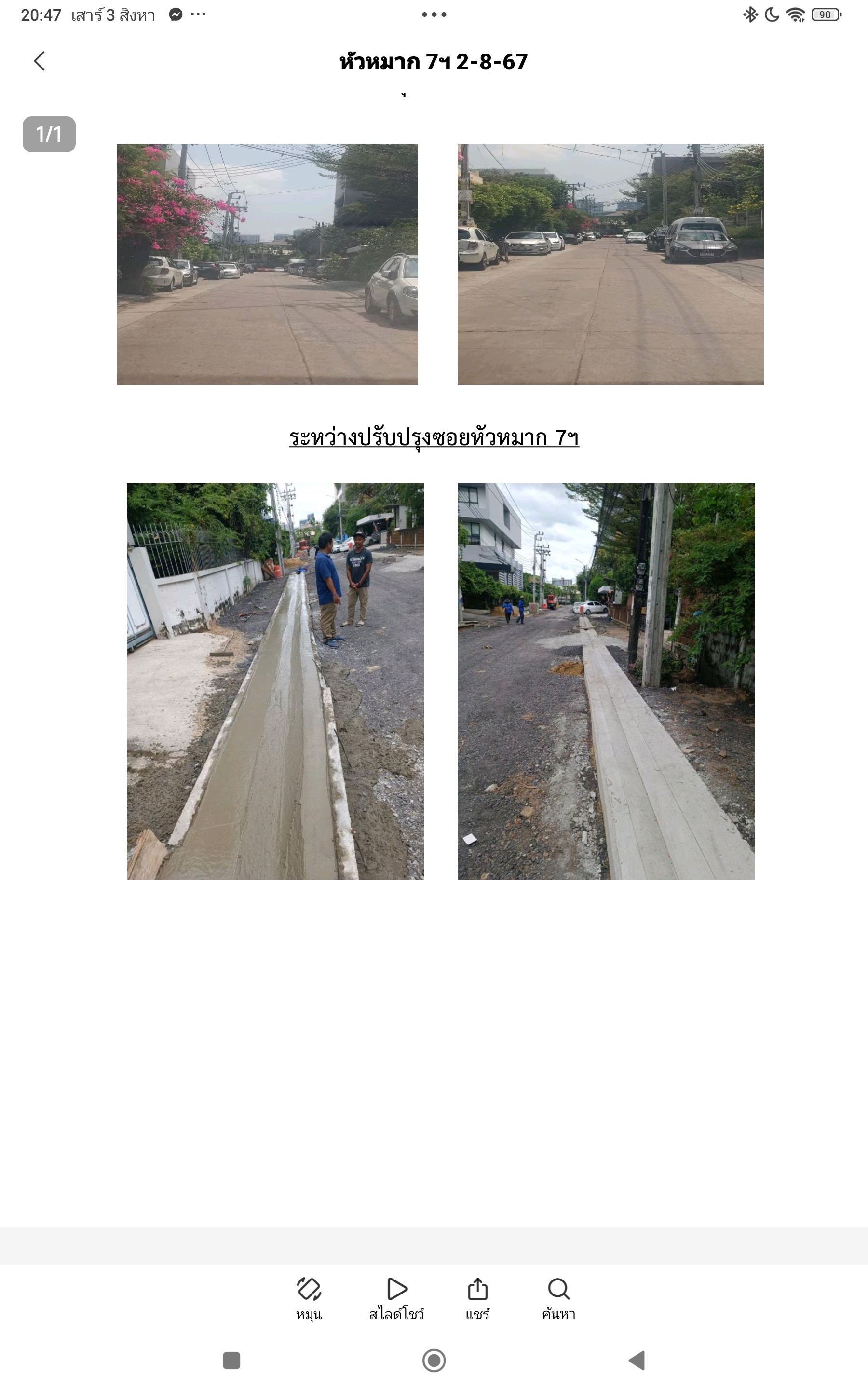

2024-08-04 +33 วัน
0.00 ● เท่าเดิม
เทรางวี
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-07-02 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างบดอัดชั้นพื้นทางรางวี
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-05 +29 วัน
0.00 ● เท่าเดิม
ดำเนินการขุดวางท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-05-07 +7 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขุดวางท่อ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-30 +7 วัน
0.00 ● เท่าเดิม
ขุดวางท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-23 +18 วัน
0.00 ● เท่าเดิม
นำท่อระบายน้ำลงพื้นที่ปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-05 +5 วัน
0.00 ● เท่าเดิม

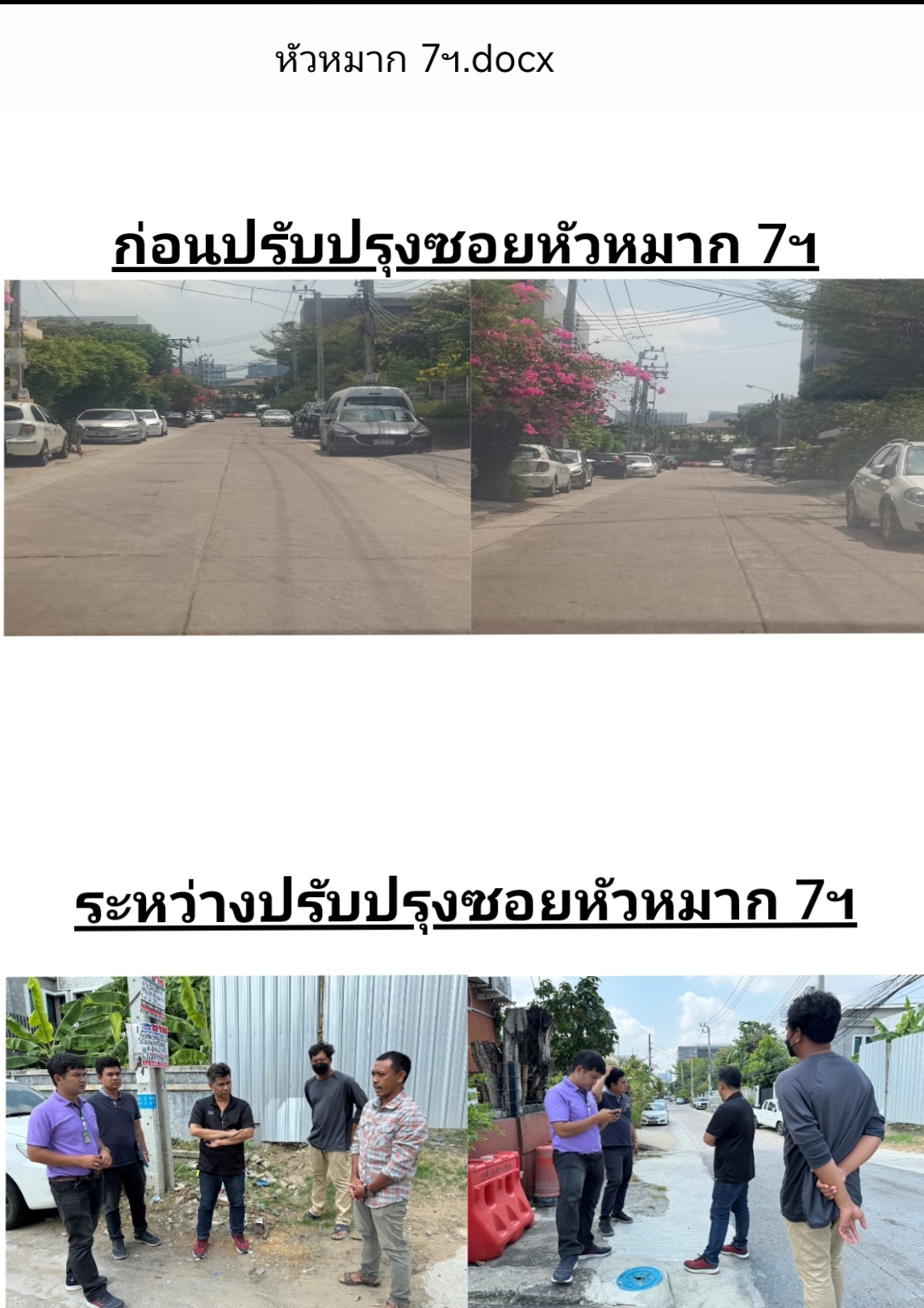

ติดอุปสรรคแนวท่อประปา
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-31 +26 วัน
0.00 ● เท่าเดิม

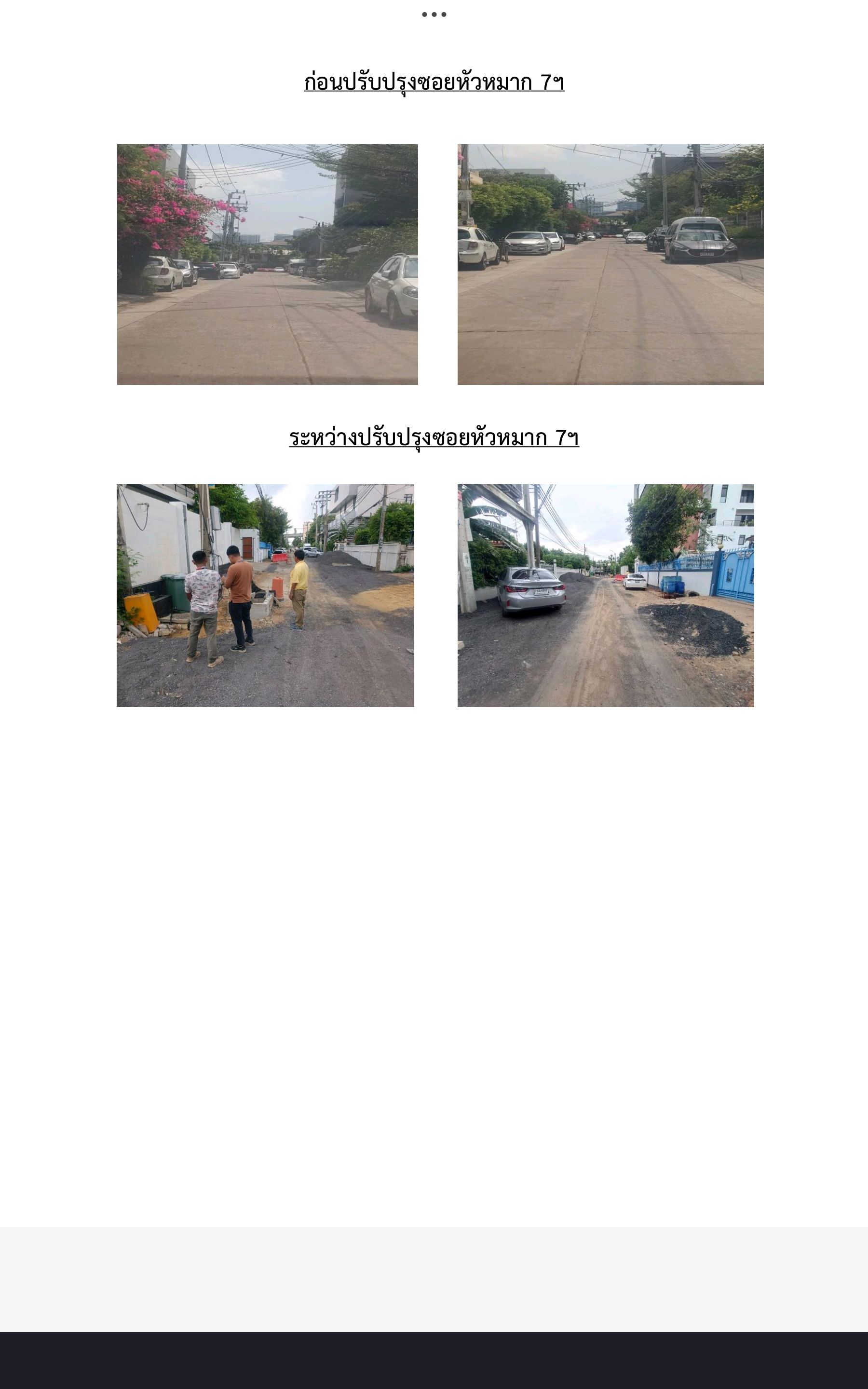

ประปาลงพื้นที่ปรับปรุง ที่ทางสำนักงานเขตบางกะปิได้ทำหนังสือประสานไปยังการประปา
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00

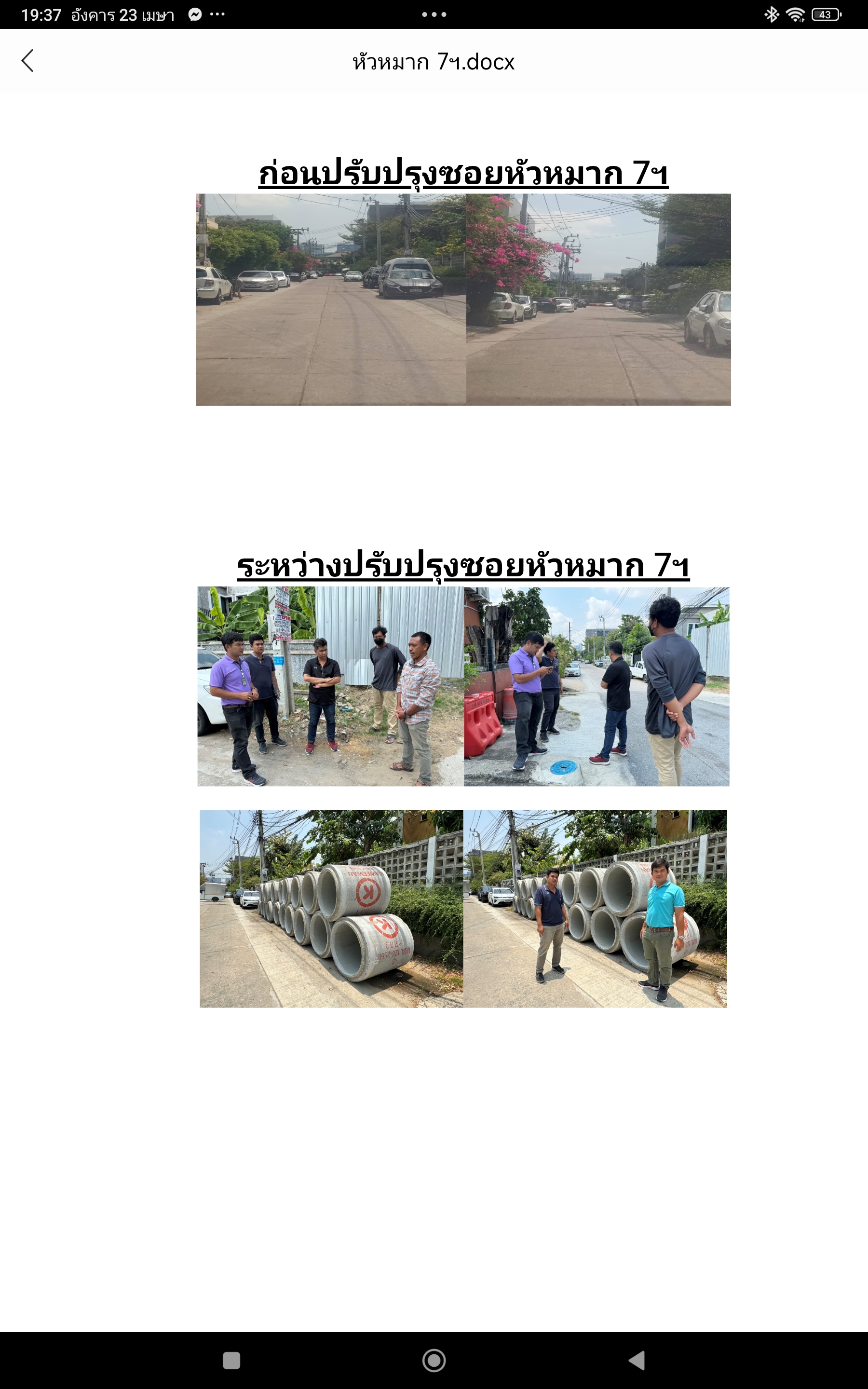

ลงนามสัญญาแล้ว วันที่ 19 ม.ค.67 เริ่ม 20 ม.ค.67 อยู่ระหว่างดำเนินการของผู้รับจ้าง ลงพื้นที่ปรับปรุง ขออนุมัติใช้วัสดุ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
