โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงสะพานทางเดินเลียบคลองบ้านม้า ซอยรามคำแหง 86 จากถนนรามคำแหงถึงฝั่งตรงข้ามบ้านเลขที่ 3

งบประมาณ 929,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางกะปิ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7880

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
3

ข้อมูลอัปเดตล่าสุด 06-04-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.20 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.20 · 3 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.1/เดือน
บรรลุเป้าหมายเมื่อ
6 เม.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 177 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 3 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 6 เม.ย. 67 (32 วัน) เฉลี่ยทุก 16 วัน
  • ค่าล่าสุด 0.20 จากเป้าหมาย 0.20 (100%) เมื่อ 6 เม.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.42
  • ถึงเป้าหมายครั้งแรกเมื่อ 6 เม.ย. 67 (ก่อนหรือตรงกำหนด 177 วัน)
  • ก้าวหน้ามากที่สุดในช่วง 31 มี.ค. 67 → 6 เม.ย. 67 (+0.20 ใน 6 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (3 ครั้ง)

2024-04-06 +6 วัน
0.20 ▲ +0.20

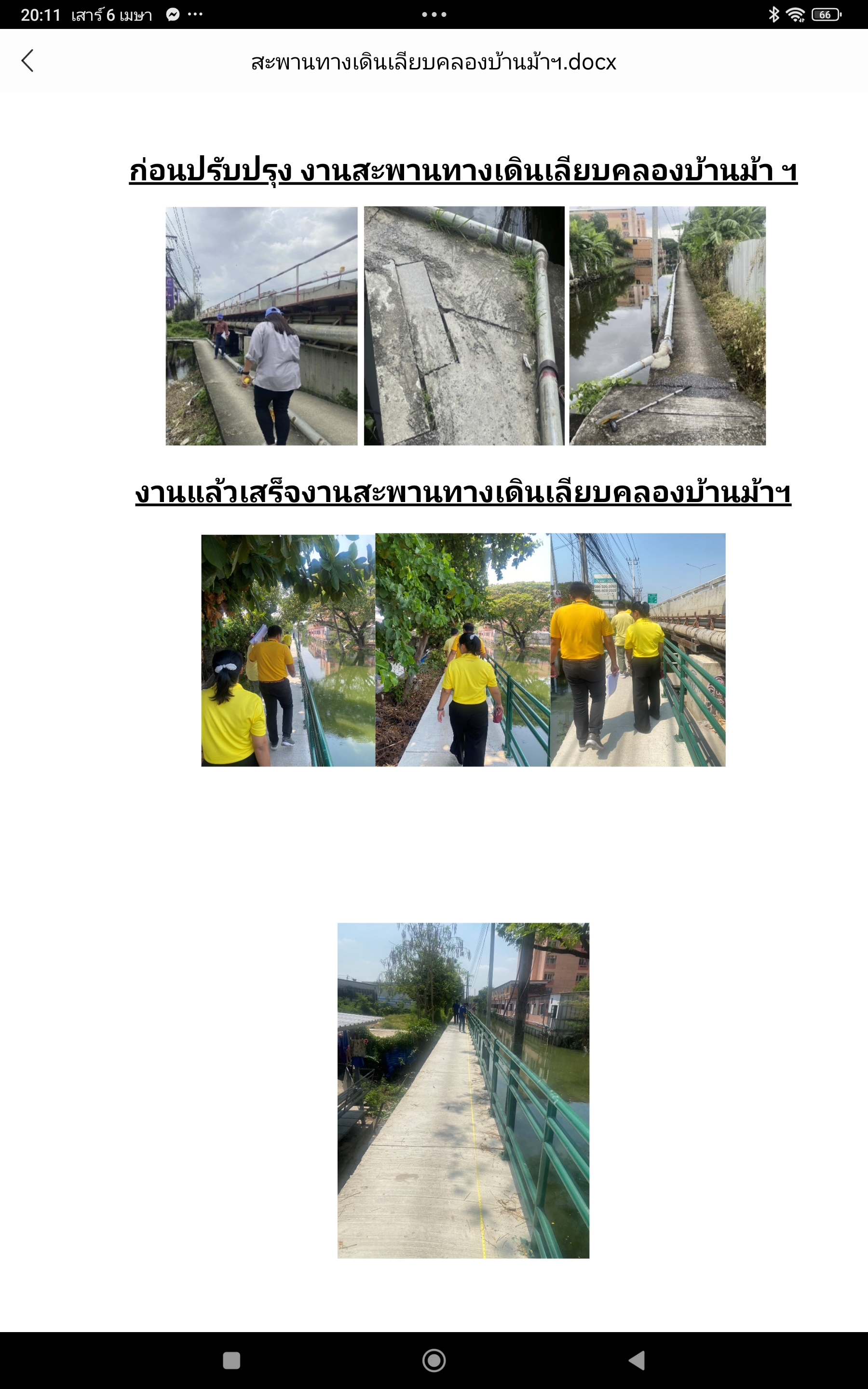

คณะกรรมการฯ ลงพื้นที่ตรวจรับงานที่แล้วเสร็จ ระยะทาง .2 กม.ตามค่าเป้าหมาย รายงานตรวจรับ - ขอเบิกจ่าย
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-31 +26 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างดำเนินการแล้วเสร็จ ส่งมอบงาน 14 มีนาคม 2567 ตรวจรับงาน วันที่ 22 มีนาคม 2567 อยู่ระหว่างรายงานตรวจรับของผู้ควบคุมงาน
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
อยู่ระหว่างดำเนินการของผู้รับจ้างลงพื้นและเข้าทำงาน
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
