หน้าแรก› เขตของฉัน› โครงการย้อนหลัง
โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยรามคำแหง 41 จากถนนรามคำแหง ถึงโรงเรียนวัดเทพลีลา

งบประมาณ 4,307,000 บาท ความคืบหน้าล่าสุด 50% หน่วยงาน สำนักงานเขตบางกะปิ 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7881

02ความคืบหน้า

ความคืบหน้าโครงการ
50%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 01-02-2025 18:08

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.25 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.25 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 1 ก.พ. 68 (333 วัน) เฉลี่ยทุก 33 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.25 (0%) เมื่อ 1 ก.พ. 68
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 120 วัน (4 ต.ค. 67 → 1 ก.พ. 68)
  • ยังไม่มีรายงานใหม่มาแล้ว 602 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 11 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2025-02-01 +120 วัน
0.00 ● เท่าเดิม
ระหว่างดำเนินงานของผู้รับจ้างความคืบหน้า 60% มีติดอุปสรรคในการดำเนินงาน
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-10-04 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินงานของผู้รับจ้าง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-10-04 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินงานของผู้รับจ้าง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-09-07 +34 วัน
0.00 ● เท่าเดิม
ส่งมอบงาน /ตรวจรับ งวดที่ 1
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-08-04 +33 วัน
0.00 ● เท่าเดิม

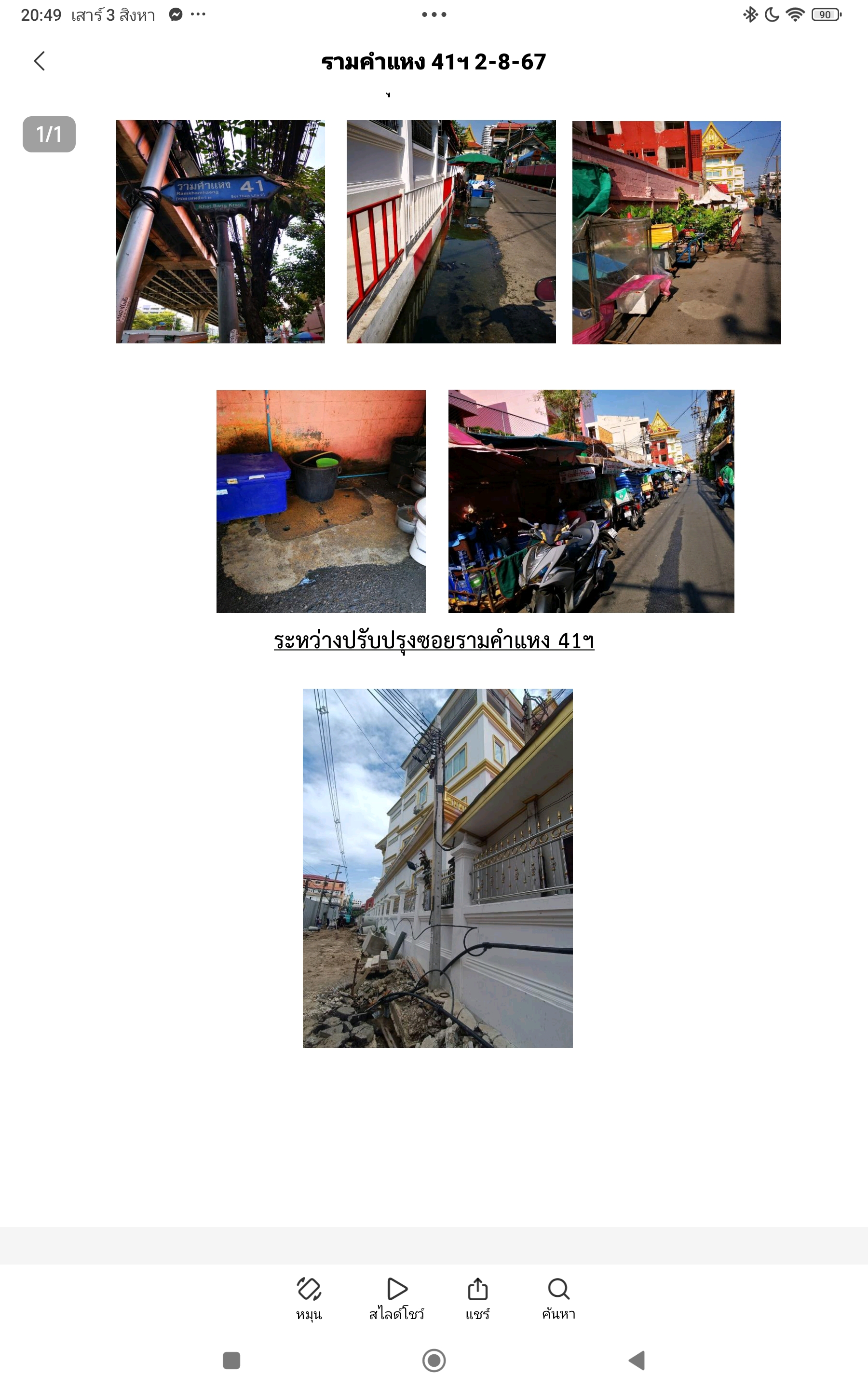

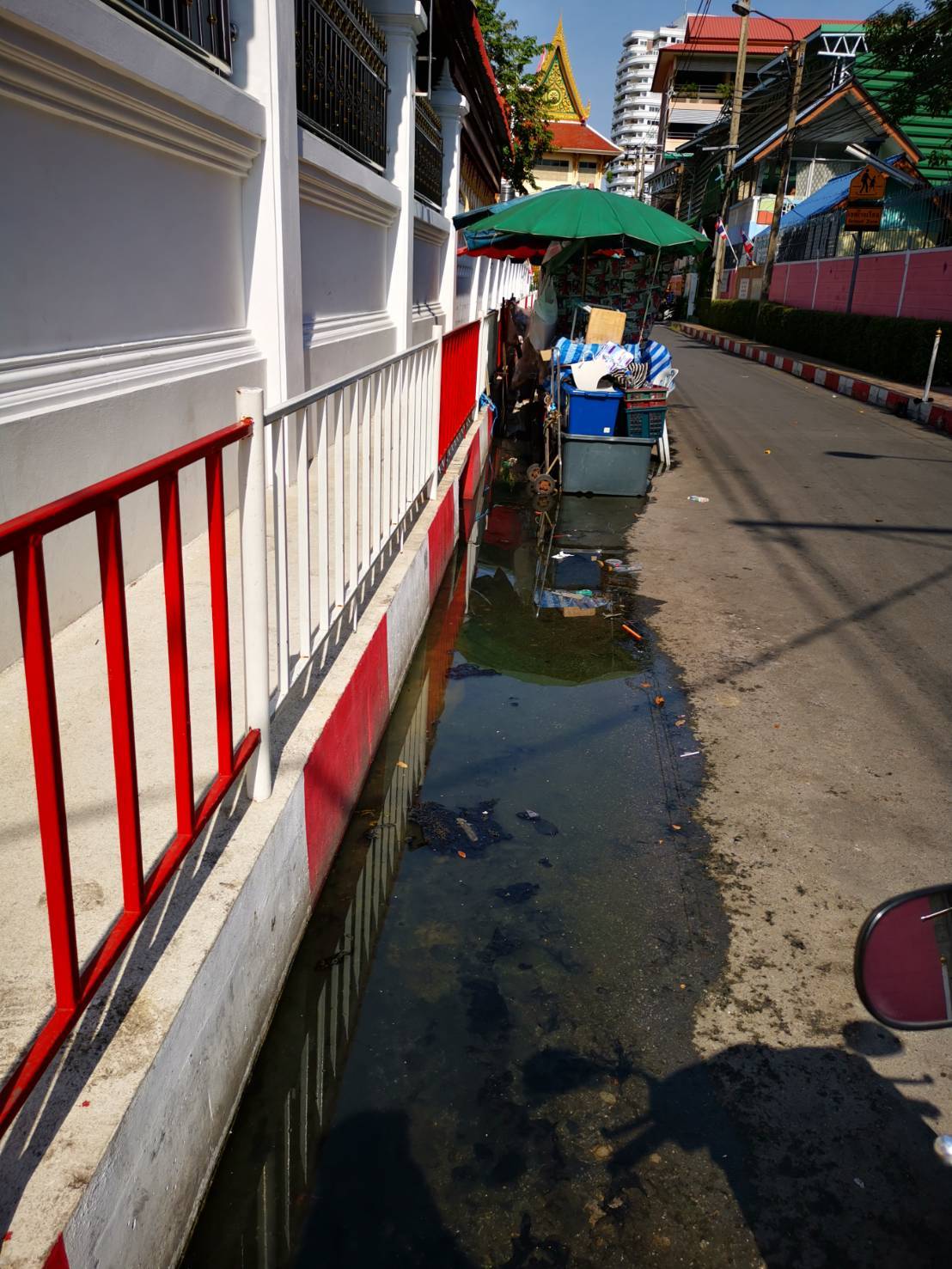

อยู่ระหว่างรอการไฟฟ้ารื้อย้ายแนวเสาไฟฟ้า
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-07-02 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการของผู้จ้าง ขุดวางท่อระบายนำ้
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-05 +29 วัน
0.00 ● เท่าเดิม
ดำเนินการรื้อพื้นเดิม
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-05-07 +8 วัน
0.00 ● เท่าเดิม
ติดอุปสรรค สาธารณูปโภค ได้ทำหนังสือประสานแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-29 +20 วัน
0.00 ● เท่าเดิม
ติดอุปสรร ปประปา เสาไฟฟ้า และสายสื่อสาร
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-09 +9 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการของผู้รับจ้าง การจัดการร้านค้าบริเวณที่ปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-31 +26 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการของผู้รับจ้าง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
ลงนามสัญญาแล้ว วันที่ 19 ม.ค.67 เริ่ม 20 ม.ค.67 อยู่ระหว่างดำเนินการของผู้รับจ้าง ลงพื้นที่ปรับปรุง ขออนุมัติใช้วัสดุ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
