โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอย (กม.)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคันนายาว 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7901

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 18-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
5.74 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 5.74 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
8%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.2
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 6 ก.ย. 67 (185 วัน) เฉลี่ยทุก 26 วัน
  • ค่าล่าสุด 0.45 จากเป้าหมาย 5.74 (8%) เมื่อ 6 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.23
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 6.7 ต่อเดือน (อัตราปัจจุบัน 0.2 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 69 วัน (15 มิ.ย. 67 → 23 ส.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 749 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 5 มี.ค. 67 → 15 มี.ค. 67 เปลี่ยน -3.01) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 26 มี.ค. 67 → 23 เม.ย. 67 (+1.09 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-09-06 +14 วัน
0.45 ▲ +0.45

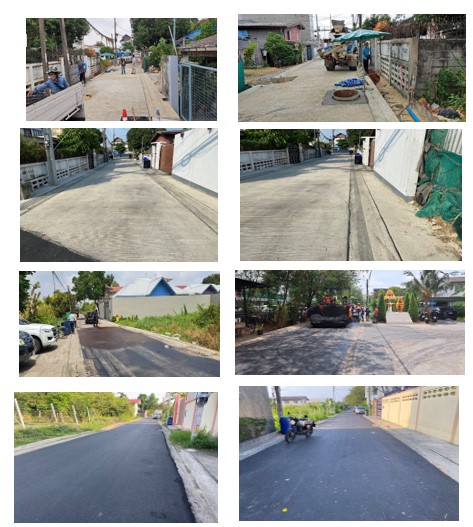

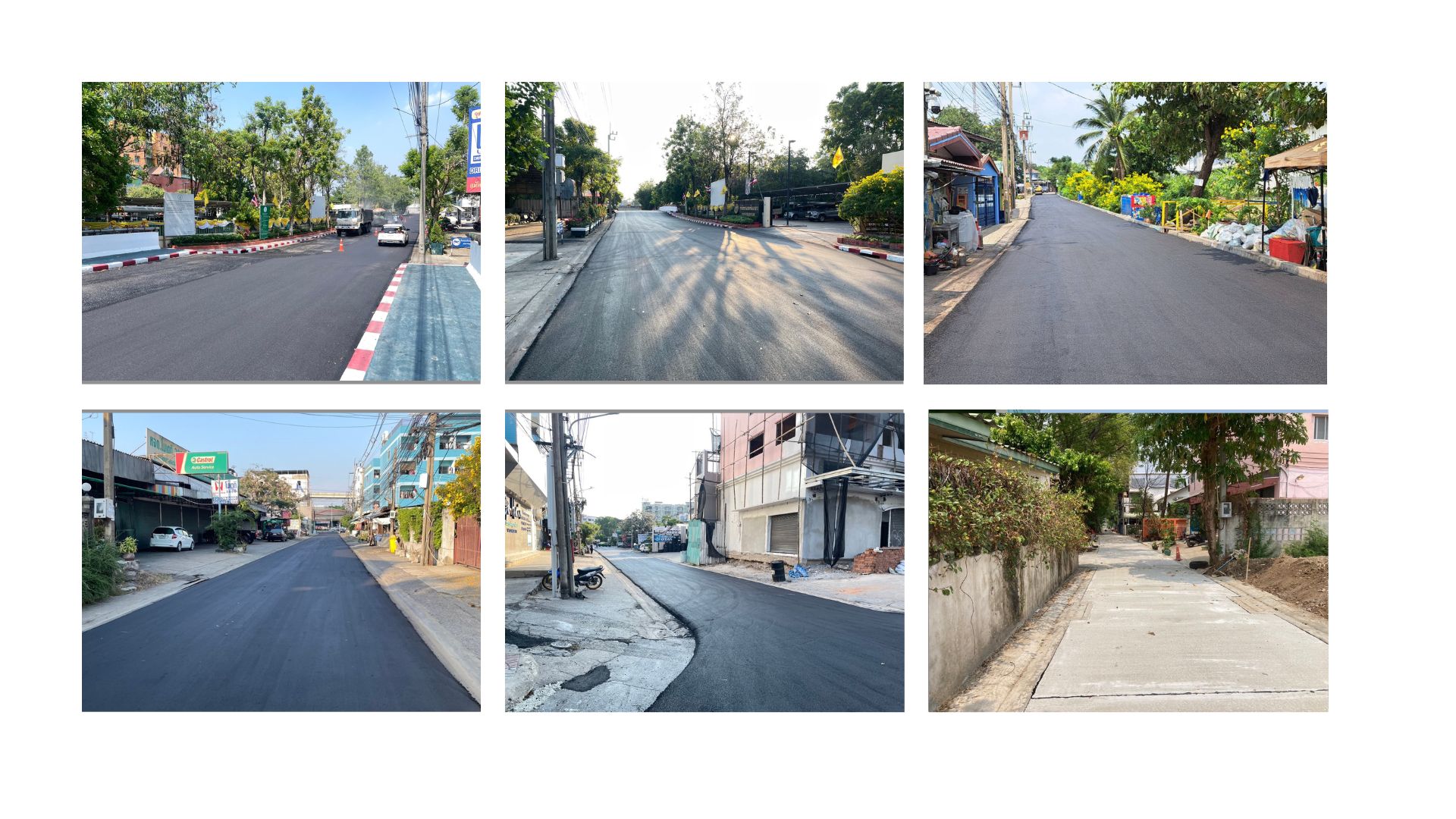

ผู้รับจ้างดำเนินการปรับปรุงซอยรามอินทรา 97 แยก 2-3ฯ แล้วเสร็จตามสัญญาจ้างและคณะกรรมการตรวจรับพัสดุเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-08-23 +69 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-06-15 +26 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-05-20 +27 วัน
0.00 ▼ -1.69
ผู้รับจ้างดำเนินการปรับปรุงซอยรามอินทรา 97 แยก 2-3 ฯ ตามสัญญาจ้าง
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-04-23 +28 วัน
1.69 ▲ +1.09
ดำเนินการปรับปรุงซอย จำนวน 4 ซอย ความยาว 1.688 กม. 1. ซอยรามอินทรา 77 ความยาว 226 ม. 2.ซอยเสรีไทย 83 ความยาว 600 ม. 3.ซอยกาญจนาภิเษก 11/5 ความยาว 262 ม. 4.ซอยรามอินทรา 58 ความยาว 600 ม.
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-26 +11 วัน
0.60 ▲ +0.60

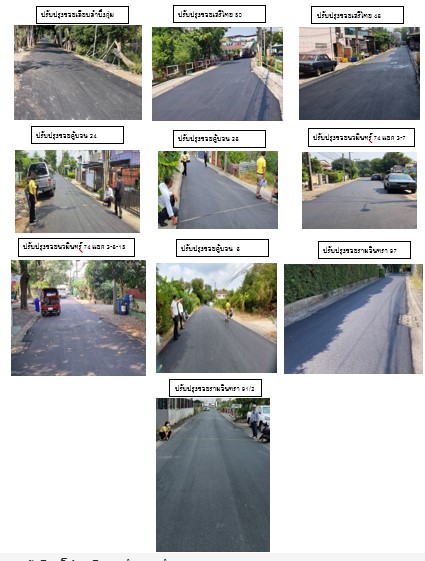

ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ จำนวน 2 ซอย 1. ซอยกาญจนาภิเษก 11/1 ความยาว 132 ม. 2.ซอยคู้บอน 26 ความยาว 469 ม.
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-15 +10 วัน
0.00 ▼ -3.01
1.ปรับปรุงซอยเลียบลำบึงกุ่ม ความยาว 349 ม. 2.ปรับปรุงซแยเสรีไทย 50 ความยาว 347 ม. 3.ปรับปรุงซอยเสรีไทย 48 ความยาว 188 ม. 4. ปรับปรุงซอยคู้บอน 24 ความยาว 312 ม. 5. ปรับปรุงซอยคู้บอน 28 ความยาว 350 ม. 6. ปรับปรุงซอยนวมินทร์ 74 แยก 3-7 ความยาว 226 ม. 7. ปรับปรุงซอยนวมินทร์ 74 แยก 3-8-15 ความยาว 3
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-05
3.01
ดำเนินการแล้วเสร็จจำนวน 10 ซอย ความยาวรวม 3.008 กม. 1.ปรับปรุงซอยเลียบลำบึงกุ่ม ความยาว 349 ม. 2.ปรับปรุงซแยเสรีไทย 50 ความยาว 347 ม. 3.ปรับปรุงซอยเสรีไทย 48 ความยาว 188 ม. 4. ปรับปรุงซอยคู้บอน 24 ความยาว 312 ม. 5. ปรับปรุงซอยคู้บอน 28 ความยาว 350 ม. 6. ปรับปรุงซอยนวมินทร์ 74 แยก 3-7 ความยาว
