โครงการ · กิจกรรม · ปีงบประมาณ 2567

ขุดลอกคลองข้างสน.หัวหมาก

งบประมาณ 2,087,000 บาท ความคืบหน้าล่าสุด 60% หน่วยงาน สำนักงานเขตบางกะปิ 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ขุดลอกคลองข้างสน.หัวหมาก ยาวประมาณ 990 เมตร งบประมาณ 2,087,000 บาท

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7902

02ความคืบหน้า

ความคืบหน้าโครงการ
60%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 13-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.99 0.00 0%

04ขั้นตอนการดำเนินงาน

11 ขั้นตอน · ผลงานรวม 0 จาก 100
ขั้นตอน
ม.ค. 67 ก.พ. 67 มี.ค. 67 เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67
1 จัดทำและเห็นชอบ/ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง
2 จัดทำและเห็นชอบร่างขอบเขตงาน/รายละเอียดคุณลักษณะเฉพาะของวัสดุ
3 จัดทำและเห็นชอบราคากลาง
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสาร เผยแพร่ทางเว็บไซต์
5 เผยแพร่ประกาศและเอกสารทางเวปไต์ (วิธีประกาศเชิญชวนทั่วไป)
6 ยื่นเอกสารเสนอราคา/พิจารณาผล
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง
8 ประกาศผู้ชนะการเสนอราคา/อุทธรณ์
9 ขอเงินจัดสรร
10 ลงนามสัญญาถึงสินสุดสัญญา
0%
11 ตรวจรับพัสดุ/รายงานการตรวจรับ
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
1 จัดทำและเห็นชอบ/ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง 2024-01-09 2024-01-09 5.00 -
2 จัดทำและเห็นชอบร่างขอบเขตงาน/รายละเอียดคุณลักษณะเฉพาะของวัสดุ 2024-01-10 2024-01-11 5.00 -
3 จัดทำและเห็นชอบราคากลาง 2024-01-12 2024-01-15 5.00 -
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสาร เผยแพร่ทางเว็บไซต์ 2024-02-01 2024-02-01 5.00 -
5 เผยแพร่ประกาศและเอกสารทางเวปไต์ (วิธีประกาศเชิญชวนทั่วไป) 2024-02-01 2024-02-09 5.00 -
6 ยื่นเอกสารเสนอราคา/พิจารณาผล 2024-03-09 2024-03-14 5.00 -
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง 2024-03-06 2024-03-06 10.00 -
8 ประกาศผู้ชนะการเสนอราคา/อุทธรณ์ 2024-03-06 2024-03-06 10.00 -
9 ขอเงินจัดสรร 2024-04-02 2024-04-02 10.00 -
10 ลงนามสัญญาถึงสินสุดสัญญา 2024-04-23 2024-07-22 20.00 -
11 ตรวจรับพัสดุ/รายงานการตรวจรับ 2024-06-01 2024-07-31 20.00 -
รวม 100.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.99 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
10%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด -0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
11 ต.ค. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 376 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 5 ส.ค. 67 (153 วัน) เฉลี่ยทุก 22 วัน
  • ค่าล่าสุด 0.10 จากเป้าหมาย 0.99 (10%) เมื่อ 5 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.19
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 11 ต.ค. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.5 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 56 วัน (5 มี.ค. 67 → 30 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 782 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 2 ก.ค. 67 → 5 ส.ค. 67 เปลี่ยน -0.54) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 20 มิ.ย. 67 → 2 ก.ค. 67 (+0.49 ใน 12 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-08-05 +34 วัน
0.10 ▼ -0.54
ดำเนินการเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-07-02 +12 วัน
0.64 ▲ +0.49
ลอกคลองข้าง สน.หัวหมาก ได้ความยาวเพิ่มเติม
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-20 +7 วัน
0.15 ▲ +0.05
ดำเนินการวัดค่าระดับ ลอกคลองข้าง สน.หัวหมาก ได้ความยาว 150 เมตร
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-13 +8 วัน
0.10 ▲ +0.10
ดำเนินการวัดค่าระดับ ลอกคลองข้าง สน.หัวหมาก ได้ความยาว 100 เมตร
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-05 +12 วัน
0.00 ● เท่าเดิม

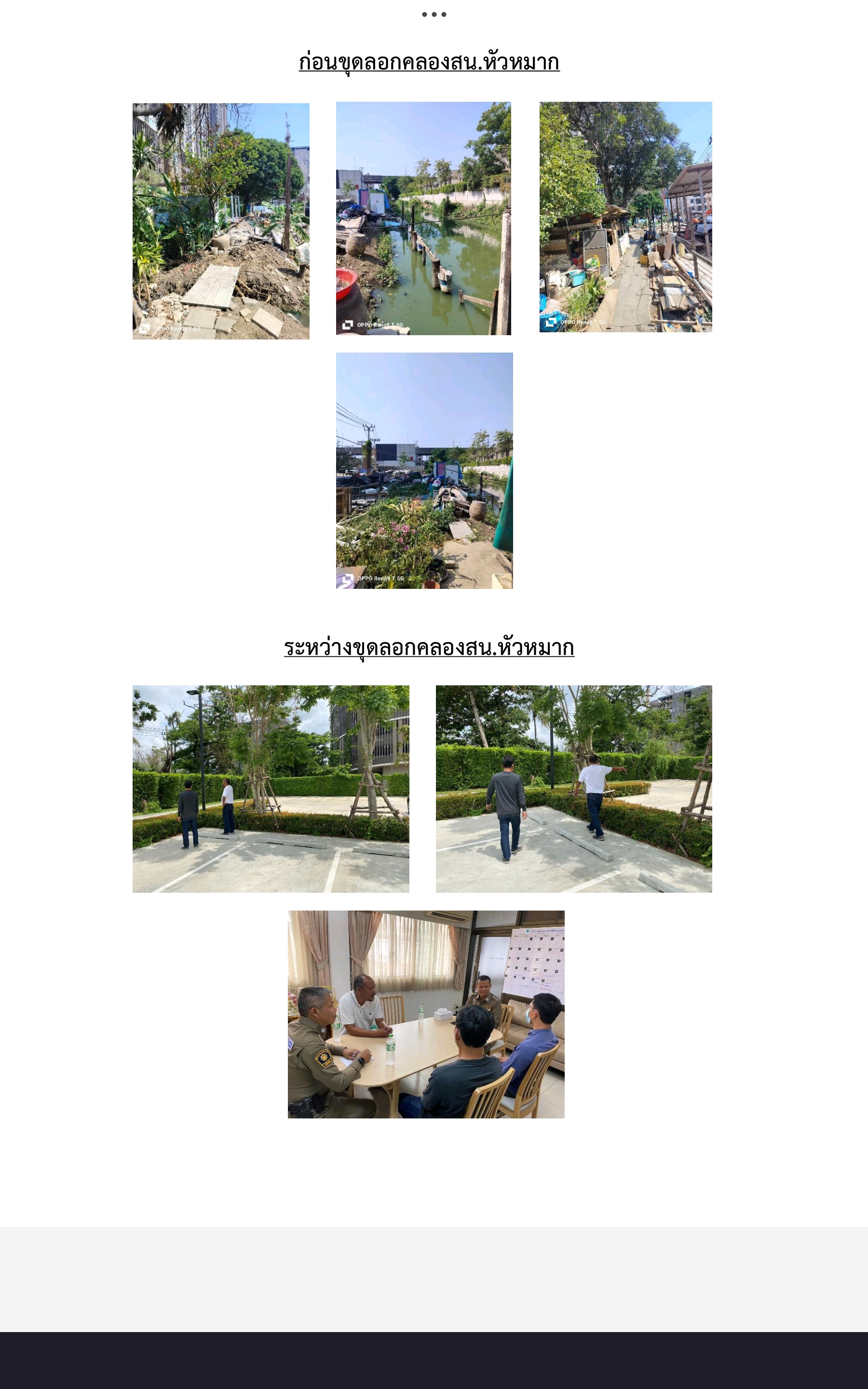

ดำเนินการเข้าประชุมระหว่างผู้คุมงานและผู้รับจ้างและลงพื้นที่
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-05-24 +24 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างจัดเตรียมอุปกรณ์ เครื่องจักร เข้าดำเนินการ
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-30 +56 วัน
0.00 ● เท่าเดิม
ระหว่างดำเนินการของผู้รับจ้าง
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
อยู่ระหว่างดำเนินการของผู้รับจ้างคลองข้าง สน.หัวหมาก
📍 ที่ตั้งหน่วยงาน: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
