โครงการ · ปีงบประมาณ 2567

แก้ไขจุดเสี่ยงน้ำท่วม

งบประมาณ 12,650,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตพระโขนง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7938

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
5

ข้อมูลอัปเดตล่าสุด 03-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 5 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.2
ล่าสุด +0.3/เดือน
บรรลุเป้าหมายเมื่อ
3 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 27 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 15 มี.ค. 67 ถึง 3 ก.ย. 67 (172 วัน) เฉลี่ยทุก 43 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 3 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.72
  • ถึงเป้าหมายครั้งแรกเมื่อ 3 ก.ย. 67 (ก่อนหรือตรงกำหนด 27 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 83 วัน (12 มิ.ย. 67 → 3 ก.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 12 มิ.ย. 67 → 3 ก.ย. 67 (+1.00 ใน 83 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (5 ครั้ง)

2024-09-03 +83 วัน
1.00 ▲ +1.00
30 สิงหาคม 2567 ฝ่ายโยธาดำเนินการตรวจรับงาน ซอยสุขุมวิท 64 แยก 6-5 จากซอยสุขุมวิท 64 แยก 4 ถึงสุดระยะที่กำหนด
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-12 +19 วัน
0.00 ● เท่าเดิม
วางท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-05-24 +22 วัน
0.00 ● เท่าเดิม
ดำเนินการวางบ่อพักท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-05-02 +48 วัน
0.00 ● เท่าเดิม
เทลีนคอนกรีตบ่อพักท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-03-15
0.00

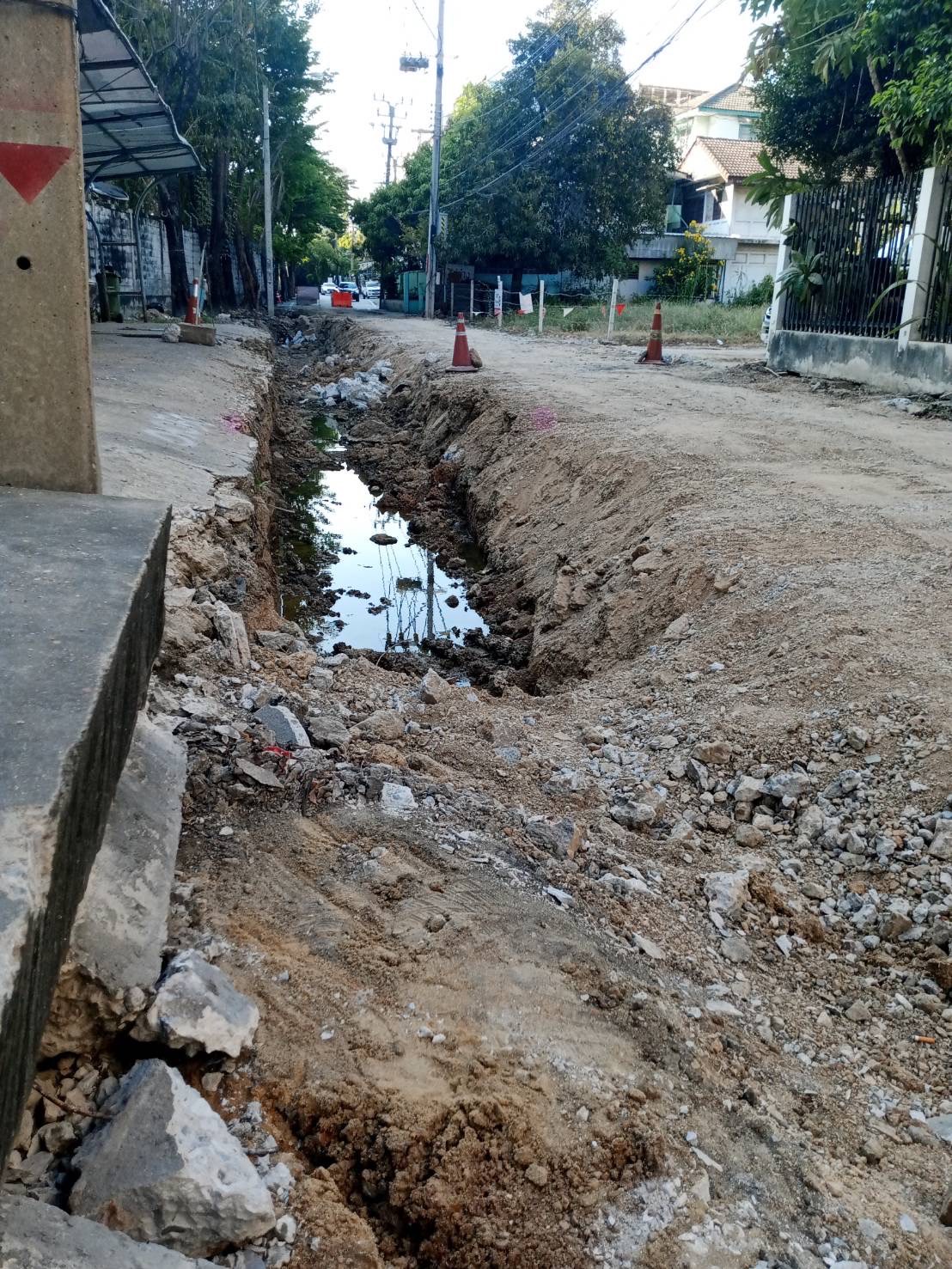

รื้อผิวถนนเดิม ขุดวางแนวท่อ
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
