โครงการ · ปีงบประมาณ 2567

ปรับปรุงลานกีฬาใต้ทางด่วนการทางพิเศษแห่งประเทศไทย ชุมชนซอยภักดี

งบประมาณ 3,011,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตจตุจักร 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงลานกีฬาใต้ทางด่วนการทางพิเศษแห่งประเทศไทย ชุมชนซอยภักดี

เขตที่ดำเนินโครงการ
สำนักงานเขตจตุจักร
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
952

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 2 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 2 ครั้ง ตั้งแต่ 31 ม.ค. 67 ถึง 6 มี.ค. 67 (35 วัน) เฉลี่ยทุก 35 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 6 มี.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.1 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (31 ม.ค. 67 → 6 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 933 วัน นับจากรายงานล่าสุด
เป้าหมาย 1.00 · 7 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
30 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 31 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 31 ม.ค. 67 ถึง 30 ส.ค. 67 (212 วัน) เฉลี่ยทุก 35 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 30 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.34
  • ถึงเป้าหมายครั้งแรกเมื่อ 30 ส.ค. 67 (ก่อนหรือตรงกำหนด 31 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 55 วัน (31 ม.ค. 67 → 26 มี.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 30 ก.ค. 67 → 30 ส.ค. 67 (+1.00 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-08-30 +31 วัน
เบิกจ่ายเงินเรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-07-30 +32 วัน
ดำเนินการตรวจรับเมื่อวันที่ 22 กรกฎาคม 2567
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-06-28 +32 วัน

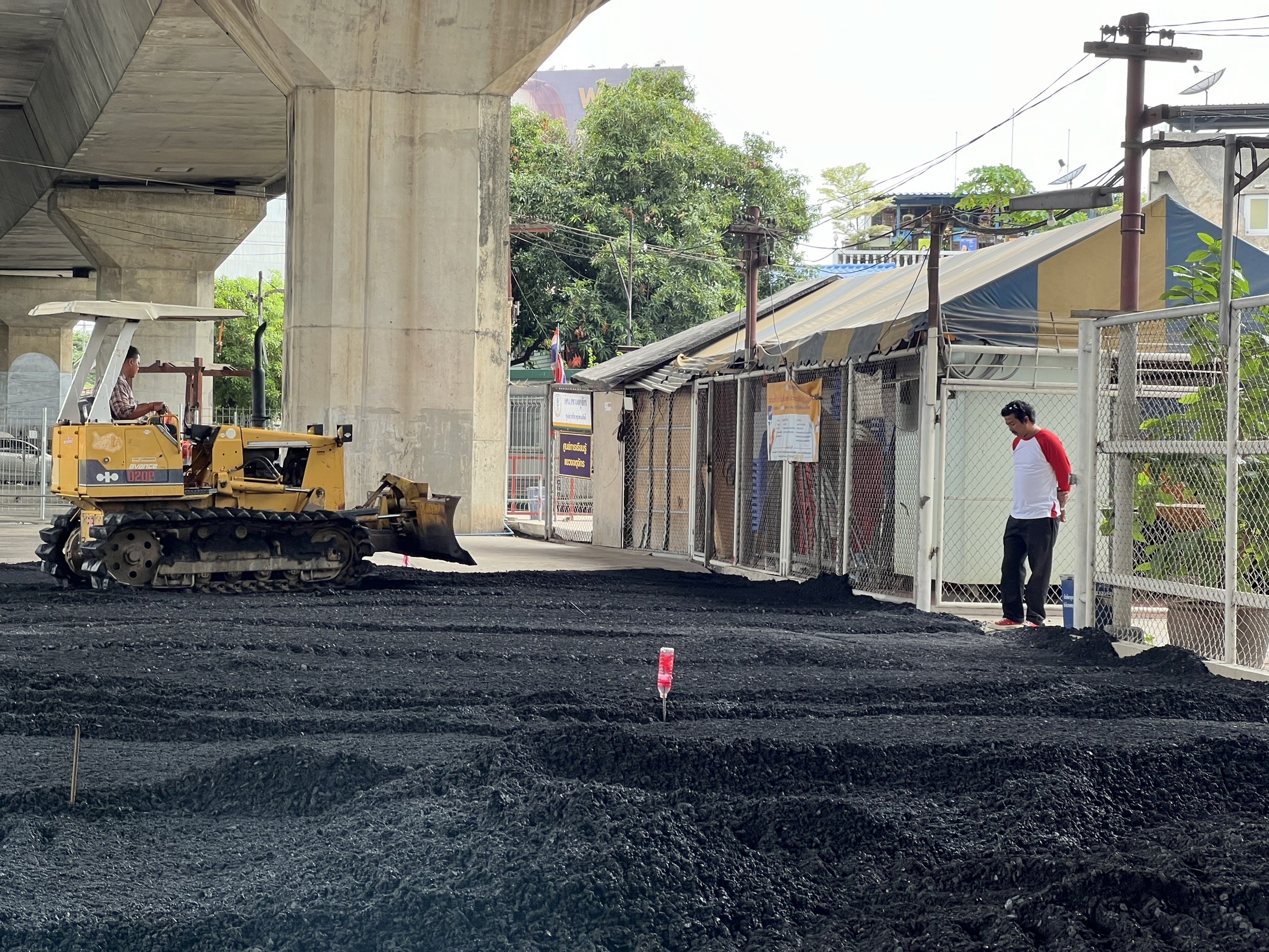

อยู่เทปูนพื้นลานกีฬา
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-05-27 +28 วัน
อยู่ระหว่างปรับพื้นลานกีฬา
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-04-29 +34 วัน

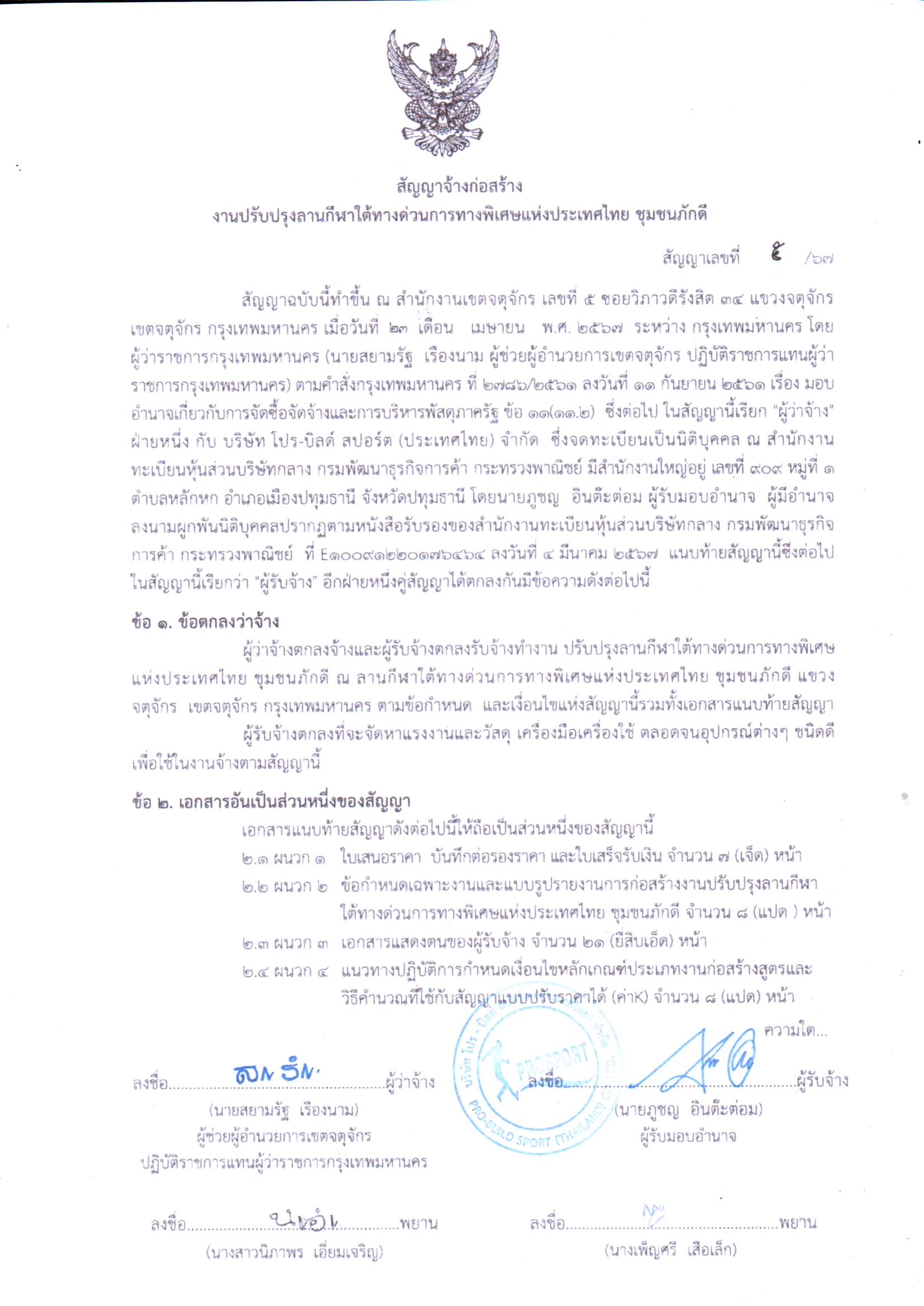

ลงนามในสัญญาเรียบร้อยแล้ว เมื่อวันที่ 22 เมษายน 2567
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-03-26 +55 วัน
อยู่ระหว่างขอจัดสรรงบประมาณจากสำนักงบประมาณ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-03-06 +35 วัน
ไม่มีสถานบริการนันทนการเนื่องไม่มีสถานที่เหมาะสม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-01-31
ประกาศประกวดราคา
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-01-31
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
