โครงการ · กิจกรรม · ปีงบประมาณ 2567

22. ขุดลอก / เปิดทางน้ำไหล คลอง (กม)

งบประมาณ 0 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตดอนเมือง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตดอนเมือง
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
958

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 27-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
20.06 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 20.06 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
7%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.7
ล่าสุด -0.3/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 30 เม.ย. 67 (183 วัน) เฉลี่ยทุก 37 วัน
  • ค่าล่าสุด 1.43 จากเป้าหมาย 20.06 (7%) เมื่อ 30 เม.ย. 67
  • ความคืบหน้าเฉลี่ย -0.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.86
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 3.7 ต่อเดือน (อัตราปัจจุบัน 0.7 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 62 วัน (29 พ.ย. 66 → 30 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 878 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 4 ครั้ง (เช่น 30 ต.ค. 66 → 29 พ.ย. 66 เปลี่ยน -1.05) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 28 ก.พ. 67 → 6 มี.ค. 67 (+0.83 ใน 7 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-04-30 +55 วัน
1.43 ▼ -1.15

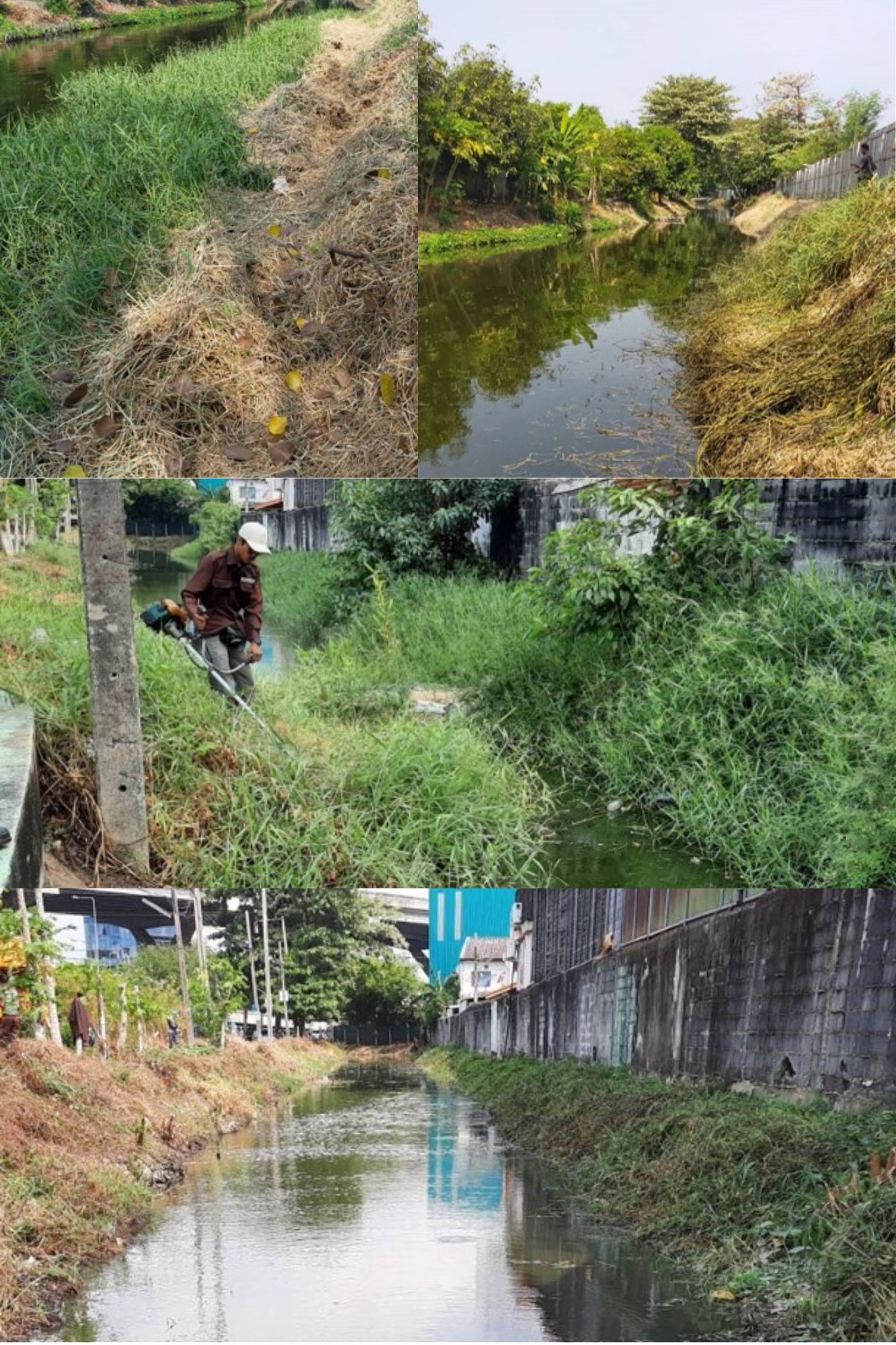

เปิดทางน้ำไหลโดยแรงงานเขต จำนวน 14 คู/คลอง ดำเนินการได้แล้วเสร็จ ระยะทางทั้งหมด 20.063 กม. ผลการดำเนินงาน 100%
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
2024-03-06 +7 วัน
2.58 ▲ +0.83
ก.พ. 67 เปิดทางน้ำไหลโดยแรงงานเขต
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
2024-02-28 +29 วัน
1.75 ▼ -2.57
ม.ค. 67 เปิดทางน้ำไหลโดยแรงงานเขต
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
2024-01-30 +62 วัน
4.32 ▼ -0.15
ธ.ค. 66 เปิดทางน้ำไหลโดยแรงงานเขต
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
2023-11-29 +30 วัน
4.47 ▼ -1.05
พ.ย. 66 เปิดทางน้ำไหลโดยแรงงานเขต
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
2023-10-30
5.52
ต.ค. 66 เปิดทางน้ำไหลโดยแรงงานเขต
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.910619, 100.593206
🗺 ดูข้อมูลแผนที่
