โครงการ/กิจกรรมProject #10777 ปีงบประมาณ 2568FY 2025 ดำเนินการแล้วเสร็จ สยป.1: แจ้งแก้ไข (รอตรวจซ้ำ)

ปรับปรุงซอยพุทธบูชา 36 จากถนนพุทธบูชาถึงคลองสามัคคี

สำนักงานเขตทุ่งครุ · ฝ่ายโยธา

16,355,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 13KR · รายงานผลKRs · reports
11ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 26-09-2025 10:21

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

เขตที่ดำเนินโครงการDistrict
สำนักงานเขตทุ่งครุThung Khru District Office

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่นๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 196 196 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 99 อื่นๆ (ตัวชี้วัดงานประจำ) · รวม 196 · 13 รายงานTotal 196 · 13 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 10 รายงาน10 reports
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมายPast the deadline and the target is not yet met
ความสำเร็จเทียบเป้าหมายAchievement against target
96%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+6.3
ล่าสุด +5.6/เดือนrecently +5.6/month
คาดว่าจะบรรลุเป้าหมายProjected to reach target
12 ก.ค. 6912 Jul 2026
กำหนดเสร็จDeadline
20 ก.พ. 6820 Feb 2025
ช้ากว่ากำหนด 507 วัน507 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 23 ม.ค. 68 ถึง 22 มิ.ย. 69 (515 วัน) เฉลี่ยทุก 57 วัน10 reports from 23 Jan 2025 to 22 Jun 2026 (515 days), on average every 57 days
  • ค่าล่าสุด 96.00 จากเป้าหมาย 100 (96%) เมื่อ 22 มิ.ย. 69Latest value 96.00 against a target of 100 (96%) on 22 Jun 2026
  • ความคืบหน้าเฉลี่ย +6.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด +5.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.85Average progress +6.3 per month (last 3 reports: +5.6 per month); trend-line fit R² = 0.85
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 12 ก.ค. 69 เทียบกับกำหนด 20 ก.พ. 68At the current rate the target would be reached around 12 Jul 2026, against a deadline of 20 Feb 2025
  • ช่วงที่ไม่มีรายงานนานที่สุด 326 วัน (31 ก.ค. 68 → 22 มิ.ย. 69)Longest gap without a report: 326 days (31 Jul 2025 → 22 Jun 2026)
  • ยังไม่มีรายงานใหม่มาแล้ว 127 วัน นับจากรายงานล่าสุดNo new report for 127 days since the latest one
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 18 มี.ค. 68 → 4 เม.ย. 68 เปลี่ยน -5.00) ควรตรวจสอบความถูกต้องของข้อมูล2 report(s) went backwards from the previous one (e.g. 18 Mar 2025 → 4 Apr 2025, change -5.00) — the data should be checked
  • ก้าวหน้ามากที่สุดในช่วง 27 มิ.ย. 68 → 31 ก.ค. 68 (+52.00 ใน 34 วัน)Biggest step forward: 27 Jun 2025 → 31 Jul 2025 (+52.00 in 34 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

13 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
22-06-2026สยป.3: ผ่าน ผลResult 96 ▲ +34

- ผลงาน 96% - อยู่ระหว่างดำเนินการจัดทำทางเท้า

31-07-2025สยป.3: ผ่าน ผลResult 62 ▲ +52

ดำเนินการปรับปรุงซอยพุทธบูชา 36 จากถนนพุทธบูชาถึงคลองสามัคคีแล้วเสร็จ และตรวจรับงานแล้วเสร็จ

27-06-2025สยป.3: ผ่าน ผลResult 10 ▲ +9

อยูระหว่างดำเนินการปรับปรุง

08-05-2025สยป.3: ผ่าน ผลResult 1 ▼ -1

อยู่ระหว่างดำเนินการปรับปรุง

22-04-2025สยป.3: ผ่าน ผลResult 2 ▲ +2

อยู่ระหว่างดำเนินการปรับปรุง

04-04-2025สยป.3: ผ่าน ผลResult 0 ▼ -5

อยู่ระหว่างดำเนินการปรับปรุง

18-03-2025สยป.3: ผ่าน ผลResult 5 ▲ +5

อยู่ระหว่างดำเนินการปรับปรุง

07-03-2025สยป.3: ผ่าน ผลResult 0 ▼ -10

อยู่ระหว่างดำเนินการปรับปรุง

07-03-2025สยป.3: ผ่าน ผลResult 10 ▲ +10

อยู่ระหว่างดำเนินการปรัปรุง

18-02-2025สยป.3: ผ่าน ผลResult 0 ▼ -10

อยู่ระหว่างดำเนินการปรัปรุง

18-02-2025สยป.3: ผ่าน ผลResult 10 ▲ +10

อยู่ระหว่างดำเนินการปรัปรุง

18-02-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

ผู้รับจ้างอยู่ในขั้นตอนส่งเอกสารวัสดุเพื่อขออนุมัติใช้

23-01-2025สยป.3: ผ่าน ผลResult 0

ผู้รับจ้างทำการสำรวจตรวจสอบหน้างาน

96 22-06-2026 · ผลResult 96 ▲ +34 - ผลงาน 96% - อยู่ระหว่างดำเนินการจัดทำทางเท้า ผ่าน
31-07-2025 · ผลResult 62 ▲ +52 ดำเนินการปรับปรุงซอยพุทธบูชา 36 จากถนนพุทธบูชาถึงคลองสามัคคีแล้วเสร็จ และตรวจรับงานแล้วเสร็จ ผ่าน
27-06-2025 · ผลResult 10 ▲ +9 อยูระหว่างดำเนินการปรับปรุง ผ่าน
08-05-2025 · ผลResult 1 ▼ -1 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
22-04-2025 · ผลResult 2 ▲ +2 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
04-04-2025 · ผลResult 0 ▼ -5 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
18-03-2025 · ผลResult 5 ▲ +5 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
07-03-2025 · ผลResult 0 ▼ -10 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
07-03-2025 · ผลResult 10 ▲ +10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
18-02-2025 · ผลResult 0 ▼ -10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
18-02-2025 · ผลResult 10 ▲ +10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
0 18-02-2025 · ผลResult 0 ● เท่าเดิมunchanged ผู้รับจ้างอยู่ในขั้นตอนส่งเอกสารวัสดุเพื่อขออนุมัติใช้ ผ่าน
0 23-01-2025 · ผลResult 0 ผู้รับจ้างทำการสำรวจตรวจสอบหน้างาน ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
22-06-2026 96 ▲ +34 - ผลงาน 96% - อยู่ระหว่างดำเนินการจัดทำทางเท้า ผ่าน
31-07-2025 62 ▲ +52 ดำเนินการปรับปรุงซอยพุทธบูชา 36 จากถนนพุทธบูชาถึงคลองสามัคคีแล้วเสร็จ และตรวจรับงานแล้วเสร็จ ผ่าน
27-06-2025 10 ▲ +9 อยูระหว่างดำเนินการปรับปรุง ผ่าน
08-05-2025 1 ▼ -1 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
22-04-2025 2 ▲ +2 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
04-04-2025 0 ▼ -5 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
18-03-2025 5 ▲ +5 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
07-03-2025 0 ▼ -10 อยู่ระหว่างดำเนินการปรับปรุง ผ่าน
07-03-2025 10 ▲ +10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
18-02-2025 0 ▼ -10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
18-02-2025 10 ▲ +10 อยู่ระหว่างดำเนินการปรัปรุง ผ่าน
18-02-2025 0 ● เท่าเดิมunchanged ผู้รับจ้างอยู่ในขั้นตอนส่งเอกสารวัสดุเพื่อขออนุมัติใช้ ผ่าน
23-01-2025 0 ผู้รับจ้างทำการสำรวจตรวจสอบหน้างาน ผ่าน

04การรายงานความคืบหน้างาน (13 รายงาน)Progress reports (13)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-06-2222 Jun 2026 +326 วัน326 days
96.00 ▲ +34.00
- ผลงาน 96% - อยู่ระหว่างดำเนินการจัดทำทางเท้า
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-07-3131 Jul 2025 +34 วัน34 days
62.00 ▲ +52.00
ดำเนินการปรับปรุงซอยพุทธบูชา 36 จากถนนพุทธบูชาถึงคลองสามัคคีแล้วเสร็จ และตรวจรับงานแล้วเสร็จ
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-06-2727 Jun 2025 +50 วัน50 days
10.00 ▲ +9.00
อยูระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-05-088 May 2025 +16 วัน16 days
1.00 ▼ -1.00
อยู่ระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-04-2222 Apr 2025 +18 วัน18 days
2.00 ▲ +2.00
อยู่ระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-04-044 Apr 2025 +17 วัน17 days
0.00 ▼ -5.00
อยู่ระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map

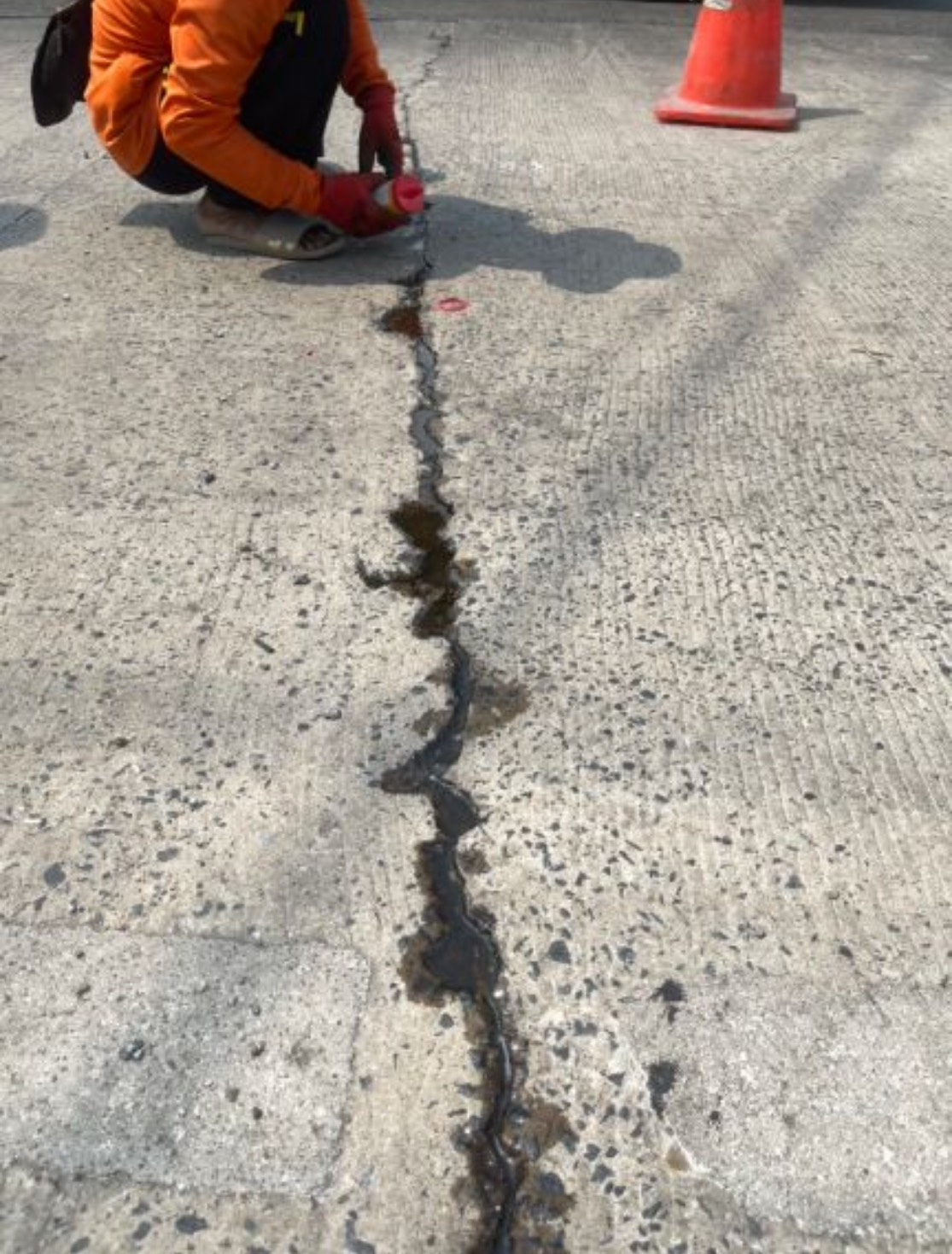

2025-03-1818 Mar 2025 +11 วัน11 days
5.00 ▲ +5.00
อยู่ระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-03-077 Mar 2025 +0 วัน0 days
0.00 ▼ -10.00
อยู่ระหว่างดำเนินการปรับปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map

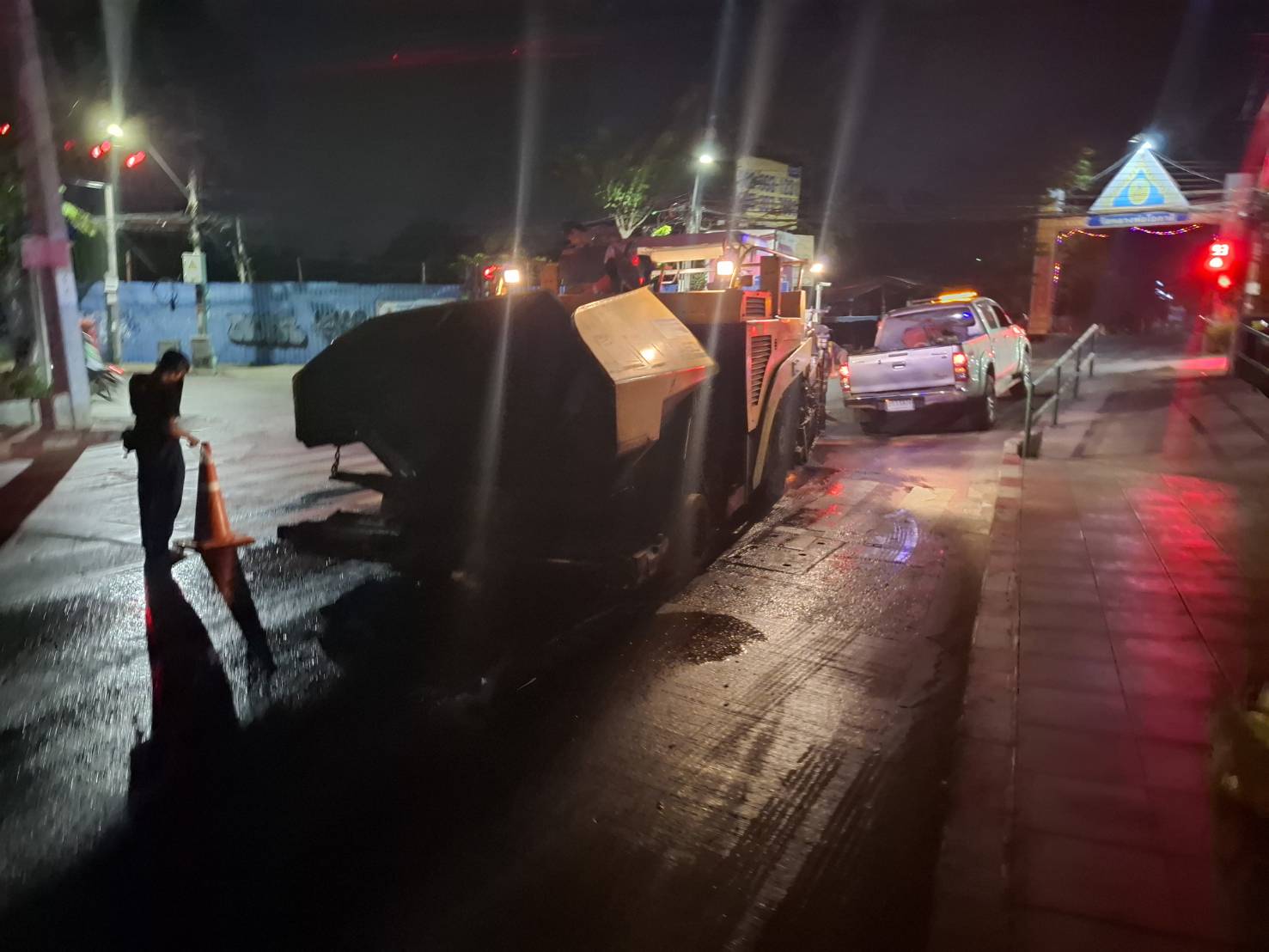

2025-03-077 Mar 2025 +17 วัน17 days
10.00 ▲ +10.00
อยู่ระหว่างดำเนินการปรัปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map

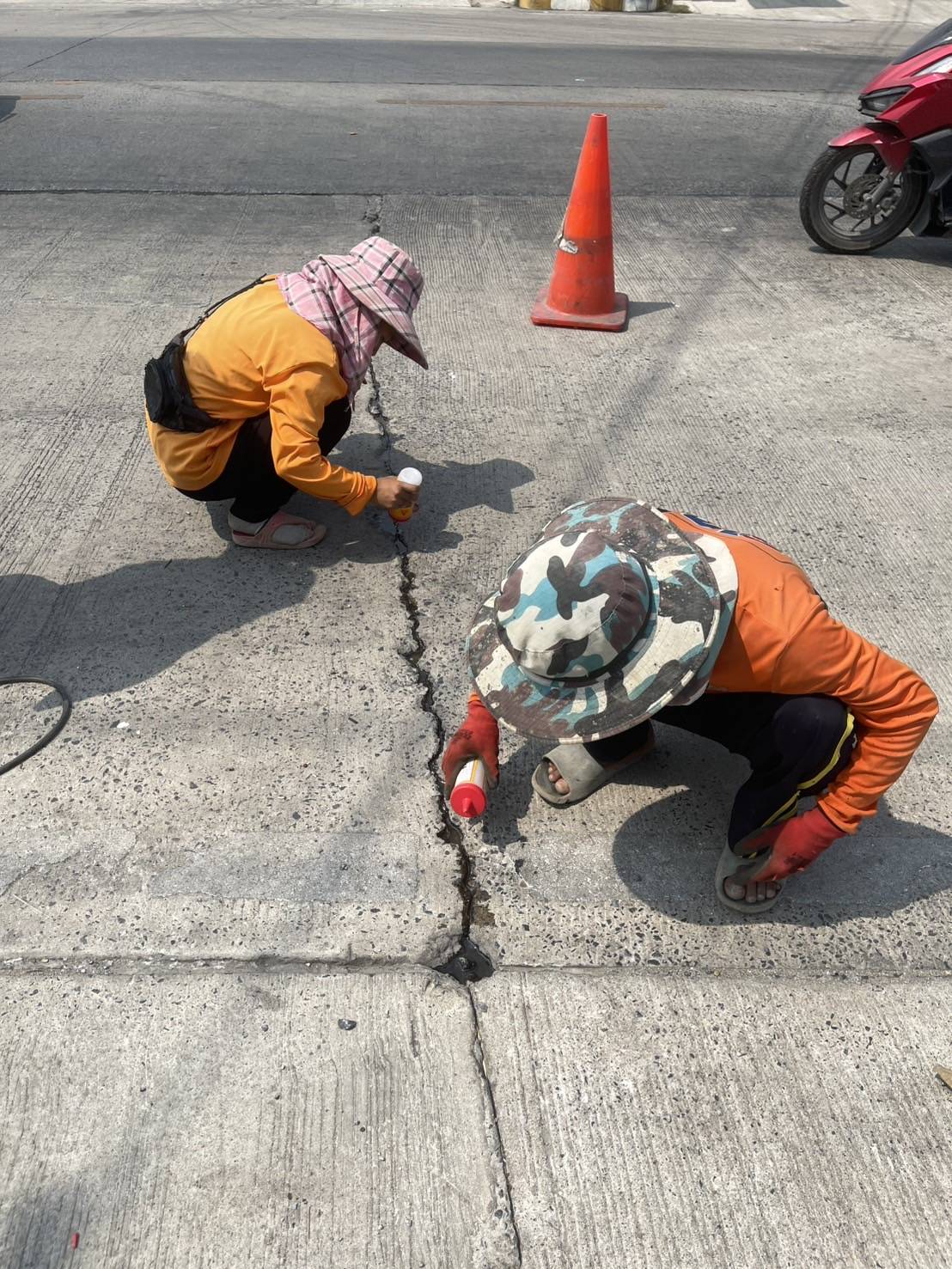

2025-02-1818 Feb 2025 +0 วัน0 days
0.00 ▼ -10.00
อยู่ระหว่างดำเนินการปรัปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-02-1818 Feb 2025 +0 วัน0 days
10.00 ▲ +10.00
อยู่ระหว่างดำเนินการปรัปรุง
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-02-1818 Feb 2025 +26 วัน26 days
0.00 ● เท่าเดิมunchanged
ผู้รับจ้างอยู่ในขั้นตอนส่งเอกสารวัสดุเพื่อขออนุมัติใช้
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map
2025-01-2323 Jan 2025
0.00
ผู้รับจ้างทำการสำรวจตรวจสอบหน้างาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.611893, 100.508309
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

11 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ร้อยละของงานWeight
8%
ผลResult
8%
ช่วงเวลาPeriod
01-10-2024 – 05-10-2024
รายงานล่าสุดLast report
13-01-2025 08:59:48

จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง

ขั้นตอนที่ Step 2รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ
ร้อยละของงานWeight
3%
ผลResult
3%
ช่วงเวลาPeriod
06-10-2024 – 11-10-2024
รายงานล่าสุดLast report
13-01-2025 08:59:51

จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ

ขั้นตอนที่ Step 3รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) จัดทำและเห็นชอบราคากลาง
ร้อยละของงานWeight
2%
ผลResult
2%
ช่วงเวลาPeriod
13-10-2024 – 20-10-2024
รายงานล่าสุดLast report
13-01-2025 08:59:54

จัดทำและเห็นชอบราคากลาง

ขั้นตอนที่ Step 4รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์
ร้อยละของงานWeight
4%
ผลResult
4%
ช่วงเวลาPeriod
27-10-2024 – 27-10-2024
รายงานล่าสุดLast report
13-01-2025 08:59:57

จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์

ขั้นตอนที่ Step 5รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป)
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
03-11-2024 – 08-11-2024
รายงานล่าสุดLast report
13-01-2025 08:59:59

เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป)

ขั้นตอนที่ Step 6รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) ยื่นเอกสารเสนอราคา/พิจารณาผล
ร้อยละของงานWeight
2%
ผลResult
2%
ช่วงเวลาPeriod
22-12-2024 – 27-12-2024
รายงานล่าสุดLast report
13-01-2025 09:00:00

ยื่นเอกสารเสนอราคา/พิจารณาผล

ขั้นตอนที่ Step 7รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง
ร้อยละของงานWeight
3%
ผลResult
3%
ช่วงเวลาPeriod
05-01-2025 – 09-01-2025
รายงานล่าสุดLast report
23-01-2025 14:26:11

รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง

ขั้นตอนที่ Step 8รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์
ร้อยละของงานWeight
2%
ผลResult
2%
ช่วงเวลาPeriod
12-01-2025 – 18-01-2025
รายงานล่าสุดLast report
23-01-2025 14:26:17

ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์

ขั้นตอนที่ Step 9รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) ขออนุมัติเงินจัดสรร
ร้อยละของงานWeight
16%
ผลResult
16%
ช่วงเวลาPeriod
19-01-2025 – 24-01-2025
รายงานล่าสุดLast report
23-01-2025 14:26:13

ขออนุมัติเงินจัดสรร

ขั้นตอนที่ Step 10รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) ลงนามสัญญา/ดำเนินงาน/ถึงสิ้นสุดสัญญา
ร้อยละของงานWeight
50%
ผลResult
50%
ช่วงเวลาPeriod
02-02-2025 – 08-02-2025
รายงานล่าสุดLast report
23-01-2025 14:26:27

ลงนามสัญญา/ดำเนินงาน/ถึงสิ้นสุดสัญญา

ขั้นตอนที่ Step 11รายงานแล้วReportedแจ้งแก้ไข (รอตรวจซ้ำ) ตรวจรับพัสดุ/รายงานการตรวจรับ
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
16-02-2025 – 20-02-2025
รายงานล่าสุดLast report
26-09-2025 10:21:12

ตรวจรับพัสดุ/รายงานการตรวจรับ

1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง01-10-2024 – 05-10-2024 · ร้อยละของงานWeight 8% แจ้งแก้ไข (รอตรวจซ้ำ) 8%
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ06-10-2024 – 11-10-2024 · ร้อยละของงานWeight 3% แจ้งแก้ไข (รอตรวจซ้ำ) 3%
3 จัดทำและเห็นชอบราคากลาง13-10-2024 – 20-10-2024 · ร้อยละของงานWeight 2% แจ้งแก้ไข (รอตรวจซ้ำ) 2%
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์27-10-2024 – 27-10-2024 · ร้อยละของงานWeight 4% แจ้งแก้ไข (รอตรวจซ้ำ) 4%
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป)03-11-2024 – 08-11-2024 · ร้อยละของงานWeight 5% แจ้งแก้ไข (รอตรวจซ้ำ) 5%
6 ยื่นเอกสารเสนอราคา/พิจารณาผล22-12-2024 – 27-12-2024 · ร้อยละของงานWeight 2% แจ้งแก้ไข (รอตรวจซ้ำ) 2%
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง05-01-2025 – 09-01-2025 · ร้อยละของงานWeight 3% แจ้งแก้ไข (รอตรวจซ้ำ) 3%
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์12-01-2025 – 18-01-2025 · ร้อยละของงานWeight 2% แจ้งแก้ไข (รอตรวจซ้ำ) 2%
9 ขออนุมัติเงินจัดสรร19-01-2025 – 24-01-2025 · ร้อยละของงานWeight 16% แจ้งแก้ไข (รอตรวจซ้ำ) 16%
10 ลงนามสัญญา/ดำเนินงาน/ถึงสิ้นสุดสัญญา02-02-2025 – 08-02-2025 · ร้อยละของงานWeight 50% แจ้งแก้ไข (รอตรวจซ้ำ) 50%
11 ตรวจรับพัสดุ/รายงานการตรวจรับ16-02-2025 – 20-02-2025 · ร้อยละของงานWeight 5% แจ้งแก้ไข (รอตรวจซ้ำ) 5%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง 8 8 01-10-2024 – 05-10-2024 13-01-2025 08:59:48 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง แจ้งแก้ไข (รอตรวจซ้ำ)
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ 3 3 06-10-2024 – 11-10-2024 13-01-2025 08:59:51 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ แจ้งแก้ไข (รอตรวจซ้ำ)
3 จัดทำและเห็นชอบราคากลาง 2 2 13-10-2024 – 20-10-2024 13-01-2025 08:59:54 จัดทำและเห็นชอบราคากลาง แจ้งแก้ไข (รอตรวจซ้ำ)
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ 4 4 27-10-2024 – 27-10-2024 13-01-2025 08:59:57 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ แจ้งแก้ไข (รอตรวจซ้ำ)
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป) 5 5 03-11-2024 – 08-11-2024 13-01-2025 08:59:59 เผยแพร่ประกาศและเอกสารทางเว็บไซต์(วิธีประกาศเชิญชวนทั่วไป) แจ้งแก้ไข (รอตรวจซ้ำ)
6 ยื่นเอกสารเสนอราคา/พิจารณาผล 2 2 22-12-2024 – 27-12-2024 13-01-2025 09:00:00 ยื่นเอกสารเสนอราคา/พิจารณาผล แจ้งแก้ไข (รอตรวจซ้ำ)
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง 3 3 05-01-2025 – 09-01-2025 23-01-2025 14:26:11 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง แจ้งแก้ไข (รอตรวจซ้ำ)
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ 2 2 12-01-2025 – 18-01-2025 23-01-2025 14:26:17 ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ แจ้งแก้ไข (รอตรวจซ้ำ)
9 ขออนุมัติเงินจัดสรร 16 16 19-01-2025 – 24-01-2025 23-01-2025 14:26:13 ขออนุมัติเงินจัดสรร แจ้งแก้ไข (รอตรวจซ้ำ)
10 ลงนามสัญญา/ดำเนินงาน/ถึงสิ้นสุดสัญญา 50 50 02-02-2025 – 08-02-2025 23-01-2025 14:26:27 ลงนามสัญญา/ดำเนินงาน/ถึงสิ้นสุดสัญญา แจ้งแก้ไข (รอตรวจซ้ำ)
11 ตรวจรับพัสดุ/รายงานการตรวจรับ 5 5 16-02-2025 – 20-02-2025 26-09-2025 10:21:12 ตรวจรับพัสดุ/รายงานการตรวจรับ แจ้งแก้ไข (รอตรวจซ้ำ)
รวม 11 ขั้นตอน11 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.611893, 100.508309)
