ขุดลอกคลองวัดราชาธิวาส จากประตูระบายน้ำวัดราชาธิวาส ถึง ถนนสามเสน
สำนักงานเขตดุสิต · ฝ่ายโยธา
· ข้อมูลอัปเดตล่าสุดLast updated 27-06-2025 14:34
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| อื่นๆ (ตัวชี้วัดงานประจำ) | 100 | ร้อยละ | 100 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 99 อื่นๆ (ตัวชี้วัดงานประจำ) · รวม 100 · 10 รายงานTotal 100 · 10 reports
- รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 27 ก.พ. 68 ถึง 18 ส.ค. 68 (172 วัน) เฉลี่ยทุก 25 วัน8 reports from 27 Feb 2025 to 18 Aug 2025 (172 days), on average every 25 days
- ค่าล่าสุด 0.00 จากเป้าหมาย 100 (0%) เมื่อ 18 ส.ค. 68Latest value 0.00 against a target of 100 (0%) on 18 Aug 2025
- ความคืบหน้าเฉลี่ย +0.8 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.00Average progress +0.8 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.00
- ช่วงที่ไม่มีรายงานนานที่สุด 36 วัน (21 เม.ย. 68 → 27 พ.ค. 68)Longest gap without a report: 36 days (21 Apr 2025 → 27 May 2025)
- ยังไม่มีรายงานใหม่มาแล้ว 435 วัน นับจากรายงานล่าสุดNo new report for 435 days since the latest one
- ค่าเท่าเดิมติดต่อกัน 3 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)The value has not changed over the last 3 reports (progress has stalled)
- พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 4 มิ.ย. 68 → 23 มิ.ย. 68 เปลี่ยน -50.00) ควรตรวจสอบความถูกต้องของข้อมูล1 report(s) went backwards from the previous one (e.g. 4 Jun 2025 → 23 Jun 2025, change -50.00) — the data should be checked
- ก้าวหน้ามากที่สุดในช่วง 21 เม.ย. 68 → 27 พ.ค. 68 (+50.00 ใน 36 วัน)Biggest step forward: 21 Apr 2025 → 27 May 2025 (+50.00 in 36 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
ข้อมูล ณ วันที่ 18 สิงหาคม 2568 ดำเนินการเบิกจ่ายแล้วเสร็จ
ปัจจุบันอยู่ระหว่างส่งงานและเบิกจ่ายแผนการใช้จ่ายเงิน
คลองวัดราชาธิวาส ตรวจรับงานแล้วเสร็จ ณ วันที่ 30 พฤษภาคม 2568
ผู้รับจ้างมีหนังสือส่งมอบงานขุดลอกคลองวัดราชาธิวาส เมื่อวันที่ 27 พฤษภาคม 2568
ข้อมูล ณ วันที่ 16 มิถุนายน 2568 ผู้รับจ้างมีหนังสือส่งมอบงานขุดลอกคลองวัดราชาธิวาส จากประตูระบายน้ำวัดราชาธิวาส ถึง ถนนสามเสน อยู่ระหว่างรอตรวจรับงาน
ข้อมูล ณ วันที่ 30 พฤษภาคม 2568 งานขุดลอกคลองวัดราชาธิวาส ความยาว 0.440 กม. ดำเนินการขุดลอกแล้ว 0.440 กม.

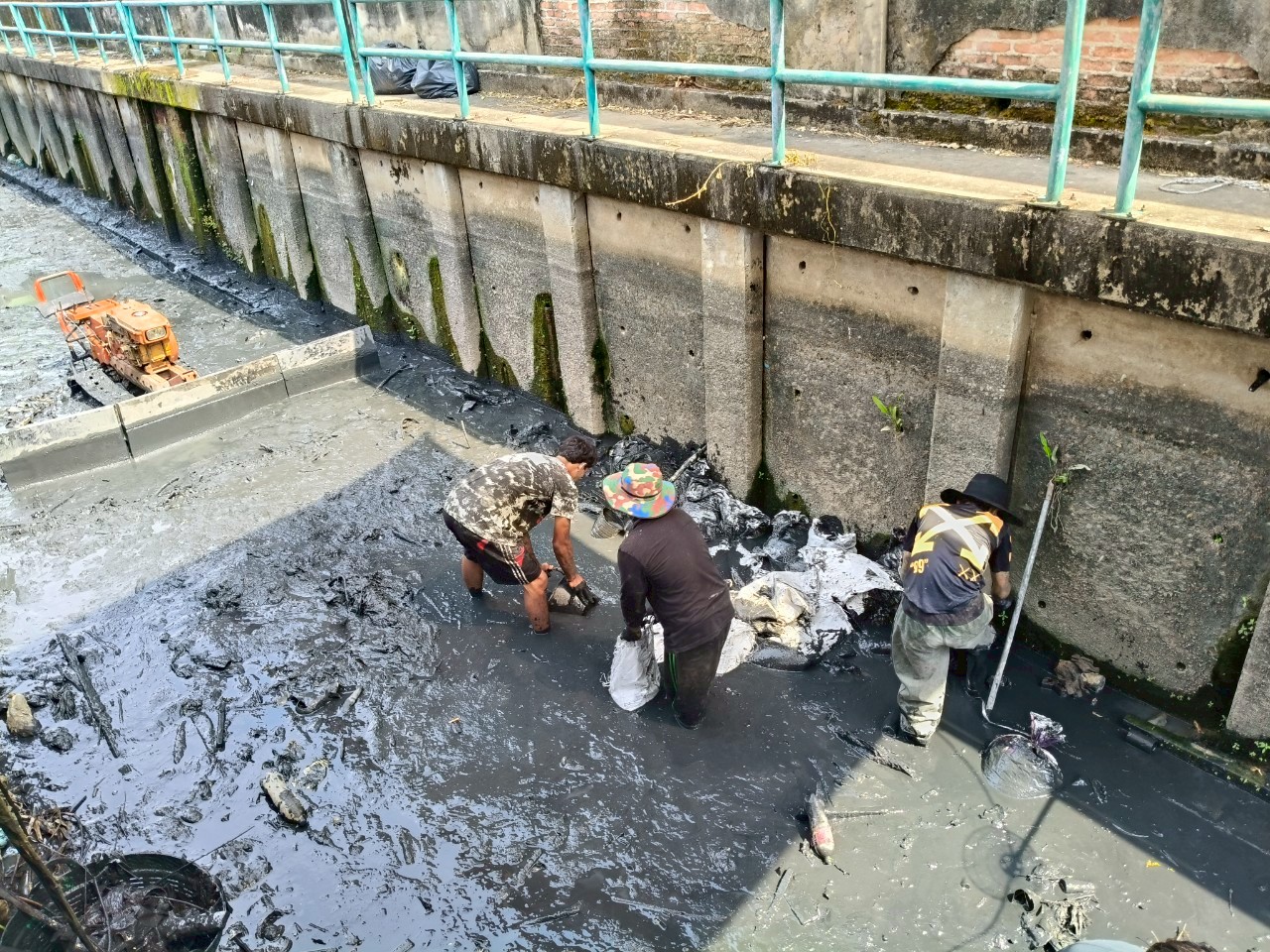

ข้อมูล ณ วันที่ 27 พฤษภาคม 2568 งานขุดลอกคลองวัดราชาธิวาส ความยาว 0.440 กม. ดำเนินการขุดลอกแล้วประมาณ 0.200 กม.
ข้อมูล ณ วันที่ 21 เมษายน 2568 อยู่ระหว่างการดำเนินงานของผู้รับจ้าง
ข้อมูล ณ วันที่ 26 มีนาคม 2568 ผู้รับจ้างได้ลงนามในสัญญา และจะเข้าดำเนินการขุดลอกคลองวัดราชาธิวาส ในวันที่ 1 เม.ย 68
อยู่ระหว่างขอเงินงวดและตรวจร่างสัญญา
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 18-08-2025 | 0 | ● เท่าเดิมunchanged | ข้อมูล ณ วันที่ 18 สิงหาคม 2568 ดำเนินการเบิกจ่ายแล้วเสร็จ | ผ่าน | |
| 17-07-2025 | 0 | ● เท่าเดิมunchanged | ปัจจุบันอยู่ระหว่างส่งงานและเบิกจ่ายแผนการใช้จ่ายเงิน | ผ่าน | |

| 17-07-2025 | 0 | ● เท่าเดิมunchanged | คลองวัดราชาธิวาส ตรวจรับงานแล้วเสร็จ ณ วันที่ 30 พฤษภาคม 2568 | ผ่าน | |
| 17-07-2025 | 0 | ● เท่าเดิมunchanged | ผู้รับจ้างมีหนังสือส่งมอบงานขุดลอกคลองวัดราชาธิวาส เมื่อวันที่ 27 พฤษภาคม 2568 | ผ่าน | |
| 23-06-2025 | 0 | ▼ -50 | ข้อมูล ณ วันที่ 16 มิถุนายน 2568 ผู้รับจ้างมีหนังสือส่งมอบงานขุดลอกคลองวัดราชาธิวาส จากประตูระบายน้ำวัดราชาธิวาส ถึง ถนนสามเสน อยู่ระหว่างรอตรวจรับงาน | ผ่าน | |
| 04-06-2025 | 50 | ● เท่าเดิมunchanged | ข้อมูล ณ วันที่ 30 พฤษภาคม 2568 งานขุดลอกคลองวัดราชาธิวาส ความยาว 0.440 กม. ดำเนินการขุดลอกแล้ว 0.440 กม. | ผ่าน | |
| 27-05-2025 | 50 | ▲ +50 | ข้อมูล ณ วันที่ 27 พฤษภาคม 2568 งานขุดลอกคลองวัดราชาธิวาส ความยาว 0.440 กม. ดำเนินการขุดลอกแล้วประมาณ 0.200 กม. | ผ่าน | |
| 21-04-2025 | 0 | ● เท่าเดิมunchanged | ข้อมูล ณ วันที่ 21 เมษายน 2568 อยู่ระหว่างการดำเนินงานของผู้รับจ้าง | ผ่าน | |
| 26-03-2025 | 0 | ● เท่าเดิมunchanged | ข้อมูล ณ วันที่ 26 มีนาคม 2568 ผู้รับจ้างได้ลงนามในสัญญา และจะเข้าดำเนินการขุดลอกคลองวัดราชาธิวาส ในวันที่ 1 เม.ย 68 | ผ่าน | |
| 27-02-2025 | 0 | อยู่ระหว่างขอเงินงวดและตรวจร่างสัญญา | ผ่าน |
04การรายงานความคืบหน้างาน (10 รายงาน)Progress reports (10)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | สำรวจพื้นที่และออกแบบ | 10 | 10 | 05-08-2024 – 05-10-2024 | 28-01-2025 17:17:39 | ผ่าน | |
| 2 | กำหนดรูปแบบรายการของงานก่อสร้าง/ขอบเขตงาน | 10 | 10 | 20-10-2024 – 30-10-2024 | 28-01-2025 17:17:39 | ผ่าน | |
| 3 | จัดทำราคากลาง/รายขอจ้าง | 10 | 10 | 01-11-2024 – 15-11-2024 | 28-01-2025 17:17:40 | ผ่าน | |
| 4 | เสนอราคา/อนุมัติจ้าง/ประกาศผู้ชนะ | 10 | 10 | 10-12-2024 – 20-12-2024 | 27-02-2025 13:16:44 | ผ่าน | |
| 5 | ลงนามในสัญญาถึงสิ้นสุดสัญญา | 50 | 50 | 20-01-2025 – 19-03-2025 | 26-03-2025 11:50:54 | ผ่าน | |
| 6 | ส่งงานและเบิกจ่ายแผนการใช้จ่ายเงิน | 10 | 10 | 19-03-2025 – 29-03-2025 | 27-06-2025 14:34:02 | ผ่าน | |
| รวม 6 ขั้นตอน6 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.776997, 100.520376)
