โครงการ/กิจกรรมProject #12172 ปีงบประมาณ 2568FY 2025 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงซอยง้าวสุวรรณ 2 จากถนนอนามัยงามเจริญ ถึงสุดเขตทางสาธารณะ

สำนักงานเขตบางขุนเทียน · ฝ่ายโยธา

4,777,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 10KR · รายงานผลKRs · reports
12ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 13-05-2025 14:16

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่นๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 99 อื่นๆ (ตัวชี้วัดงานประจำ) · รวม 100 · 10 รายงานTotal 100 · 10 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 8 รายงาน8 reports
บรรลุเป้าหมายแล้ว แต่ช้ากว่ากำหนด 42 วันTarget achieved, 42 days late
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+9.6
ล่าสุด +51.7/เดือนrecently +51.7/month
บรรลุเป้าหมายเมื่อTarget reached on
13 พ.ค. 6813 May 2025
กำหนดเสร็จDeadline
1 เม.ย. 681 Apr 2025
ช้ากว่ากำหนด 42 วัน42 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 13 พ.ย. 67 ถึง 13 พ.ค. 68 (181 วัน) เฉลี่ยทุก 26 วัน8 reports from 13 Nov 2024 to 13 May 2025 (181 days), on average every 26 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 13 พ.ค. 68Latest value 100 against a target of 100 (100%) on 13 May 2025
  • ความคืบหน้าเฉลี่ย +9.6 ต่อเดือน (ช่วง 3 รายงานล่าสุด +51.7 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.33Average progress +9.6 per month (last 3 reports: +51.7 per month); trend-line fit R² = 0.33
  • ถึงเป้าหมายครั้งแรกเมื่อ 13 พ.ค. 68 (ช้ากว่ากำหนด 42 วัน)First reached the target on 13 May 2025 (42 days late)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (21 มี.ค. 68 → 23 เม.ย. 68)Longest gap without a report: 33 days (21 Mar 2025 → 23 Apr 2025)
  • ก้าวหน้ามากที่สุดในช่วง 23 เม.ย. 68 → 13 พ.ค. 68 (+100 ใน 20 วัน)Biggest step forward: 23 Apr 2025 → 13 May 2025 (+100 in 20 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

10 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
11-12-2024สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

11 ธ.ค. 2567 ลงนามสัญญาแล้ว

13-11-2024สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด

13-05-2025สยป.3: ผ่าน ผลResult 100 ▲ +100

13 พ.ค. 68 ตรวจรับงานเรียบร้อย เบิกจ่ายเสร็จเรียบร้อยแล้ว

23-04-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

23 เม.ย. 68 ดำเนินการเสร็จแล้ว อยู่ระหว่างตรวจรับงาน

21-03-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

21 มี.ค. 68 อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 70% ของเนื้องาน

21-02-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

21 ก.พ. 68 อยู่ระหว่างดำเนินการตามสัญญา ควบคืบหน้าของงาน 50% ของเนื้องาน

27-01-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

27 ม.ค. 68 อยู่ระหว่างดำเนินการปรับพื้นฐาน ตามสัญญา 150 วัน

03-01-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

3 ม.ค. 68 อยู่ระหว่างดำเนินการปรับปรุงตามสัญญา

11-12-2024สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

11 ธ.ค. 2567 ลงนามสัญญาแล้ว

13-11-2024สยป.3: ผ่าน ผลResult 0

13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด

0 11-12-2024 · ผลResult 0 ● เท่าเดิมunchanged 11 ธ.ค. 2567 ลงนามสัญญาแล้ว ผ่าน
0 13-11-2024 · ผลResult 0 ● เท่าเดิมunchanged 13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด ผ่าน
100 13-05-2025 · ผลResult 100 ▲ +100 13 พ.ค. 68 ตรวจรับงานเรียบร้อย เบิกจ่ายเสร็จเรียบร้อยแล้ว ผ่าน
0 23-04-2025 · ผลResult 0 ● เท่าเดิมunchanged 23 เม.ย. 68 ดำเนินการเสร็จแล้ว อยู่ระหว่างตรวจรับงาน ผ่าน
0 21-03-2025 · ผลResult 0 ● เท่าเดิมunchanged 21 มี.ค. 68 อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 70% ของเนื้องาน ผ่าน
0 21-02-2025 · ผลResult 0 ● เท่าเดิมunchanged 21 ก.พ. 68 อยู่ระหว่างดำเนินการตามสัญญา ควบคืบหน้าของงาน 50% ของเนื้องาน ผ่าน
27-01-2025 · ผลResult 0 ● เท่าเดิมunchanged 27 ม.ค. 68 อยู่ระหว่างดำเนินการปรับพื้นฐาน ตามสัญญา 150 วัน ผ่าน
0 03-01-2025 · ผลResult 0 ● เท่าเดิมunchanged 3 ม.ค. 68 อยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ผ่าน
0 11-12-2024 · ผลResult 0 ● เท่าเดิมunchanged 11 ธ.ค. 2567 ลงนามสัญญาแล้ว ผ่าน
0 13-11-2024 · ผลResult 0 13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
11-12-2024 0 ● เท่าเดิมunchanged 11 ธ.ค. 2567 ลงนามสัญญาแล้ว ผ่าน
13-11-2024 0 ● เท่าเดิมunchanged 13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด ผ่าน
13-05-2025 100 ▲ +100 13 พ.ค. 68 ตรวจรับงานเรียบร้อย เบิกจ่ายเสร็จเรียบร้อยแล้ว ผ่าน
23-04-2025 0 ● เท่าเดิมunchanged 23 เม.ย. 68 ดำเนินการเสร็จแล้ว อยู่ระหว่างตรวจรับงาน ผ่าน
21-03-2025 0 ● เท่าเดิมunchanged 21 มี.ค. 68 อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 70% ของเนื้องาน ผ่าน
21-02-2025 0 ● เท่าเดิมunchanged 21 ก.พ. 68 อยู่ระหว่างดำเนินการตามสัญญา ควบคืบหน้าของงาน 50% ของเนื้องาน ผ่าน
27-01-2025 0 ● เท่าเดิมunchanged 27 ม.ค. 68 อยู่ระหว่างดำเนินการปรับพื้นฐาน ตามสัญญา 150 วัน ผ่าน
03-01-2025 0 ● เท่าเดิมunchanged 3 ม.ค. 68 อยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ผ่าน
11-12-2024 0 ● เท่าเดิมunchanged 11 ธ.ค. 2567 ลงนามสัญญาแล้ว ผ่าน
13-11-2024 0 13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด ผ่าน

04การรายงานความคืบหน้างาน (10 รายงาน)Progress reports (10)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2025-05-1313 May 2025 +20 วัน20 days
100.00 ▲ +100
13 พ.ค. 68 ตรวจรับงานเรียบร้อย เบิกจ่ายเสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2025-04-2323 Apr 2025 +33 วัน33 days
0.00 ● เท่าเดิมunchanged
23 เม.ย. 68 ดำเนินการเสร็จแล้ว อยู่ระหว่างตรวจรับงาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2025-03-2121 Mar 2025 +28 วัน28 days
0.00 ● เท่าเดิมunchanged
21 มี.ค. 68 อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 70% ของเนื้องาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2025-02-2121 Feb 2025 +25 วัน25 days
0.00 ● เท่าเดิมunchanged
21 ก.พ. 68 อยู่ระหว่างดำเนินการตามสัญญา ควบคืบหน้าของงาน 50% ของเนื้องาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2025-01-2727 Jan 2025 +24 วัน24 days
0.00 ● เท่าเดิมunchanged

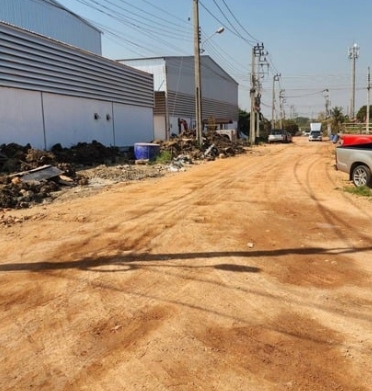

27 ม.ค. 68 อยู่ระหว่างดำเนินการปรับพื้นฐาน ตามสัญญา 150 วัน
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2025-01-033 Jan 2025 +23 วัน23 days
0.00 ● เท่าเดิมunchanged
3 ม.ค. 68 อยู่ระหว่างดำเนินการปรับปรุงตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2024-12-1111 Dec 2024 +0 วัน0 days
0.00 ● เท่าเดิมunchanged
11 ธ.ค. 2567 ลงนามสัญญาแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2024-12-1111 Dec 2024 +28 วัน28 days
0.00 ● เท่าเดิมunchanged
11 ธ.ค. 2567 ลงนามสัญญาแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2024-11-1313 Nov 2024 +0 วัน0 days
0.00 ● เท่าเดิมunchanged
13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map
2024-11-1313 Nov 2024
0.00
13 พ.ย. 2567 อยู่ระหว่างขออนุมัติจัดสรรเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.660894, 100.435317
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

12 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน ประกาศแผนการจัดจ้าง (เดือนตุลาคม 67)
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
26-09-2024 – 26-09-2024
รายงานล่าสุดLast report
13-11-2024 08:57:04
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน แต่งตั้งคณะการจัดทำแบบรูปรายการงานก่อสร้างและกำหนดราคากลาง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
09-10-2024 – 09-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:05
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน เห็นชอบแบบรูปรายการงานก่อสร้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
18-10-2024 – 18-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:06
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน เห็นชอบราคากลาง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
18-10-2024 – 18-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:07
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน รายงานขอจ้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
18-10-2024 – 18-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:09
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e - bidding) ประกาศ 5 วันทำการ)
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
18-10-2024 – 28-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:10
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน ยื่นข้อเสนอ/เสนอราคา
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
29-10-2024 – 29-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:12
ขั้นตอนที่ Step 8รายงานแล้วReportedผ่าน รายงานผลการพิจารณา/ขออนุมัติจัดซื้อจัดจ้าง/ประกาศผู้ชนะ
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
30-10-2024 – 30-10-2024
รายงานล่าสุดLast report
13-11-2024 08:57:15
ขั้นตอนที่ Step 9รายงานแล้วReportedผ่าน รออุทธรณ์/ตรวจร่างสัญญา
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
04-11-2024 – 08-11-2024
รายงานล่าสุดLast report
11-12-2024 15:33:02
ขั้นตอนที่ Step 10รายงานแล้วReportedผ่าน อนุมัติเงินจัดสรร (เงินประจำงวด)
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
11-11-2024 – 11-12-2024
รายงานล่าสุดLast report
11-12-2024 15:33:41
ขั้นตอนที่ Step 11รายงานแล้วReportedผ่าน ลงนามสัญญา (ระยะเวลาดำเนินการตามสัญญา 90 วัน)
ร้อยละของงานWeight
45%
ผลResult
45%
ช่วงเวลาPeriod
11-12-2024 – 11-03-2025
รายงานล่าสุดLast report
11-12-2024 15:34:35
ขั้นตอนที่ Step 12รายงานแล้วReportedผ่าน เบิกจ่ายเงิน
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
01-04-2025 – 01-04-2025
รายงานล่าสุดLast report
13-05-2025 14:16:57
1 ประกาศแผนการจัดจ้าง (เดือนตุลาคม 67)26-09-2024 – 26-09-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
2 แต่งตั้งคณะการจัดทำแบบรูปรายการงานก่อสร้างและกำหนดราคากลาง09-10-2024 – 09-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
3 เห็นชอบแบบรูปรายการงานก่อสร้าง18-10-2024 – 18-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
4 เห็นชอบราคากลาง18-10-2024 – 18-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
5 รายงานขอจ้าง18-10-2024 – 18-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
6 ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e - bidding) ประกาศ 5 วันทำการ)18-10-2024 – 28-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
7 ยื่นข้อเสนอ/เสนอราคา29-10-2024 – 29-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
8 รายงานผลการพิจารณา/ขออนุมัติจัดซื้อจัดจ้าง/ประกาศผู้ชนะ30-10-2024 – 30-10-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
9 รออุทธรณ์/ตรวจร่างสัญญา04-11-2024 – 08-11-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
10 อนุมัติเงินจัดสรร (เงินประจำงวด)11-11-2024 – 11-12-2024 · ร้อยละของงานWeight 5% ผ่าน 5%
11 ลงนามสัญญา (ระยะเวลาดำเนินการตามสัญญา 90 วัน)11-12-2024 – 11-03-2025 · ร้อยละของงานWeight 45% ผ่าน 45%
12 เบิกจ่ายเงิน01-04-2025 – 01-04-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 ประกาศแผนการจัดจ้าง (เดือนตุลาคม 67) 5 5 26-09-2024 – 26-09-2024 13-11-2024 08:57:04 ผ่าน
2 แต่งตั้งคณะการจัดทำแบบรูปรายการงานก่อสร้างและกำหนดราคากลาง 5 5 09-10-2024 – 09-10-2024 13-11-2024 08:57:05 ผ่าน
3 เห็นชอบแบบรูปรายการงานก่อสร้าง 5 5 18-10-2024 – 18-10-2024 13-11-2024 08:57:06 ผ่าน
4 เห็นชอบราคากลาง 5 5 18-10-2024 – 18-10-2024 13-11-2024 08:57:07 ผ่าน
5 รายงานขอจ้าง 5 5 18-10-2024 – 18-10-2024 13-11-2024 08:57:09 ผ่าน
6 ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e - bidding) ประกาศ 5 วันทำการ) 5 5 18-10-2024 – 28-10-2024 13-11-2024 08:57:10 ผ่าน
7 ยื่นข้อเสนอ/เสนอราคา 5 5 29-10-2024 – 29-10-2024 13-11-2024 08:57:12 ผ่าน
8 รายงานผลการพิจารณา/ขออนุมัติจัดซื้อจัดจ้าง/ประกาศผู้ชนะ 5 5 30-10-2024 – 30-10-2024 13-11-2024 08:57:15 ผ่าน
9 รออุทธรณ์/ตรวจร่างสัญญา 5 5 04-11-2024 – 08-11-2024 11-12-2024 15:33:02 ผ่าน
10 อนุมัติเงินจัดสรร (เงินประจำงวด) 5 5 11-11-2024 – 11-12-2024 11-12-2024 15:33:41 ผ่าน
11 ลงนามสัญญา (ระยะเวลาดำเนินการตามสัญญา 90 วัน) 45 45 11-12-2024 – 11-03-2025 11-12-2024 15:34:35 ผ่าน
12 เบิกจ่ายเงิน 5 5 01-04-2025 – 01-04-2025 13-05-2025 14:16:57 ผ่าน
รวม 12 ขั้นตอน12 steps100100
