ปรับปรุงโรงเรียนมนต์จรัสสิงห์อนุสรณ์
สำนักงานเขตหนองแขม · ฝ่ายการศึกษา · รหัสงบประมาณ Budget code 05304-2
· ข้อมูลอัปเดตล่าสุดLast updated 27-01-2025 16:52
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
ปรับปรุงกายภาพภายในโรงเรียนให้มีความสวยงาม และเหมาะสมกับการใช้งาน
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| 15. ปรับปรุงกายภาพโรงเรียน | 1 | แห่ง | 1 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 5330 15. ปรับปรุงกายภาพโรงเรียน · รวม 1 · 7 รายงานTotal 1 · 7 reports
- รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 31 ต.ค. 67 ถึง 27 ม.ค. 68 (88 วัน) เฉลี่ยทุก 29 วัน4 reports from 31 Oct 2024 to 27 Jan 2025 (88 days), on average every 29 days
- ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 27 ม.ค. 68Latest value 1.00 against a target of 1.00 (100%) on 27 Jan 2025
- ความคืบหน้าเฉลี่ย +0.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.63Average progress +0.3 per month (last 3 reports: +0.5 per month); trend-line fit R² = 0.63
- ถึงเป้าหมายครั้งแรกเมื่อ 27 ม.ค. 68 (ก่อนหรือตรงกำหนด 32 วัน)First reached the target on 27 Jan 2025 (32 days early or on time)
- ช่วงที่ไม่มีรายงานนานที่สุด 31 วัน (26 พ.ย. 67 → 27 ธ.ค. 67)Longest gap without a report: 31 days (26 Nov 2024 → 27 Dec 2024)
- ก้าวหน้ามากที่สุดในช่วง 27 ธ.ค. 67 → 27 ม.ค. 68 (+1.00 ใน 31 วัน)Biggest step forward: 27 Dec 2024 → 27 Jan 2025 (+1.00 in 31 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 2% ข้อมูล ณ วันที่ 25 ธันวาคม 2567 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568)
ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ
อยู่ระหว่างตรวจร่างสัญญา
ส่งมอบงานวันที่ 21 มกราคม 2568 ตรวจรับงานวันที่ 27 มกราคม 2568 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568) งบประมาณที่ได้รับ 1,322,000 บาท เบิกจ่าย 977,999 บาท รายละเอียดการดำเนินงาน https://drive.google.com/file/d/17WzSBYqZjr-YZHvjXfOmByfAfDAqCeEh/view?usp=sharing แบบรูปรายการงานก่อสร้าง https://drive.google.com/file/d/1h606f24j414ZH649s-jh3H5LXZmWxzZU/view?usp=sharing
อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 2% (เข้าตรวจสอบพื้นที่และขนอุปกรณ์เข้ามาในพื้นที่) ข้อมูล ณ วันที่ 25 ธันวาคม 2567 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568)
อยู่ระหว่างตรวจร่างสัญญา
ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 27-12-2024 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 2% ข้อมูล ณ วันที่ 25 ธันวาคม 2567 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568) | ผ่าน | |
| 31-10-2024 | 0 | ● เท่าเดิมunchanged | ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ | ผ่าน | |
| 26-11-2024 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างตรวจร่างสัญญา | ผ่าน | |
| 27-01-2025 | 1 | ▲ +1 | ส่งมอบงานวันที่ 21 มกราคม 2568 ตรวจรับงานวันที่ 27 มกราคม 2568 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568) งบประมาณที่ได้รับ 1,322,000 บาท เบิกจ่าย 977,999 บาท รายละเอียดการดำเนินงาน https://drive.google.com/file/d/17WzSBYqZjr-YZHvjXfOmByfAfDAqCeEh/view?usp=sharing แบบรูปรายการงานก่อสร้าง https://drive.google.com/file/d/1h606f24j414ZH649s-jh3H5LXZmWxzZU/view?usp=sharing | ผ่าน | |
| 27-12-2024 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าของงาน 2% (เข้าตรวจสอบพื้นที่และขนอุปกรณ์เข้ามาในพื้นที่) ข้อมูล ณ วันที่ 25 ธันวาคม 2567 (ลงนามสัญญา วันที่ 2 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 2 มีนาคม 2568) | ผ่าน | |
| 26-11-2024 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างตรวจร่างสัญญา | ผ่าน | |
| 31-10-2024 | 0 | ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ | ผ่าน |

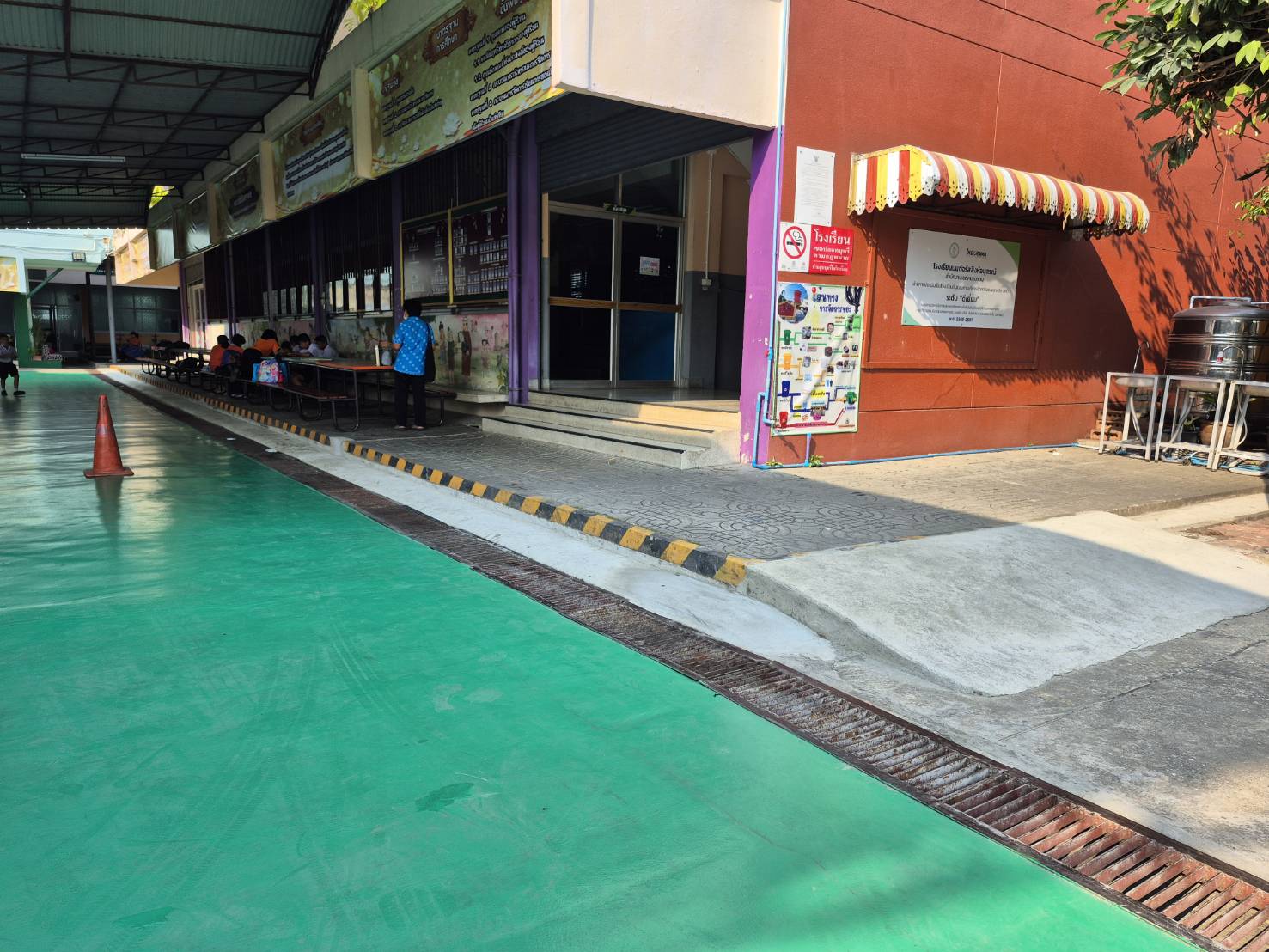

04การรายงานความคืบหน้างาน (7 รายงาน)Progress reports (7)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง | 5 | 5 | 01-09-2024 – 30-09-2024 | 26-11-2024 12:43:02 | ผ่าน | |
| 2 | จัดทำแบบรูปรายการราคากลาง | 10 | 10 | 01-09-2024 – 30-09-2024 | 26-11-2024 12:43:02 | ผ่าน | |
| 3 | ประกาศประกวดราคา/พิจารณาผล/ประกาศผลผู้ชนะ | 20 | 20 | 01-10-2024 – 31-10-2024 | 26-11-2024 12:43:05 | ผ่าน | |
| 4 | ขออนุมัติเงินจัดสรร-ลงนามสัญญา | 5 | 5 | 01-11-2024 – 30-11-2024 | 26-11-2024 12:43:13 | ผ่าน | |
| 5 | ดำเนินการตามสัญญา ระยะที่ 1 | 15 | 15 | 01-11-2024 – 28-02-2025 | 27-12-2024 14:01:53 | ผ่าน | |
| 6 | ดำเนินการตามสัญญา ระยะที่ 2 | 15 | 15 | 01-11-2024 – 28-02-2025 | 27-01-2025 16:52:12 | ผ่าน | |
| 7 | ดำเนินการตามสัญญา ระยะที่ 3 | 15 | 15 | 01-11-2024 – 28-02-2025 | 27-01-2025 16:52:16 | ผ่าน | |
| 8 | ส่งมอบงาน/ตรวจรับงาน/ตั้งฏีกาเบิกจ่ายเงิน | 15 | 15 | 01-02-2025 – 28-02-2025 | 27-01-2025 16:52:19 | ผ่าน | |
| รวม 8 ขั้นตอน8 steps | 100 | 100 |
รายงานผลการดำเนินงานตามขั้นตอน (2 ครั้ง)Step progress reports (2)
| วันที่รายงานDate | ผลการดำเนินงานResult | รายละเอียดDetail |
|---|---|---|
| 31-10-2024 | 35 | ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ |
| 31-10-2024 | 35 | ดำเนินการตามขั้นตอนจัดซื้อจัดจ้างจนได้ตัวผู้รับจ้างแล้ว และอยู่ระหว่างดำเนินการขออนุมัติเงินจัดสรรจากสำนักงบประมาณ |
