ข้อมูลโครงการ :: จัดเก็บผักตบชวาในคู คลอง ในพื้นที่เขตบางนา

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-จัดเก็บผักตบชวาในคู คลอง ในพื้นที่เขตบางนา0.00100.00สำนักงานเขตบางนาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5054) 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหลกม.5.765.76100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

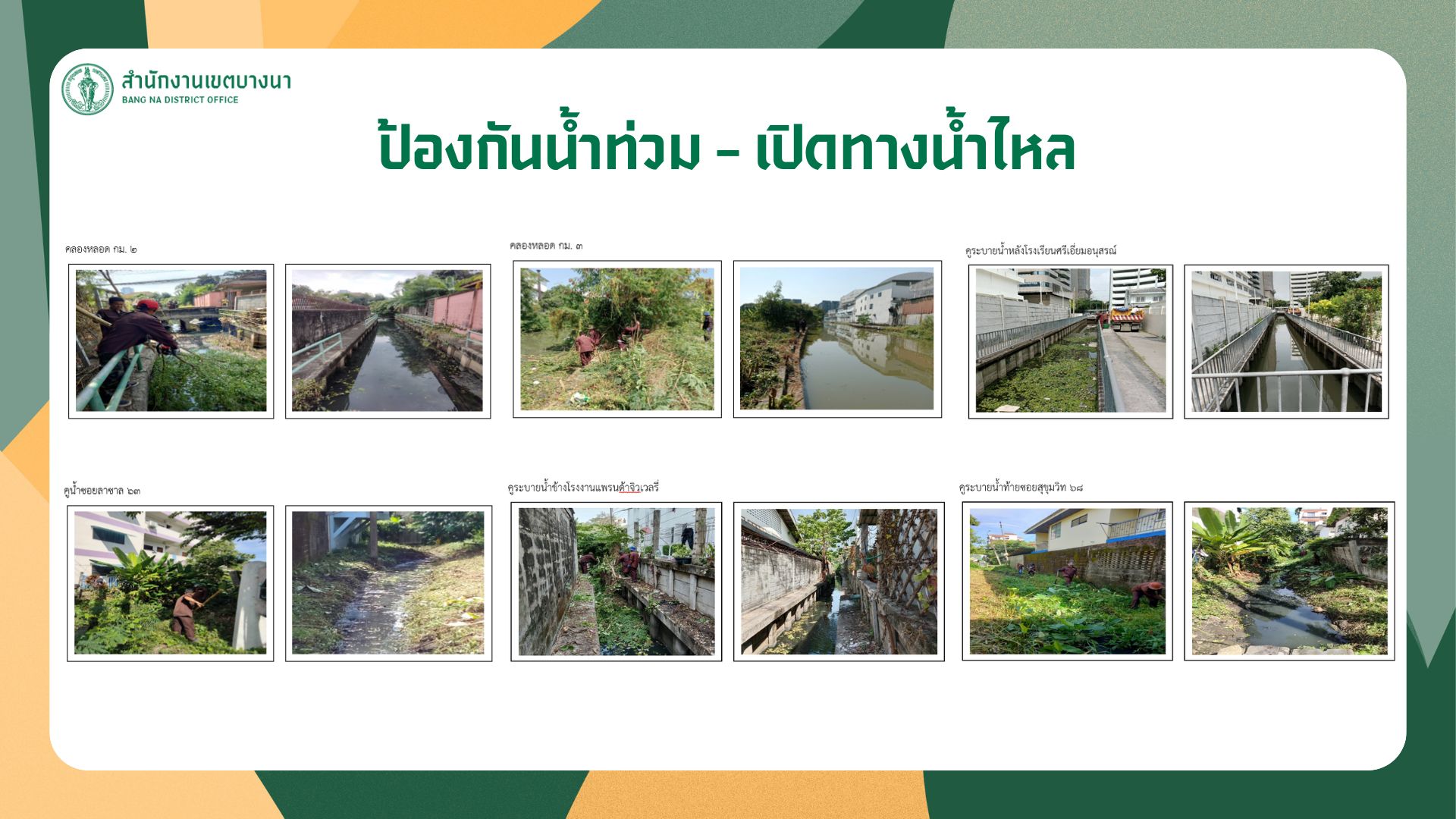

505423-07-20250.000.00สำนักงานเขตบางนา ได้ดำเนินการตัววัดผลหลัก KRs 1407 ตามรายละเอียด แบบ ปผ.กทม.01 ครบถ้วนแล้ว ดังนี้ 1. จัดทำแผนปฏิบัติการ (Action Plan) การเปิดทางน้ำไหลในส่วนความรับผิดชอบของสำนักงานเขตบางนา ประจำปีงบประมาณพ.ศ. 2568 2. ดำเนินการเปิดทางน้ำไหลในส่วนความรับผิดชอบของสำนักงานเขตบางนา ความยาวรวม 5.760 กม. คิดเป็นร้อยละ 100 ของค่าเป้าหมาย 3. จัดกิจกรรมรณรงค์ไม่ทิ้งขยะและของเสียลงคลอง จำนวนไม่น้อยกว่า 1 ครั้ง/เดือน ผ่านการรณรงค์ประชาสัมพันธ์หรือสื่อสังคมออนไลน์ รวมทั้งสิ้น 16 ครั้ง แบ่งเป็น การรณรงค์ประชาสัมพันธ์ จำนวน 12 ครั้ง และสื่อสังคมออนไลน์ จำนวน 4 ครั้ง 4. สำรวจความคิดเห็นและประเมินความพึงพอใจของประชาชนต่อผลการดำเนินงานเปิดทางน้ำไหล ผลการประเมินความพึงพอใจของประชาชนต่อผลการดําเนินงาน “เปิดทางน้ำไหล” ประจำปีงบประมาณ พ.ศ. 2568 สำนักงานเขตบางนา เฉลี่ยคิดเป็นร้อยละ 92.22 5. รายงานผลการเปิดทางน้ำไหลในพื้นที่สำนักงานเขตบางนา พร้อมปัญหาอุปสรรคและข้อเสนอแนะในการดำเนินงานนำเสนอผู้อำนวยการเขตบางนารับทราบ ตามหนังสือสำนักงานเขตบางนา ที่ กท 8401/1458 ลงวันที่ 23 กรกฎาคม 2568 6. รายงานผลการเปิดทางน้ำไหลในพื้นที่สำนักงานเขตบางนา พร้อมปัญหาอุปสรรคและข้อเสนอแนะในการดำเนินงานนำเสนอผู้บริหารกรุงเทพมหานครรับทราบ ตามหนังสือสำนักงานเขตบางนา ที่ กท 8401/2257 ลงวันที่ 23 กรกฎาคม 2568 7. รายงานผลการเปิดทางน้ำไหลในพื้นที่สำนักงานเขตบางนา รายละเอียดตามแบบ ปผ.กทม.01 ให้สำนักการระบายน้ำรับทราบ ตามหนังสือสำนักงานเขตบางนา ที่ กท 8401/2258 ลงวันที่ 23 กรกฎาคม 2568
505425-06-20250.000.00อยู่ระหว่างสํารวจความคิดเห็นและประเมินความพึงพอใจของประชาชนต่อผลการดําเนินงานเปิดทางน้ำไหลในพื้นที่เขตบางนา
505430-05-20250.120.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 0.120 กม. บริเวณคูน้ำซอยลาซาล 63 ระยะทาง 0.120 กม.
505422-05-20250.570.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 0.571 กม. บริเวณ คลองหลอด กม. 2 ระยะทาง 0.101 กม. คูระบายน้ำข้างโรงงานแพรนด้าจิวเวอรี่ ระยะทาง 0.470 กม.
505425-04-20250.550.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 0.550 กม. บริเวณ คลองหลอด กม. 2 ระยะทาง 0.400 กม. คูน้ำซอยลาซาล 63 ระยะทาง 0.150 กม.
505421-03-20251.050.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 1.00 กม. บริเวณ คลองหลอด กม. 2
505424-02-20251.000.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 1.00 กม. บริเวณ คลองหลอด กม. 2
505424-01-20251.970.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 1.969 กม. บริเวณ คลองหลอด กม.3 ความยาว 0.413 กม. บริเวณคูน้ำข้างโรงงานแพรนด้าจิวเวอรี่ ความยาว 0.400 กม. บริเวณคูน้ำหลัง ร.ร.ศรีเอี่ยมอนุสรณ์ ความยาว 0.778 กม. บริเวณคูน้ำท้ายซอยสุขุมวิท 68 ความยาว 0.378 กม.
505424-12-20240.500.00ดำเนินการเปิดทางน้ำไหลความยาวรวม 0.500 กม. บริเวณ คลองหลอด กม. 2

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สํารวจพื้นที่คู คลองในความรับผิดชอบของสำนักงานเขต5.0001-10-202431-10-2024
2จัดทําแผนการเปิดทางน้ำไหล10.0001-10-202431-10-2024
3ดำเนินการเปิดทางน้ำไหล ระยะทาง 1.50 กม.20.0001-10-202430-11-2024
4ดำเนินการเปิดทางน้ำไหล ระยะทาง 1.50 กม.20.0001-12-202431-01-2025
5ดำเนินการเปิดทางน้ำไหล ระยะทาง 1.50 กม.20.0001-02-202531-03-2025
6ดำเนินการเปิดทางน้ำไหล ระยะทาง 1.26 กม.20.0001-04-202531-05-2025
7สำรวจความพึงพอใจของประชาชน พร้อมรายงานผลการเปิดทางน้ำไหล5.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
124-12-2024 09:22:575.00
224-12-2024 09:23:0010.00
323-07-2025 16:56:5220.00
423-07-2025 16:56:5420.00
523-07-2025 16:56:5620.00
623-07-2025 16:56:5820.00
723-07-2025 16:56:595.00
