Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
ปรับปรุงศูนย์พัฒนาเด็กเล็กก่อนวัยเรียนชุมชนข้างวัดสุคันธาราม
สำนักงานเขตดุสิต · ฝ่ายโยธา
· ข้อมูลอัปเดตล่าสุดLast updated 23-04-2026 10:29
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
เพื่อปรับปรุงอาคารสถานที่ของศูนย์พัฒนาเด็กเล็กให้มีความมั่นคง ปลอดภัย และเหมาะสมต่อการเรียนรู้ของเด็กปฐมวัย
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: เด็กก่อนวัยเรียนได้รับการดูแลและเรียนรู้ในสภาพแวดล้อมที่ปลอดภัย สะอาด และเหมาะสมกับวัย
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| อื่น ๆ (ตัวชี้วัดงานประจำ) | 100 | ร้อยละ | 100 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 320 · 8 รายงานTotal 320 · 8 reports
- รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 10 พ.ย. 68 ถึง 17 เม.ย. 69 (158 วัน) เฉลี่ยทุก 26 วัน7 reports from 10 Nov 2025 to 17 Apr 2026 (158 days), on average every 26 days
- ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 17 เม.ย. 69Latest value 100 against a target of 100 (100%) on 17 Apr 2026
- ความคืบหน้าเฉลี่ย +22.9 ต่อเดือน (ช่วง 3 รายงานล่าสุด +5.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.92Average progress +22.9 per month (last 3 reports: +5.8 per month); trend-line fit R² = 0.92
- ถึงเป้าหมายครั้งแรกเมื่อ 17 เม.ย. 69 (ช้ากว่ากำหนด 79 วัน)First reached the target on 17 Apr 2026 (79 days late)
- ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (20 ม.ค. 69 → 23 ก.พ. 69)Longest gap without a report: 34 days (20 Jan 2026 → 23 Feb 2026)
- ก้าวหน้ามากที่สุดในช่วง 20 ม.ค. 69 → 23 ก.พ. 69 (+50.00 ใน 34 วัน)Biggest step forward: 20 Jan 2026 → 23 Feb 2026 (+50.00 in 34 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
ส่งมอบงาน
อยู่ระหว่างการดำเนินการของผู้รับจ้าง
อยู่ระหว่างการดำเนินการของผู้รับจ้าง
อยู่ระหว่างการดำเนินการของผู้รับจ้าง
นัดลงนามสัญญา วันที่ 5 ม.ค.69
นัดลงนามสัญญา วันที่ 5 ม.ค.69
ปัจจุบันอยู่ระหว่างรายงานขอจ้าง
ปัจจุบันอยู่ระหว่างรายงานขอจ้าง
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 17-04-2026 | 100 | ▲ +10 | ส่งมอบงาน | ผ่าน | |
| 20-03-2026 | 90 | ● เท่าเดิมunchanged | อยู่ระหว่างการดำเนินการของผู้รับจ้าง | ผ่าน | |
| 23-02-2026 | 90 | ▲ +50 | อยู่ระหว่างการดำเนินการของผู้รับจ้าง | ผ่าน | |
| 20-01-2026 | 40 | ▲ +40 | อยู่ระหว่างการดำเนินการของผู้รับจ้าง | ผ่าน | |
| 22-12-2025 | 0 | ● เท่าเดิมunchanged | นัดลงนามสัญญา วันที่ 5 ม.ค.69 | ผ่าน | |
| 22-12-2025 | 0 | ● เท่าเดิมunchanged | นัดลงนามสัญญา วันที่ 5 ม.ค.69 | ผ่าน | |
| 24-11-2025 | 0 | ● เท่าเดิมunchanged | ปัจจุบันอยู่ระหว่างรายงานขอจ้าง | ผ่าน | |
| 10-11-2025 | 0 | ปัจจุบันอยู่ระหว่างรายงานขอจ้าง | ผ่าน |
04การรายงานความคืบหน้างาน (8 รายงาน)Progress reports (8)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | สำรวจพื้นที่และออกแบบ | 10 | 10 | 01-10-2025 – 03-10-2025 | 06-01-2026 14:09:40 | ผ่าน | |
| 2 | กำหนดรูปแบบรายการของงานก่อสร้าง/ขอบเขตงาน | 10 | 10 | 06-10-2025 – 30-10-2025 | 06-01-2026 14:17:31 | ผ่าน | |
| 3 | จัดทำราคากลาง/รายงานขอจ้าง | 10 | 10 | 31-10-2025 – 07-11-2025 | 06-01-2026 14:18:51 | ผ่าน | |
| 4 | เสนอราคา/อนุมัติจ้าง/ประกาศผู้ชนะ | 10 | 10 | 10-11-2025 – 11-12-2025 | 06-01-2026 14:22:49 | ผ่าน | |
| 5 | ลงนามในสัญญาถึงสิ้นสุดสัญญา | 50 | 50 | 12-12-2025 – 26-01-2026 | 06-01-2026 14:22:41 | ผ่าน | |

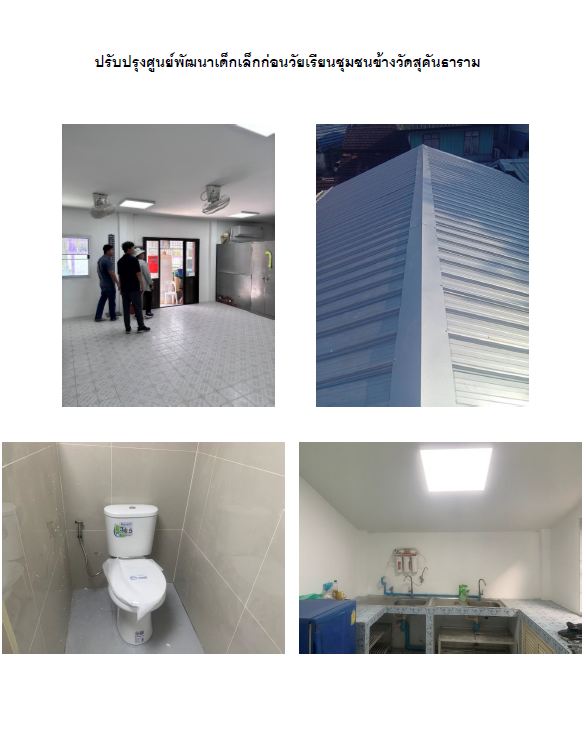

| 6 | ส่งมอบงาน | 10 | 10 | 26-01-2026 – 28-01-2026 | 23-04-2026 10:29:02 | ผ่าน | |
| รวม 6 ขั้นตอน6 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.776997, 100.520376)
