โครงการก่อสร้างอาคารศูนย์บริการสาธารณสุข 54 ทัศน์เอี่ยม
สำนักการโยธา · กองควบคุมการก่อสร้าง
· ข้อมูลอัปเดตล่าสุดLast updated 30-09-2026 22:10
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
- เพื่อเพิ่มศักยภาพในการให้บริการประชาชนด้านสุขภาพแบบองค์รวมครบทั้ง 4 มิติ คือส่งเสริมสุขภาพ การป้องกันโรค การรักษาโรคและการฟื้นฟูสุขภาพให้เหมาะสมกับภาวะสุขภาพ - เพื่อเพิ่มพื้นที่ในการปฏิบัติงานรองรับภารกิจด้านสาธารณสุขต่าง ๆ ตามนโยบายที่ได้รับมอบหมาย - เพื่อสร้างความสะดวกสบายของประชาชนในการเข้ารับบริการที่ศูนย์บริการสาธารณสุขอันเป็นภาพลักษณ์ที่ดีของกรุงเทพมหานคร
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: - งานเตรียมการเพื่องานก่อสร้าง - งานก่อสร้างอาคารคอนกรีตเสริมเหล็ก สูง 6 ชั้น 1 หลัง - งานก่อสร้างอาคารคอนกรีตเสริมเหล็ก สูง 3 ชั้น 1 หลัง - งานครุภัณฑ์สั่งจ้าง (สั่งทำ) และงานตกแต่งภายในอาคาร - งานภูมิทัศน์ งานผังบริเวณและสิ่งก่อสร้างประกอบอื่นๆ - งานครุภัณฑ์จัดซื้อหรือสั่งซื้อ
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| อื่น ๆ (ตัวชี้วัดงานประจำ) | 100 | ร้อยละ | 27.05 | 27.05 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 124.04 · 10 รายงานTotal 124.04 · 10 reports
- รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 29 ธ.ค. 68 ถึง 30 ก.ย. 69 (275 วัน) เฉลี่ยทุก 31 วัน10 reports from 29 Dec 2025 to 30 Sep 2026 (275 days), on average every 31 days
- ค่าล่าสุด 27.05 จากเป้าหมาย 100 (27%) เมื่อ 30 ก.ย. 69Latest value 27.05 against a target of 100 (27%) on 30 Sep 2026
- ความคืบหน้าเฉลี่ย +2.8 ต่อเดือน (ช่วง 3 รายงานล่าสุด +3.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.98Average progress +2.8 per month (last 3 reports: +3.5 per month); trend-line fit R² = 0.98
- ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 7 ธ.ค. 71 เทียบกับกำหนด 30 ก.ย. 69At the current rate the target would be reached around 7 Dec 2028, against a deadline of 30 Sep 2026
- ช่วงที่ไม่มีรายงานนานที่สุด 41 วัน (20 ส.ค. 69 → 30 ก.ย. 69)Longest gap without a report: 41 days (20 Aug 2026 → 30 Sep 2026)
- ก้าวหน้ามากที่สุดในช่วง 17 มิ.ย. 69 → 20 ก.ค. 69 (+4.32 ใน 33 วัน)Biggest step forward: 17 Jun 2026 → 20 Jul 2026 (+4.32 in 33 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
- งานก่ออิฐ - ฉาบปูน ชั้น 5 , งานฐานราก อาคาร 3 ชั้น ปัญหาอุปสรรค สำนักอนามัย ได้มีหนังสือ ที่ กท 0713.45/11095 ลงวันที่ 14 ตุลาคม 2568 แจ้งการส่งมอบพื้นที่โครงการก่อสร้างอาคารศูนย์บริการสาธารณสุข 54 ทัศน์เอี่ยม ส่งมอบพื้นที่ล่าช้า 75 วัน
- งานก่ออิฐชั้น 1-2
- งานเทคอนกรีตพื้น Post-tension ชั้น 5
- งานวางลวด Post-tension ชั้น 4
- งานเทคอนกรีตเสาชั้น 1
- งานเทคอนกรีตฐานราก , งานผูกเหล็กคานคอดิน
- งานเจาะสกัดหัวเสาเข็ม 0.60 m. , 0.80 m. , งานทดสอบ Seismic Test , งานทดสอบ Dynamic Load Test , งานทดสอบ Static Load Test
- งานเจาะเสาเข็ม ขนาด 0.80 m. จำนวน 5 ต้น , งานเจาะเสาเข็ม ขนาด 0.60 m. จำนวน 13 ต้น
งานเจาะเสาเข็มจำนวน ขนาด 0.80 m. No.1 , 29 , 59 , 4 , 42 , 2 , 5 , 41 , 61
- งานเจาะเสาเข็ม
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 30-09-2026 | 27.05 | ▲ +4.05 | - งานก่ออิฐ - ฉาบปูน ชั้น 5 , งานฐานราก อาคาร 3 ชั้น ปัญหาอุปสรรค สำนักอนามัย ได้มีหนังสือ ที่ กท 0713.45/11095 ลงวันที่ 14 ตุลาคม 2568 แจ้งการส่งมอบพื้นที่โครงการก่อสร้างอาคารศูนย์บริการสาธารณสุข 54 ทัศน์เอี่ยม ส่งมอบพื้นที่ล่าช้า 75 วัน | ผ่าน | |
| 20-08-2026 | 23 | ▲ +4.18 | - งานก่ออิฐชั้น 1-2 | ผ่าน | |
| 20-07-2026 | 18.82 | ▲ +4.32 | - งานเทคอนกรีตพื้น Post-tension ชั้น 5 | ผ่าน | |
| 17-06-2026 | 14.5 | ▲ +2.66 | - งานวางลวด Post-tension ชั้น 4 | ผ่าน | |

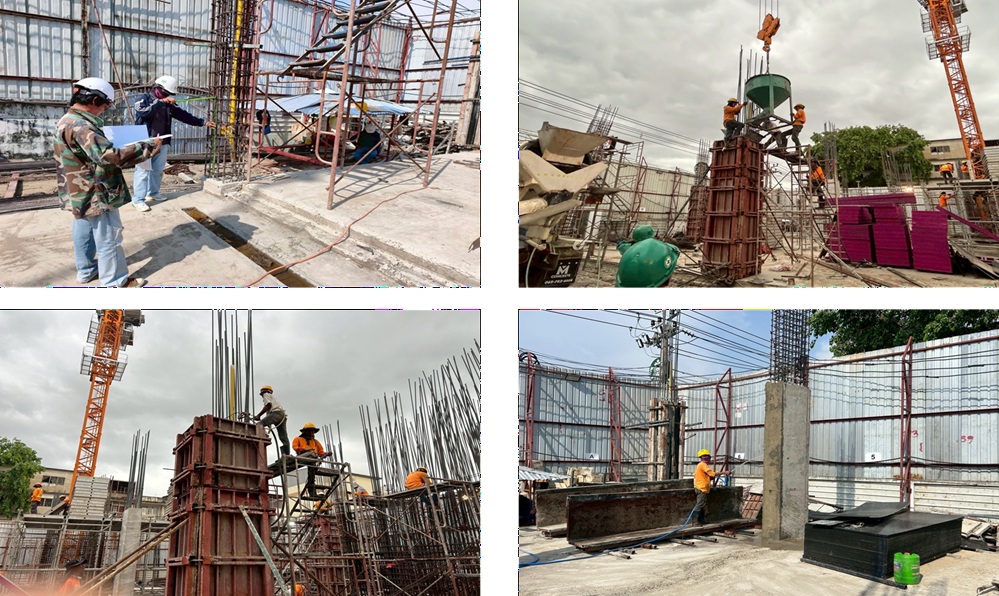

| 19-05-2026 | 11.84 | ▲ +1.33 | - งานเทคอนกรีตเสาชั้น 1 | ผ่าน | |

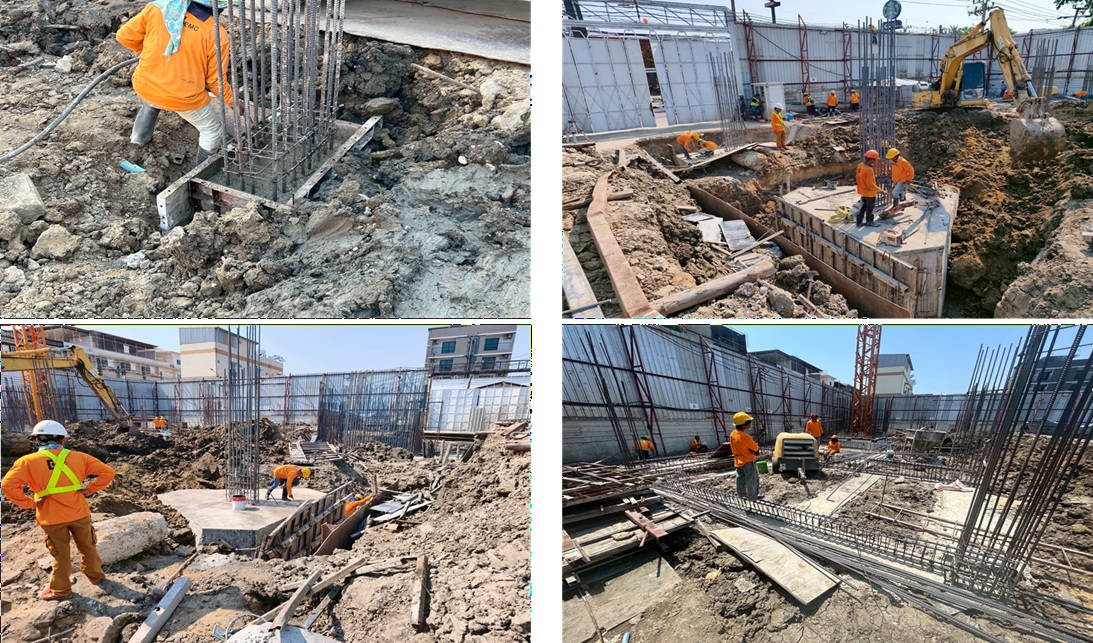

| 22-04-2026 | 10.51 | ▲ +3.03 | - งานเทคอนกรีตฐานราก , งานผูกเหล็กคานคอดิน | ผ่าน | |

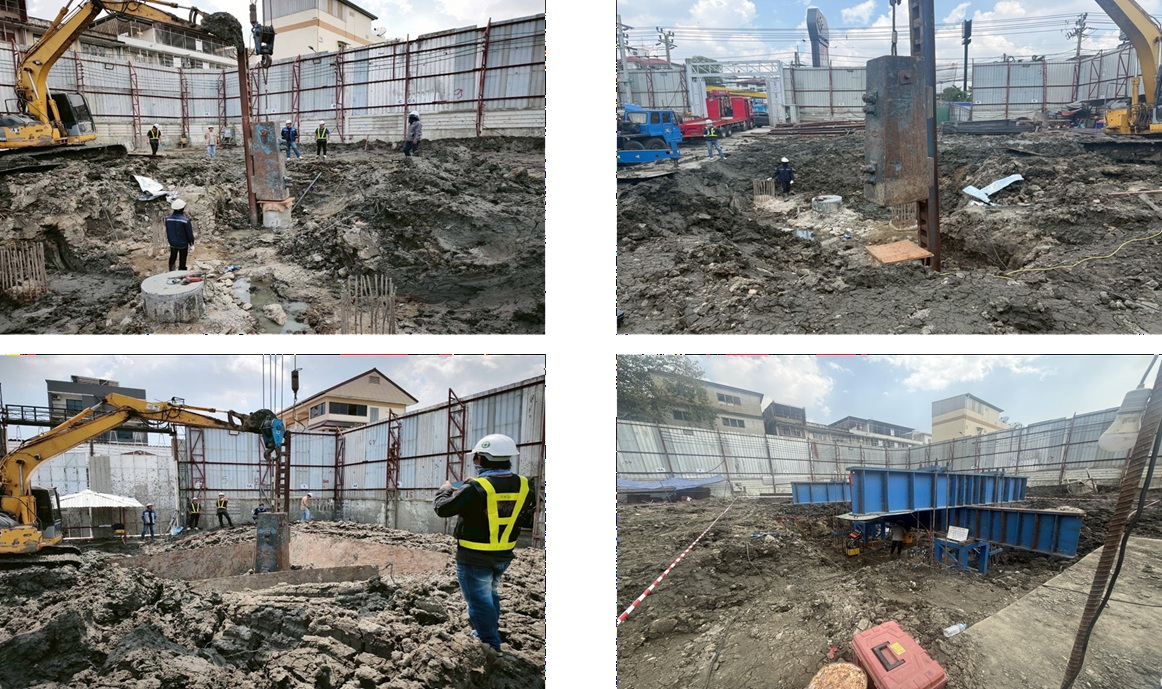

| 18-03-2026 | 7.48 | ▲ +0.77 | - งานเจาะสกัดหัวเสาเข็ม 0.60 m. , 0.80 m. , งานทดสอบ Seismic Test , งานทดสอบ Dynamic Load Test , งานทดสอบ Static Load Test | ผ่าน | |

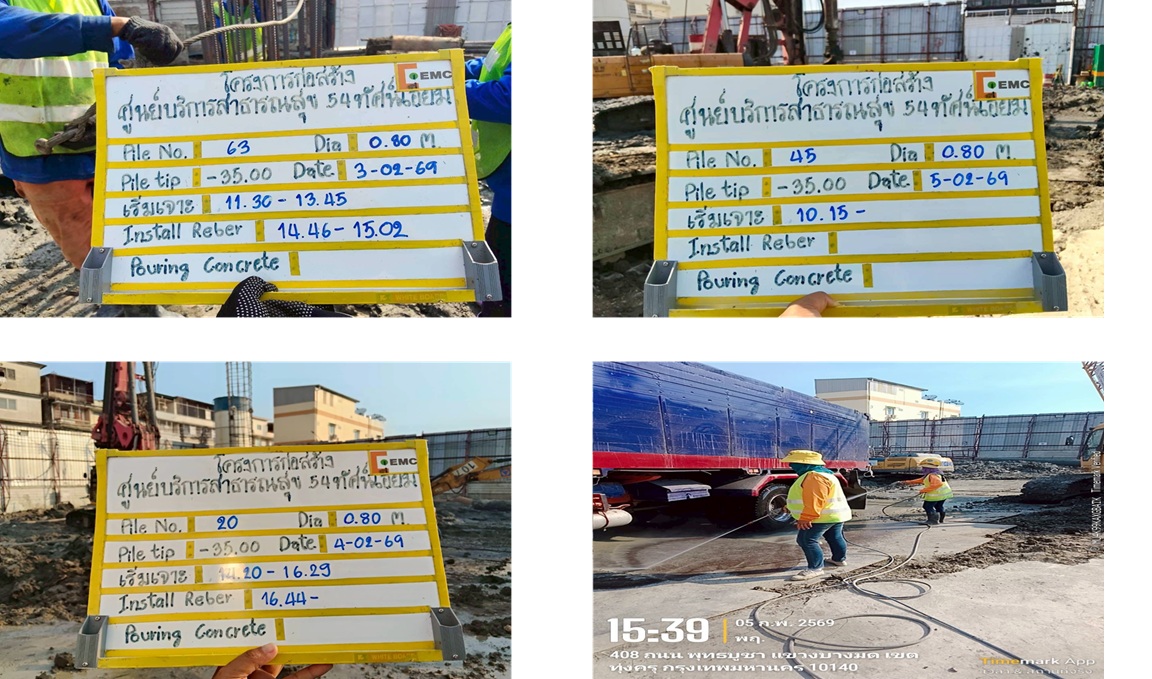

| 19-02-2026 | 6.71 | ▲ +3.97 | - งานเจาะเสาเข็ม ขนาด 0.80 m. จำนวน 5 ต้น , งานเจาะเสาเข็ม ขนาด 0.60 m. จำนวน 13 ต้น | ผ่าน | |

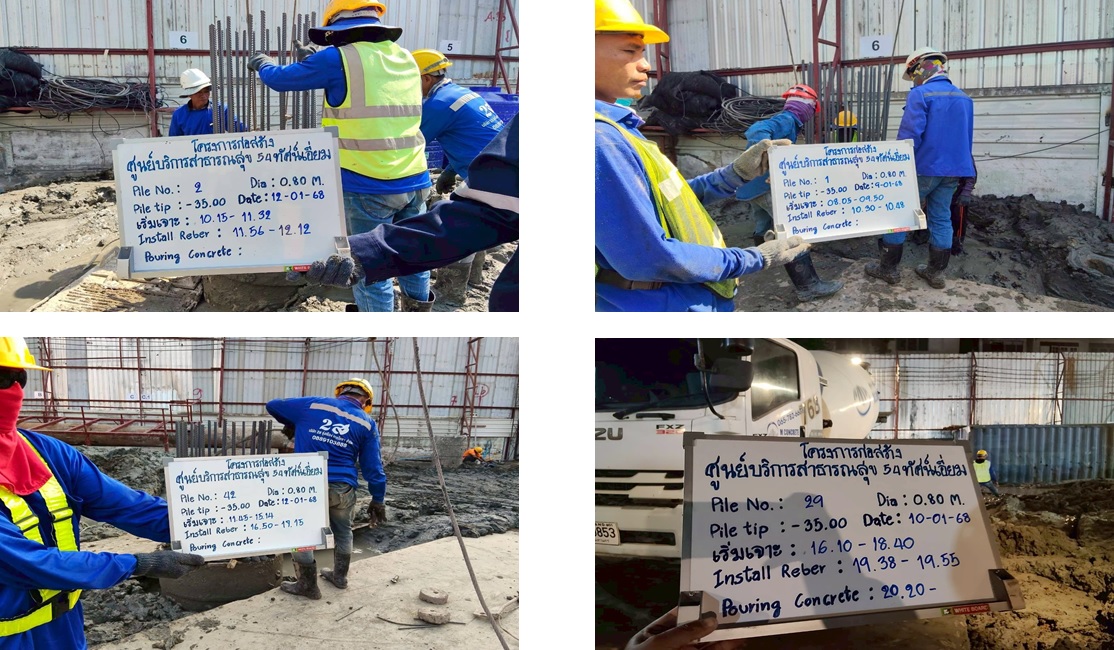

| 21-01-2026 | 2.74 | ▲ +1.35 | งานเจาะเสาเข็มจำนวน ขนาด 0.80 m. No.1 , 29 , 59 , 4 , 42 , 2 , 5 , 41 , 61 | ผ่าน | |

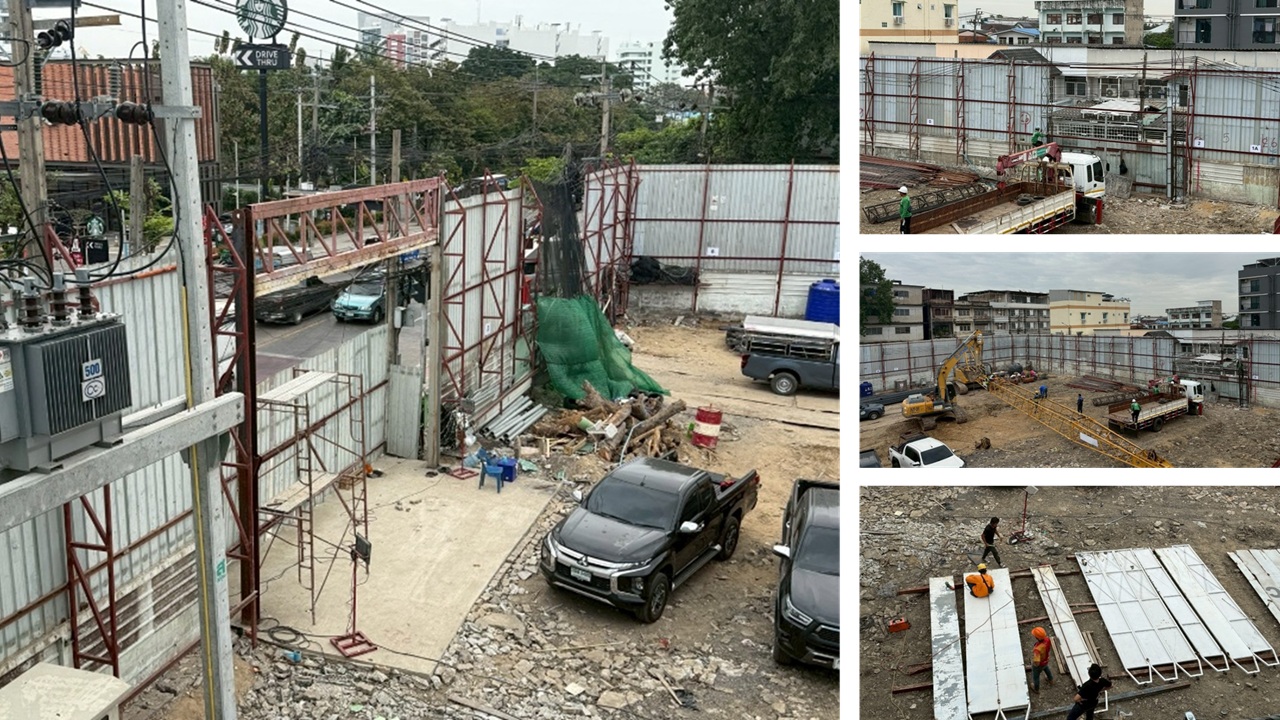

| 29-12-2025 | 1.39 | - งานเจาะเสาเข็ม | ผ่าน |
04การรายงานความคืบหน้างาน (10 รายงาน)Progress reports (10)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | งานรื้อถอนอาคาร งานเจาะสำรวจดิน | 4 | 4 | 01-10-2025 – 30-09-2026 | 23-09-2026 10:24:54 | ผ่าน | |
| 2 | งานรื้อถอนอาคาร งานเจาะสำรวจดิน งานเสาเข็ม | 16 | 16 | 01-10-2025 – 30-09-2026 | 23-09-2026 10:25:40 | ผ่าน | |
| 3 | งานรื้อถอนอาคาร งานเจาะสำรวจดิน งานเสาเข็ม | 18 | 18 | 01-10-2025 – 30-09-2026 | 23-09-2026 10:25:51 | ผ่าน | |
| 4 | งานรื้อถอนอาคาร งานเจาะสำรวจดิน งานเสาเข็ม งานฐานราก | 18 | 18 | 01-10-2025 – 30-09-2026 | 23-09-2026 10:40:07 | ผ่าน | |
| 5 | งานฐานราก งานโครงสร้าง | 13 | 13 | 01-10-2025 – 30-09-2026 | 23-09-2026 10:40:08 | ผ่าน | |
| 6 | งานโครงสร้าง | 13 | 13 | 01-10-2025 – 30-09-2026 | 30-09-2026 22:10:47 | ผ่าน | |
| 7 | งานโครงสร้าง | 18 | 18 | 01-10-2025 – 30-09-2026 | 30-09-2026 22:10:49 | ผ่าน | |
| รวม 7 ขั้นตอน7 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.764888, 100.498756)
