โครงการ/กิจกรรมProject #57537 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้ง

สำนักงานเขตวัฒนา · ฝ่ายโยธา · รหัสงบประมาณ Budget code 21105

0งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 12KR · รายงานผลKRs · reports
4ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 30-09-2026 13:07

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

2.1 เพื่อตอบสนองนโยบายของผู้ว่าราชการกรุงเทพมหานคร โดยเพื่อสำรวจ ถนน ตรอก ซอย ทางเดินริมคลองในพื้นที่สาธารณะเพื่อกำหนดจุดติดตั้งไฟฟ้าแสงสว่างสาธารณะเพิ่มเติมแจ้งประสานการไฟฟ้านครหลวงให้ดำเนินการติดตั้งหรือซ่อมแซมไฟฟ้าแสงสว่าง -สาธารณะที่ดับชำรุด 2.2 เพื่อให้ประชาชนในพื้นที่เขตวัฒนามีความปลอดภัยในชีวิตและทรัพย์สิน รวมทั้งได้รับความสะดวกในการสัญจรไป - มา ลดปัญหาการร้องเรียน และเป็นการป้องกันอาชญากรรมในจุดเสี่ยงที่อาจเกิดขึ้น

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: 8.1 ประชาชนในพื้นที่เขตวัฒนาจะได้รับความปลอดภัยในชีวิตและทรัพย์สินเพิ่มขึ้น ปัญหาอาชญากรรมลดลง กรุงเทพมหานครได้รับการพัฒนาให้เป็นมหานครแห่งความปลอดภัย 8.2 สำนักงานเขตวัฒนาจะได้รับความร่วมมือจากประชาชนในการแจ้งข้อมูลด้านไฟฟ้าแสงสว่าง- สาธารณะ เพื่อให้เกิดความปลอดภัย 8.3 พื้นที่เสี่ยงภัยในพื้นที่เขตวัฒนาลดลง

เป้าหมายโครงการProject goal
ถนน ตรอก ซอย ทางเดินริมคลองพื้นที่เสี่ยงภัยอาชญากรรมที่เป็นสาธารณะ ได้รับการติดตั้งหรือซ่อมแซมไฟฟ้าแสงสว่างสาธารณะ ตามแผนประจำปี 2569 รวมจำนวน 614 ดวง 3.1 ติดตั้งไฟฟ้าแสงสว่าง LED ในซอยที่เป็นสาธารณะ จำนวน 614 ดวง
ผู้ประสานงาน / ติดต่อCoordinator / contact
วันชั*******
รหัสโครงการProject code
21105

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
5.1 จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง 300 ดวง 364 121.33 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7384 5.1 จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง · รวม 1,261 · 12 รายงานTotal 1,261 · 12 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 300Target 300 · 12 รายงาน12 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
121%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+34.1
ล่าสุด +63.7/เดือนrecently +63.7/month
บรรลุเป้าหมายเมื่อTarget reached on
17 ส.ค. 6917 Aug 2026
กำหนดเสร็จDeadline
30 ก.ย. 6930 Sep 2026
ก่อน/ตรงกำหนด 44 วัน44 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 31 ต.ค. 68 ถึง 25 ก.ย. 69 (329 วัน) เฉลี่ยทุก 30 วัน12 reports from 31 Oct 2025 to 25 Sep 2026 (329 days), on average every 30 days
  • ค่าล่าสุด 364 จากเป้าหมาย 300 (121%) เมื่อ 25 ก.ย. 69Latest value 364 against a target of 300 (121%) on 25 Sep 2026
  • ความคืบหน้าเฉลี่ย +34.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +63.7 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.74Average progress +34.1 per month (last 3 reports: +63.7 per month); trend-line fit R² = 0.74
  • ถึงเป้าหมายครั้งแรกเมื่อ 17 ส.ค. 69 (ก่อนหรือตรงกำหนด 44 วัน)First reached the target on 17 Aug 2026 (44 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 39 วัน (17 ส.ค. 69 → 25 ก.ย. 69)Longest gap without a report: 39 days (17 Aug 2026 → 25 Sep 2026)
  • ก้าวหน้ามากที่สุดในช่วง 18 พ.ค. 69 → 18 มิ.ย. 69 (+187 ใน 31 วัน)Biggest step forward: 18 May 2026 → 18 Jun 2026 (+187 in 31 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

12 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
25-09-2026สยป.3: ผ่าน ผลResult 364 ▲ +14

สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอบถามสนย.และรายงานผล ว่า 364 ดวง ที่ต้องเปลี่ยนในปีงบประมาณ 2569

17-08-2026สยป.3: ผ่าน ผลResult 350 ▲ +134

สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง ซึ่งขณะนี้อยู่ระหว่างติดตั้ง โดยสนย. สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอยถามสนย.และรายงานผลให้ทราบอีกครั้ง

20-07-2026สยป.3: ผ่าน ผลResult 216 ● เท่าเดิมunchanged

ประจำเดือนกรกฎาคม 2569 ไม่มีการแจ้งร้องเรียนติดตั้งดวงไฟ LED

18-06-2026สยป.3: ผ่าน ผลResult 216 ▲ +187

เมื่อวันที่ 4 มิถุนายน 2569 มีการติดตั้งไปแล้ว 187 ดวงโคม รวมที่ส่งให้การไฟฟ้าเขตคลองเตยและบางกะปิ 29 ดวงโคม ทั้งหมดสะสมได้ 216/400 ดวงโคม

18-05-2026สยป.3: ผ่าน ผลResult 29 ▲ +4

จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้งประจำเดือนพฤษภาคม 2569 โดยการไฟฟ้าบางกะปิ หรือคลองเตย สะสมจำนวน 25 ดวง และโดยสำนักการโยธา สำนักงานเขตวัฒนาได้สำรวจจำนวนโคม จำนวน 355 ดวง ตอนนี้อยู่ระหว่างสำนักการโยธาจัดจ้าง

21-04-2026สยป.3: ผ่าน ผลResult 25 ▲ +9

ประจำเดือนเมษายน (วันที่ 20/03/2569-20/04/2569) ดำเนินการแจ้งติดตั้งไฟฟ้าส่องสว่าง จำนวน 9 ดวง สะสม 25 ดวง

20-03-2026สยป.3: ผ่าน ผลResult 16 ▲ +4

เดือนมีนาคมงานติดตั้งใหม่ซอยสุขุมวิท39 จำนวน 4 โคม

23-02-2026สยป.3: ผ่าน ผลResult 12 ● เท่าเดิมunchanged

ประจำเดือนกุมภาพันธ์ ยังไม่มีจำนวนดวงโคมที่ติดตั้ง อยู่ในขั้นตอนออกแบบและประเมินราคา

21-01-2026สยป.3: ผ่าน ผลResult 12 ▲ +5

จำนวนดวงไฟ LED ที่ได้รับการติดตั้งจำนวน 5 ดวง ในเดือนมกราคม สะสม เป็นจำนวน 12 ดวง

19-12-2025สยป.3: ผ่าน ผลResult 7 ● เท่าเดิมunchanged

จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนธันวาคมการติดตั้งเป็นศูนย์

18-11-2025สยป.3: ผ่าน ผลResult 7 ● เท่าเดิมunchanged

จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนพฤศจิกายนการติดตั้งเป็นศูนย์

31-10-2025สยป.3: ผ่าน ผลResult 7

จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือน ตุลาคม ซ่อมเเซมเปลี่ยนเป็น LED แล้วจำนวน 7 ดวง

25-09-2026 · ผลResult 364 ▲ +14 สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอบถามสนย.และรายงานผล ว่า 364 ดวง ที่ต้องเปลี่ยนในปีงบประมาณ 2569 ผ่าน
17-08-2026 · ผลResult 350 ▲ +134 สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง ซึ่งขณะนี้อยู่ระหว่างติดตั้ง โดยสนย. สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอยถามสนย.และรายงานผลให้ทราบอีกครั้ง ผ่าน
20-07-2026 · ผลResult 216 ● เท่าเดิมunchanged ประจำเดือนกรกฎาคม 2569 ไม่มีการแจ้งร้องเรียนติดตั้งดวงไฟ LED ผ่าน
18-06-2026 · ผลResult 216 ▲ +187 เมื่อวันที่ 4 มิถุนายน 2569 มีการติดตั้งไปแล้ว 187 ดวงโคม รวมที่ส่งให้การไฟฟ้าเขตคลองเตยและบางกะปิ 29 ดวงโคม ทั้งหมดสะสมได้ 216/400 ดวงโคม ผ่าน
18-05-2026 · ผลResult 29 ▲ +4 จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้งประจำเดือนพฤษภาคม 2569 โดยการไฟฟ้าบางกะปิ หรือคลองเตย สะสมจำนวน 25 ดวง และโดยสำนักการโยธา สำนักงานเขตวัฒนาได้สำรวจจำนวนโคม จำนวน 355 ดวง ตอนนี้อยู่ระหว่างสำนักการโยธาจัดจ้าง ผ่าน
21-04-2026 · ผลResult 25 ▲ +9 ประจำเดือนเมษายน (วันที่ 20/03/2569-20/04/2569) ดำเนินการแจ้งติดตั้งไฟฟ้าส่องสว่าง จำนวน 9 ดวง สะสม 25 ดวง ผ่าน
20-03-2026 · ผลResult 16 ▲ +4 เดือนมีนาคมงานติดตั้งใหม่ซอยสุขุมวิท39 จำนวน 4 โคม ผ่าน
12 23-02-2026 · ผลResult 12 ● เท่าเดิมunchanged ประจำเดือนกุมภาพันธ์ ยังไม่มีจำนวนดวงโคมที่ติดตั้ง อยู่ในขั้นตอนออกแบบและประเมินราคา ผ่าน
21-01-2026 · ผลResult 12 ▲ +5 จำนวนดวงไฟ LED ที่ได้รับการติดตั้งจำนวน 5 ดวง ในเดือนมกราคม สะสม เป็นจำนวน 12 ดวง ผ่าน
7 19-12-2025 · ผลResult 7 ● เท่าเดิมunchanged จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนธันวาคมการติดตั้งเป็นศูนย์ ผ่าน
18-11-2025 · ผลResult 7 ● เท่าเดิมunchanged จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนพฤศจิกายนการติดตั้งเป็นศูนย์ ผ่าน
31-10-2025 · ผลResult 7 จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือน ตุลาคม ซ่อมเเซมเปลี่ยนเป็น LED แล้วจำนวน 7 ดวง ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
25-09-2026 364 ▲ +14 สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอบถามสนย.และรายงานผล ว่า 364 ดวง ที่ต้องเปลี่ยนในปีงบประมาณ 2569 ผ่าน
17-08-2026 350 ▲ +134 สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง ซึ่งขณะนี้อยู่ระหว่างติดตั้ง โดยสนย. สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอยถามสนย.และรายงานผลให้ทราบอีกครั้ง ผ่าน
20-07-2026 216 ● เท่าเดิมunchanged ประจำเดือนกรกฎาคม 2569 ไม่มีการแจ้งร้องเรียนติดตั้งดวงไฟ LED ผ่าน
18-06-2026 216 ▲ +187 เมื่อวันที่ 4 มิถุนายน 2569 มีการติดตั้งไปแล้ว 187 ดวงโคม รวมที่ส่งให้การไฟฟ้าเขตคลองเตยและบางกะปิ 29 ดวงโคม ทั้งหมดสะสมได้ 216/400 ดวงโคม ผ่าน
18-05-2026 29 ▲ +4 จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้งประจำเดือนพฤษภาคม 2569 โดยการไฟฟ้าบางกะปิ หรือคลองเตย สะสมจำนวน 25 ดวง และโดยสำนักการโยธา สำนักงานเขตวัฒนาได้สำรวจจำนวนโคม จำนวน 355 ดวง ตอนนี้อยู่ระหว่างสำนักการโยธาจัดจ้าง ผ่าน
21-04-2026 25 ▲ +9 ประจำเดือนเมษายน (วันที่ 20/03/2569-20/04/2569) ดำเนินการแจ้งติดตั้งไฟฟ้าส่องสว่าง จำนวน 9 ดวง สะสม 25 ดวง ผ่าน
20-03-2026 16 ▲ +4 เดือนมีนาคมงานติดตั้งใหม่ซอยสุขุมวิท39 จำนวน 4 โคม ผ่าน
23-02-2026 12 ● เท่าเดิมunchanged ประจำเดือนกุมภาพันธ์ ยังไม่มีจำนวนดวงโคมที่ติดตั้ง อยู่ในขั้นตอนออกแบบและประเมินราคา ผ่าน
21-01-2026 12 ▲ +5 จำนวนดวงไฟ LED ที่ได้รับการติดตั้งจำนวน 5 ดวง ในเดือนมกราคม สะสม เป็นจำนวน 12 ดวง ผ่าน
19-12-2025 7 ● เท่าเดิมunchanged จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนธันวาคมการติดตั้งเป็นศูนย์ ผ่าน
18-11-2025 7 ● เท่าเดิมunchanged จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนพฤศจิกายนการติดตั้งเป็นศูนย์ ผ่าน

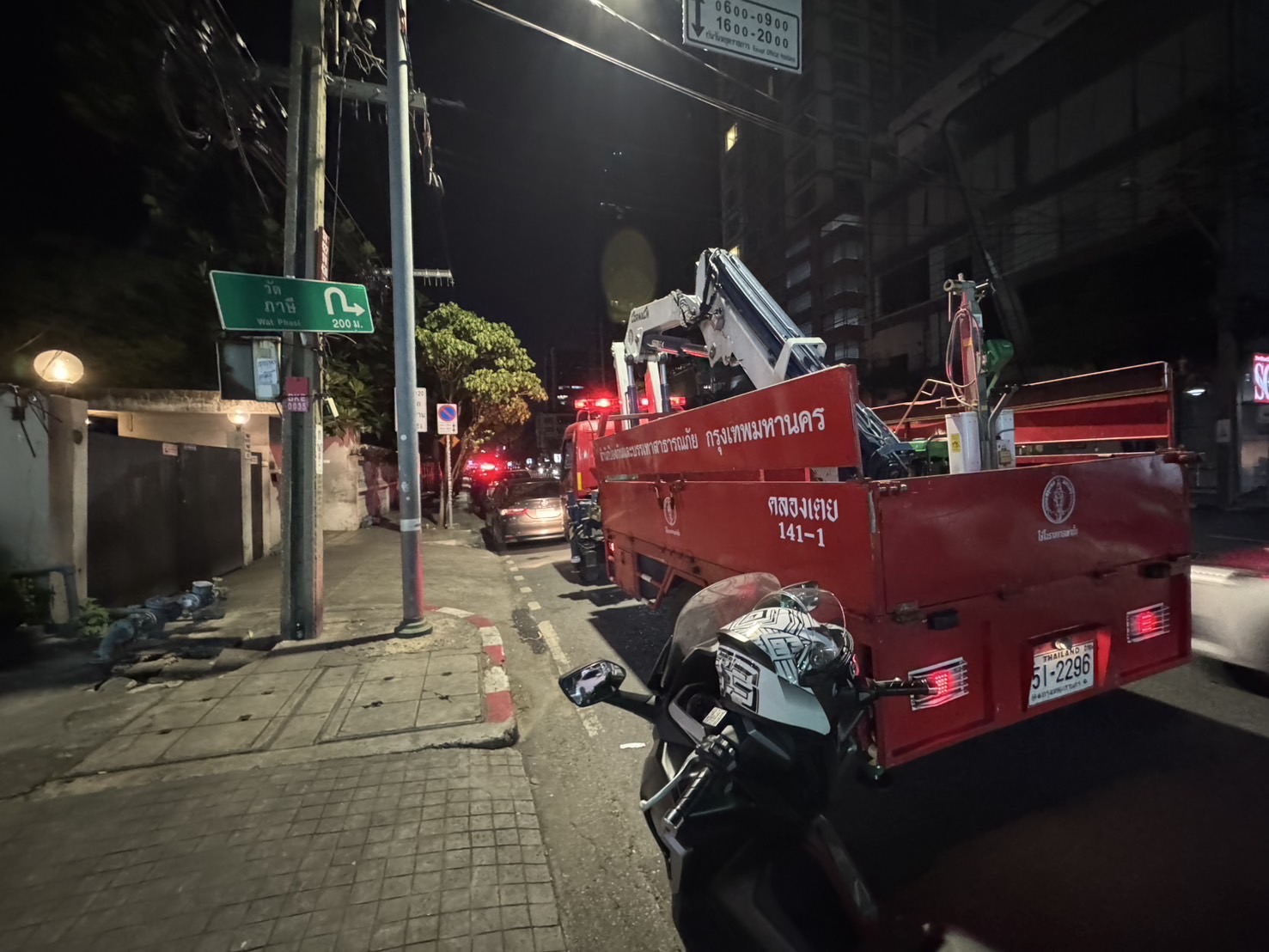

31-10-2025 7 จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือน ตุลาคม ซ่อมเเซมเปลี่ยนเป็น LED แล้วจำนวน 7 ดวง ผ่าน

04การรายงานความคืบหน้างาน (12 รายงาน)Progress reports (12)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2525 Sep 2026 +39 วัน39 days
364.00 ▲ +14.00
สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอบถามสนย.และรายงานผล ว่า 364 ดวง ที่ต้องเปลี่ยนในปีงบประมาณ 2569
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-08-1717 Aug 2026 +28 วัน28 days
350.00 ▲ +134
สำนักงานเขตวัฒนาได้ดำเนินการสำรวจ ตำแหน่งติดตั้งโคม LED ไปยัง สนย. ทั้งหมด 401 ดวง ซึ่งขณะนี้อยู่ระหว่างติดตั้ง โดยสนย. สำนักงานเขตวัฒนาจะทำหนังสือติดตามยอดสอยถามสนย.และรายงานผลให้ทราบอีกครั้ง
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2020 Jul 2026 +32 วัน32 days
216.00 ● เท่าเดิมunchanged
ประจำเดือนกรกฎาคม 2569 ไม่มีการแจ้งร้องเรียนติดตั้งดวงไฟ LED
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1818 Jun 2026 +31 วัน31 days
216.00 ▲ +187
เมื่อวันที่ 4 มิถุนายน 2569 มีการติดตั้งไปแล้ว 187 ดวงโคม รวมที่ส่งให้การไฟฟ้าเขตคลองเตยและบางกะปิ 29 ดวงโคม ทั้งหมดสะสมได้ 216/400 ดวงโคม
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-05-1818 May 2026 +27 วัน27 days

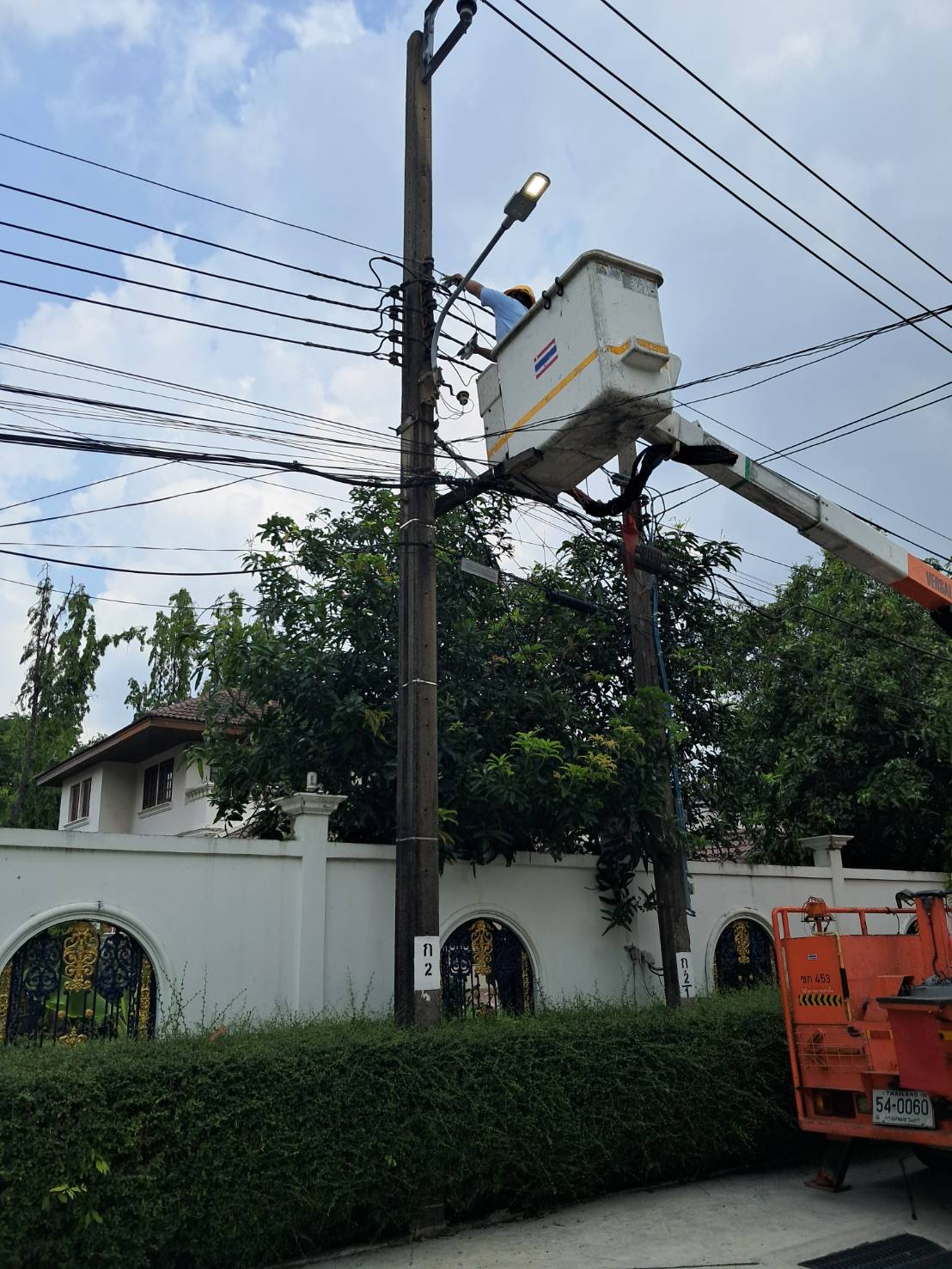

29.00 ▲ +4.00
จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้งประจำเดือนพฤษภาคม 2569 โดยการไฟฟ้าบางกะปิ หรือคลองเตย สะสมจำนวน 25 ดวง และโดยสำนักการโยธา สำนักงานเขตวัฒนาได้สำรวจจำนวนโคม จำนวน 355 ดวง ตอนนี้อยู่ระหว่างสำนักการโยธาจัดจ้าง
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2121 Apr 2026 +32 วัน32 days

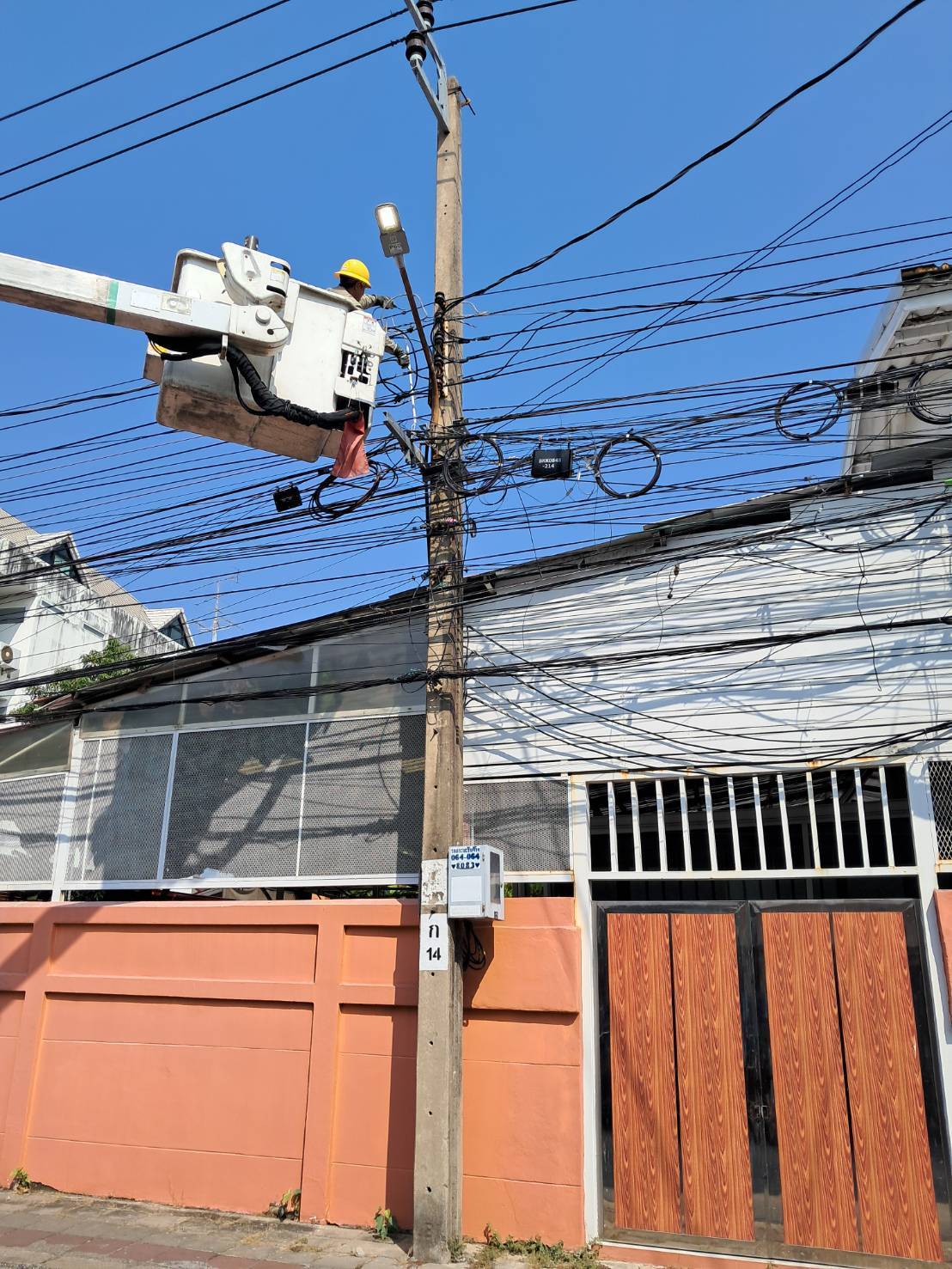

25.00 ▲ +9.00
ประจำเดือนเมษายน (วันที่ 20/03/2569-20/04/2569) ดำเนินการแจ้งติดตั้งไฟฟ้าส่องสว่าง จำนวน 9 ดวง สะสม 25 ดวง
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map

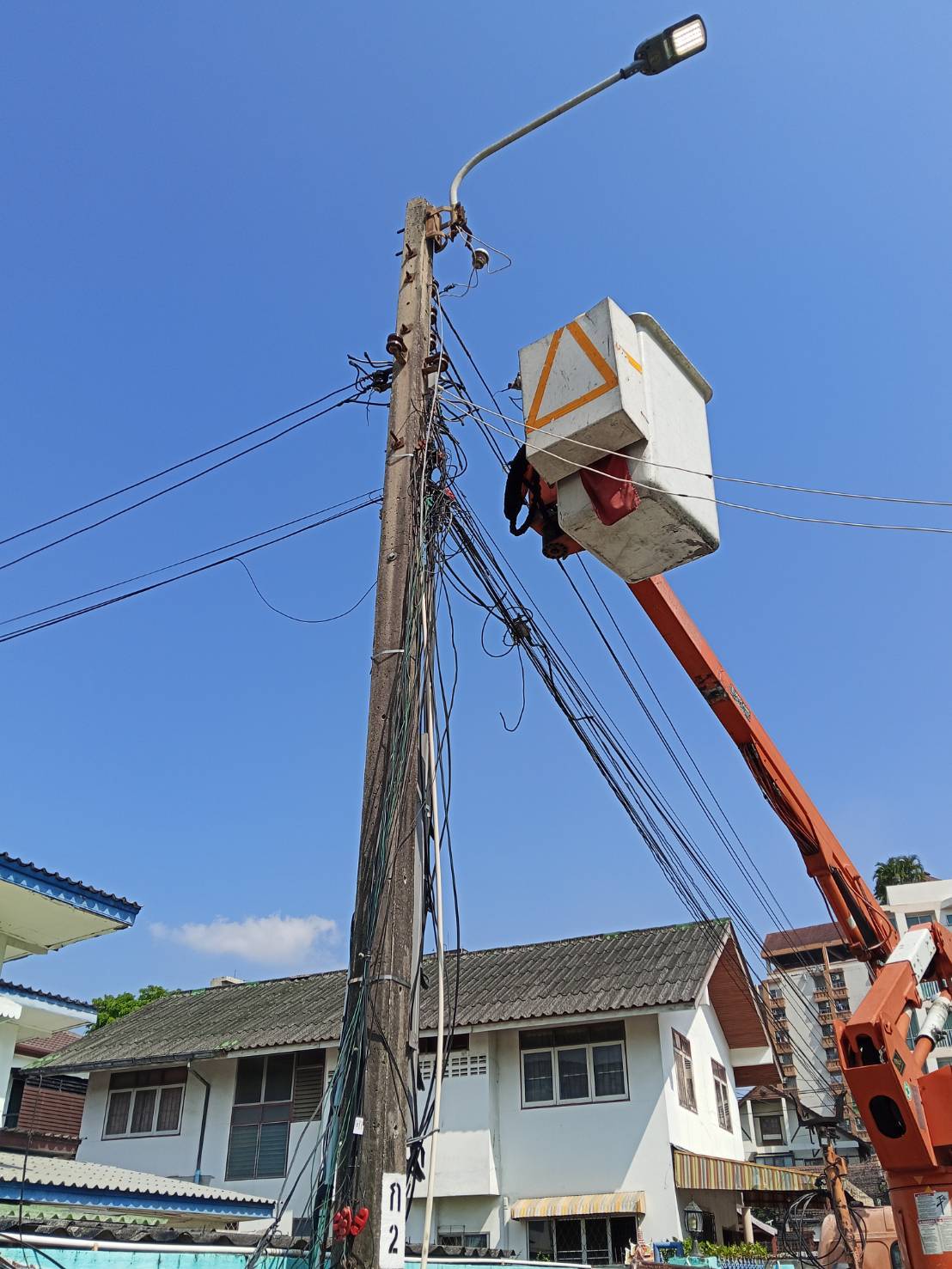

2026-03-2020 Mar 2026 +25 วัน25 days
16.00 ▲ +4.00
เดือนมีนาคมงานติดตั้งใหม่ซอยสุขุมวิท39 จำนวน 4 โคม
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2323 Feb 2026 +33 วัน33 days
12.00 ● เท่าเดิมunchanged
ประจำเดือนกุมภาพันธ์ ยังไม่มีจำนวนดวงโคมที่ติดตั้ง อยู่ในขั้นตอนออกแบบและประเมินราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map

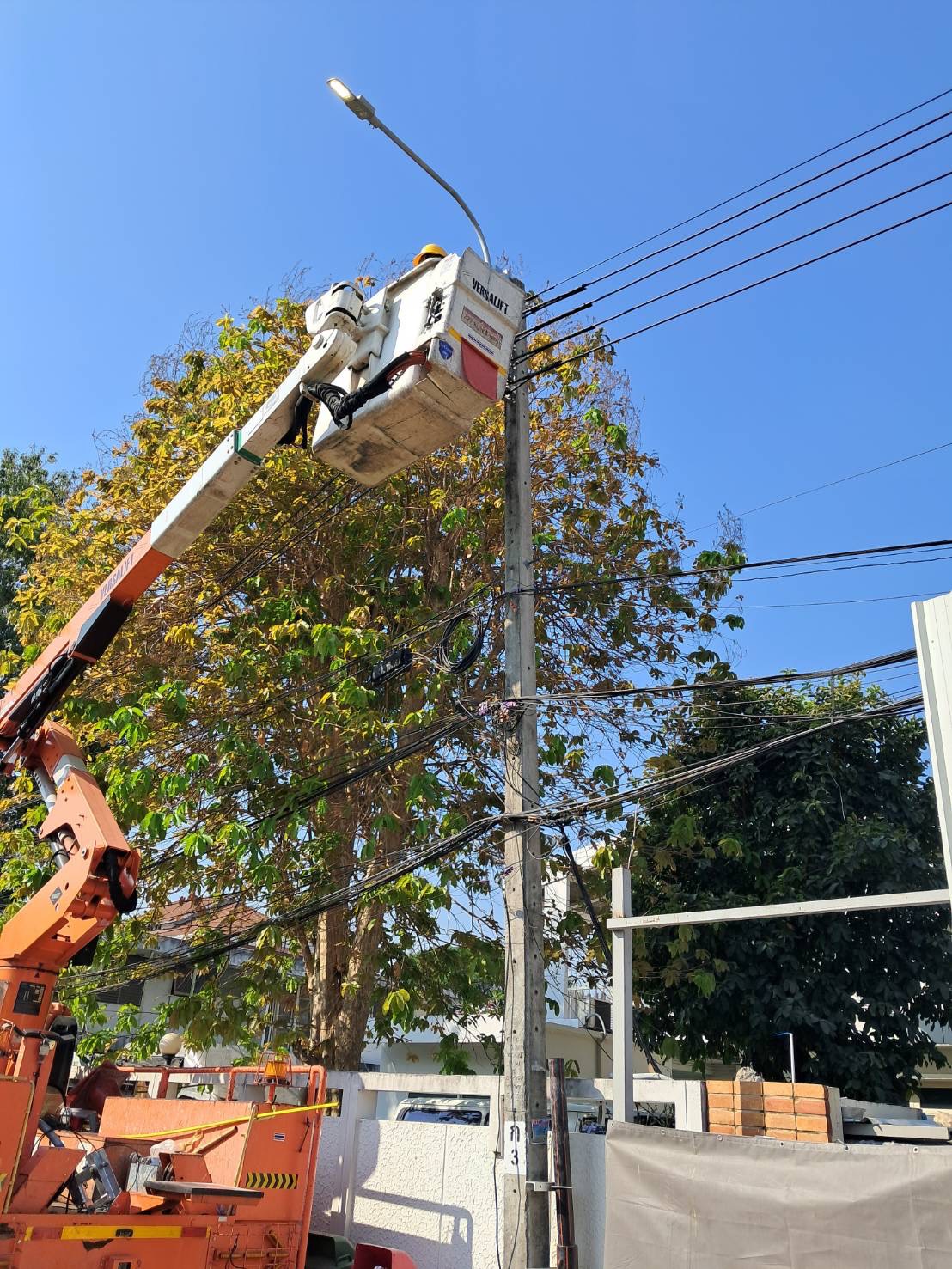

2026-01-2121 Jan 2026 +33 วัน33 days
12.00 ▲ +5.00
จำนวนดวงไฟ LED ที่ได้รับการติดตั้งจำนวน 5 ดวง ในเดือนมกราคม สะสม เป็นจำนวน 12 ดวง
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2025-12-1919 Dec 2025 +31 วัน31 days
7.00 ● เท่าเดิมunchanged
จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนธันวาคมการติดตั้งเป็นศูนย์
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map
2025-11-1818 Nov 2025 +18 วัน18 days
7.00 ● เท่าเดิมunchanged
จำนวนไฟส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือนพฤศจิกายนการติดตั้งเป็นศูนย์
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map

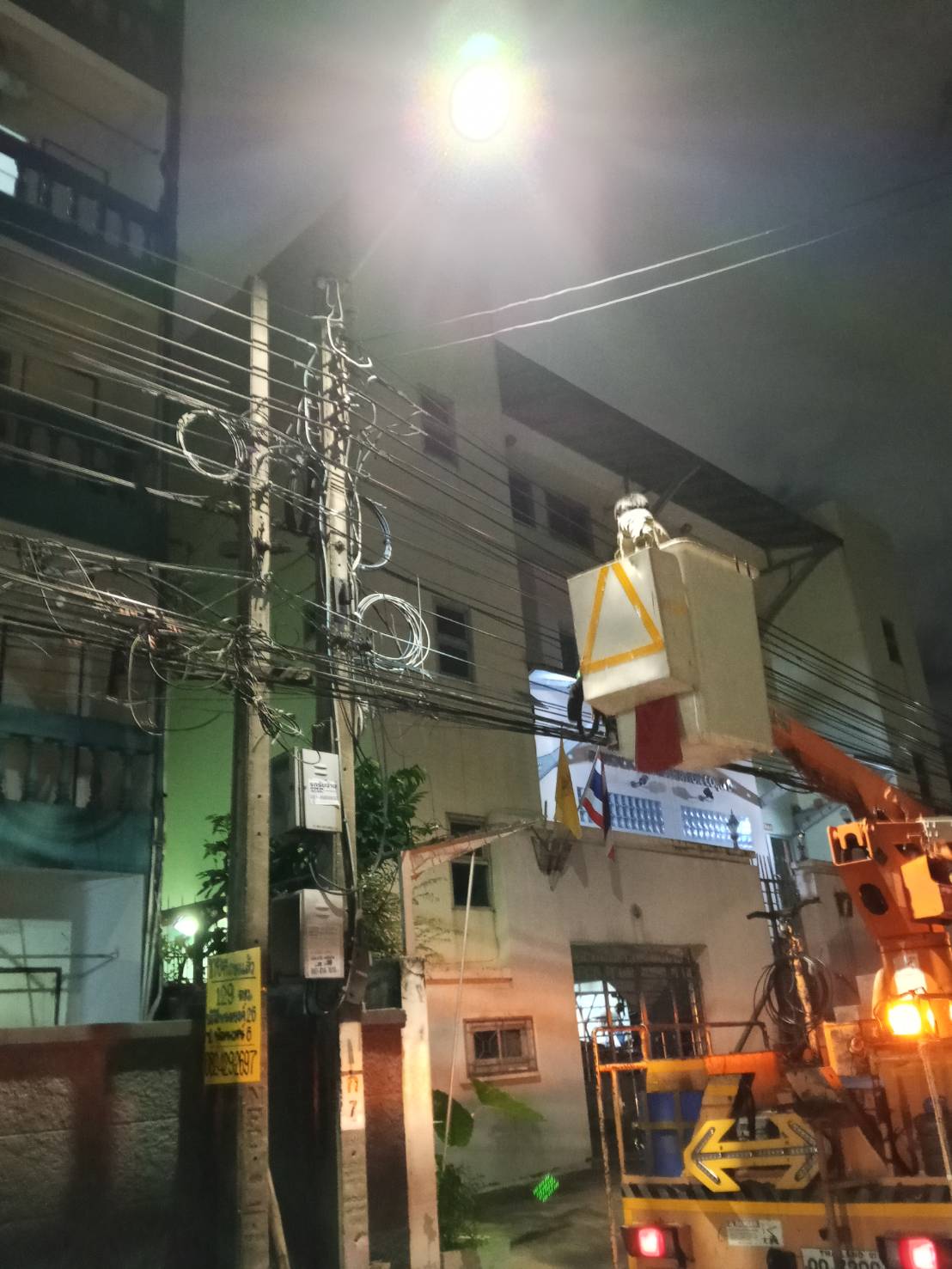

2025-10-3131 Oct 2025
7.00
จำนวนไฟฟ้าส่องสว่าง LED ที่ได้รับการติดตั้ง ประจำเดือน ตุลาคม ซ่อมเเซมเปลี่ยนเป็น LED แล้วจำนวน 7 ดวง
📍 พิกัดโครงการProject location: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

4 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน เขียนโครงการเสนอผู้บริหาร
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
01-10-2025 – 31-10-2025
รายงานล่าสุดLast report
04-03-2026 17:42:37
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน จัดทำแผนเพื่อสำรวจเส้นทางเพื่อติดตั้งไฟฟ้าแสงสว่าง LED
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
01-11-2025 – 30-11-2025
รายงานล่าสุดLast report
04-03-2026 17:42:39
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน ดำเนินการติดตั้งไฟฟ้าแสงสว่าง LED ในพื้นที่เขต
ร้อยละของงานWeight
80%
ผลResult
80%
ช่วงเวลาPeriod
01-12-2025 – 31-08-2026
รายงานล่าสุดLast report
30-09-2026 13:07:41
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน สรุปผลการดำเนินงานเสนอผู้บริหาร และหน่วยงานที่เกี่ยวข้อง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
01-09-2026 – 30-09-2026
รายงานล่าสุดLast report
30-09-2026 13:07:42
1 เขียนโครงการเสนอผู้บริหาร01-10-2025 – 31-10-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
2 จัดทำแผนเพื่อสำรวจเส้นทางเพื่อติดตั้งไฟฟ้าแสงสว่าง LED 01-11-2025 – 30-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
3 ดำเนินการติดตั้งไฟฟ้าแสงสว่าง LED ในพื้นที่เขต01-12-2025 – 31-08-2026 · ร้อยละของงานWeight 80% ผ่าน 80%
4 สรุปผลการดำเนินงานเสนอผู้บริหาร และหน่วยงานที่เกี่ยวข้อง01-09-2026 – 30-09-2026 · ร้อยละของงานWeight 5% ผ่าน 5%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 เขียนโครงการเสนอผู้บริหาร 5 5 01-10-2025 – 31-10-2025 04-03-2026 17:42:37 ผ่าน
2 จัดทำแผนเพื่อสำรวจเส้นทางเพื่อติดตั้งไฟฟ้าแสงสว่าง LED 10 10 01-11-2025 – 30-11-2025 04-03-2026 17:42:39 ผ่าน
3 ดำเนินการติดตั้งไฟฟ้าแสงสว่าง LED ในพื้นที่เขต 80 80 01-12-2025 – 31-08-2026 30-09-2026 13:07:41 ผ่าน
4 สรุปผลการดำเนินงานเสนอผู้บริหาร และหน่วยงานที่เกี่ยวข้อง 5 5 01-09-2026 – 30-09-2026 30-09-2026 13:07:42 ผ่าน
รวม 4 ขั้นตอน4 steps100100

06แผนที่โครงการProject map
