โครงการ/กิจกรรมProject #58592 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงถนนสายหลักและสายรองเคหะชุมชนฉลองกรุง

สำนักงานเขตหนองจอก · ฝ่ายโยธา

20,764,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 5KR · รายงานผลKRs · reports
7ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 27-02-2026 15:42

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

เพื่อแก้ไขปัญหาความเดือนร้อนให้กับประชาชนในการสัญจรบนถนนในพื้นที่

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: ประชาชนได้รับความสะดวกและมีความปลอดภัยในการใช้ถนน

เป้าหมายโครงการProject goal
เพื่อแก้ไขปัญหาความเดือนร้อนให้กับประชาชนในการสัญจรบนถนนในพื้นที่
ผู้ประสานงาน / ติดต่อCoordinator / contact
นายกิ*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 265 · 5 รายงานTotal 265 · 5 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 5 รายงาน5 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+27.3
ล่าสุด +60.5/เดือนrecently +60.5/month
บรรลุเป้าหมายเมื่อTarget reached on
29 ม.ค. 6929 Jan 2026
กำหนดเสร็จDeadline
31 มี.ค. 6931 Mar 2026
ก่อน/ตรงกำหนด 61 วัน61 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 13 ธ.ค. 68 ถึง 27 ก.พ. 69 (76 วัน) เฉลี่ยทุก 19 วัน5 reports from 13 Dec 2025 to 27 Feb 2026 (76 days), on average every 19 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 27 ก.พ. 69Latest value 100 against a target of 100 (100%) on 27 Feb 2026
  • ความคืบหน้าเฉลี่ย +27.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด +60.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.27Average progress +27.3 per month (last 3 reports: +60.5 per month); trend-line fit R² = 0.27
  • ถึงเป้าหมายครั้งแรกเมื่อ 29 ม.ค. 69 (ก่อนหรือตรงกำหนด 61 วัน)First reached the target on 29 Jan 2026 (61 days early or on time)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 13 ธ.ค. 68 → 30 ธ.ค. 68 เปลี่ยน -65.00) ควรตรวจสอบความถูกต้องของข้อมูล1 report(s) went backwards from the previous one (e.g. 13 Dec 2025 → 30 Dec 2025, change -65.00) — the data should be checked
  • ก้าวหน้ามากที่สุดในช่วง 17 ม.ค. 69 → 29 ม.ค. 69 (+100 ใน 12 วัน)Biggest step forward: 17 Jan 2026 → 29 Jan 2026 (+100 in 12 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

5 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
27-02-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

เบิกจ่ายเรียบร้อยแล้ว จ้างก่อสร้างปรับปรุงถนนสายหลักและสายรอง เคหะชุมชนฉลองกรุง ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) "ดำเนินโครงการแล้วเสร็จ"

29-01-2026สยป.3: ผ่าน ผลResult 100 ▲ +100

ตั้งฏีกาเบิกจ่ายเรียบร้อยแล้ว

17-01-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

เดือน มกราคม 2569 ส่งมอบงาน 5 มกราคม 2569 ตรวจรับงาน 14 มกราคม 2569

30-12-2025สยป.3: ผ่าน ผลResult 0 ▼ -65

ดำเนินการตามสัญญา ปูแอสฟัลต์คอนกรีตถนนสายรอง

13-12-2025สยป.3: ผ่าน ผลResult 65

เดือนตุลาคม - พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568 4. ลงนามในสัญญา 24 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญา อยู่ระหว่างปูแอสฟัลต์

27-02-2026 · ผลResult 100 ● เท่าเดิมunchanged เบิกจ่ายเรียบร้อยแล้ว จ้างก่อสร้างปรับปรุงถนนสายหลักและสายรอง เคหะชุมชนฉลองกรุง ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) "ดำเนินโครงการแล้วเสร็จ" ผ่าน
100 29-01-2026 · ผลResult 100 ▲ +100 ตั้งฏีกาเบิกจ่ายเรียบร้อยแล้ว ผ่าน
17-01-2026 · ผลResult 0 ● เท่าเดิมunchanged เดือน มกราคม 2569 ส่งมอบงาน 5 มกราคม 2569 ตรวจรับงาน 14 มกราคม 2569 ผ่าน
30-12-2025 · ผลResult 0 ▼ -65 ดำเนินการตามสัญญา ปูแอสฟัลต์คอนกรีตถนนสายรอง ผ่าน
65 13-12-2025 · ผลResult 65 เดือนตุลาคม - พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568 4. ลงนามในสัญญา 24 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญา อยู่ระหว่างปูแอสฟัลต์ ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
27-02-2026 100 ● เท่าเดิมunchanged เบิกจ่ายเรียบร้อยแล้ว จ้างก่อสร้างปรับปรุงถนนสายหลักและสายรอง เคหะชุมชนฉลองกรุง ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) "ดำเนินโครงการแล้วเสร็จ" ผ่าน
29-01-2026 100 ▲ +100 ตั้งฏีกาเบิกจ่ายเรียบร้อยแล้ว ผ่าน
17-01-2026 0 ● เท่าเดิมunchanged เดือน มกราคม 2569 ส่งมอบงาน 5 มกราคม 2569 ตรวจรับงาน 14 มกราคม 2569 ผ่าน
30-12-2025 0 ▼ -65 ดำเนินการตามสัญญา ปูแอสฟัลต์คอนกรีตถนนสายรอง ผ่าน
13-12-2025 65 เดือนตุลาคม - พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568 4. ลงนามในสัญญา 24 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญา อยู่ระหว่างปูแอสฟัลต์ ผ่าน

04การรายงานความคืบหน้างาน (5 รายงาน)Progress reports (5)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-02-2727 Feb 2026 +29 วัน29 days
100.00 ● เท่าเดิมunchanged
เบิกจ่ายเรียบร้อยแล้ว จ้างก่อสร้างปรับปรุงถนนสายหลักและสายรอง เคหะชุมชนฉลองกรุง ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) "ดำเนินโครงการแล้วเสร็จ"
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2929 Jan 2026 +12 วัน12 days
100.00 ▲ +100
ตั้งฏีกาเบิกจ่ายเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-01-1717 Jan 2026 +18 วัน18 days
0.00 ● เท่าเดิมunchanged

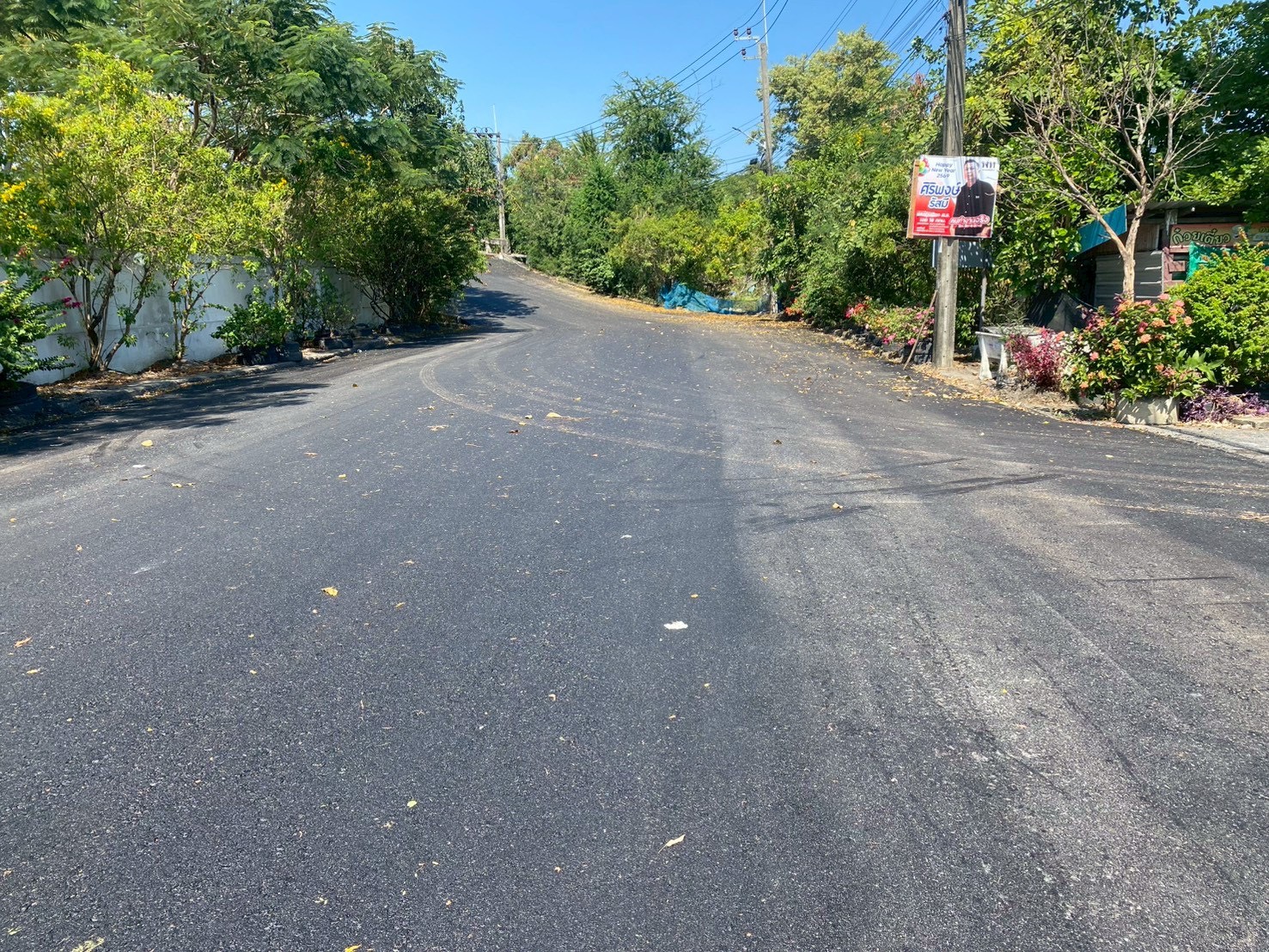

เดือน มกราคม 2569 ส่งมอบงาน 5 มกราคม 2569 ตรวจรับงาน 14 มกราคม 2569
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2025-12-3030 Dec 2025 +17 วัน17 days
0.00 ▼ -65.00

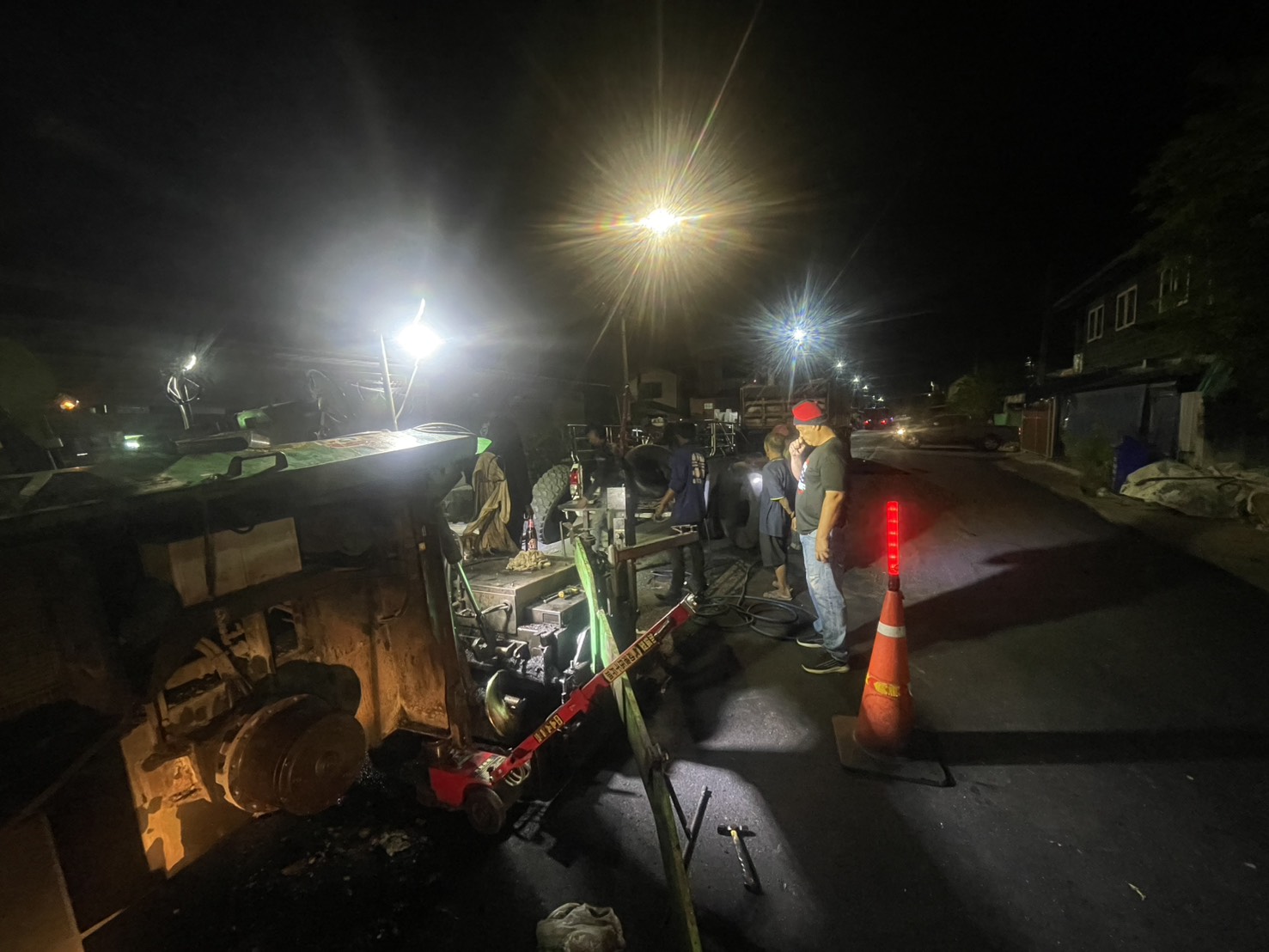

ดำเนินการตามสัญญา ปูแอสฟัลต์คอนกรีตถนนสายรอง
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2025-12-1313 Dec 2025
65.00
เดือนตุลาคม - พฤศจิกายน 2568 : 1. รายงานผลการพิจารณาและอนุมัติจ้าง เมื่อวันที่ 10 ตุลาคม 2568 2. ประกาศรายชื่อผู้ชนะการเสนอราคา เมื่อวันที่ 10 ตุลาคม 2568 3. พ้นระยะเวลาอุทธรณ์ เมื่อวันที่ 18 พฤศจิกายน 2568 4. ลงนามในสัญญา 24 พฤศจิกายน 2568 เดือนธันวาคม 2568 : อยู่ระหว่างการดำเนินการตามสัญญ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

7 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน ประกาศเผยเพร่แผนจัดซื้อจัดจ้างประจำปี งบประมาณ พ.ศ. 2569
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
15-09-2025 – 15-09-2025
รายงานล่าสุดLast report
20-11-2025 13:11:53
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
16-09-2025 – 23-09-2025
รายงานล่าสุดLast report
20-11-2025 13:11:56
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
24-09-2025 – 31-10-2025
รายงานล่าสุดLast report
20-11-2025 13:11:58
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
02-10-2025 – 31-10-2025
รายงานล่าสุดLast report
20-11-2025 13:12:00
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน รายงานผลการพิจารณาและอนุมัติจ้าง - ประกาศรายชื่อผู้ชนะการเสนอราคา - พ้นระยะเวลาอุทธรณ์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
03-11-2025 – 18-11-2025
รายงานล่าสุดLast report
20-11-2025 13:12:03
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ส่งตรวจร่างสัญญา-ลงนามสัญญา
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
03-11-2025 – 24-11-2025
รายงานล่าสุดLast report
27-11-2025 09:48:23
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน บริหารสัญญา - ส่งมอบงาน - ตรวจรับ - เบิกจ่ายเงิน
ร้อยละของงานWeight
35%
ผลResult
35%
ช่วงเวลาPeriod
25-11-2025 – 31-03-2026
รายงานล่าสุดLast report
27-02-2026 15:42:33
1 ประกาศเผยเพร่แผนจัดซื้อจัดจ้างประจำปี งบประมาณ พ.ศ. 256915-09-2025 – 15-09-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
2 แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง 16-09-2025 – 23-09-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
3 แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง 24-09-2025 – 31-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
4 เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์02-10-2025 – 31-10-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
5 รายงานผลการพิจารณาและอนุมัติจ้าง - ประกาศรายชื่อผู้ชนะการเสนอราคา - พ้นระยะเวลาอุทธรณ์03-11-2025 – 18-11-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
6 ส่งตรวจร่างสัญญา-ลงนามสัญญา03-11-2025 – 24-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
7 บริหารสัญญา - ส่งมอบงาน - ตรวจรับ - เบิกจ่ายเงิน25-11-2025 – 31-03-2026 · ร้อยละของงานWeight 35% ผ่าน 35%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 ประกาศเผยเพร่แผนจัดซื้อจัดจ้างประจำปี งบประมาณ พ.ศ. 2569 5 5 15-09-2025 – 15-09-2025 20-11-2025 13:11:53 ผ่าน
2 แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง 10 10 16-09-2025 – 23-09-2025 20-11-2025 13:11:56 ผ่าน
3 แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง 10 10 24-09-2025 – 31-10-2025 20-11-2025 13:11:58 ผ่าน
4 เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์ 15 15 02-10-2025 – 31-10-2025 20-11-2025 13:12:00 ผ่าน
5 รายงานผลการพิจารณาและอนุมัติจ้าง - ประกาศรายชื่อผู้ชนะการเสนอราคา - พ้นระยะเวลาอุทธรณ์ 15 15 03-11-2025 – 18-11-2025 20-11-2025 13:12:03 ผ่าน
6 ส่งตรวจร่างสัญญา-ลงนามสัญญา 10 10 03-11-2025 – 24-11-2025 27-11-2025 09:48:23 ผ่าน
7 บริหารสัญญา - ส่งมอบงาน - ตรวจรับ - เบิกจ่ายเงิน 35 35 25-11-2025 – 31-03-2026 27-02-2026 15:42:33 ผ่าน
รวม 7 ขั้นตอน7 steps100100
