Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
ร้อยละของข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน
สำนักงานเขตหนองจอก · ฝ่ายพัฒนาชุมชนและสวัสดิการสังคม
· ข้อมูลอัปเดตล่าสุดLast updated 25-07-2026 14:02
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
เพื่อปรับปรุงข้อมูลครัวเรือนในชุมชนให้เป็นปัจจุบัน
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: ข้อมูลครัวเรือนในชุมชนให้เป็นปัจจุบัน
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| 25 ร้อยละของข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน | 100 | ร้อยละ | 100 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7332 25 ร้อยละของข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน · รวม 432.32 · 12 รายงานTotal 432.32 · 12 reports
- รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 25 พ.ย. 68 ถึง 23 ก.ย. 69 (302 วัน) เฉลี่ยทุก 27 วัน12 reports from 25 Nov 2025 to 23 Sep 2026 (302 days), on average every 27 days
- ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 23 ก.ย. 69Latest value 100 against a target of 100 (100%) on 23 Sep 2026
- ความคืบหน้าเฉลี่ย +12.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.77Average progress +12.4 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.77
- ถึงเป้าหมายครั้งแรกเมื่อ 11 มิ.ย. 69 (ก่อนหรือตรงกำหนด 50 วัน)First reached the target on 11 Jun 2026 (50 days early or on time)
- ช่วงที่ไม่มีรายงานนานที่สุด 41 วัน (11 มิ.ย. 69 → 22 ก.ค. 69)Longest gap without a report: 41 days (11 Jun 2026 → 22 Jul 2026)
- ก้าวหน้ามากที่สุดในช่วง 19 พ.ค. 69 → 11 มิ.ย. 69 (+73.74 ใน 23 วัน)Biggest step forward: 19 May 2026 → 11 Jun 2026 (+73.74 in 23 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน
ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน
ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน
ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน
จำนวนครัวเรือนที่มีการปรับปรุงให้เป็นปัจจุบัน จำนวน 26 ชุมชน จากจำนวน 99 ชุมชน
อสท.ปฏิบัติหน้าที่ลงข้อมูลเป็นรายเดือน
ดำเนินการปรับปรุงข้อมูลหลังคาเรือนแล้ว 3 ชุมชน ได้แก่ ชุมชนพิบูลย์ทรัพย์ 1, ชุมชนบ้านทรัพย์เจริญ, ชุมชนรุ่งเรือง
ได้มอบหมายหน้าที่ให้ อสท. ดำเนินการสำรวจข้อมูลครัวเรือน เพื่อนำข้อมูลลงระบบต่อไป
มีการมอบหมายหน้าที่การลงข้อมูลครัวเรือนลงระบบ
ได้มอบหมายหน้าที่ให้ อสท. ดำเนินการสำรวจข้อมูลครัวเรือน เพื่อนำข้อมูลลงระบบต่อไป
อยู่ระหว่างดำเนินการจัดทำแผนดำเนินการนำเข้าข้อมูลแผนผังชุมชน (one map) เสนอผู้บริหารกรุงเทพมหานคร พิจารณาให้ความเห็นชอบ
อยู่ระหว่างดำเนินการจัดทำแผนดำเนินการนำเข้าข้อมูลแผนผังชุมชน (one map) เสนอผู้บริหารกรุงเทพมหานคร พิจารณาให้ความเห็นชอบ
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 23-09-2026 | 100 | ● เท่าเดิมunchanged | ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน | ผ่าน | |
| 25-08-2026 | 100 | ● เท่าเดิมunchanged | ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน | ผ่าน | |
| 22-07-2026 | 100 | ● เท่าเดิมunchanged | ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน | ผ่าน | |
| 11-06-2026 | 100 | ▲ +73.74 | ดำเนินการลงข้อมูลหลังคาเรือนในชุมชนทุกชุมชนได้รับการปรับปรุงให้เป็นปัจจุบัน ครบถ้วน 99 ชุมชน | ผ่าน | |

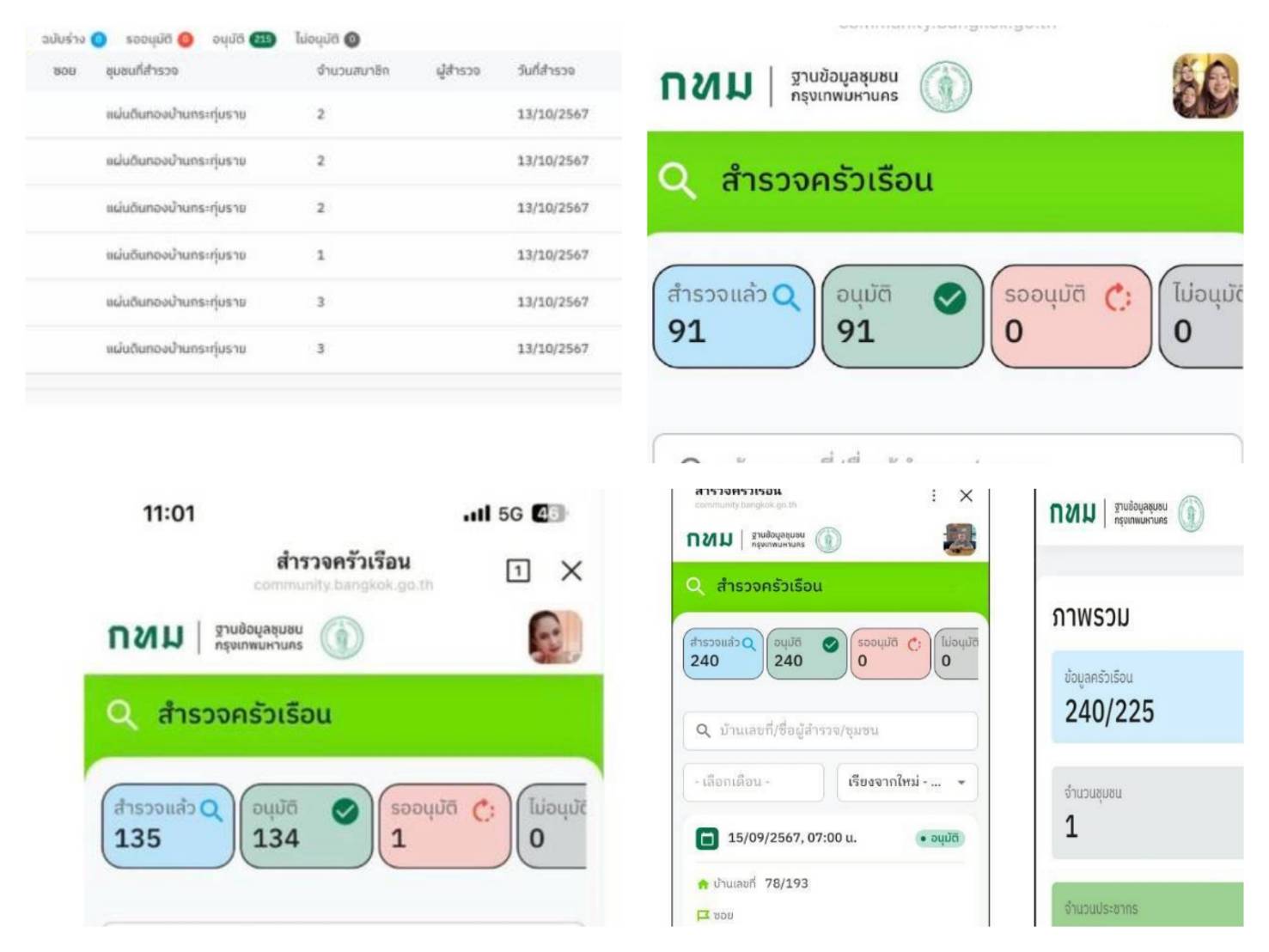

| 19-05-2026 | 26.26 | ▲ +23.23 | จำนวนครัวเรือนที่มีการปรับปรุงให้เป็นปัจจุบัน จำนวน 26 ชุมชน จากจำนวน 99 ชุมชน | ผ่าน | |
| 21-04-2026 | 3.03 | ● เท่าเดิมunchanged | อสท.ปฏิบัติหน้าที่ลงข้อมูลเป็นรายเดือน | ผ่าน | |

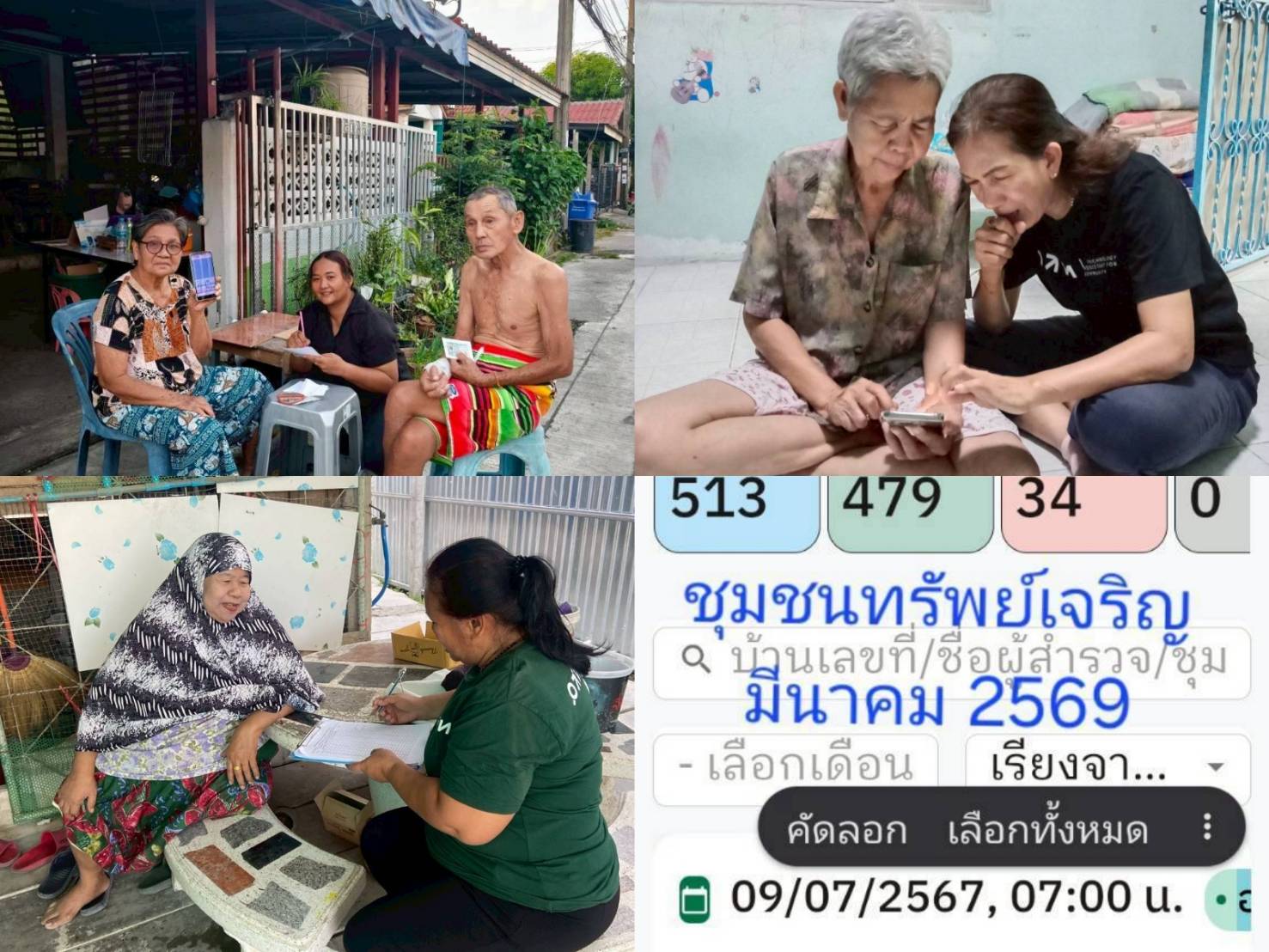

| 18-03-2026 | 3.03 | ▲ +3.03 | ดำเนินการปรับปรุงข้อมูลหลังคาเรือนแล้ว 3 ชุมชน ได้แก่ ชุมชนพิบูลย์ทรัพย์ 1, ชุมชนบ้านทรัพย์เจริญ, ชุมชนรุ่งเรือง | ผ่าน | |

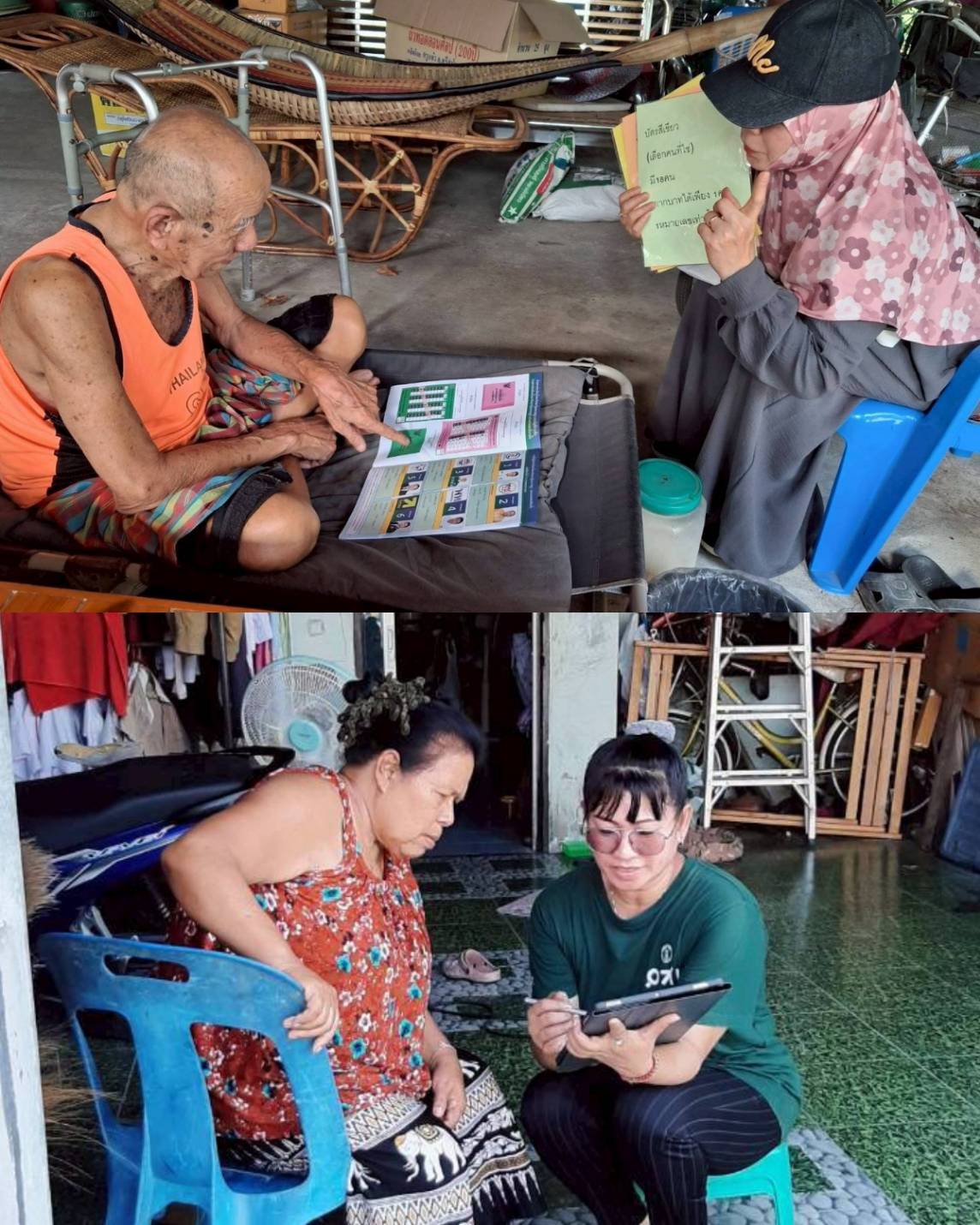

| 24-02-2026 | 0 | ● เท่าเดิมunchanged | ได้มอบหมายหน้าที่ให้ อสท. ดำเนินการสำรวจข้อมูลครัวเรือน เพื่อนำข้อมูลลงระบบต่อไป | ผ่าน | |
| 24-01-2026 | 0 | ● เท่าเดิมunchanged | มีการมอบหมายหน้าที่การลงข้อมูลครัวเรือนลงระบบ | ผ่าน | |
| 22-12-2025 | 0 | ● เท่าเดิมunchanged | ได้มอบหมายหน้าที่ให้ อสท. ดำเนินการสำรวจข้อมูลครัวเรือน เพื่อนำข้อมูลลงระบบต่อไป | ผ่าน | |
| 04-12-2025 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างดำเนินการจัดทำแผนดำเนินการนำเข้าข้อมูลแผนผังชุมชน (one map) เสนอผู้บริหารกรุงเทพมหานคร พิจารณาให้ความเห็นชอบ | ผ่าน | |
| 25-11-2025 | 0 | อยู่ระหว่างดำเนินการจัดทำแผนดำเนินการนำเข้าข้อมูลแผนผังชุมชน (one map) เสนอผู้บริหารกรุงเทพมหานคร พิจารณาให้ความเห็นชอบ | ผ่าน |
04การรายงานความคืบหน้างาน (12 รายงาน)Progress reports (12)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | สำนักงานเขตมอบหมายเจ้าหน้าที่เพื่อดำเนินการสำรวจและนำข้อมูลเข้าระบบข้อมูลแผนผังชุมชน | 20 | 20 | 01-10-2025 – 31-12-2025 | 25-07-2026 14:02:40 | ผ่าน | |
| 2 | สำรวจและนำข้อมูลเข้าระบบให้ตรวบถ้วน | 40 | 40 | 01-12-2025 – 31-07-2026 | 25-07-2026 14:02:42 | ผ่าน | |
| 3 | ตรวจสอบการนำเข้าข้อมูลในระบบ | 40 | 40 | 01-01-2026 – 31-07-2026 | 25-07-2026 14:02:45 | ผ่าน | |
| รวม 3 ขั้นตอน3 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.856216, 100.862552)
