โครงการ/กิจกรรมProject #59279 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ก่อสร้างอาคารเก็บพัสดุสำนักงานเขตหนองจอก

สำนักงานเขตหนองจอก · ฝ่ายปกครอง

8,500,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 11KR · รายงานผลKRs · reports
7ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 30-09-2026 21:40

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

.........

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: .........

เป้าหมายโครงการProject goal
.........
ผู้ประสานงาน / ติดต่อCoordinator / contact
.....*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 80 80 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 730 · 11 รายงานTotal 730 · 11 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 11 รายงาน11 reports
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมายPast the deadline and the target is not yet met
ความสำเร็จเทียบเป้าหมายAchievement against target
80%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+0.7
ล่าสุด +7.9/เดือนrecently +7.9/month
คาดว่าจะบรรลุเป้าหมายProjected to reach target
13 มี.ค. 7213 Mar 2029
กำหนดเสร็จDeadline
7 ก.ค. 697 Jul 2026
ช้ากว่ากำหนด 980 วัน980 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 29 พ.ย. 68 ถึง 14 ก.ย. 69 (289 วัน) เฉลี่ยทุก 29 วัน11 reports from 29 Nov 2025 to 14 Sep 2026 (289 days), on average every 29 days
  • ค่าล่าสุด 80.00 จากเป้าหมาย 100 (80%) เมื่อ 14 ก.ย. 69Latest value 80.00 against a target of 100 (80%) on 14 Sep 2026
  • ความคืบหน้าเฉลี่ย +0.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด +7.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.23Average progress +0.7 per month (last 3 reports: +7.9 per month); trend-line fit R² = 0.23
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 13 มี.ค. 72 เทียบกับกำหนด 7 ก.ค. 69At the current rate the target would be reached around 13 Mar 2029, against a deadline of 7 Jul 2026
  • ช่วงที่ไม่มีรายงานนานที่สุด 54 วัน (4 ธ.ค. 68 → 27 ม.ค. 69)Longest gap without a report: 54 days (4 Dec 2025 → 27 Jan 2026)
  • ก้าวหน้ามากที่สุดในช่วง 19 ส.ค. 69 → 14 ก.ย. 69 (+15.00 ใน 26 วัน)Biggest step forward: 19 Aug 2026 → 14 Sep 2026 (+15.00 in 26 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

11 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
14-09-2026สยป.3: ผ่าน ผลResult 80 ▲ +15

งานก่อสร้างอาคารเก็บพัสดุสำนักงานเขตหนองจอก สัญญาเลขที่ 4/2569 ลงวันที่ 8 ธันวาคม 2568 เรียบร้อยแล้ว ภายในวงเงิน 9,050,000.00 บาท (เก้าล้านห้าหมื่นบาทถ้วน) (ฉบับแก้ไขเพิ่มเติม ครั้งที่ 1) สัญญาเลขที่ 4/2569 เมื่อวันที่ 23 มกราคม 2569 โดยมีการแก้ไขสัญญาวงเงินสัญญา เป็น 7,628,317.00 บาท และมีการกำหนดการทำงานให้แล้วเสร็จภายในกำหนด 290 (สองร้อยเก้าสิบ) โดยสัญญาจะสิ้นสุด วันที่ 24 กันยายน 2569 โดยมี ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง สัญญาจ้างก่อสร้าง

19-08-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

อยู่ระหว่างดำเนินโครงการตามสัญญา

💬 รอรายงานผล

20-07-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

อยู่ระหว่างดำเนินโครงการตามสัญญา

19-06-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

อยู่ระหว่างดำเนินโครงการตามสัญญา

25-05-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

ปัจจุบันอยู่ระหว่างดำเนินการทดสอบเสาเข็มด้วยวิธี Dynamic Load Test

29-04-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

อยู่ระหว่างดำเนินโครงการตามสัญญา

28-03-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

เมื่อวันที่ 9 มีนาคม 2569 แจ้งให้บริษัทเข้างานพร้อมเร่งรัดงาน ปัจจุบันอยู่ระหว่างผู้รับจ้างขนวัสดุและเครื่องจักรเข้าดำเนินการตอกเสาเข็ม

20-02-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

อยู่ระหว่างรื้อถอนอาคารเดิมโดยบริษัทที่ประมูลได้ ซึ่งมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569

27-01-2026สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

ปัจจุบันสำนักงานเขตหนองจอกได้สัญญากำหนดวันรื้อถอนและขนย้ายพัสดุจากการขายทอดตลาด โดยมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569

04-12-2025สยป.3: ผ่าน ผลResult 65 ● เท่าเดิมunchanged

ปัจจุบันผู้รับจ้างยังไม่สามารถเข้างานได้จึงไม่สามารถรื้อถอนได้ตามสัญญา เนื่องจากเป็นทรัพย์ของกรุงเทพมหานครที่อยู่ระหว่างจำหน่าย

29-11-2025สยป.3: ผ่าน ผลResult 65

ขั้นตอนเสนอราคา เมื่อวันที่ 20 พฤศจิกายน 2568 ได้ผู้รับจ้าง คือ "ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง"

14-09-2026 · ผลResult 80 ▲ +15 งานก่อสร้างอาคารเก็บพัสดุสำนักงานเขตหนองจอก สัญญาเลขที่ 4/2569 ลงวันที่ 8 ธันวาคม 2568 เรียบร้อยแล้ว ภายในวงเงิน 9,050,000.00 บาท (เก้าล้านห้าหมื่นบาทถ้วน) (ฉบับแก้ไขเพิ่มเติม ครั้งที่ 1) สัญญาเลขที่ 4/2569 เมื่อวันที่ 23 มกราคม 2569 โดยมีการแก้ไขสัญญาวงเงินสัญญา เป็น 7,628,317.00 บาท และมีการกำหนดการทำงานให้แล้วเสร็จภายในกำหนด 290 (สองร้อยเก้าสิบ) โดยสัญญาจะสิ้นสุด วันที่ 24 กันยายน 2569 โดยมี ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง สัญญาจ้างก่อสร้าง ผ่าน
19-08-2026 · ผลResult 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา 💬 รอรายงานผล ผ่าน
20-07-2026 · ผลResult 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
19-06-2026 · ผลResult 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
25-05-2026 · ผลResult 65 ● เท่าเดิมunchanged ปัจจุบันอยู่ระหว่างดำเนินการทดสอบเสาเข็มด้วยวิธี Dynamic Load Test ผ่าน
29-04-2026 · ผลResult 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
28-03-2026 · ผลResult 65 ● เท่าเดิมunchanged เมื่อวันที่ 9 มีนาคม 2569 แจ้งให้บริษัทเข้างานพร้อมเร่งรัดงาน ปัจจุบันอยู่ระหว่างผู้รับจ้างขนวัสดุและเครื่องจักรเข้าดำเนินการตอกเสาเข็ม ผ่าน
65 20-02-2026 · ผลResult 65 ● เท่าเดิมunchanged อยู่ระหว่างรื้อถอนอาคารเดิมโดยบริษัทที่ประมูลได้ ซึ่งมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569 ผ่าน
65 27-01-2026 · ผลResult 65 ● เท่าเดิมunchanged ปัจจุบันสำนักงานเขตหนองจอกได้สัญญากำหนดวันรื้อถอนและขนย้ายพัสดุจากการขายทอดตลาด โดยมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569 ผ่าน
65 04-12-2025 · ผลResult 65 ● เท่าเดิมunchanged ปัจจุบันผู้รับจ้างยังไม่สามารถเข้างานได้จึงไม่สามารถรื้อถอนได้ตามสัญญา เนื่องจากเป็นทรัพย์ของกรุงเทพมหานครที่อยู่ระหว่างจำหน่าย ผ่าน
65 29-11-2025 · ผลResult 65 ขั้นตอนเสนอราคา เมื่อวันที่ 20 พฤศจิกายน 2568 ได้ผู้รับจ้าง คือ "ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง" ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
14-09-2026 80 ▲ +15 งานก่อสร้างอาคารเก็บพัสดุสำนักงานเขตหนองจอก สัญญาเลขที่ 4/2569 ลงวันที่ 8 ธันวาคม 2568 เรียบร้อยแล้ว ภายในวงเงิน 9,050,000.00 บาท (เก้าล้านห้าหมื่นบาทถ้วน) (ฉบับแก้ไขเพิ่มเติม ครั้งที่ 1) สัญญาเลขที่ 4/2569 เมื่อวันที่ 23 มกราคม 2569 โดยมีการแก้ไขสัญญาวงเงินสัญญา เป็น 7,628,317.00 บาท และมีการกำหนดการทำงานให้แล้วเสร็จภายในกำหนด 290 (สองร้อยเก้าสิบ) โดยสัญญาจะสิ้นสุด วันที่ 24 กันยายน 2569 โดยมี ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง สัญญาจ้างก่อสร้าง ผ่าน
19-08-2026 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน รอรายงานผล
20-07-2026 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
19-06-2026 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
25-05-2026 65 ● เท่าเดิมunchanged ปัจจุบันอยู่ระหว่างดำเนินการทดสอบเสาเข็มด้วยวิธี Dynamic Load Test ผ่าน
29-04-2026 65 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินโครงการตามสัญญา ผ่าน
28-03-2026 65 ● เท่าเดิมunchanged เมื่อวันที่ 9 มีนาคม 2569 แจ้งให้บริษัทเข้างานพร้อมเร่งรัดงาน ปัจจุบันอยู่ระหว่างผู้รับจ้างขนวัสดุและเครื่องจักรเข้าดำเนินการตอกเสาเข็ม ผ่าน
20-02-2026 65 ● เท่าเดิมunchanged อยู่ระหว่างรื้อถอนอาคารเดิมโดยบริษัทที่ประมูลได้ ซึ่งมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569 ผ่าน
27-01-2026 65 ● เท่าเดิมunchanged ปัจจุบันสำนักงานเขตหนองจอกได้สัญญากำหนดวันรื้อถอนและขนย้ายพัสดุจากการขายทอดตลาด โดยมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569 ผ่าน
04-12-2025 65 ● เท่าเดิมunchanged ปัจจุบันผู้รับจ้างยังไม่สามารถเข้างานได้จึงไม่สามารถรื้อถอนได้ตามสัญญา เนื่องจากเป็นทรัพย์ของกรุงเทพมหานครที่อยู่ระหว่างจำหน่าย ผ่าน
29-11-2025 65 ขั้นตอนเสนอราคา เมื่อวันที่ 20 พฤศจิกายน 2568 ได้ผู้รับจ้าง คือ "ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง" ผ่าน

04การรายงานความคืบหน้างาน (11 รายงาน)Progress reports (11)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-1414 Sep 2026 +26 วัน26 days
80.00 ▲ +15.00
งานก่อสร้างอาคารเก็บพัสดุสำนักงานเขตหนองจอก สัญญาเลขที่ 4/2569 ลงวันที่ 8 ธันวาคม 2568 เรียบร้อยแล้ว ภายในวงเงิน 9,050,000.00 บาท (เก้าล้านห้าหมื่นบาทถ้วน) (ฉบับแก้ไขเพิ่มเติม ครั้งที่ 1) สัญญาเลขที่ 4/2569 เมื่อวันที่ 23 มกราคม 2569 โดยมีการแก้ไขสัญญาวงเงินสัญญา เป็น 7,628,317.00 บาท และมีการกำหนดก
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-08-1919 Aug 2026 +30 วัน30 days
65.00 ● เท่าเดิมunchanged
อยู่ระหว่างดำเนินโครงการตามสัญญา
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2020 Jul 2026 +31 วัน31 days
65.00 ● เท่าเดิมunchanged
อยู่ระหว่างดำเนินโครงการตามสัญญา
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1919 Jun 2026 +25 วัน25 days
65.00 ● เท่าเดิมunchanged
อยู่ระหว่างดำเนินโครงการตามสัญญา
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-05-2525 May 2026 +26 วัน26 days
65.00 ● เท่าเดิมunchanged
ปัจจุบันอยู่ระหว่างดำเนินการทดสอบเสาเข็มด้วยวิธี Dynamic Load Test
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2929 Apr 2026 +32 วัน32 days
65.00 ● เท่าเดิมunchanged
อยู่ระหว่างดำเนินโครงการตามสัญญา
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map

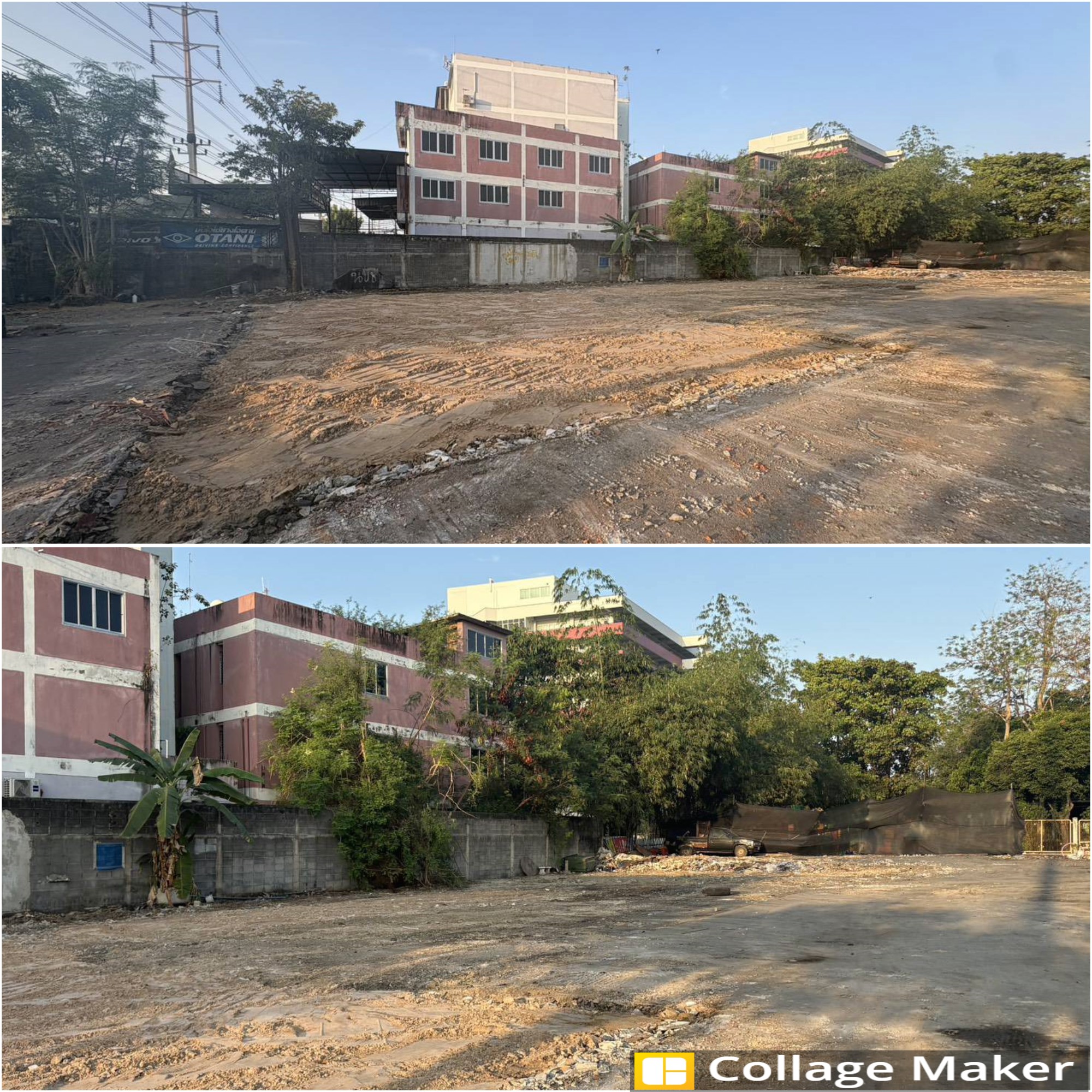

2026-03-2828 Mar 2026 +36 วัน36 days
65.00 ● เท่าเดิมunchanged
เมื่อวันที่ 9 มีนาคม 2569 แจ้งให้บริษัทเข้างานพร้อมเร่งรัดงาน ปัจจุบันอยู่ระหว่างผู้รับจ้างขนวัสดุและเครื่องจักรเข้าดำเนินการตอกเสาเข็ม
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2020 Feb 2026 +24 วัน24 days
65.00 ● เท่าเดิมunchanged
อยู่ระหว่างรื้อถอนอาคารเดิมโดยบริษัทที่ประมูลได้ ซึ่งมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2727 Jan 2026 +54 วัน54 days
65.00 ● เท่าเดิมunchanged
ปัจจุบันสำนักงานเขตหนองจอกได้สัญญากำหนดวันรื้อถอนและขนย้ายพัสดุจากการขายทอดตลาด โดยมีกำหนดให้ดำเนินการเสร็จสิ้นภายในวันที่ 8 มีนาคม 2569
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2025-12-044 Dec 2025 +5 วัน5 days
65.00 ● เท่าเดิมunchanged
ปัจจุบันผู้รับจ้างยังไม่สามารถเข้างานได้จึงไม่สามารถรื้อถอนได้ตามสัญญา เนื่องจากเป็นทรัพย์ของกรุงเทพมหานครที่อยู่ระหว่างจำหน่าย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map
2025-11-2929 Nov 2025
65.00
ขั้นตอนเสนอราคา เมื่อวันที่ 20 พฤศจิกายน 2568 ได้ผู้รับจ้าง คือ "ห้างหุ้นส่วนจำกัด วิบูลย์และไพฑูรย์ก่อสร้าง"
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.856216, 100.862552
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

7 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน ประกาศเผยแพร่แผนจัดซื้อจัดจ้างประจำปีงบประมาณ พ.ศ. 2569
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
10-11-2025 – 10-11-2025
รายงานล่าสุดLast report
04-12-2025 16:39:45
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
11-11-2025 – 12-11-2025
รายงานล่าสุดLast report
04-12-2025 16:39:48
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
12-11-2025 – 13-11-2025
รายงานล่าสุดLast report
04-12-2025 16:39:50
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
14-11-2025 – 16-11-2025
รายงานล่าสุดLast report
04-12-2025 16:39:52
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน รายงานผลการพิจารณาและอนุมัติจ้าง ประกาศรายชื่อผู้ชนะการเสนอราคา พ้นระยะเวลาอุทธรณ์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
20-11-2025 – 04-12-2025
รายงานล่าสุดLast report
04-12-2025 16:39:56
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ส่งตรวจร่างสัญญา ลงนามสัญญา
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
26-11-2025 – 09-12-2025
รายงานล่าสุดLast report
08-12-2025 16:03:42
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน บริหารสัญญา ส่งมอบงาน ตรวจรับ เบิกจ่ายเงิน
ร้อยละของงานWeight
35%
ผลResult
35%
ช่วงเวลาPeriod
09-12-2025 – 07-07-2026
รายงานล่าสุดLast report
30-09-2026 21:40:53
1 ประกาศเผยแพร่แผนจัดซื้อจัดจ้างประจำปีงบประมาณ พ.ศ. 256910-11-2025 – 10-11-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
2 แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง11-11-2025 – 12-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
3 แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง12-11-2025 – 13-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
4 เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์14-11-2025 – 16-11-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
5 รายงานผลการพิจารณาและอนุมัติจ้าง ประกาศรายชื่อผู้ชนะการเสนอราคา พ้นระยะเวลาอุทธรณ์20-11-2025 – 04-12-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
6 ส่งตรวจร่างสัญญา ลงนามสัญญา26-11-2025 – 09-12-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
7 บริหารสัญญา ส่งมอบงาน ตรวจรับ เบิกจ่ายเงิน09-12-2025 – 07-07-2026 · ร้อยละของงานWeight 35% ผ่าน 35%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 ประกาศเผยแพร่แผนจัดซื้อจัดจ้างประจำปีงบประมาณ พ.ศ. 2569 5 5 10-11-2025 – 10-11-2025 04-12-2025 16:39:45 ผ่าน
2 แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และเห็นชอบแบบรูปรายการงานก่อสร้าง 10 10 11-11-2025 – 12-11-2025 04-12-2025 16:39:48 ผ่าน
3 แต่งตั้งคณะกรรมการกำหนดราคากลาง และเห็นชอบราคากลาง 10 10 12-11-2025 – 13-11-2025 04-12-2025 16:39:50 ผ่าน
4 เห็นชอบรายงานขอจ้างและร่างเอกสารประกวดราคา และประกาศเอกสารประกวดราคาขึ้นเว็บไซต์ 15 15 14-11-2025 – 16-11-2025 04-12-2025 16:39:52 ผ่าน
5 รายงานผลการพิจารณาและอนุมัติจ้าง ประกาศรายชื่อผู้ชนะการเสนอราคา พ้นระยะเวลาอุทธรณ์ 15 15 20-11-2025 – 04-12-2025 04-12-2025 16:39:56 ผ่าน
6 ส่งตรวจร่างสัญญา ลงนามสัญญา 10 10 26-11-2025 – 09-12-2025 08-12-2025 16:03:42 ผ่าน
7 บริหารสัญญา ส่งมอบงาน ตรวจรับ เบิกจ่ายเงิน 35 35 09-12-2025 – 07-07-2026 30-09-2026 21:40:53 ผ่าน
รวม 7 ขั้นตอน7 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.856216, 100.862552)
