โครงการการบำรุงรักษาระบบระบายน้ำ (เปิดทางน้ำไหล)
สำนักงานเขตดอนเมือง · ฝ่ายโยธา
· ข้อมูลอัปเดตล่าสุดLast updated 24-09-2026 10:24
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
-
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: -
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) | 20.06 | กิโลเมตร | 20.06 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7710 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) · รวม 170.25 · 12 รายงานTotal 170.25 · 12 reports
- รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 26 ธ.ค. 68 ถึง 24 ก.ย. 69 (272 วัน) เฉลี่ยทุก 25 วัน12 reports from 26 Dec 2025 to 24 Sep 2026 (272 days), on average every 25 days
- ค่าล่าสุด 20.06 จากเป้าหมาย 20.06 (100%) เมื่อ 24 ก.ย. 69Latest value 20.06 against a target of 20.06 (100%) on 24 Sep 2026
- ความคืบหน้าเฉลี่ย -0.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.04Average progress -0.7 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.04
- ถึงเป้าหมายครั้งแรกเมื่อ 25 ก.พ. 69 (ก่อนหรือตรงกำหนด 217 วัน)First reached the target on 25 Feb 2026 (217 days early or on time)
- ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (24 เม.ย. 69 → 29 พ.ค. 69)Longest gap without a report: 35 days (24 Apr 2026 → 29 May 2026)
- พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 25 ก.พ. 69 → 26 มี.ค. 69 เปลี่ยน -25.20) ควรตรวจสอบความถูกต้องของข้อมูล2 report(s) went backwards from the previous one (e.g. 25 Feb 2026 → 26 Mar 2026, change -25.20) — the data should be checked
- ก้าวหน้ามากที่สุดในช่วง 25 ส.ค. 69 → 31 ส.ค. 69 (+20.06 ใน 6 วัน)Biggest step forward: 25 Aug 2026 → 31 Aug 2026 (+20.06 in 6 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
สำนักงานเขตดอนเมืองรายงานผลดำเนินการตามตัววัดผลหลัก OKRs 14101 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ให้ผู้บริหารกรุงเทพมหานครทราบแล้ว ที่ กท 6401/8389 ลว. 9 กันยายน 2569
สำนักงานเขตดอนเมืองรายงานผลดำเนินการตามตัววัดผลหลัก OKRs 14101 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ให้ผู้บริหารกรุงเทพมหานครทราบแล้ว ที่ กท 6401/8389 ลว. 9 กันยายน 2569
อยู่ระหว่างจัดทำรายงานส่งผู้บริหารกรุงเทพมหานคร

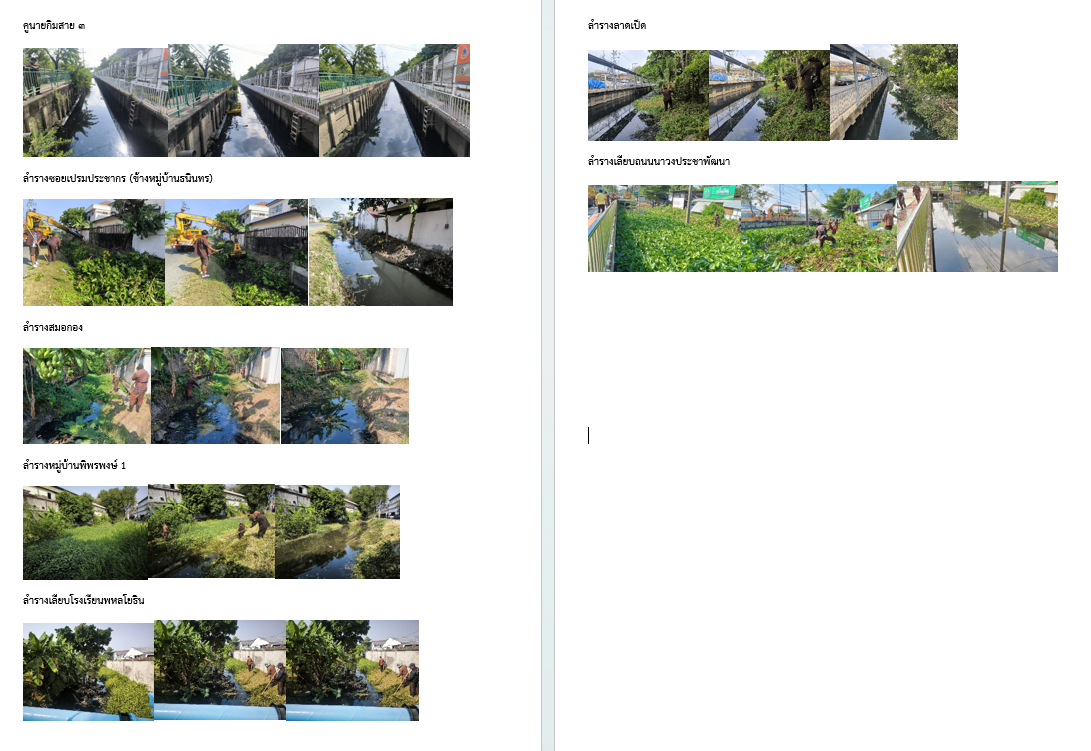

เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 11 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 14787 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร
เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 8 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 12136 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร
จัดทำโครงการและแผนปฏิบัติงานเปิดทางน้ำไหล ประจำปี 2569 แล้วเสร็จ
สำรวจคู คลองที่จะดำเนินการเปิดทางน้ำไหลโดยแรงงานเขต จำนวน 11 คู คลอง แล้วเสร็จ หมายเหตุ* จ้างเหมาเอกชน ขุดลอก จำนวน 3 คู คลอง อยู่ระหว่างการจัดซื้อจัดจ้าง
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 24-09-2026 | 20.06 | ● เท่าเดิมunchanged | สำนักงานเขตดอนเมืองรายงานผลดำเนินการตามตัววัดผลหลัก OKRs 14101 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ให้ผู้บริหารกรุงเทพมหานครทราบแล้ว ที่ กท 6401/8389 ลว. 9 กันยายน 2569 | ผ่าน | |
| 14-09-2026 | 20.06 | ● เท่าเดิมunchanged | สำนักงานเขตดอนเมืองรายงานผลดำเนินการตามตัววัดผลหลัก OKRs 14101 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ให้ผู้บริหารกรุงเทพมหานครทราบแล้ว ที่ กท 6401/8389 ลว. 9 กันยายน 2569 | ผ่าน | |
| 31-08-2026 | 20.06 | ▲ +20.06 | อยู่ระหว่างจัดทำรายงานส่งผู้บริหารกรุงเทพมหานคร | ผ่าน | |
| 25-08-2026 | 0 | ● เท่าเดิมunchanged | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล | ผ่าน | |
| 24-07-2026 | 0 | ● เท่าเดิมunchanged | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล | ผ่าน | |
| 25-06-2026 | 0 | ▼ -20.06 | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ อยู่ระหว่างสรุปผลดำเนินการและประเมินผล | ผ่าน | |
| 29-05-2026 | 20.06 | ▲ +6.06 | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ | ผ่าน | |
| 24-04-2026 | 14 | ▲ +3.6 | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ | ผ่าน | |
| 26-03-2026 | 10.4 | ▼ -25.2 | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 11 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 14787 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร | ผ่าน | |
| 25-02-2026 | 35.6 | ▲ +15.6 | เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 8 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 12136 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร | ผ่าน | |
| 26-01-2026 | 20 | ▲ +10 | จัดทำโครงการและแผนปฏิบัติงานเปิดทางน้ำไหล ประจำปี 2569 แล้วเสร็จ | ผ่าน | |
| 26-12-2025 | 10 | สำรวจคู คลองที่จะดำเนินการเปิดทางน้ำไหลโดยแรงงานเขต จำนวน 11 คู คลอง แล้วเสร็จ หมายเหตุ* จ้างเหมาเอกชน ขุดลอก จำนวน 3 คู คลอง อยู่ระหว่างการจัดซื้อจัดจ้าง | ผ่าน |
04การรายงานความคืบหน้างาน (12 รายงาน)Progress reports (12)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | สำรวจคู คลอง ในพื้นที่รับผิดชอบของสำนักงานเขตดอนเมือง | 10 | 10 | 01-10-2025 – 31-12-2025 | 27-12-2025 13:42:03 | ผ่าน | |
| 2 | จัดทำโครงการกำหนดแผนปฏิบัติงาน | 20 | 20 | 01-01-2026 – 31-01-2026 | 21-05-2026 13:25:54 | ผ่าน | |
| 3 | ปฏิบัติตามแผน | 60 | 60 | 01-02-2026 – 31-05-2026 | 21-05-2026 13:25:56 | ผ่าน | |
| 4 | สรุปผลดำเนินการและประเมินผล | 10 | 10 | 01-06-2026 – 30-09-2026 | 24-09-2026 10:24:20 | ผ่าน | |
| รวม 4 ขั้นตอน4 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.910619, 100.593206)
