← โครงการฯ ของหน่วยงานAgency projects
โครงการ/กิจกรรมProject #59923 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงถนนพุทธมณฑลสาย 1 ซอย 38 จากบ้านเลขที่ 64/71 ถึงสุดเขต ทางสาธารณะ

สำนักงานเขตตลิ่งชัน · ฝ่ายโยธา · รหัสงบประมาณ Budget code 05313-7

1,358,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 7KR · รายงานผลKRs · reports
3ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 21-05-2026 13:37

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

1. ได้รับเรื่องร้องเรียนจากประชาชน ผิวจราจรชำรุดขรุขระ การสัญจรไม่ได้รับความสะดวกและอาจได้รับอันตราย 2. ฝนตกน้ำท่วมขัง 3. ไม่มีท่อระบายน้ำ 4. เป็นทางสาธารณะ

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: แก้ไขปัญหาร้องเรียนจากประชาชน

เป้าหมายโครงการProject goal
ปรับปรุงถนนพุทธมณฑลสาย 1 ซอย 38 จากบ้านเลขที่ 64/71 ถึงสุดเขต ทางสาธารณะ - ขูดปรับพื้นผิวทางเดิม พร้อมขนย้ายไปทิ้ง ปริมาณ 65 ลบ.ม. - สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มนก.-01 พร้อมฝาบ่อพักรางวี ตามแบบ มนก.-01 แบบที่ 1 จำนวน 6 บ่อ - สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 ยาวประมาณ 66 ม. - สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 18 ม. - สร้างบ่อพักท่อลอด ค.ส.ล. ตามแบบ มนก.-01 พร้อมฝาบ่อพักรางวี ตามแบบ มนก.-01 แบบที่ 1 จำนวน 6 บ่อ - สร้างชั้นพื้นฐานหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื้อที่ประมาณ 214 ตร.ม. - สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มท.-01 เนื้อที่ประมาณ 214 ตร.ม. - สร้างรางวี ค.ส.ล. สำหรับผิวทาง หนา 0.15 ม. พร้อมพื้นฐานหินคลุกบดอัดแน่น ตามแบบ มน.-01 ยาวประมาณ 126 ม. - สร้างไหล่ทาง ค.ส.ล. หนา 0.10 ม.พร้อมพื้นฐานหินคลุกบดอัดแน่น ตามแบบ ขตช. 27/2562 เนื้อที่ประมาณ 70 ตร.ม.
ผู้ประสานงาน / ติดต่อCoordinator / contact
ฝ่ายโ*******
รหัสโครงการProject code
05313-7

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 265 · 7 รายงานTotal 265 · 7 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 7 รายงาน7 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+16.9
ล่าสุด +23.6/เดือนrecently +23.6/month
บรรลุเป้าหมายเมื่อTarget reached on
21 พ.ค. 6921 May 2026
กำหนดเสร็จDeadline
31 พ.ค. 6931 May 2026
ก่อน/ตรงกำหนด 10 วัน10 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 25 พ.ย. 68 ถึง 21 พ.ค. 69 (177 วัน) เฉลี่ยทุก 30 วัน7 reports from 25 Nov 2025 to 21 May 2026 (177 days), on average every 30 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 21 พ.ค. 69Latest value 100 against a target of 100 (100%) on 21 May 2026
  • ความคืบหน้าเฉลี่ย +16.9 ต่อเดือน (ช่วง 3 รายงานล่าสุด +23.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.94Average progress +16.9 per month (last 3 reports: +23.6 per month); trend-line fit R² = 0.94
  • ถึงเป้าหมายครั้งแรกเมื่อ 21 พ.ค. 69 (ก่อนหรือตรงกำหนด 10 วัน)First reached the target on 21 May 2026 (10 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (18 ธ.ค. 68 → 24 ม.ค. 69)Longest gap without a report: 37 days (18 Dec 2025 → 24 Jan 2026)
  • ก้าวหน้ามากที่สุดในช่วง 22 เม.ย. 69 → 21 พ.ค. 69 (+35.00 ใน 29 วัน)Biggest step forward: 22 Apr 2026 → 21 May 2026 (+35.00 in 29 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

7 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
21-05-2026สยป.3: ผ่าน ผลResult 100 ▲ +35

สร้างผิวทาง ค.ส.ล.หนา 0.15 ม. แล้วเสร็จ และส่งมอบงานเรียบร้อย

22-04-2026สยป.3: ผ่าน ผลResult 65 ▲ +10

สร้างบ่อพักแล้วเสร็จ อยู่ระหว่างเสริมหินคลุกบดอัดแน่น

24-03-2026สยป.3: ผ่าน ผลResult 55 ▲ +30

อยู่ระหว่างดำเนินการงานขุดวางท่อระบายน้ำ และบ่อพัก

19-02-2026สยป.3: ผ่าน ผลResult 25 ▲ +5

อยู่ระหว่างดำเนินการสร้างบ่อพักท่อระบายน้ำ

24-01-2026สยป.3: ผ่าน ผลResult 20 ▲ +20

ลงนามสัญญาจ้างเรียบร้อยแล้ว

18-12-2025สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

รอเงินจัดสรร (เพื่อทำสัญญาจ้าง)

25-11-2025สยป.3: ผ่าน ผลResult 0

ขออนุม้ติจ้าง

21-05-2026 · ผลResult 100 ▲ +35 สร้างผิวทาง ค.ส.ล.หนา 0.15 ม. แล้วเสร็จ และส่งมอบงานเรียบร้อย ผ่าน
22-04-2026 · ผลResult 65 ▲ +10 สร้างบ่อพักแล้วเสร็จ อยู่ระหว่างเสริมหินคลุกบดอัดแน่น ผ่าน
24-03-2026 · ผลResult 55 ▲ +30 อยู่ระหว่างดำเนินการงานขุดวางท่อระบายน้ำ และบ่อพัก ผ่าน
25 19-02-2026 · ผลResult 25 ▲ +5 อยู่ระหว่างดำเนินการสร้างบ่อพักท่อระบายน้ำ ผ่าน
20 24-01-2026 · ผลResult 20 ▲ +20 ลงนามสัญญาจ้างเรียบร้อยแล้ว ผ่าน
0 18-12-2025 · ผลResult 0 ● เท่าเดิมunchanged รอเงินจัดสรร (เพื่อทำสัญญาจ้าง) ผ่าน
0 25-11-2025 · ผลResult 0 ขออนุม้ติจ้าง ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
21-05-2026 100 ▲ +35 สร้างผิวทาง ค.ส.ล.หนา 0.15 ม. แล้วเสร็จ และส่งมอบงานเรียบร้อย ผ่าน
22-04-2026 65 ▲ +10 สร้างบ่อพักแล้วเสร็จ อยู่ระหว่างเสริมหินคลุกบดอัดแน่น ผ่าน
24-03-2026 55 ▲ +30 อยู่ระหว่างดำเนินการงานขุดวางท่อระบายน้ำ และบ่อพัก ผ่าน
19-02-2026 25 ▲ +5 อยู่ระหว่างดำเนินการสร้างบ่อพักท่อระบายน้ำ ผ่าน
24-01-2026 20 ▲ +20 ลงนามสัญญาจ้างเรียบร้อยแล้ว ผ่าน
18-12-2025 0 ● เท่าเดิมunchanged รอเงินจัดสรร (เพื่อทำสัญญาจ้าง) ผ่าน
25-11-2025 0 ขออนุม้ติจ้าง ผ่าน

04การรายงานความคืบหน้างาน (7 รายงาน)Progress reports (7)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-05-2121 May 2026 +29 วัน29 days
100.00 ▲ +35.00
สร้างผิวทาง ค.ส.ล.หนา 0.15 ม. แล้วเสร็จ และส่งมอบงานเรียบร้อย
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map

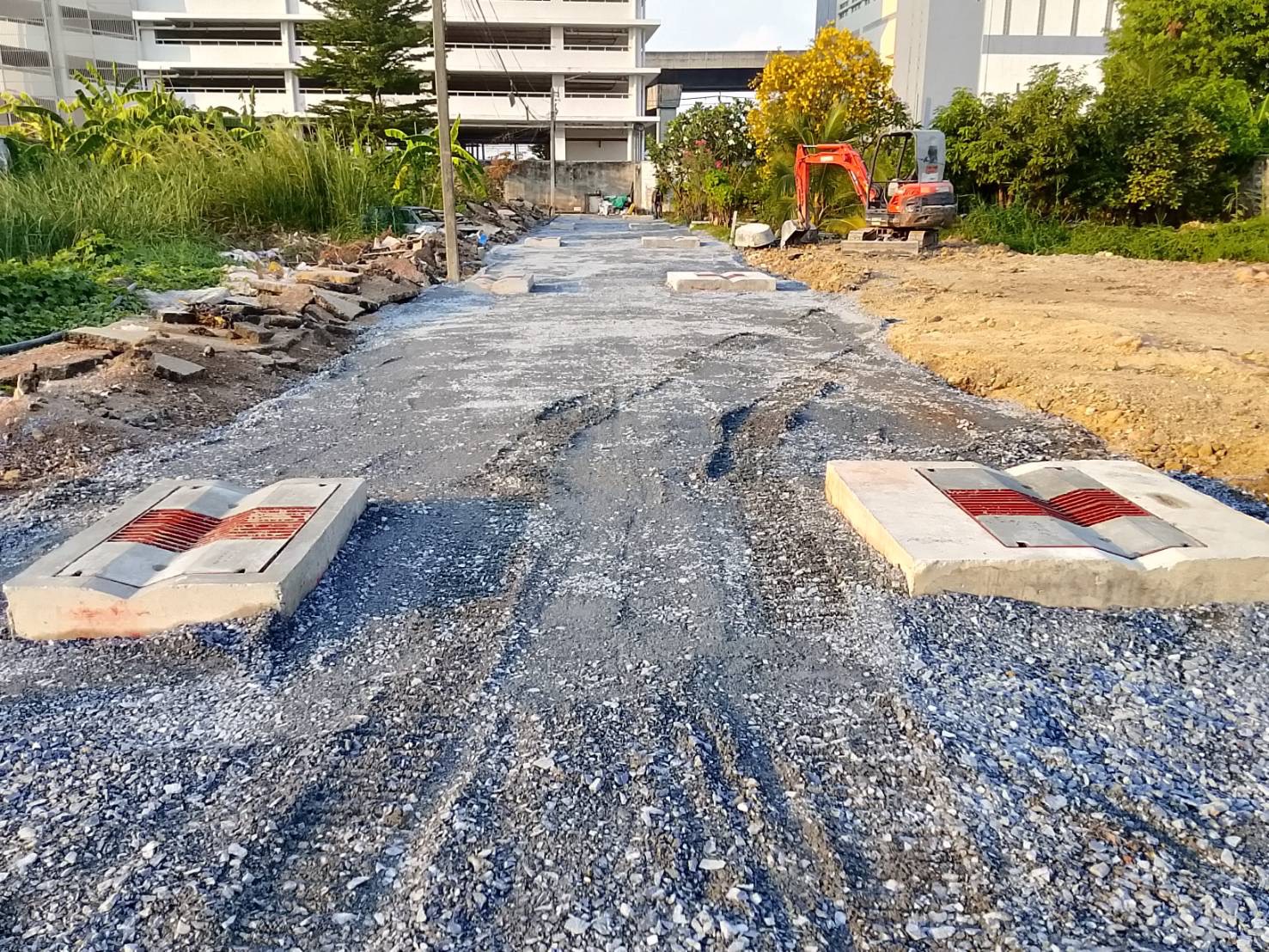

2026-04-2222 Apr 2026 +29 วัน29 days
65.00 ▲ +10.00
สร้างบ่อพักแล้วเสร็จ อยู่ระหว่างเสริมหินคลุกบดอัดแน่น
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map

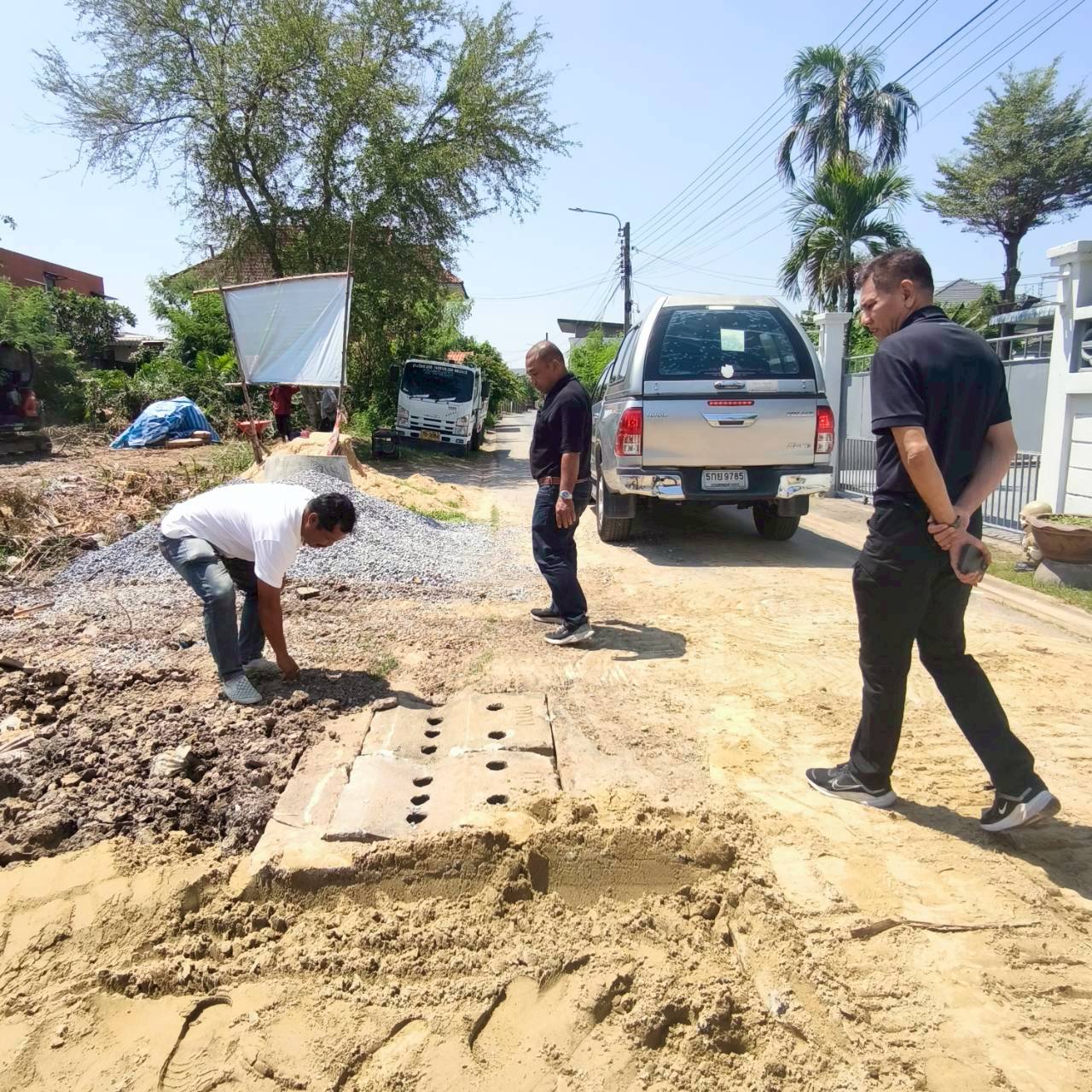

2026-03-2424 Mar 2026 +33 วัน33 days
55.00 ▲ +30.00
อยู่ระหว่างดำเนินการงานขุดวางท่อระบายน้ำ และบ่อพัก
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map
2026-02-1919 Feb 2026 +26 วัน26 days
25.00 ▲ +5.00
อยู่ระหว่างดำเนินการสร้างบ่อพักท่อระบายน้ำ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2424 Jan 2026 +37 วัน37 days
20.00 ▲ +20.00
ลงนามสัญญาจ้างเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map
2025-12-1818 Dec 2025 +23 วัน23 days
0.00 ● เท่าเดิมunchanged
รอเงินจัดสรร (เพื่อทำสัญญาจ้าง)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map
2025-11-2525 Nov 2025
0.00
ขออนุม้ติจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

3 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน อยู่ระหว่างกระบวนการจัดซื้อจัดจ้าง ถึงลงนามสัญญาจ้าง
ร้อยละของงานWeight
50%
ผลResult
50%
ช่วงเวลาPeriod
01-11-2025 – 31-12-2025
รายงานล่าสุดLast report
24-01-2026 11:19:55
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน ดำเนินการตามสัญญาจ้าง
ร้อยละของงานWeight
40%
ผลResult
40%
ช่วงเวลาPeriod
01-12-2025 – 30-04-2026
รายงานล่าสุดLast report
21-05-2026 13:37:03
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน ส่งมอบงานตามสัญญจ้าง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
01-05-2025 – 31-05-2026
รายงานล่าสุดLast report
21-05-2026 13:37:04
1 อยู่ระหว่างกระบวนการจัดซื้อจัดจ้าง ถึงลงนามสัญญาจ้าง01-11-2025 – 31-12-2025 · ร้อยละของงานWeight 50% ผ่าน 50%
2 ดำเนินการตามสัญญาจ้าง01-12-2025 – 30-04-2026 · ร้อยละของงานWeight 40% ผ่าน 40%
3 ส่งมอบงานตามสัญญจ้าง01-05-2025 – 31-05-2026 · ร้อยละของงานWeight 10% ผ่าน 10%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 อยู่ระหว่างกระบวนการจัดซื้อจัดจ้าง ถึงลงนามสัญญาจ้าง 50 50 01-11-2025 – 31-12-2025 24-01-2026 11:19:55 ผ่าน
2 ดำเนินการตามสัญญาจ้าง 40 40 01-12-2025 – 30-04-2026 21-05-2026 13:37:03 ผ่าน
3 ส่งมอบงานตามสัญญจ้าง 10 10 01-05-2025 – 31-05-2026 21-05-2026 13:37:04 ผ่าน
รวม 3 ขั้นตอน3 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.776818, 100.456459)
