โครงการ/กิจกรรมProject #60516 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงโรงเรียนตั้งพิรุฬห์ธรรม

สำนักงานเขตทวีวัฒนา · ฝ่ายโยธา

1,097,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 10KR · รายงานผลKRs · reports
11ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 24-07-2026 09:17

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

-

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: -

เป้าหมายโครงการProject goal
-
ผู้ประสานงาน / ติดต่อCoordinator / contact
นายอร*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 300 · 10 รายงานTotal 300 · 10 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 10 รายงาน10 reports
บรรลุเป้าหมายแล้ว แต่ช้ากว่ากำหนด 68 วันTarget achieved, 68 days late
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+12.7
ล่าสุด +0.0/เดือนrecently +0.0/month
บรรลุเป้าหมายเมื่อTarget reached on
22 ก.ค. 6922 Jul 2026
กำหนดเสร็จDeadline
15 พ.ค. 6915 May 2026
ช้ากว่ากำหนด 68 วัน68 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 23 ธ.ค. 68 ถึง 22 ก.ย. 69 (273 วัน) เฉลี่ยทุก 30 วัน10 reports from 23 Dec 2025 to 22 Sep 2026 (273 days), on average every 30 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 22 ก.ย. 69Latest value 100 against a target of 100 (100%) on 22 Sep 2026
  • ความคืบหน้าเฉลี่ย +12.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.64Average progress +12.7 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.64
  • ถึงเป้าหมายครั้งแรกเมื่อ 22 ก.ค. 69 (ช้ากว่ากำหนด 68 วัน)First reached the target on 22 Jul 2026 (68 days late)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (20 ก.พ. 69 → 26 มี.ค. 69)Longest gap without a report: 34 days (20 Feb 2026 → 26 Mar 2026)
  • ก้าวหน้ามากที่สุดในช่วง 23 มิ.ย. 69 → 22 ก.ค. 69 (+100 ใน 29 วัน)Biggest step forward: 23 Jun 2026 → 22 Jul 2026 (+100 in 29 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

10 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
22-09-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการเสร็จเรียบร้อยแล้ว

24-08-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการเสร็จเรียบร้อยแล้ว

22-07-2026สยป.3: ผ่าน ผลResult 100 ▲ +100

ดำเนินการเสร็จเรียบร้อยแล้ว

23-06-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

อยู่ระหว่างตรวจรับงานและแก้ไขงาน

22-05-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

อยู่ระหว่างวางท่อระบายน้ำและบ่อพักท่อระบายน้ำ ผลงานได้ 75%

22-04-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

- ขึ้นโครงสร้างโครงหลังคาแล้วเสร็จ - อยู่ระหว่างติดตั้งแผ่นหลัง ผลงานที่ได้ 55%

26-03-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

อยู่ระหว่างขึ้นโครงสร้างโครงหลังคาทางเดินและโครงสร้างรั้ว ผลงานที่ได้ 50%

20-02-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

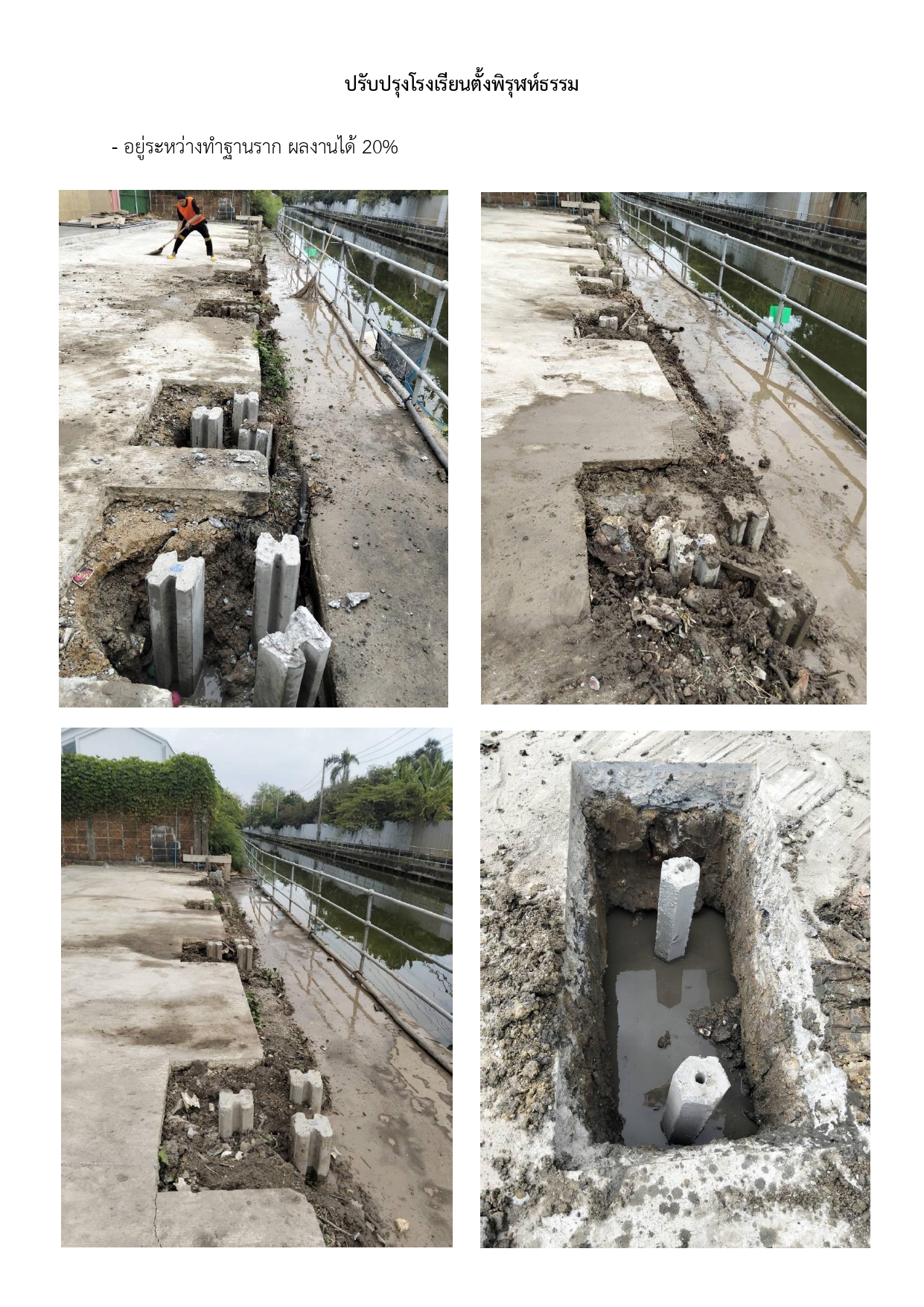

อยู่ระหว่างทำฐานราก ผลงานได้ 20%

21-01-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

อยู่ระหว่างขออนุมัติใช้วัสดุ

23-12-2025สยป.3: ผ่าน ผลResult 0

30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศเชิญชวน 13 พ.ย. 68 ยื่นเสนอราคา 26 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง บริษัท เจริญกรุง 81 การโยธา กรุงเทพฯ จำกัด เสนอราคาเป็นเงิน 1,093,973.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา 23 ธ.ค. 68 ลงนามสัญญา

100 22-09-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
100 24-08-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
100 22-07-2026 · ผลResult 100 ▲ +100 ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
0 23-06-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างตรวจรับงานและแก้ไขงาน ผ่าน
0 22-05-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างวางท่อระบายน้ำและบ่อพักท่อระบายน้ำ ผลงานได้ 75% ผ่าน
0 22-04-2026 · ผลResult 0 ● เท่าเดิมunchanged - ขึ้นโครงสร้างโครงหลังคาแล้วเสร็จ - อยู่ระหว่างติดตั้งแผ่นหลัง ผลงานที่ได้ 55% ผ่าน
26-03-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างขึ้นโครงสร้างโครงหลังคาทางเดินและโครงสร้างรั้ว ผลงานที่ได้ 50% ผ่าน
20-02-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างทำฐานราก ผลงานได้ 20% ผ่าน
0 21-01-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างขออนุมัติใช้วัสดุ ผ่าน
0 23-12-2025 · ผลResult 0 30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศเชิญชวน 13 พ.ย. 68 ยื่นเสนอราคา 26 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง บริษัท เจริญกรุง 81 การโยธา กรุงเทพฯ จำกัด เสนอราคาเป็นเงิน 1,093,973.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา 23 ธ.ค. 68 ลงนามสัญญา ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
22-09-2026 100 ● เท่าเดิมunchanged ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
24-08-2026 100 ● เท่าเดิมunchanged ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
22-07-2026 100 ▲ +100 ดำเนินการเสร็จเรียบร้อยแล้ว ผ่าน
23-06-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างตรวจรับงานและแก้ไขงาน ผ่าน
22-05-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างวางท่อระบายน้ำและบ่อพักท่อระบายน้ำ ผลงานได้ 75% ผ่าน
22-04-2026 0 ● เท่าเดิมunchanged - ขึ้นโครงสร้างโครงหลังคาแล้วเสร็จ - อยู่ระหว่างติดตั้งแผ่นหลัง ผลงานที่ได้ 55% ผ่าน
26-03-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างขึ้นโครงสร้างโครงหลังคาทางเดินและโครงสร้างรั้ว ผลงานที่ได้ 50% ผ่าน
20-02-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างทำฐานราก ผลงานได้ 20% ผ่าน
21-01-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างขออนุมัติใช้วัสดุ ผ่าน
23-12-2025 0 30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศเชิญชวน 13 พ.ย. 68 ยื่นเสนอราคา 26 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง บริษัท เจริญกรุง 81 การโยธา กรุงเทพฯ จำกัด เสนอราคาเป็นเงิน 1,093,973.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา 23 ธ.ค. 68 ลงนามสัญญา ผ่าน

04การรายงานความคืบหน้างาน (10 รายงาน)Progress reports (10)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2222 Sep 2026 +29 วัน29 days
100.00 ● เท่าเดิมunchanged
ดำเนินการเสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-08-2424 Aug 2026 +33 วัน33 days
100.00 ● เท่าเดิมunchanged
ดำเนินการเสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2222 Jul 2026 +29 วัน29 days
100.00 ▲ +100
ดำเนินการเสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-06-2323 Jun 2026 +32 วัน32 days
0.00 ● เท่าเดิมunchanged
อยู่ระหว่างตรวจรับงานและแก้ไขงาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-05-2222 May 2026 +30 วัน30 days
0.00 ● เท่าเดิมunchanged
อยู่ระหว่างวางท่อระบายน้ำและบ่อพักท่อระบายน้ำ ผลงานได้ 75%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2222 Apr 2026 +27 วัน27 days
0.00 ● เท่าเดิมunchanged
- ขึ้นโครงสร้างโครงหลังคาแล้วเสร็จ - อยู่ระหว่างติดตั้งแผ่นหลัง ผลงานที่ได้ 55%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-03-2626 Mar 2026 +34 วัน34 days
0.00 ● เท่าเดิมunchanged

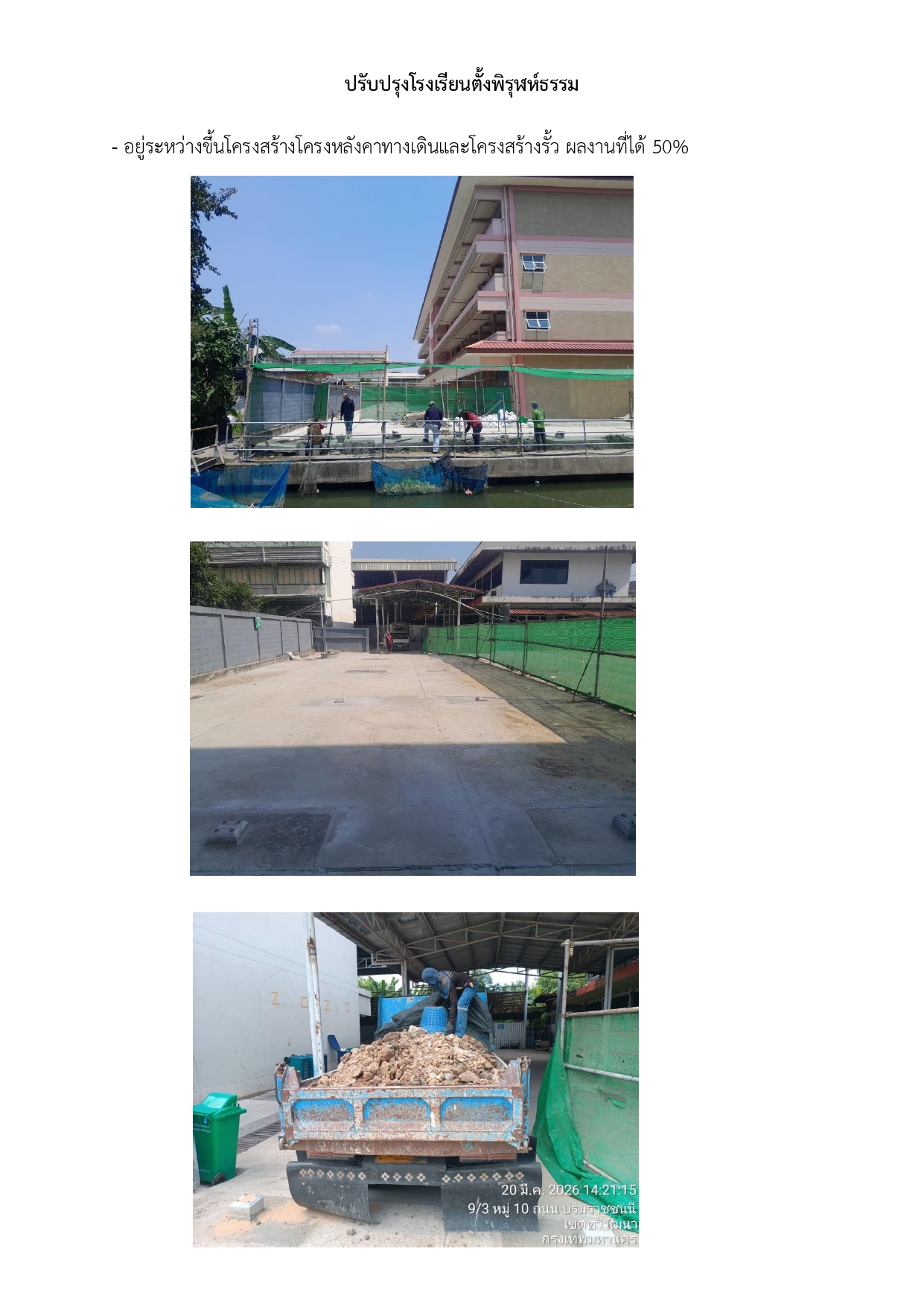

อยู่ระหว่างขึ้นโครงสร้างโครงหลังคาทางเดินและโครงสร้างรั้ว ผลงานที่ได้ 50%
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2020 Feb 2026 +30 วัน30 days
0.00 ● เท่าเดิมunchanged
อยู่ระหว่างทำฐานราก ผลงานได้ 20%
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2121 Jan 2026 +29 วัน29 days
0.00 ● เท่าเดิมunchanged
อยู่ระหว่างขออนุมัติใช้วัสดุ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2323 Dec 2025
0.00
30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศเชิญชวน 13 พ.ย. 68 ย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

11 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
23-09-2025 – 25-09-2025
รายงานล่าสุดLast report
23-12-2025 19:12:55
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
26-09-2025 – 08-10-2025
รายงานล่าสุดLast report
23-12-2025 19:12:56
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน จัดทำและเห็นชอบราคากลาง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
09-10-2025 – 30-10-2025
รายงานล่าสุดLast report
23-12-2025 19:13:47
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
31-10-2025 – 10-11-2025
รายงานล่าสุดLast report
23-12-2025 19:13:06
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
11-11-2025 – 14-11-2025
รายงานล่าสุดLast report
23-12-2025 19:13:08
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ยื่นเอกสารเสนอราคา/พิจารณาผล
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
15-11-2025 – 20-11-2025
รายงานล่าสุดLast report
23-12-2025 19:13:51
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
21-11-2025 – 28-11-2025
รายงานล่าสุดLast report
23-12-2025 19:13:52
ขั้นตอนที่ Step 8รายงานแล้วReportedผ่าน ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
30-12-2025 – 09-01-2026
รายงานล่าสุดLast report
23-12-2025 19:13:52
ขั้นตอนที่ Step 9รายงานแล้วReportedผ่าน ขออนุมัติจัดสรรเงิน
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
12-12-2025 – 29-12-2025
รายงานล่าสุดLast report
23-12-2025 19:13:02
ขั้นตอนที่ Step 10รายงานแล้วReportedผ่าน ลงนามสัญญาถึงสิ้นสุดสัญญา
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
30-12-2025 – 30-04-2026
รายงานล่าสุดLast report
23-12-2025 19:13:44
ขั้นตอนที่ Step 11รายงานแล้วReportedผ่าน ตรวจรับพัสดุ/รายงานผลการตรวจรับ
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
01-05-2026 – 15-05-2026
รายงานล่าสุดLast report
24-07-2026 09:17:56
1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง23-09-2025 – 25-09-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ26-09-2025 – 08-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
3 จัดทำและเห็นชอบราคากลาง09-10-2025 – 30-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์31-10-2025 – 10-11-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)11-11-2025 – 14-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
6 ยื่นเอกสารเสนอราคา/พิจารณาผล15-11-2025 – 20-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง21-11-2025 – 28-11-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์30-12-2025 – 09-01-2026 · ร้อยละของงานWeight 5% ผ่าน 5%
9 ขออนุมัติจัดสรรเงิน12-12-2025 – 29-12-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
10 ลงนามสัญญาถึงสิ้นสุดสัญญา30-12-2025 – 30-04-2026 · ร้อยละของงานWeight 20% ผ่าน 20%
11 ตรวจรับพัสดุ/รายงานผลการตรวจรับ01-05-2026 – 15-05-2026 · ร้อยละของงานWeight 5% ผ่าน 5%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง 5 5 23-09-2025 – 25-09-2025 23-12-2025 19:12:55 ผ่าน
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ 10 10 26-09-2025 – 08-10-2025 23-12-2025 19:12:56 ผ่าน
3 จัดทำและเห็นชอบราคากลาง 10 10 09-10-2025 – 30-10-2025 23-12-2025 19:13:47 ผ่าน
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ 15 15 31-10-2025 – 10-11-2025 23-12-2025 19:13:06 ผ่าน
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป) 10 10 11-11-2025 – 14-11-2025 23-12-2025 19:13:08 ผ่าน
6 ยื่นเอกสารเสนอราคา/พิจารณาผล 10 10 15-11-2025 – 20-11-2025 23-12-2025 19:13:51 ผ่าน
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง 5 5 21-11-2025 – 28-11-2025 23-12-2025 19:13:52 ผ่าน
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ 5 5 30-12-2025 – 09-01-2026 23-12-2025 19:13:52 ผ่าน
9 ขออนุมัติจัดสรรเงิน 5 5 12-12-2025 – 29-12-2025 23-12-2025 19:13:02 ผ่าน
10 ลงนามสัญญาถึงสิ้นสุดสัญญา 20 20 30-12-2025 – 30-04-2026 23-12-2025 19:13:44 ผ่าน
11 ตรวจรับพัสดุ/รายงานผลการตรวจรับ 5 5 01-05-2026 – 15-05-2026 24-07-2026 09:17:56 ผ่าน
รวม 11 ขั้นตอน11 steps100100
