Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

← โครงการฯ ของหน่วยงานAgency projects
โครงการ/กิจกรรมProject #60526 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

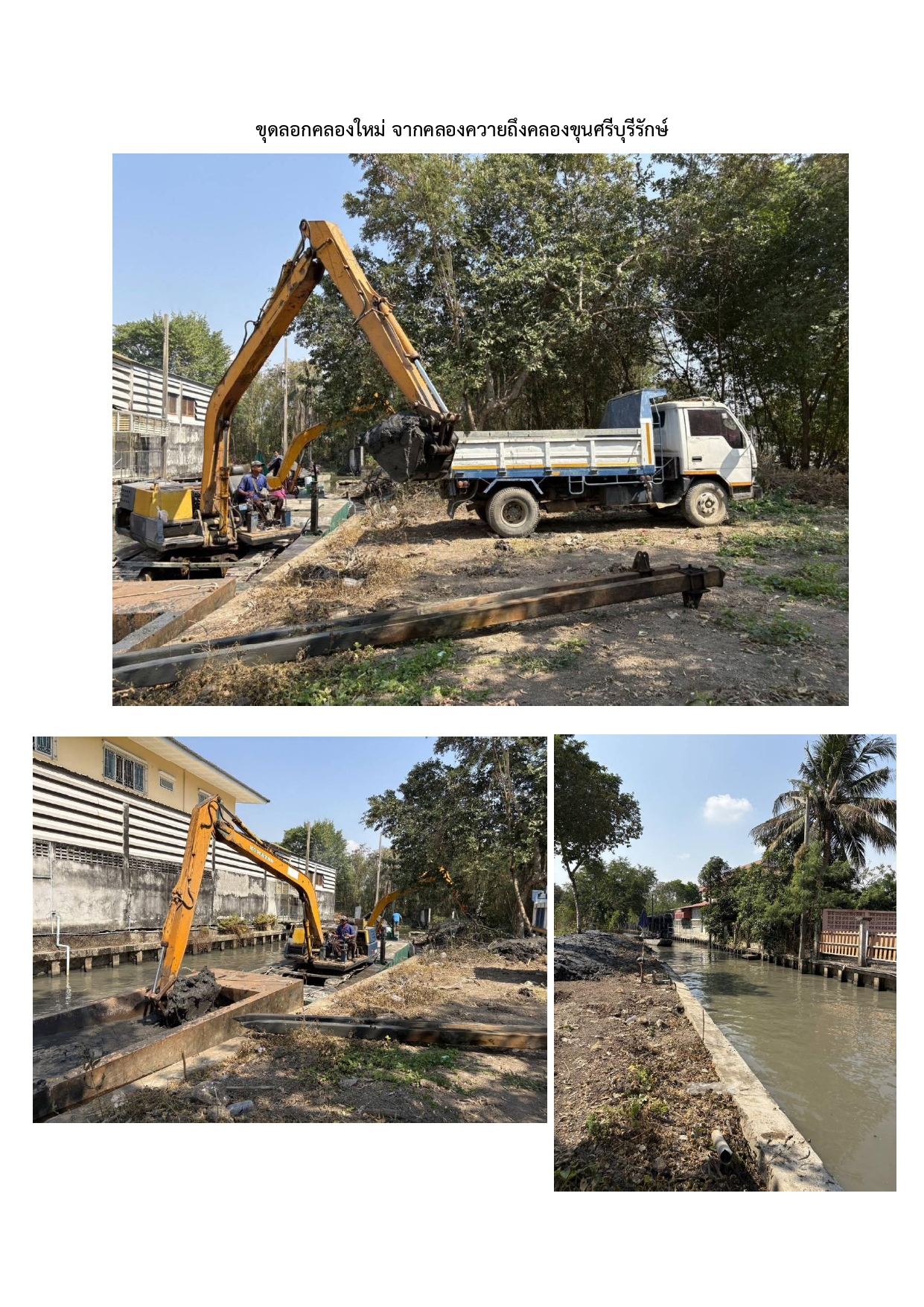

ขุดลอกคลองใหม่ จากคลองควายถึงคลองขุนศรีบุรีรักษ์

สำนักงานเขตทวีวัฒนา · ฝ่ายโยธา

831,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 13KR · รายงานผลKRs · reports
11ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 26-03-2026 10:16

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

- เป็นคลองสาธารณประโยชน์ มีสภาพตื้นเขิน - การระบายน้ำไม่สะดวก น้ำเน่าเสีย - ประชาชนร้องเรียน

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: -

เป้าหมายโครงการProject goal
-
ผู้ประสานงาน / ติดต่อCoordinator / contact
นายอร*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) 1.52 กิโลเมตร 1.52 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7365 ตัวชี้วัด 7365 · รวม 1 · 3 รายงานTotal 1 · 3 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
ไม่ทราบเป้าหมายNo known target · 3 รายงาน3 reports
ไม่ทราบเป้าหมายของตัวชี้วัด จึงวิเคราะห์การบรรลุเป้าหมายไม่ได้ (แสดงเฉพาะ timeline ของการรายงาน)The indicator has no known target, so achievement cannot be analysed (only the reporting timeline is shown).
ความสำเร็จเทียบเป้าหมายAchievement against target
-
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+0.5
ล่าสุด +0.5/เดือนrecently +0.5/month
คาดว่าจะบรรลุเป้าหมายProjected to reach target
-
กำหนดเสร็จDeadline
15 เม.ย. 6915 Apr 2026
วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนplanned end of the last step
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 3 ครั้ง ตั้งแต่ 23 ธ.ค. 68 ถึง 20 ก.พ. 69 (59 วัน) เฉลี่ยทุก 30 วัน3 reports from 23 Dec 2025 to 20 Feb 2026 (59 days), on average every 30 days
  • ค่าล่าสุด 1.00 เมื่อ 20 ก.พ. 69Latest value 1.00 on 20 Feb 2026
  • ความคืบหน้าเฉลี่ย +0.5 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.76Average progress +0.5 per month (last 3 reports: +0.5 per month); trend-line fit R² = 0.76
  • ช่วงที่ไม่มีรายงานนานที่สุด 30 วัน (21 ม.ค. 69 → 20 ก.พ. 69)Longest gap without a report: 30 days (21 Jan 2026 → 20 Feb 2026)
  • ยังไม่มีรายงานใหม่มาแล้ว 250 วัน นับจากรายงานล่าสุดNo new report for 250 days since the latest one
  • ก้าวหน้ามากที่สุดในช่วง 21 ม.ค. 69 → 20 ก.พ. 69 (+1.00 ใน 30 วัน)Biggest step forward: 21 Jan 2026 → 20 Feb 2026 (+1.00 in 30 days)
3 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
20-02-2026สยป.3: ผ่าน ผลResult 1 ▲ +1

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว อยู่ระหว่างส่งมอบงาน

21-01-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

อยู่ระหว่างดำเนินการขุดลอกคลอง ผลงานที่ได้ 30%

💬 แก้ไขผลการดำเนินงานเป็น 0 ใส่เป็น 1 จุด เมื่อดำเนินการเรียบร้อยแล้ว

23-12-2025สยป.3: ผ่าน ผลResult 0

30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศประกวดราคาจ้างก่อสร้างขุดลอกคลอง 13 พ.ย. 68 ยื่นเสนอราคา 27 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง ห้างหุ้นส่วนจำกัด นภาลัยการโยธา เสนอราคาเป็นเงิน 409,999.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา

1 20-02-2026 · ผลResult 1 ▲ +1 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว อยู่ระหว่างส่งมอบงาน ผ่าน
21-01-2026 · ผลResult 0 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินการขุดลอกคลอง ผลงานที่ได้ 30% 💬 แก้ไขผลการดำเนินงานเป็น 0 ใส่เป็น 1 จุด เมื่อดำเนินการเรียบร้อยแล้ว ผ่าน
0 23-12-2025 · ผลResult 0 30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศประกวดราคาจ้างก่อสร้างขุดลอกคลอง 13 พ.ย. 68 ยื่นเสนอราคา 27 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง ห้างหุ้นส่วนจำกัด นภาลัยการโยธา เสนอราคาเป็นเงิน 409,999.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
20-02-2026 1 ▲ +1 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว อยู่ระหว่างส่งมอบงาน ผ่าน
21-01-2026 0 ● เท่าเดิมunchanged อยู่ระหว่างดำเนินการขุดลอกคลอง ผลงานที่ได้ 30% ผ่าน แก้ไขผลการดำเนินงานเป็น 0 ใส่เป็น 1 จุด เมื่อดำเนินการเรียบร้อยแล้ว
23-12-2025 0 30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศประกวดราคาจ้างก่อสร้างขุดลอกคลอง 13 พ.ย. 68 ยื่นเสนอราคา 27 พ.ย. 68 รายงานผลการพิจารณาและขออนุมัติจ้าง ห้างหุ้นส่วนจำกัด นภาลัยการโยธา เสนอราคาเป็นเงิน 409,999.00 บาท 12 ธ.ค. 68 ขออนุมัติจัดสรรเงิน 18 ธ.ค. 68 ตรวจร่างสัญญา ผ่าน

KR 7710 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) · รวม 14.69 · 10 รายงานTotal 14.69 · 10 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 1.52Target 1.52 · 10 รายงาน10 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+0.0
ล่าสุด +0.0/เดือนrecently +0.0/month
บรรลุเป้าหมายเมื่อTarget reached on
9 เม.ย. 699 Apr 2026
กำหนดเสร็จDeadline
15 เม.ย. 6915 Apr 2026
ก่อน/ตรงกำหนด 6 วัน6 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 26 มี.ค. 69 ถึง 22 ก.ย. 69 (180 วัน) เฉลี่ยทุก 20 วัน10 reports from 26 Mar 2026 to 22 Sep 2026 (180 days), on average every 20 days
  • ค่าล่าสุด 1.52 จากเป้าหมาย 1.52 (100%) เมื่อ 22 ก.ย. 69Latest value 1.52 against a target of 1.52 (100%) on 22 Sep 2026
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.25Average progress +0.0 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.25
  • ถึงเป้าหมายครั้งแรกเมื่อ 9 เม.ย. 69 (ก่อนหรือตรงกำหนด 6 วัน)First reached the target on 9 Apr 2026 (6 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (22 ก.ค. 69 → 24 ส.ค. 69)Longest gap without a report: 33 days (22 Jul 2026 → 24 Aug 2026)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 22 พ.ค. 69 → 23 มิ.ย. 69 เปลี่ยน 0.00) ควรตรวจสอบความถูกต้องของข้อมูล1 report(s) went backwards from the previous one (e.g. 22 May 2026 → 23 Jun 2026, change 0.00) — the data should be checked
  • ก้าวหน้ามากที่สุดในช่วง 26 มี.ค. 69 → 9 เม.ย. 69 (+0.52 ใน 14 วัน)Biggest step forward: 26 Mar 2026 → 9 Apr 2026 (+0.52 in 14 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

10 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
22-09-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

- ดำเนินการขุดลอกคลองเรียบร้อยแล้ว - สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว ตามลิ้งที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing - เอกสาร/หลักฐานประกอบการประเมินผลการปฏิบัติราชการ (ระยะสิ้นปีงบประมาณ) รายละเอียดตามลิ้งที่แนบ https://drive.google.com/drive/u/0/folders/1vcvfUX5mlobjbjawcwKdwbBGWfeP_hmP

07-09-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว รายละเอียดตาม link ที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing

31-08-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 รายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) . แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เสนอผู้บริหารกรุงเทพมหานครทราบ รายละเอียดตาม link ที่แนบ https://drive.google.com/drive/u/0/folders/1eGCesHo7u0dmWsRQjRvLJ-2tT5JNsbNO

24-08-2026สยป.3: ผ่าน ผลResult 1.52 ▲ +0

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

22-07-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

23-06-2026สยป.3: ผ่าน ผลResult 1.52 ▼ 0

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

22-05-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

21-04-2026สยป.3: ผ่าน ผลResult 1.52 ● เท่าเดิมunchanged

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

09-04-2026สยป.3: ผ่าน ผลResult 1.52 ▲ +0.52

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

26-03-2026สยป.3: ผ่าน ผลResult 1

ดำเนินการขุดลอกคลองเรียบร้อยแล้ว

1.52 22-09-2026 · ผลResult 1.52 ● เท่าเดิมunchanged - ดำเนินการขุดลอกคลองเรียบร้อยแล้ว - สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว ตามลิ้งที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing - เอกสาร/หลักฐานประกอบการประเมินผลการปฏิบัติราชการ (ระยะสิ้นปีงบประมาณ) รายละเอียดตามลิ้งที่แนบ https://drive.google.com/drive/u/0/folders/1vcvfUX5mlobjbjawcwKdwbBGWfeP_hmP ผ่าน
07-09-2026 · ผลResult 1.52 ● เท่าเดิมunchanged สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว รายละเอียดตาม link ที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing ผ่าน
1.52 31-08-2026 · ผลResult 1.52 ● เท่าเดิมunchanged สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 รายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) . แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เสนอผู้บริหารกรุงเทพมหานครทราบ รายละเอียดตาม link ที่แนบ https://drive.google.com/drive/u/0/folders/1eGCesHo7u0dmWsRQjRvLJ-2tT5JNsbNO ผ่าน
1.52 24-08-2026 · ผลResult 1.52 ▲ +0 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1.52 22-07-2026 · ผลResult 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1.52 23-06-2026 · ผลResult 1.52 ▼ 0 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1.52 22-05-2026 · ผลResult 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1.52 21-04-2026 · ผลResult 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1.52 09-04-2026 · ผลResult 1.52 ▲ +0.52 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
1 26-03-2026 · ผลResult 1 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
22-09-2026 1.52 ● เท่าเดิมunchanged - ดำเนินการขุดลอกคลองเรียบร้อยแล้ว - สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว ตามลิ้งที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing - เอกสาร/หลักฐานประกอบการประเมินผลการปฏิบัติราชการ (ระยะสิ้นปีงบประมาณ) รายละเอียดตามลิ้งที่แนบ https://drive.google.com/drive/u/0/folders/1vcvfUX5mlobjbjawcwKdwbBGWfeP_hmP ผ่าน
07-09-2026 1.52 ● เท่าเดิมunchanged สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว รายละเอียดตาม link ที่แนบ https://drive.google.com/file/d/1D3zanyXK13h2VfQ-cE8R5CglvUK03uTe/view?usp=sharing ผ่าน
31-08-2026 1.52 ● เท่าเดิมunchanged สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 รายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) . แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เสนอผู้บริหารกรุงเทพมหานครทราบ รายละเอียดตาม link ที่แนบ https://drive.google.com/drive/u/0/folders/1eGCesHo7u0dmWsRQjRvLJ-2tT5JNsbNO ผ่าน
24-08-2026 1.52 ▲ +0 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
22-07-2026 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
23-06-2026 1.52 ▼ 0 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
22-05-2026 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
21-04-2026 1.52 ● เท่าเดิมunchanged ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
09-04-2026 1.52 ▲ +0.52 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน
26-03-2026 1 ดำเนินการขุดลอกคลองเรียบร้อยแล้ว ผ่าน

04การรายงานความคืบหน้างาน (13 รายงาน)Progress reports (13)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2222 Sep 2026 +15 วัน15 days
1.52 ● เท่าเดิมunchanged
- ดำเนินการขุดลอกคลองเรียบร้อยแล้ว - สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-09-077 Sep 2026 +7 วัน7 days
1.52 ● เท่าเดิมunchanged
สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 นำเรียนผู้บริหารกรุงเทพมหานครทราบ ในรายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เรียบร้อยแล้ว รายละเอียดต
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-08-3131 Aug 2026 +7 วัน7 days
1.52 ● เท่าเดิมunchanged
สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 รายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) . แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เสนอผู้บริหารกรุงเทพมหานครทราบ รายละเอียดตาม link ที่แนบ ht
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-08-2424 Aug 2026 +33 วัน33 days
1.52 ▲ +0.00
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2222 Jul 2026 +29 วัน29 days
1.52 ● เท่าเดิมunchanged
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-06-2323 Jun 2026 +32 วัน32 days
1.52 ▼ 0.00
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-05-2222 May 2026 +31 วัน31 days
1.52 ● เท่าเดิมunchanged
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2121 Apr 2026 +12 วัน12 days
1.52 ● เท่าเดิมunchanged
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-04-099 Apr 2026 +14 วัน14 days
1.52 ▲ +0.52
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-03-2626 Mar 2026
1.00
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2020 Feb 2026 +30 วัน30 days
1.00 ▲ +1.00
ดำเนินการขุดลอกคลองเรียบร้อยแล้ว อยู่ระหว่างส่งมอบงาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2121 Jan 2026 +29 วัน29 days
0.00 ● เท่าเดิมunchanged
อยู่ระหว่างดำเนินการขุดลอกคลอง ผลงานที่ได้ 30%
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2323 Dec 2025
0.00
30 ก.ย. 68 ขอความเห็นชอบแต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้าง และกำหนดราคากลาง 8 ต.ค. 68 ขอความเห็นชอบแบบรูปรายการงานก่อสร้าง 5 พ.ย. 68 ขอความเห็นชอบการกำหนดราคากลาง 7 พ.ย. 68 รายงานขอจ้างและแต่งตั้งคณะกรรมการพิจารณาผลการประกวดราคาอิเล็กทรอนิกส์ (e-bidding) และประกาศประกวดราคาจ้างก่อสร้า
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.773028, 100.352642
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

11 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
23-09-2025 – 25-09-2025
รายงานล่าสุดLast report
23-12-2025 18:53:44
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
26-09-2025 – 08-10-2025
รายงานล่าสุดLast report
23-12-2025 18:53:46
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน จัดทำและเห็นชอบราคากลาง
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
09-10-2025 – 30-10-2025
รายงานล่าสุดLast report
23-12-2025 18:53:48
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
31-10-2025 – 10-11-2025
รายงานล่าสุดLast report
23-12-2025 18:53:50
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
11-11-2025 – 14-11-2025
รายงานล่าสุดLast report
23-12-2025 18:53:52
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ยื่นเอกสารเสนอราคา/พิจารณาผล
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
15-11-2025 – 20-11-2025
รายงานล่าสุดLast report
23-12-2025 18:53:55
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
21-11-2025 – 28-11-2025
รายงานล่าสุดLast report
23-12-2025 18:53:58
ขั้นตอนที่ Step 8รายงานแล้วReportedผ่าน ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
28-11-2025 – 11-12-2025
รายงานล่าสุดLast report
23-12-2025 18:54:01
ขั้นตอนที่ Step 9รายงานแล้วReportedผ่าน ขออนุมัติจัดสรรเงิน
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
12-12-2025 – 29-12-2025
รายงานล่าสุดLast report
23-12-2025 18:54:04
ขั้นตอนที่ Step 10รายงานแล้วReportedผ่าน ลงนามสัญญาถึงสิ้นสุดสัญญา
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
30-12-2025 – 31-03-2026
รายงานล่าสุดLast report
21-01-2026 16:47:09
ขั้นตอนที่ Step 11รายงานแล้วReportedผ่าน ตรวจรับพัสดุ/รายงานผลการตรวจรับ
ร้อยละของงานWeight
5%
ผลResult
5%
ช่วงเวลาPeriod
01-04-2026 – 15-04-2026
รายงานล่าสุดLast report
26-03-2026 10:16:03
1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง23-09-2025 – 25-09-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ26-09-2025 – 08-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
3 จัดทำและเห็นชอบราคากลาง09-10-2025 – 30-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์31-10-2025 – 10-11-2025 · ร้อยละของงานWeight 15% ผ่าน 15%
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)11-11-2025 – 14-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
6 ยื่นเอกสารเสนอราคา/พิจารณาผล15-11-2025 – 20-11-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง21-11-2025 – 28-11-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์28-11-2025 – 11-12-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
9 ขออนุมัติจัดสรรเงิน12-12-2025 – 29-12-2025 · ร้อยละของงานWeight 5% ผ่าน 5%
10 ลงนามสัญญาถึงสิ้นสุดสัญญา30-12-2025 – 31-03-2026 · ร้อยละของงานWeight 20% ผ่าน 20%
11 ตรวจรับพัสดุ/รายงานผลการตรวจรับ01-04-2026 – 15-04-2026 · ร้อยละของงานWeight 5% ผ่าน 5%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง 5 5 23-09-2025 – 25-09-2025 23-12-2025 18:53:44 ผ่าน
2 จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ 10 10 26-09-2025 – 08-10-2025 23-12-2025 18:53:46 ผ่าน
3 จัดทำและเห็นชอบราคากลาง 10 10 09-10-2025 – 30-10-2025 23-12-2025 18:53:48 ผ่าน
4 จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ 15 15 31-10-2025 – 10-11-2025 23-12-2025 18:53:50 ผ่าน
5 เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป) 10 10 11-11-2025 – 14-11-2025 23-12-2025 18:53:52 ผ่าน
6 ยื่นเอกสารเสนอราคา/พิจารณาผล 10 10 15-11-2025 – 20-11-2025 23-12-2025 18:53:55 ผ่าน
7 รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง 5 5 21-11-2025 – 28-11-2025 23-12-2025 18:53:58 ผ่าน
8 ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์ 5 5 28-11-2025 – 11-12-2025 23-12-2025 18:54:01 ผ่าน
9 ขออนุมัติจัดสรรเงิน 5 5 12-12-2025 – 29-12-2025 23-12-2025 18:54:04 ผ่าน
10 ลงนามสัญญาถึงสิ้นสุดสัญญา 20 20 30-12-2025 – 31-03-2026 21-01-2026 16:47:09 ผ่าน
11 ตรวจรับพัสดุ/รายงานผลการตรวจรับ 5 5 01-04-2026 – 15-04-2026 26-03-2026 10:16:03 ผ่าน
รวม 11 ขั้นตอน11 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.773028, 100.352642)
