ปรับปรุงโรงเรียนคลองสองต้นนุ่น
สำนักงานเขตมีนบุรี · ฝ่ายการศึกษา · รหัสงบประมาณ Budget code 05305-3
· ข้อมูลอัปเดตล่าสุดLast updated 29-06-2026 15:09
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
- ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: ปรับปรุงสภาพพื้นที่ภายในบริเวณโรงเรียนให้มีความปลอดภัย สวยงาม และสามารถใช้งานได้อย่างเต็มประสิทธิภาพ
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| อื่น ๆ (ตัวชี้วัดงานประจำ) | 100 | ร้อยละ | 100 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 535 · 9 รายงานTotal 535 · 9 reports
- รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 29 พ.ย. 68 ถึง 25 ก.ค. 69 (238 วัน) เฉลี่ยทุก 30 วัน9 reports from 29 Nov 2025 to 25 Jul 2026 (238 days), on average every 30 days
- ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 25 ก.ค. 69Latest value 100 against a target of 100 (100%) on 25 Jul 2026
- ความคืบหน้าเฉลี่ย +13.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด +2.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.92Average progress +13.3 per month (last 3 reports: +2.5 per month); trend-line fit R² = 0.92
- ถึงเป้าหมายครั้งแรกเมื่อ 25 มิ.ย. 69 (ก่อนหรือตรงกำหนด 97 วัน)First reached the target on 25 Jun 2026 (97 days early or on time)
- ช่วงที่ไม่มีรายงานนานที่สุด 39 วัน (17 มี.ค. 69 → 25 เม.ย. 69)Longest gap without a report: 39 days (17 Mar 2026 → 25 Apr 2026)
- ก้าวหน้ามากที่สุดในช่วง 25 ก.พ. 69 → 17 มี.ค. 69 (+40.00 ใน 20 วัน)Biggest step forward: 25 Feb 2026 → 17 Mar 2026 (+40.00 in 20 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
ดำเนินการตรวจรับงานแล้ว เบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว (เสร็จแล้วคิดเป็นร้อยละ 100)
ดำเนินการตรวจรับงานแล้ว เบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว (เสร็จแล้วคิดเป็นร้อยละ 100)
ส่งมอบงาน วันที่ 3 เม.ย.2569 และตรวจรับงาน วันที่ 20 เม.ย.2569 เรียบร้อยแล้ว ขณะนี้อยู่ระหว่างการเบิกจ่าย
1. ดำเนินการปรับปรุงโรงเรียนคลองสองต้นนุ่นเสร็จแล้ว คิดเป็นร้อยละ 100 ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง 2. ขณะนี้อยู่ระหว่างตรวจรับงานในวันที่ 27 เม.ย.2569
ดำเนินการปรับปรุงเสร็จแล้ว ร้อยละ 70 ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง
ลงนามสัญญาแล้ว อยู่ระหว่างปรับปรุงโรงเรียน ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง
ลงนามสัญญาแล้ว อยู่ระหว่างปรับปรุงโรงเรียน
ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างดำเนินการนัดลงนามสัญญา คาดว่าจะลงนามวันที่ 30 ธ.ค.2568
อยู่ระหว่างประกาศร่าง TOR
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 25-07-2026 | 100 | ● เท่าเดิมunchanged | ดำเนินการตรวจรับงานแล้ว เบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว (เสร็จแล้วคิดเป็นร้อยละ 100) | ผ่าน | |
| 25-06-2026 | 100 | ▲ +5 | ดำเนินการตรวจรับงานแล้ว เบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว (เสร็จแล้วคิดเป็นร้อยละ 100) | ผ่าน | |

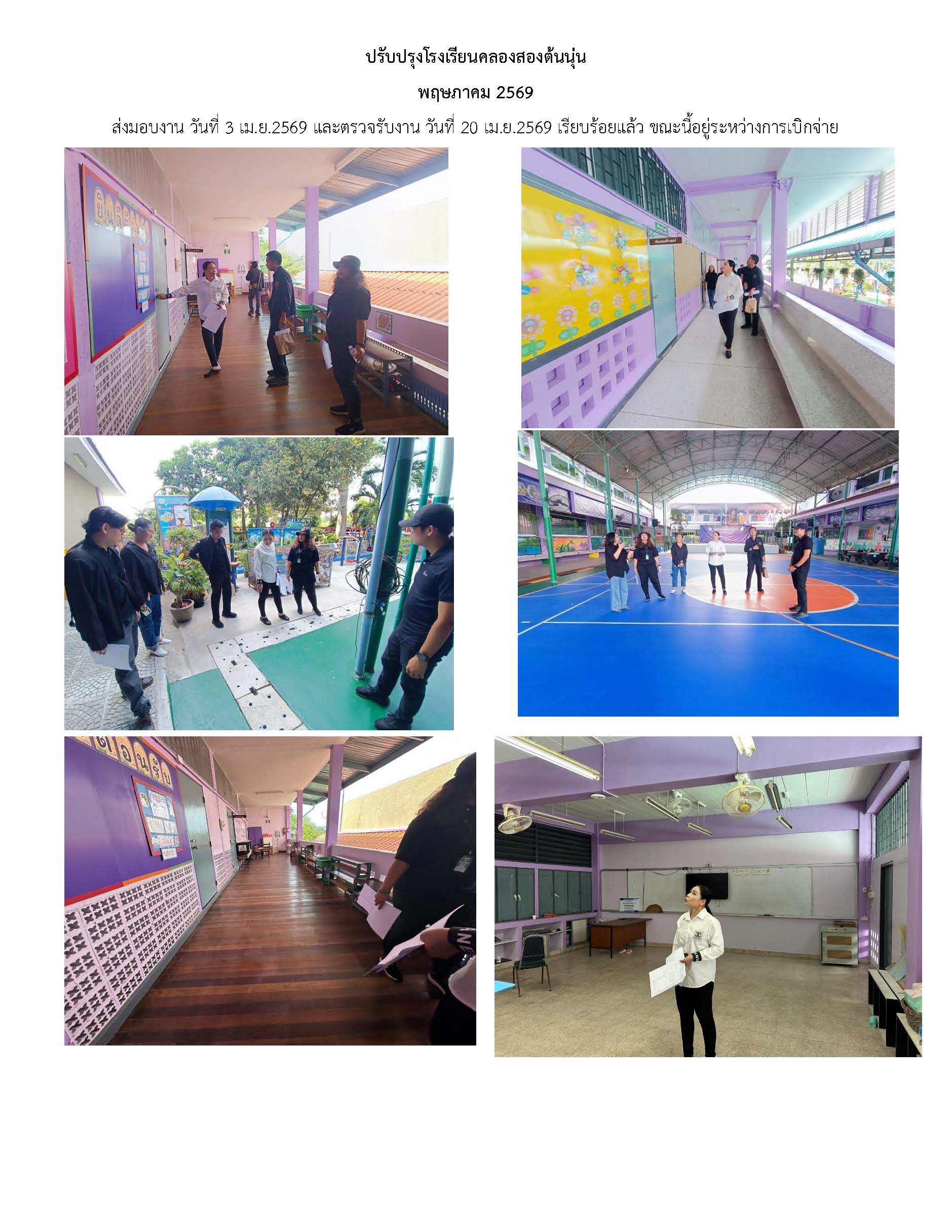

| 25-05-2026 | 95 | ▲ +10 | ส่งมอบงาน วันที่ 3 เม.ย.2569 และตรวจรับงาน วันที่ 20 เม.ย.2569 เรียบร้อยแล้ว ขณะนี้อยู่ระหว่างการเบิกจ่าย | ผ่าน | |
| 25-04-2026 | 85 | ▲ +15 | 1. ดำเนินการปรับปรุงโรงเรียนคลองสองต้นนุ่นเสร็จแล้ว คิดเป็นร้อยละ 100 ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง 2. ขณะนี้อยู่ระหว่างตรวจรับงานในวันที่ 27 เม.ย.2569 | ผ่าน | |
| 17-03-2026 | 70 | ▲ +40 | ดำเนินการปรับปรุงเสร็จแล้ว ร้อยละ 70 ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง | ผ่าน | |
| 25-02-2026 | 30 | ▲ +5 | ลงนามสัญญาแล้ว อยู่ระหว่างปรับปรุงโรงเรียน ดังนี้ - ปรับปรุงอาคารอเนกประสงค์โครงเหล็ก จำนวน 1 หลัง - ทำพื้นสนามเรซิ่นฮาร์ดคอร์ท หนา 2 มม. เนื้อที่ประมาณ 420 ตร.ม. - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 5 ชั้น จำนวน 1 หลัง - ทาสีภายใน-ภายนอก อาคารเรียน ค.ส.ล. 2 ชั้น จำนวน 1 หลัง | ผ่าน | |
| 24-01-2026 | 25 | ▲ +5 | ลงนามสัญญาแล้ว อยู่ระหว่างปรับปรุงโรงเรียน | ผ่าน | |
| 23-12-2025 | 20 | ▲ +10 | ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างดำเนินการนัดลงนามสัญญา คาดว่าจะลงนามวันที่ 30 ธ.ค.2568 | ผ่าน | |
| 29-11-2025 | 10 | อยู่ระหว่างประกาศร่าง TOR | ผ่าน |
04การรายงานความคืบหน้างาน (9 รายงาน)Progress reports (9)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | จัดเตรียมเอกสารและจัดทำรูปแบบรายงานการก่อสร้าง | 10 | 10 | 01-10-2025 – 20-10-2025 | 28-02-2026 21:26:41 | ผ่าน | |
| 2 | กำหนดราคากลางและจัดทำราคากลาง | 10 | 10 | 20-10-2025 – 20-11-2025 | 28-02-2026 21:26:43 | ผ่าน | |
| 3 | ขอความเห็นชอบรายงานขอซื้อขอจ้าง | 10 | 10 | 20-11-2025 – 30-11-2025 | 28-02-2026 21:26:45 | ผ่าน | |
| 4 | ประกาศประมูล (e-bidding) ยื่นเอกสาร | 10 | 10 | 01-12-2025 – 31-12-2025 | 28-02-2026 21:26:46 | ผ่าน | |
| 5 | เสนอราคา - อนุมัติจ้าง - ขอเงินงวด - ลงนามสัญญา | 15 | 15 | 01-01-2026 – 31-01-2026 | 28-02-2026 21:26:48 | ผ่าน | |
| 6 | ควบคุมการทำงานตามสัญญา | 25 | 25 | 01-02-2026 – 30-09-2026 | 25-04-2026 18:08:22 | ผ่าน | |
| 7 | ตรวจรับงาน - เบิกจ่ายเงิน | 20 | 20 | 01-09-2026 – 30-09-2026 | 29-06-2026 15:09:05 | ผ่าน | |
| รวม 7 ขั้นตอน7 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.813549, 100.730940)
