โครงการปรับปรุงซอยประชาสงเคราะห์ 31 จากบ้านเลขที่ 114/25 ถึงบ้านเลขที่ 114/54 ซอยประชาสงเคราะห์ 31 แยก 3 ถึงซอยประชาสงเคราะห์ 45 และซอยแยก
สำนักงานเขตดินแดง · ฝ่ายโยธา
· ข้อมูลอัปเดตล่าสุดLast updated 06-09-2026 11:40
01รายละเอียดโครงการProject details
Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.
อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸
ปรับปรุงซอยประชาสงเคราะห์ 31 จากบ้านเลขที่ 114/25 ถึงบ้านเลขที่ 114/54 ซอยประชาสงเคราะห์ 31 แยก 3 ถึงซอยประชาสงเคราะห์ 45 และซอยแยก
ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: ปรับปรุงซอยประชาสงเคราะห์ 31 จากบ้านเลขที่ 114/25 ถึงบ้านเลขที่ 114/54 ซอยประชาสงเคราะห์ 31 แยก 3 ถึงซอยประชาสงเคราะห์ 45 และซอยแยก
02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators
แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator
| KR | คำนิยามDefinition | ค่าเป้าหมายTarget | หน่วยนับUnit | ผลResult | ความคืบหน้า %Progress % | สยป.2SED-2 | |
|---|---|---|---|---|---|---|---|
| อื่น ๆ (ตัวชี้วัดงานประจำ) | 100 | ร้อยละ | 100 | 100 | ผ่าน | ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details |
03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target
แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)
KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 369.78 · 11 รายงานTotal 369.78 · 11 reports
- รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 26 พ.ย. 68 ถึง 22 ก.ย. 69 (300 วัน) เฉลี่ยทุก 30 วัน11 reports from 26 Nov 2025 to 22 Sep 2026 (300 days), on average every 30 days
- ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 22 ก.ย. 69Latest value 100 against a target of 100 (100%) on 22 Sep 2026
- ความคืบหน้าเฉลี่ย +12.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +5.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.75Average progress +12.1 per month (last 3 reports: +5.4 per month); trend-line fit R² = 0.75
- ถึงเป้าหมายครั้งแรกเมื่อ 26 ส.ค. 69 (ก่อนหรือตรงกำหนด 5 วัน)First reached the target on 26 Aug 2026 (5 days early or on time)
- ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (25 มี.ค. 69 → 27 เม.ย. 69)Longest gap without a report: 33 days (25 Mar 2026 → 27 Apr 2026)
- ก้าวหน้ามากที่สุดในช่วง 25 พ.ค. 69 → 23 มิ.ย. 69 (+70.22 ใน 29 วัน)Biggest step forward: 25 May 2026 → 23 Jun 2026 (+70.22 in 29 days)
วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step
เบิกจ่ายเรียบร้อยแล้ว
อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน
ส่งมอบงาน 17 กรกฎาคม 2569 ตรวจรับงาน 24 กรกฎาคม 2569
1. ทุบรื้อผิวทางคอนกรีตเดิมพร้อมขนย้าย เนื้อที่ประมาณ 100 ตร.ม. 2. สร้างท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 1.00 ม. ตามแบบ มน.-04 ยาวประมาณ 20 เมตร 3. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 จำนวน 10 เมตร 4. สร้างท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มน.-04 ยาวประมาณ 20 เมตร 5. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 จำนวน 3 บ่อ 6. สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 8 เมตร 7. สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 8 บ่อ 8. ฝาบ่อพัก (ฝาเหล็กหล่อเหนียว หนา 10 ซม.) จำนวน 14 ฝา 9. สร้างบ่อรวมน้ำ ค.ส.ล. พร้อมฝา ค.ส.ล. ตามแบบ ขดด.04/69 จำนวน 28 บ่อ 10. สร้างชั้นพื้นทางหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื่อที่ประมาณ 300 ตร.ม. 11. สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มท.-01 เนื้อที่ประมาณ 450 ตร.ม. คิดเป็น 75 %
ประชาสงเคราะห์ 31 1.ทุบรื้อผิวทาง ค.ส.ล. เดิมพร้อมขนย้าย เนื้อที่ 200 ตร.ม. 2.สร้างท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 0.80 ม.ตามแบบ มทก.-04 ยาว 70 ม. คิดเป็น 4.78 %

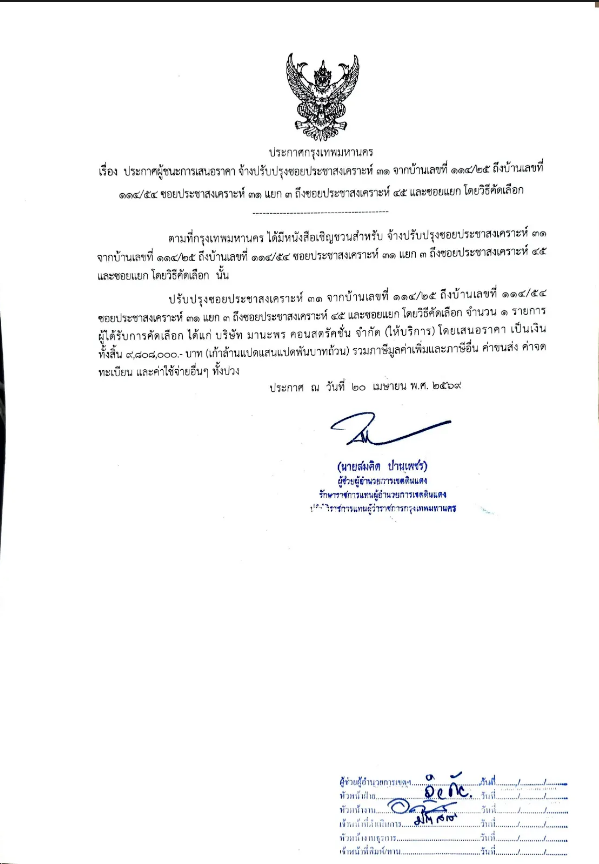

อนุมัติสั่งจ้าง ประกาศผู้ชนะ 20 เมษายน 2569 อยู่ระหว่างขอเงินจัดสรร ตรวจร่างสัญญา
อยู่ระหว่างจัดทำรายงานขอจ้าง

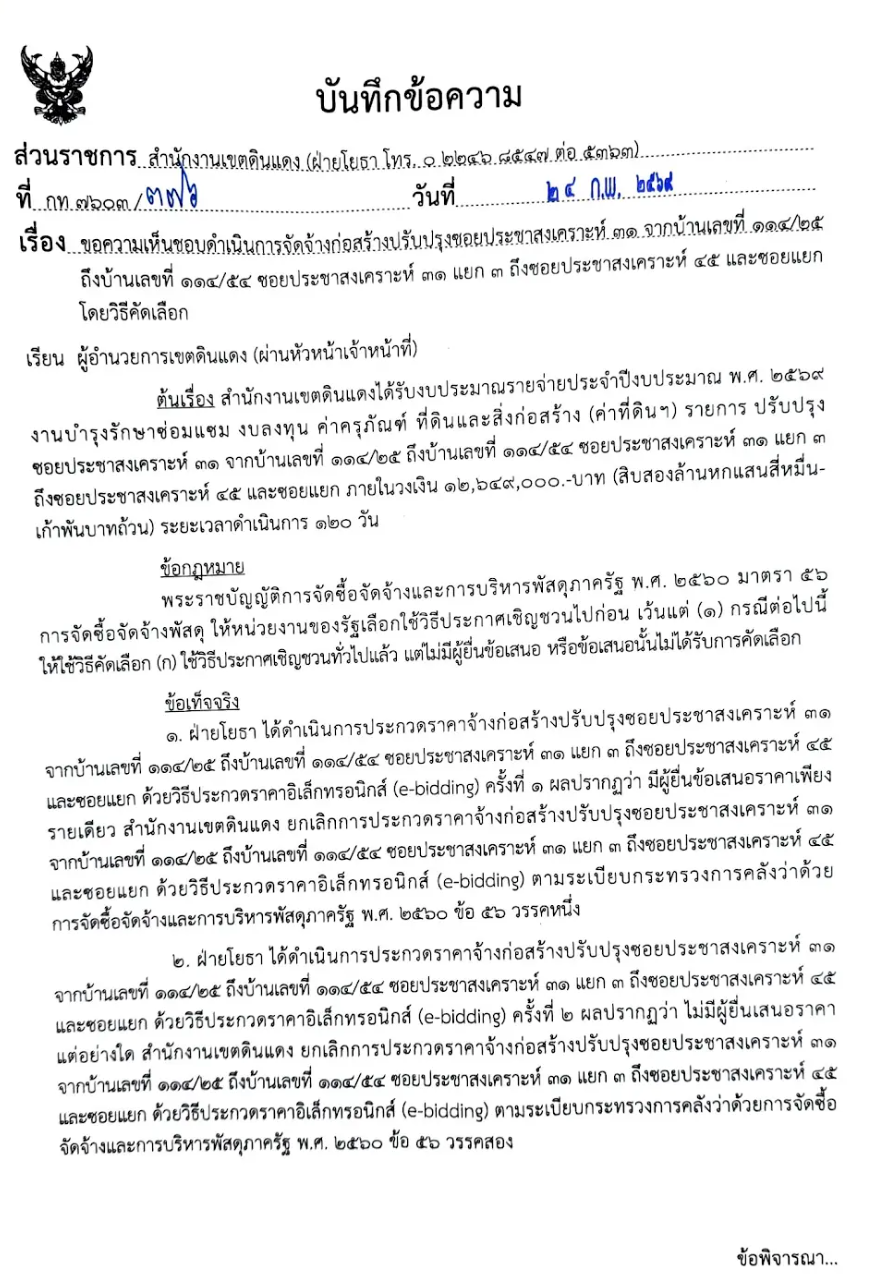

ขอความเห็นชอบดำเนินการจัดจ้างโดยวิธีคัดเลือก 24 กุมภาพันธ์ 2569
ยกเลิกประกาศประกวดราคาเชิญชวนฯ 14 มกราคม 2569

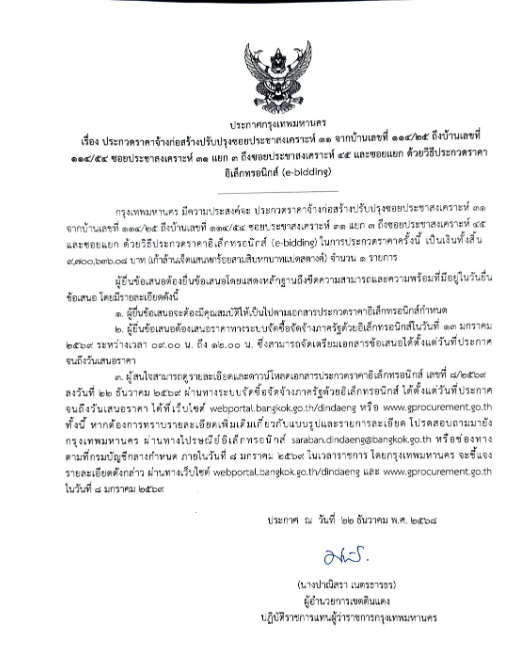

เผยแพรประกาศประกวดราคา ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) เลขที่ 8/2569 ลงวันที่ 22 ธันวาคม 2568 กำหนดวันเสนอราคาทางระบบจัดซื้อจัดจ้างภาครัฐด้วยอิเล็กทรอนิกส์ ในวันที่ 13 มกราคม 2569 และพิจารณาผลการเสนอราคาในวันที่ 14 มกราคม 2569
เสนอราคา 25 พ.ย.68 พิจารณาผล 26 พ.ย.68
| วันที่รายงานDate | ผลResult | เปลี่ยนแปลงChange | รายละเอียดDetail | สยป.3SED-3 | ความเห็น สยป.SED comment |
|---|---|---|---|---|---|
| 22-09-2026 | 100 | ● เท่าเดิมunchanged | เบิกจ่ายเรียบร้อยแล้ว | ผ่าน | |
| 26-08-2026 | 100 | ▲ +10 | อยู่ระหว่างรวบรวมเอกสารเบิกจ่ายเงิน | ผ่าน | |
| 26-07-2026 | 90 | ▲ +15 | ส่งมอบงาน 17 กรกฎาคม 2569 ตรวจรับงาน 24 กรกฎาคม 2569 | ผ่าน | |
| 23-06-2026 | 75 | ▲ +70.22 | 1. ทุบรื้อผิวทางคอนกรีตเดิมพร้อมขนย้าย เนื้อที่ประมาณ 100 ตร.ม. 2. สร้างท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 1.00 ม. ตามแบบ มน.-04 ยาวประมาณ 20 เมตร 3. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. ตามแบบ มนก.-05 จำนวน 10 เมตร 4. สร้างท่อระบายน้ำ ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบ มน.-04 ยาวประมาณ 20 เมตร 5. สร้างบ่อพักท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 0.80 ม. ตามแบบ มนก.-05 จำนวน 3 บ่อ 6. สร้างท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 8 เมตร 7. สร้างบ่อพักท่อลอด ค.ส.ล. ขนาดเส้นผ่าศูนย์กลาง 0.40 ม. ตามแบบ มนก.-01 ยาวประมาณ 8 บ่อ 8. ฝาบ่อพัก (ฝาเหล็กหล่อเหนียว หนา 10 ซม.) จำนวน 14 ฝา 9. สร้างบ่อรวมน้ำ ค.ส.ล. พร้อมฝา ค.ส.ล. ตามแบบ ขดด.04/69 จำนวน 28 บ่อ 10. สร้างชั้นพื้นทางหินคลุกบดอัดแน่น หนาเฉลี่ย 0.10 ม. ตามแบบ มทก.-02 เนื่อที่ประมาณ 300 ตร.ม. 11. สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มท.-01 เนื้อที่ประมาณ 450 ตร.ม. คิดเป็น 75 % | ผ่าน | |
| 25-05-2026 | 4.78 | ▲ +4.78 | ประชาสงเคราะห์ 31 1.ทุบรื้อผิวทาง ค.ส.ล. เดิมพร้อมขนย้าย เนื้อที่ 200 ตร.ม. 2.สร้างท่อระบายน้ำ ค.ส.ล.ขนาดเส้นผ่านศูนย์กลาง 0.80 ม.ตามแบบ มทก.-04 ยาว 70 ม. คิดเป็น 4.78 % | ผ่าน | |
| 27-04-2026 | 0 | ● เท่าเดิมunchanged | อนุมัติสั่งจ้าง ประกาศผู้ชนะ 20 เมษายน 2569 อยู่ระหว่างขอเงินจัดสรร ตรวจร่างสัญญา | ผ่าน | |
| 25-03-2026 | 0 | ● เท่าเดิมunchanged | อยู่ระหว่างจัดทำรายงานขอจ้าง | ผ่าน | |
| 25-02-2026 | 0 | ● เท่าเดิมunchanged | ขอความเห็นชอบดำเนินการจัดจ้างโดยวิธีคัดเลือก 24 กุมภาพันธ์ 2569 | ผ่าน | |
| 25-01-2026 | 0 | ● เท่าเดิมunchanged | ยกเลิกประกาศประกวดราคาเชิญชวนฯ 14 มกราคม 2569 | ผ่าน | |
| 25-12-2025 | 0 | ● เท่าเดิมunchanged | เผยแพรประกาศประกวดราคา ด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) เลขที่ 8/2569 ลงวันที่ 22 ธันวาคม 2568 กำหนดวันเสนอราคาทางระบบจัดซื้อจัดจ้างภาครัฐด้วยอิเล็กทรอนิกส์ ในวันที่ 13 มกราคม 2569 และพิจารณาผลการเสนอราคาในวันที่ 14 มกราคม 2569 | ผ่าน | |
| 26-11-2025 | 0 | เสนอราคา 25 พ.ย.68 พิจารณาผล 26 พ.ย.68 | ผ่าน |
04การรายงานความคืบหน้างาน (11 รายงาน)Progress reports (11)
ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
🗺 ดูข้อมูลแผนที่Show on map
05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan
แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods
| ลำดับNo. | ขั้นตอน/รายละเอียดงานStep | ร้อยละของงานWeight % | ผลการดำเนินงานResult % | ช่วงเวลาPeriod | รายงานล่าสุดLast report | หมายเหตุNotes | สถานะ สยป.SED |
|---|---|---|---|---|---|---|---|
| 1 | จัดทำและเห็นชอบแผน/ประกาศแผนการจัดซื้อจัดจ้าง | 5 | 5 | 01-10-2025 – 31-10-2025 | 07-03-2026 10:40:23 | ผ่าน | |
| 2 | จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ | 5 | 5 | 01-10-2025 – 31-10-2025 | 07-03-2026 10:40:30 | ผ่าน | |
| 3 | จัดทำและเห็นชอบราคากลาง | 10 | 10 | 01-10-2025 – 31-12-2025 | 07-03-2026 10:40:37 | ผ่าน | |
| 4 | จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์ | 10 | 10 | 01-11-2025 – 31-12-2025 | 07-03-2026 10:40:41 | ผ่าน | |
| 5 | เผยแพร่ประกาศและเอกสารทางเว็บไซต์ | 10 | 10 | 01-11-2025 – 31-12-2025 | 07-03-2026 10:40:43 | ผ่าน | |
| 6 | ยื่นเอกสารเสนอราคา/พิจารณาผล | 10 | 10 | 01-12-2025 – 31-01-2026 | 06-09-2026 11:40:06 | ผ่าน | |
| 7 | รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง | 10 | 10 | 01-12-2025 – 31-01-2026 | 06-09-2026 11:40:08 | ผ่าน | |
| 8 | ประกาศผลผู้ชนะการเสนอราคา/อุทธรณ์ | 10 | 10 | 01-12-2025 – 31-01-2026 | 06-09-2026 11:40:10 | ผ่าน | |
| 9 | ขออนุมัติเงินจัดสรร | 10 | 10 | 01-12-2025 – 31-01-2026 | 06-09-2026 11:40:11 | ผ่าน | |
| 10 | ลงนามสัญญาถึงสิ้นสุดสัญญา | 10 | 10 | 01-12-2025 – 31-01-2026 | 06-09-2026 11:40:13 | ผ่าน | |
| 11 | ตรวจรับพัสดุ/รายงานการตรวจรับ | 10 | 10 | 01-01-2026 – 31-08-2026 | 06-09-2026 11:40:14 | ผ่าน | |
| รวม 11 ขั้นตอน11 steps | 100 | 100 |
06แผนที่โครงการProject map
หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.769710, 100.553440)
